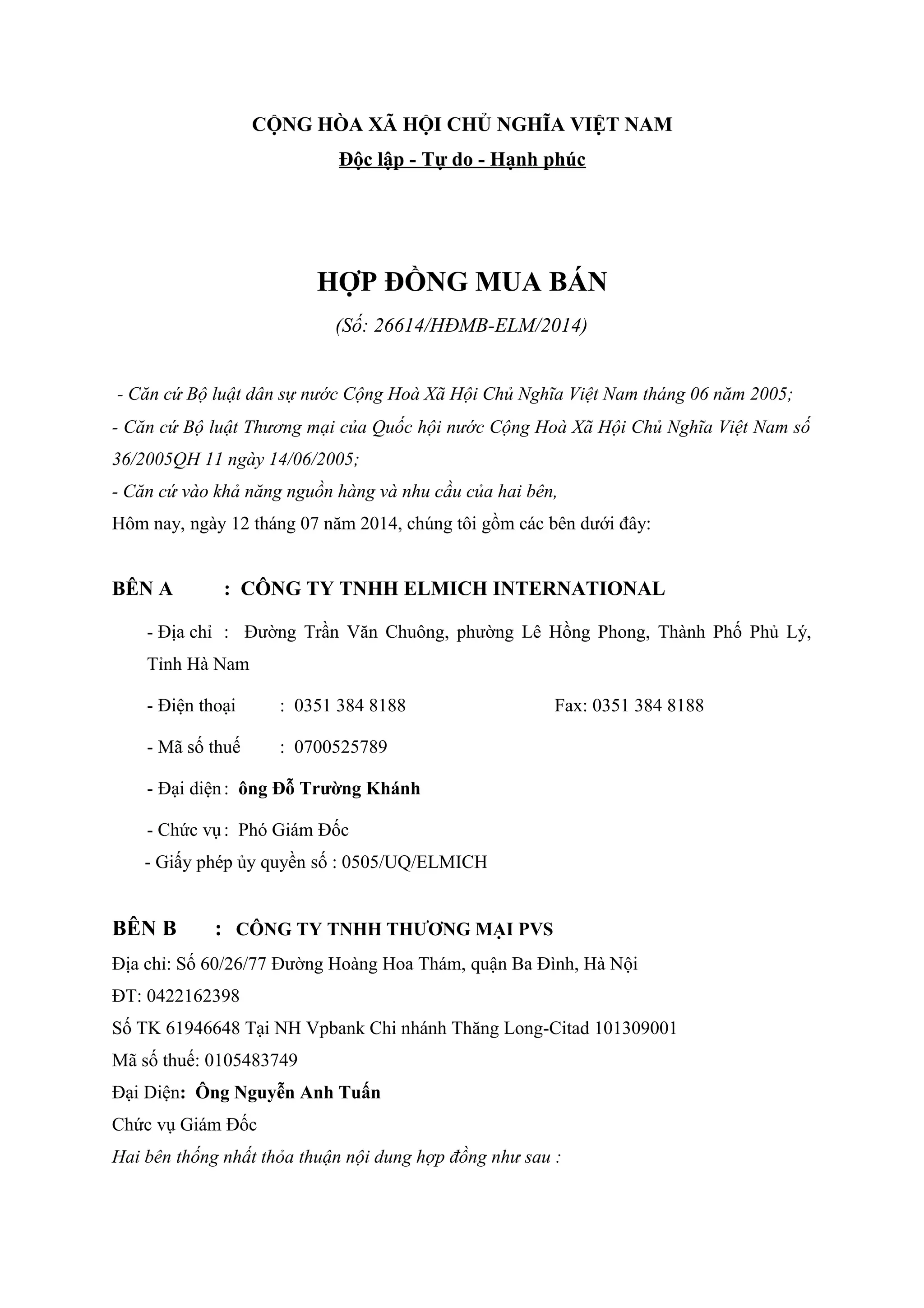

CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
HỢP ĐỒNG MUA BÁN
(Số: 26614/HĐMB-ELM/2014)
- Căn cứ Bộ luật dân sự nước Cộng Hoà Xã Hội Chủ Nghĩa Việt Nam tháng 06 năm 2005;
- Căn cứ Bộ luật Thương mại của Quốc hội nước Cộng Hoà Xã Hội Chủ Nghĩa Việt Nam số
36/2005QH 11 ngày 14/06/2005;
- Căn cứ vào khả năng nguồn hàng và nhu cầu của hai bên,
Hôm nay, ngày 12 tháng 07 năm 2014, chúng tôi gồm các bên dưới đây:
BÊN A : CÔNG TY TNHH ELMICH INTERNATIONAL
- Địa chỉ : Đường Trần Văn Chuông, phường Lê Hồng Phong, Thành Phố Phủ Lý,
Tỉnh Hà Nam
- Điện thoại : 0351 384 8188 Fax: 0351 384 8188
- Mã số thuế : 0700525789
- Đại diện: ông Đỗ Trường Khánh
- Chức vụ: Phó Giám Đốc
- Giấy phép ủy quyền số : 0505/UQ/ELMICH
BÊN B : CÔNG TY TNHH THƯƠNG MẠI PVS
Địa chỉ: Số 60/26/77 Đường Hoàng Hoa Thám, quận Ba Đình, Hà Nội
ĐT: 0422162398
Số TK 61946648 Tại NH Vpbank Chi nhánh Thăng Long-Citad 101309001
Mã số thuế: 0105483749
Đại Diện: Ông Nguyễn Anh Tuấn
Chức vụ Giám Đốc
Hai bên thống nhất thỏa thuận nội dung hợp đồng như sau :
ĐIỀU 1 : NỘI DUNG CÔNG VIỆC GIAO DỊCH
Pallet gỗ cũ loại bốn hướng nâng 1150 x 950 x 130 (mm).
Chất liệu : gỗ tạp
Chất lượng : pallet đã qua sử dụng nhưng đảm bảo chất lượng và mẫu mã như đàm phán của
hai bên, hàng không bị mối mục, gãy hỏng, ẩm mốc. Hàng còn chắc chắn, chịu được trọng tải
cao, đúng loại bên B đã báo cho bên A.
Đơn giá: 75.000VND/ cái
(Đơn giá trên đã bao gồm chi phí vận chuyển và chưa bao gồm thuế VAT)
Số lượng đặt mua : 300 chiếc
Thành tiền : 75.000VND x 300 = 22.500.000VND
Thuế VAT 10% : 2.250.000VND
Tổng cộng : 24.750.000VND
(Bằng chữ: hai mươi bốn triệu bảy trăm năm mươi nghìn đồng chẵn.)
ĐIỀU 2 : TRÁCH NHIỆM CỦA BÊN B
- Cung cấp cho bên A đúng số lượng, chất lượng theo hợp đồng.
- Hàng đảm bảo kỹ mỹ thuật, gỗ đúng chủng loại.
- Giao hàng theo đúng thời gian và địa điểm, đảm bảo đúng tiến độ công việc của bên A.
ĐIỀU 3 : TRÁCH NHIỆM CỦA BÊN A
- Cùng bên B giải quyết các vấn đề phát sinh trong khi thực hiện hợp đồng.
- Cùng bên B lập biên bản bàn giao nhận hàng.
- Thanh toán đầy đủ và đúng hạn cho bên B số tiền đã ghi trong hợp đồng và thực hiện đúng
các điều khoản thanh toán được quy định tại điều 5.
- Kiểm tra hàng trước khi được đưa lên xe tại kho bên B (bên bán)
- Bố trí sắp xếp mặt bằng, nhân lực, thiết bị bốc dỡ hàng.
ĐIỀU 4: PHƯƠNG THỨC VÀ THỜI GIAN GIAO NHẬN
- Bên bán có trách nhiệm vận chuyển đến địa chỉ giao hàng theo quy định của hợp đồng
- địa điểm nhà máy : Khu CN – TTCN – An Thái – xã An Mỹ - huyện Bình Lục – tỉnh
Hà Nam.
- Phương tiện vận chuyển, chi phí vận chuyển do bên A chịu. Chi phí bốc xếp mỗi bên
chịu một đàu
- Hàng được kiểm tra tại kho bên bán trước khi được đưa lên xe
- Giao hàng sau 3 ngày (ba ngày) khi bên A đặt cọc số tiên bằng 50% giá trị đơn hàng
- Nếu hàng giao chậm so với thời gian quy định, mỗi ngày bên B phải chịu phạt 1% giá trị
hợp đồng, và không được chậm quá 4 ngày. Nếu không bên B sẽ phải chịu hoàn toàn
trách nhiệm về các tổn thất do đã không giao hàng đúng thời hạn cho bên A.
- Bên A chỉ nhận hàng đúng chất lượng theo hợp đồng đã quy định.
- Khi hàng bốc lên xe, bên A có trách nhiệm kiểm nhận phẩm chất, quy cách hàng hóa tại
chỗ. Nếu trong trường hợp hàng hóa không đảm bảo theo hợp đồng và thỏa thuận của hai
bên,bên A có quyền yêu cầu đổi lại hàng đúng chất lượng theo hợp đồng trong thời hạn 1
ngày. Nếu giao hàng chậm thì bên B phải chịu phạt 1% giá trị hợp đồng và không được
chậm quá 3 ngày.
ĐIỀU 5 : PHƯƠNG THỨC THANH TOÁN
- Bên A thanh toán trước cho bên B 50% giá trị hợp đồng. Số tiền còn lại bên A sẽ thanh
toán cho bên B ngay tại thời điểm nhận được đầy đủ hàng và giấy tờ (bao gồm : hóa đơn
đỏ, giấy giao nhận, Hợp đồng).
- Phương thức thanh toán : Chuyển khoản hoặc tiền mặt.
ĐIỀU 6 : ĐIỀU KHOẢN CHUNG
- Hai bên cam kết thực hiện đúng các điều khoản đã ghi trong hợp đồng.
- Hai bên chủ động thông báo cho nhau biết tiến độ thực hiện hợp đồng, nếu có khó khăn
hoặc những vấn đề phát sinh các bên kịp thời thông báo cho nhau bàn bạc giải quyết theo
đúng quy định chung của pháp luật.
- Hiệu lực hợp đồng : Hợp đồng có hiệu lực kể từ ngày ký.
- Hợp đồng này gồm 03 trang, được lập thành 02 bản, mỗi bên giữ 01 bản có giá trị pháp lý
như nhau.
ĐẠI ĐIỆN BÊN A ĐẠI DIỆN BÊN B

Bản hợp đồng mua bán pallet

  • 1.
    CỘNG HÒA XÃHỘI CHỦ NGHĨA VIỆT NAM Độc lập - Tự do - Hạnh phúc HỢP ĐỒNG MUA BÁN (Số: 26614/HĐMB-ELM/2014) - Căn cứ Bộ luật dân sự nước Cộng Hoà Xã Hội Chủ Nghĩa Việt Nam tháng 06 năm 2005; - Căn cứ Bộ luật Thương mại của Quốc hội nước Cộng Hoà Xã Hội Chủ Nghĩa Việt Nam số 36/2005QH 11 ngày 14/06/2005; - Căn cứ vào khả năng nguồn hàng và nhu cầu của hai bên, Hôm nay, ngày 12 tháng 07 năm 2014, chúng tôi gồm các bên dưới đây: BÊN A : CÔNG TY TNHH ELMICH INTERNATIONAL - Địa chỉ : Đường Trần Văn Chuông, phường Lê Hồng Phong, Thành Phố Phủ Lý, Tỉnh Hà Nam - Điện thoại : 0351 384 8188 Fax: 0351 384 8188 - Mã số thuế : 0700525789 - Đại diện: ông Đỗ Trường Khánh - Chức vụ: Phó Giám Đốc - Giấy phép ủy quyền số : 0505/UQ/ELMICH BÊN B : CÔNG TY TNHH THƯƠNG MẠI PVS Địa chỉ: Số 60/26/77 Đường Hoàng Hoa Thám, quận Ba Đình, Hà Nội ĐT: 0422162398 Số TK 61946648 Tại NH Vpbank Chi nhánh Thăng Long-Citad 101309001 Mã số thuế: 0105483749 Đại Diện: Ông Nguyễn Anh Tuấn Chức vụ Giám Đốc Hai bên thống nhất thỏa thuận nội dung hợp đồng như sau :
  • 2.

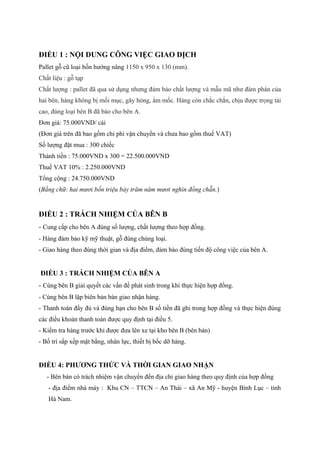

    ĐIỀU 1 :NỘI DUNG CÔNG VIỆC GIAO DỊCH Pallet gỗ cũ loại bốn hướng nâng 1150 x 950 x 130 (mm). Chất liệu : gỗ tạp Chất lượng : pallet đã qua sử dụng nhưng đảm bảo chất lượng và mẫu mã như đàm phán của hai bên, hàng không bị mối mục, gãy hỏng, ẩm mốc. Hàng còn chắc chắn, chịu được trọng tải cao, đúng loại bên B đã báo cho bên A. Đơn giá: 75.000VND/ cái (Đơn giá trên đã bao gồm chi phí vận chuyển và chưa bao gồm thuế VAT) Số lượng đặt mua : 300 chiếc Thành tiền : 75.000VND x 300 = 22.500.000VND Thuế VAT 10% : 2.250.000VND Tổng cộng : 24.750.000VND (Bằng chữ: hai mươi bốn triệu bảy trăm năm mươi nghìn đồng chẵn.) ĐIỀU 2 : TRÁCH NHIỆM CỦA BÊN B - Cung cấp cho bên A đúng số lượng, chất lượng theo hợp đồng. - Hàng đảm bảo kỹ mỹ thuật, gỗ đúng chủng loại. - Giao hàng theo đúng thời gian và địa điểm, đảm bảo đúng tiến độ công việc của bên A. ĐIỀU 3 : TRÁCH NHIỆM CỦA BÊN A - Cùng bên B giải quyết các vấn đề phát sinh trong khi thực hiện hợp đồng. - Cùng bên B lập biên bản bàn giao nhận hàng. - Thanh toán đầy đủ và đúng hạn cho bên B số tiền đã ghi trong hợp đồng và thực hiện đúng các điều khoản thanh toán được quy định tại điều 5. - Kiểm tra hàng trước khi được đưa lên xe tại kho bên B (bên bán) - Bố trí sắp xếp mặt bằng, nhân lực, thiết bị bốc dỡ hàng. ĐIỀU 4: PHƯƠNG THỨC VÀ THỜI GIAN GIAO NHẬN - Bên bán có trách nhiệm vận chuyển đến địa chỉ giao hàng theo quy định của hợp đồng - địa điểm nhà máy : Khu CN – TTCN – An Thái – xã An Mỹ - huyện Bình Lục – tỉnh Hà Nam.
  • 3.

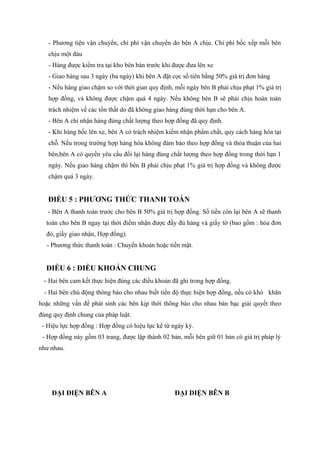

    - Phương tiệnvận chuyển, chi phí vận chuyển do bên A chịu. Chi phí bốc xếp mỗi bên chịu một đàu - Hàng được kiểm tra tại kho bên bán trước khi được đưa lên xe - Giao hàng sau 3 ngày (ba ngày) khi bên A đặt cọc số tiên bằng 50% giá trị đơn hàng - Nếu hàng giao chậm so với thời gian quy định, mỗi ngày bên B phải chịu phạt 1% giá trị hợp đồng, và không được chậm quá 4 ngày. Nếu không bên B sẽ phải chịu hoàn toàn trách nhiệm về các tổn thất do đã không giao hàng đúng thời hạn cho bên A. - Bên A chỉ nhận hàng đúng chất lượng theo hợp đồng đã quy định. - Khi hàng bốc lên xe, bên A có trách nhiệm kiểm nhận phẩm chất, quy cách hàng hóa tại chỗ. Nếu trong trường hợp hàng hóa không đảm bảo theo hợp đồng và thỏa thuận của hai bên,bên A có quyền yêu cầu đổi lại hàng đúng chất lượng theo hợp đồng trong thời hạn 1 ngày. Nếu giao hàng chậm thì bên B phải chịu phạt 1% giá trị hợp đồng và không được chậm quá 3 ngày. ĐIỀU 5 : PHƯƠNG THỨC THANH TOÁN - Bên A thanh toán trước cho bên B 50% giá trị hợp đồng. Số tiền còn lại bên A sẽ thanh toán cho bên B ngay tại thời điểm nhận được đầy đủ hàng và giấy tờ (bao gồm : hóa đơn đỏ, giấy giao nhận, Hợp đồng). - Phương thức thanh toán : Chuyển khoản hoặc tiền mặt. ĐIỀU 6 : ĐIỀU KHOẢN CHUNG - Hai bên cam kết thực hiện đúng các điều khoản đã ghi trong hợp đồng. - Hai bên chủ động thông báo cho nhau biết tiến độ thực hiện hợp đồng, nếu có khó khăn hoặc những vấn đề phát sinh các bên kịp thời thông báo cho nhau bàn bạc giải quyết theo đúng quy định chung của pháp luật. - Hiệu lực hợp đồng : Hợp đồng có hiệu lực kể từ ngày ký. - Hợp đồng này gồm 03 trang, được lập thành 02 bản, mỗi bên giữ 01 bản có giá trị pháp lý như nhau. ĐẠI ĐIỆN BÊN A ĐẠI DIỆN BÊN B
