Fasadeprosjektet og andre
  vedlikeholdsarbeider i
 Stolmakergata borettslag

   Beboermøte 19.3.2013

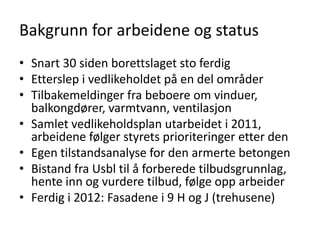

Bakgrunn for arbeidene og status
• Snart 30 siden borettslaget sto ferdig
• Etterslep i vedlikeholdet på en del områder
• Tilbakemeldinger fra beboere om vinduer,
  balkongdører, varmtvann, ventilasjon
• Samlet vedlikeholdsplan utarbeidet i 2011,
  arbeidene følger styrets prioriteringer etter den
• Egen tilstandsanalyse for den armerte betongen
• Bistand fra Usbl til å forberede tilbudsgrunnlag,
  hente inn og vurdere tilbud, følge opp arbeider
• Ferdig i 2012: Fasadene i 9 H og J (trehusene)

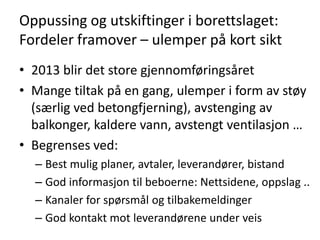

Oppussing og utskiftinger i borettslaget:
Fordeler framover – ulemper på kort sikt
• 2013 blir det store gjennomføringsåret
• Mange tiltak på en gang, ulemper i form av støy
  (særlig ved betongfjerning), avstenging av
  balkonger, kaldere vann, avstengt ventilasjon …
• Begrenses ved:
  – Best mulig planer, avtaler, leverandører, bistand
  – God informasjon til beboerne: Nettsidene, oppslag ..
  – Kanaler for spørsmål og tilbakemeldinger
  – God kontakt mot leverandørene under veis

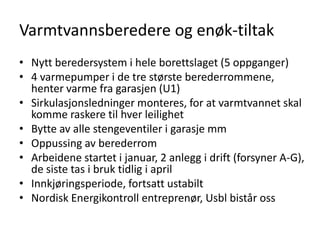

Varmtvannsberedere og enøk-tiltak
• Nytt beredersystem i hele borettslaget (5 oppganger)
• 4 varmepumper i de tre største berederrommene,
  henter varme fra garasjen (U1)
• Sirkulasjonsledninger monteres, for at varmtvannet skal
  komme raskere til hver leilighet
• Bytte av alle stengeventiler i garasje mm
• Oppussing av berederrom
• Arbeidene startet i januar, 2 anlegg i drift (forsyner A-G),
  de siste tas i bruk tidlig i april
• Innkjøringsperiode, fortsatt ustabilt
• Nordisk Energikontroll entreprenør, Usbl bistår oss
Nytt vaskeri
• Ombygging i oppgang B (ved berederrom), tas
  sammen med arbeidet med varmtvannet
• Ny vaskemaskin og ny tørketrommel med større
  kapasitet er kjøpt inn og monteres nå
• Nytt betalings- og bestillingssystem med chipkort
  som lades, innbetaling til bankkonto som er
  opprettet
• Informasjon kommer om når det nye vaskeriet kan
  tas i bruk (i april/mai)
• Planer om å lage leilighet i deler av dagens vaskeri
  og vaktmesterrom (eget prosjekt)
Ventilasjonsanlegget
• Nye avtrekksvifter for leiligheter i oppgangene A-G og for
  garasjene (trykkstyrte)
• Kutter ut friskluftinntak med oppvarming i nedre garasje,
  erstattes med luft fra leilighetene og ei mindre varmevifte
• Vifter for bedre luftsirkulasjon i begge garasjeetasjer
• Nytt styreskap for ventilasjonen
• Avtrekksventiler med fuktstyring på badene
• Nye avtrekksventiler på kjøkken
• Innreguleringsspjeld for mest mulig lik luftmengde i
  kanalene uavhengig av avstand til viftene
• Innregulering av anlegget, må ha tilgang til alle leiligheter
• Tilbud er hentet inn (Nordisk Energikontroll), avtale inngås i
  mars. Arbeidene vil pågå fra april til midten av juni

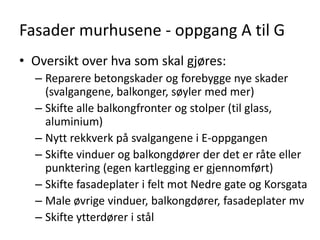

Fasader murhusene - oppgang A til G
• Oversikt over hva som skal gjøres:
  – Reparere betongskader og forebygge nye skader
    (svalgangene, balkonger, søyler med mer)
  – Skifte alle balkongfronter og stolper (til glass,
    aluminium)
  – Nytt rekkverk på svalgangene i E-oppgangen
  – Skifte vinduer og balkongdører der det er råte eller
    punktering (egen kartlegging er gjennomført)
  – Skifte fasadeplater i felt mot Nedre gate og Korsgata
  – Male øvrige vinduer, balkongdører, fasadeplater mv
  – Skifte ytterdører i stål

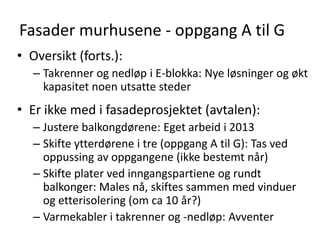

Fasader murhusene - oppgang A til G
• Oversikt (forts.):
   – Takrenner og nedløp i E-blokka: Nye løsninger og økt
     kapasitet noen utsatte steder
• Er ikke med i fasadeprosjektet (avtalen):
   – Justere balkongdørene: Eget arbeid i 2013
   – Skifte ytterdørene i tre (oppgang A til G): Tas ved
     oppussing av oppgangene (ikke bestemt når)
   – Skifte plater ved inngangspartiene og rundt
     balkonger: Males nå, skiftes sammen med vinduer
     og etterisolering (om ca 10 år?)
   – Varmekabler i takrenner og -nedløp: Avventer

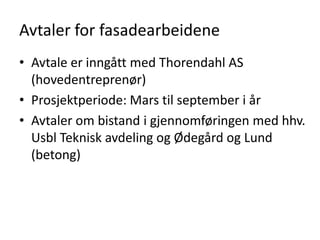

Avtaler for fasadearbeidene
• Avtale er inngått med Thorendahl AS
  (hovedentreprenør)
• Prosjektperiode: Mars til september i år
• Avtaler om bistand i gjennomføringen med hhv.
  Usbl Teknisk avdeling og Ødegård og Lund
  (betong)

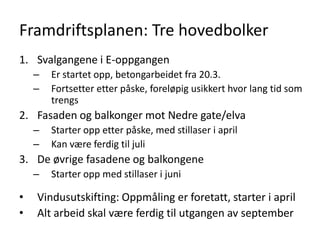

Framdriftsplanen: Tre hovedbolker
1. Svalgangene i E-oppgangen
    –   Er startet opp, betongarbeidet fra 20.3.
    –   Fortsetter etter påske, foreløpig usikkert hvor lang tid som
        trengs
2. Fasaden og balkonger mot Nedre gate/elva
    –   Starter opp etter påske, med stillaser i april
    –   Kan være ferdig til juli
3. De øvrige fasadene og balkongene
    –   Starter opp med stillaser i juni

•   Vindusutskifting: Oppmåling er foretatt, starter i april
•   Alt arbeid skal være ferdig til utgangen av september

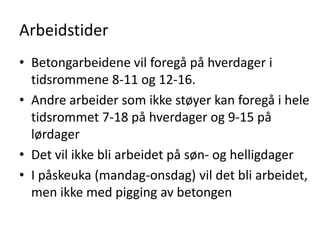

Arbeidstider
• Betongarbeidene vil foregå på hverdager i
  tidsrommene 8-11 og 12-16.
• Andre arbeider som ikke støyer kan foregå i hele
  tidsrommet 7-18 på hverdager og 9-15 på
  lørdager
• Det vil ikke bli arbeidet på søn- og helligdager
• I påskeuka (mandag-onsdag) vil det bli arbeidet,
  men ikke med pigging av betongen

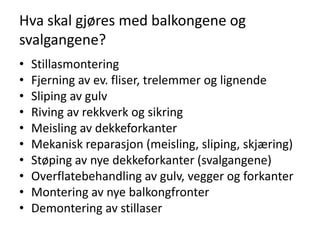

Hva skal gjøres med balkongene og
svalgangene?
•   Stillasmontering
•   Fjerning av ev. fliser, trelemmer og lignende
•   Sliping av gulv
•   Riving av rekkverk og sikring
•   Meisling av dekkeforkanter
•   Mekanisk reparasjon (meisling, sliping, skjæring)
•   Støping av nye dekkeforkanter (svalgangene)
•   Overflatebehandling av gulv, vegger og forkanter
•   Montering av nye balkongfronter
•   Demontering av stillaser

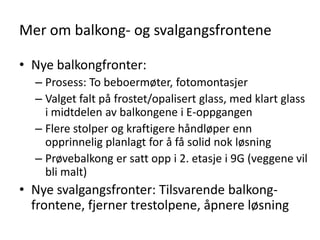

Mer om balkong- og svalgangsfrontene

• Nye balkongfronter:
  – Prosess: To beboermøter, fotomontasjer
  – Valget falt på frostet/opalisert glass, med klart glass
    i midtdelen av balkongene i E-oppgangen
  – Flere stolper og kraftigere håndløper enn
    opprinnelig planlagt for å få solid nok løsning
  – Prøvebalkong er satt opp i 2. etasje i 9G (veggene vil
    bli malt)
• Nye svalgangsfronter: Tilsvarende balkong-
  frontene, fjerner trestolpene, åpnere løsning
”Ekstrating” til balkongene
• Egen bestilling:
  – Feste for balkongflagg
  – Blomsterkasse(r) festet på innsida av rekkverket
  – Sideskjerm(er)
• Markiser:
  – De som er montert vil bli tatt ned og satt opp igjen
  – Ønske om felles bestilling av nye markiser?

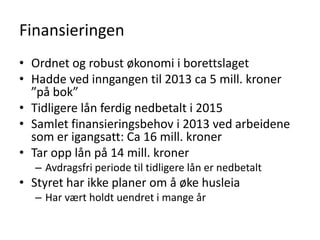

Finansieringen
• Ordnet og robust økonomi i borettslaget
• Hadde ved inngangen til 2013 ca 5 mill. kroner
  ”på bok”
• Tidligere lån ferdig nedbetalt i 2015
• Samlet finansieringsbehov i 2013 ved arbeidene
  som er igangsatt: Ca 16 mill. kroner
• Tar opp lån på 14 mill. kroner
  – Avdragsfri periode til tidligere lån er nedbetalt
• Styret har ikke planer om å øke husleia
  – Har vært holdt uendret i mange år

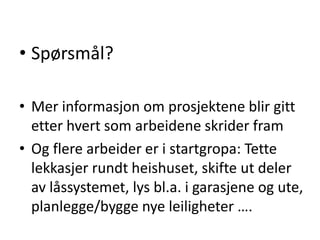

• Spørsmål?

• Mer informasjon om prosjektene blir gitt
  etter hvert som arbeidene skrider fram
• Og flere arbeider er i startgropa: Tette
  lekkasjer rundt heishuset, skifte ut deler
  av låssystemet, lys bl.a. i garasjene og ute,
  planlegge/bygge nye leiligheter ….

Fasadeprosjektet - Beboermøte mars 2013

  • 1.
    Fasadeprosjektet og andre vedlikeholdsarbeider i Stolmakergata borettslag Beboermøte 19.3.2013
  • 2.
    Bakgrunn for arbeideneog status • Snart 30 siden borettslaget sto ferdig • Etterslep i vedlikeholdet på en del områder • Tilbakemeldinger fra beboere om vinduer, balkongdører, varmtvann, ventilasjon • Samlet vedlikeholdsplan utarbeidet i 2011, arbeidene følger styrets prioriteringer etter den • Egen tilstandsanalyse for den armerte betongen • Bistand fra Usbl til å forberede tilbudsgrunnlag, hente inn og vurdere tilbud, følge opp arbeider • Ferdig i 2012: Fasadene i 9 H og J (trehusene)
  • 3.
    Oppussing og utskiftingeri borettslaget: Fordeler framover – ulemper på kort sikt • 2013 blir det store gjennomføringsåret • Mange tiltak på en gang, ulemper i form av støy (særlig ved betongfjerning), avstenging av balkonger, kaldere vann, avstengt ventilasjon … • Begrenses ved: – Best mulig planer, avtaler, leverandører, bistand – God informasjon til beboerne: Nettsidene, oppslag .. – Kanaler for spørsmål og tilbakemeldinger – God kontakt mot leverandørene under veis
  • 4.
    Varmtvannsberedere og enøk-tiltak •Nytt beredersystem i hele borettslaget (5 oppganger) • 4 varmepumper i de tre største berederrommene, henter varme fra garasjen (U1) • Sirkulasjonsledninger monteres, for at varmtvannet skal komme raskere til hver leilighet • Bytte av alle stengeventiler i garasje mm • Oppussing av berederrom • Arbeidene startet i januar, 2 anlegg i drift (forsyner A-G), de siste tas i bruk tidlig i april • Innkjøringsperiode, fortsatt ustabilt • Nordisk Energikontroll entreprenør, Usbl bistår oss
  • 5.
    Nytt vaskeri • Ombyggingi oppgang B (ved berederrom), tas sammen med arbeidet med varmtvannet • Ny vaskemaskin og ny tørketrommel med større kapasitet er kjøpt inn og monteres nå • Nytt betalings- og bestillingssystem med chipkort som lades, innbetaling til bankkonto som er opprettet • Informasjon kommer om når det nye vaskeriet kan tas i bruk (i april/mai) • Planer om å lage leilighet i deler av dagens vaskeri og vaktmesterrom (eget prosjekt)
  • 6.
    Ventilasjonsanlegget • Nye avtrekksvifterfor leiligheter i oppgangene A-G og for garasjene (trykkstyrte) • Kutter ut friskluftinntak med oppvarming i nedre garasje, erstattes med luft fra leilighetene og ei mindre varmevifte • Vifter for bedre luftsirkulasjon i begge garasjeetasjer • Nytt styreskap for ventilasjonen • Avtrekksventiler med fuktstyring på badene • Nye avtrekksventiler på kjøkken • Innreguleringsspjeld for mest mulig lik luftmengde i kanalene uavhengig av avstand til viftene • Innregulering av anlegget, må ha tilgang til alle leiligheter • Tilbud er hentet inn (Nordisk Energikontroll), avtale inngås i mars. Arbeidene vil pågå fra april til midten av juni
  • 7.
    Fasader murhusene -oppgang A til G • Oversikt over hva som skal gjøres: – Reparere betongskader og forebygge nye skader (svalgangene, balkonger, søyler med mer) – Skifte alle balkongfronter og stolper (til glass, aluminium) – Nytt rekkverk på svalgangene i E-oppgangen – Skifte vinduer og balkongdører der det er råte eller punktering (egen kartlegging er gjennomført) – Skifte fasadeplater i felt mot Nedre gate og Korsgata – Male øvrige vinduer, balkongdører, fasadeplater mv – Skifte ytterdører i stål
  • 8.
    Fasader murhusene -oppgang A til G • Oversikt (forts.): – Takrenner og nedløp i E-blokka: Nye løsninger og økt kapasitet noen utsatte steder • Er ikke med i fasadeprosjektet (avtalen): – Justere balkongdørene: Eget arbeid i 2013 – Skifte ytterdørene i tre (oppgang A til G): Tas ved oppussing av oppgangene (ikke bestemt når) – Skifte plater ved inngangspartiene og rundt balkonger: Males nå, skiftes sammen med vinduer og etterisolering (om ca 10 år?) – Varmekabler i takrenner og -nedløp: Avventer
  • 9.
    Avtaler for fasadearbeidene •Avtale er inngått med Thorendahl AS (hovedentreprenør) • Prosjektperiode: Mars til september i år • Avtaler om bistand i gjennomføringen med hhv. Usbl Teknisk avdeling og Ødegård og Lund (betong)
  • 10.
    Framdriftsplanen: Tre hovedbolker 1.Svalgangene i E-oppgangen – Er startet opp, betongarbeidet fra 20.3. – Fortsetter etter påske, foreløpig usikkert hvor lang tid som trengs 2. Fasaden og balkonger mot Nedre gate/elva – Starter opp etter påske, med stillaser i april – Kan være ferdig til juli 3. De øvrige fasadene og balkongene – Starter opp med stillaser i juni • Vindusutskifting: Oppmåling er foretatt, starter i april • Alt arbeid skal være ferdig til utgangen av september
  • 11.
    Arbeidstider • Betongarbeidene vilforegå på hverdager i tidsrommene 8-11 og 12-16. • Andre arbeider som ikke støyer kan foregå i hele tidsrommet 7-18 på hverdager og 9-15 på lørdager • Det vil ikke bli arbeidet på søn- og helligdager • I påskeuka (mandag-onsdag) vil det bli arbeidet, men ikke med pigging av betongen
  • 12.
    Hva skal gjøresmed balkongene og svalgangene? • Stillasmontering • Fjerning av ev. fliser, trelemmer og lignende • Sliping av gulv • Riving av rekkverk og sikring • Meisling av dekkeforkanter • Mekanisk reparasjon (meisling, sliping, skjæring) • Støping av nye dekkeforkanter (svalgangene) • Overflatebehandling av gulv, vegger og forkanter • Montering av nye balkongfronter • Demontering av stillaser
  • 13.
    Mer om balkong-og svalgangsfrontene • Nye balkongfronter: – Prosess: To beboermøter, fotomontasjer – Valget falt på frostet/opalisert glass, med klart glass i midtdelen av balkongene i E-oppgangen – Flere stolper og kraftigere håndløper enn opprinnelig planlagt for å få solid nok løsning – Prøvebalkong er satt opp i 2. etasje i 9G (veggene vil bli malt) • Nye svalgangsfronter: Tilsvarende balkong- frontene, fjerner trestolpene, åpnere løsning
  • 14.
    ”Ekstrating” til balkongene •Egen bestilling: – Feste for balkongflagg – Blomsterkasse(r) festet på innsida av rekkverket – Sideskjerm(er) • Markiser: – De som er montert vil bli tatt ned og satt opp igjen – Ønske om felles bestilling av nye markiser?
  • 15.
    Finansieringen • Ordnet ogrobust økonomi i borettslaget • Hadde ved inngangen til 2013 ca 5 mill. kroner ”på bok” • Tidligere lån ferdig nedbetalt i 2015 • Samlet finansieringsbehov i 2013 ved arbeidene som er igangsatt: Ca 16 mill. kroner • Tar opp lån på 14 mill. kroner – Avdragsfri periode til tidligere lån er nedbetalt • Styret har ikke planer om å øke husleia – Har vært holdt uendret i mange år
  • 16.
    • Spørsmål? • Merinformasjon om prosjektene blir gitt etter hvert som arbeidene skrider fram • Og flere arbeider er i startgropa: Tette lekkasjer rundt heishuset, skifte ut deler av låssystemet, lys bl.a. i garasjene og ute, planlegge/bygge nye leiligheter ….
