ТЕМА 2: ГЭСН и ТЕР

                                                                                              Лекция 2( к теме 2)

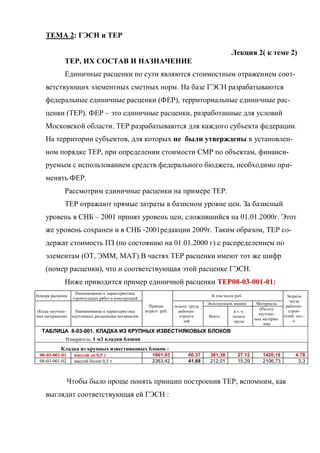

             ТЕР, ИХ СОСТАВ И НАЗНАЧЕНИЕ
             Единичные расценки по сути являются стоимостным отражением соот-
    ветствующих элементных сметных норм. На базе ГЭСН разрабатываются
    федеральные единичные расценки (ФЕР), территориальные единичные рас-
    ценки (ТЕР). ФЕР – это единичные расценки, разработанные для условий
    Московской области. ТЕР разрабатываются для каждого субъекта федерации.
    На территории субъектов, для которых не были утверждены в установлен-
    ном порядке ТЕР, при определении стоимости СМР по объектам, финанси-
    руемым с использованием средств федерального бюджета, необходимо при-
    менять ФЕР.
             Рассмотрим единичные расценки на примере ТЕР.
             ТЕР отражают прямые затраты в базисном уровне цен. За базисный
    уровень в СНБ – 2001 принят уровень цен, сложившийся на 01.01.2000г. Этот
    же уровень сохранен и в СНБ -2001редакции 2009г. Таким образом, ТЕР со-
    держат стоимость ПЗ (по состоянию на 01.01.2000 г) с распределением по
    элементам (ОТ, ЭММ, МАТ).В частях ТЕР расценки имеют тот же шифр

    (номер расценки), что и соответствующая этой расценке ГЭСН.
             Ниже приводится пример единичной расценки ТЕР08-03-001-01:
                   Наименование и характеристика
Номера расценок                                                                      В том числе руб                       Затраты
                  строительных работ и конструкций
                                                                                                                            труда
                                                                                   Эксплуатация машин      Материалы
                                                       Прямые       оплата труда                                          рабочих-
                                                     затратs руб.                                           (Расход         строи-
 (Коды неучтен-     Наименование и характеристика                     рабочих-                 в т. ч.
                                                                                                            неучтен-     телей, чел.-
ных материалов)   неучтенных расценками материалов                     строите     Всего       оплата
                                                                                                          ных материа-        ч.
                                                                         лей                   труда
                                                                                                              лов)
  ТАБЛИЦА 8-03-001. КЛАДКА ИЗ КРУПНЫХ ИЗВЕСТНЯКОВЫХ БЛОКОВ
        Измеритель: 1 м3 кладки блоков
            Кладка из крупных известняковых блоков :
 08-03-001-01      массой до 0,5 т                       1861,93          60.37     381,38        27.12       1420,18          4.78
 08-03-001-02      массой более 0,5 т                    2363,42          41,68     212,01        15,29       2106,73           3,3

                Чтобы было проще понять принцип построения ТЕР, вспомним, как
    выглядит соответствующая ей ГЭСН :
Здесь приведена непосредственно таблица нормы. Полностью норму
ГЭСН смотри в лекции, посвященной ГЭСН (Лекция 1 к теме2)

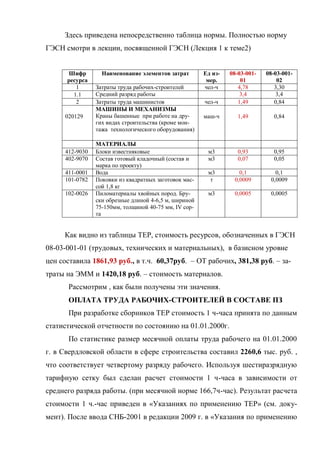

      Шифр         Наименование элементов затрат        Ед из-   08-03-001-   08-03-001-
      ресурса                                            мер.        01           02
         1       Затраты труда рабочих-строителей       чел-ч       4,78         3,30
        1.1      Средний разряд работы                               3,4          3,4
         2       Затраты труда машинистов               чел-ч       1,49         0,84
                 МАШИНЫ И МЕХАНИЗМЫ
      020129     Краны башенные при работе на дру-      маш-ч       1,49         0,84
                 гих видах строительства (кроме мон-
                 тажа технологического оборудования)

                 МАТЕРИАЛЫ
      412-9030   Блоки известняковые                     м3         0,93         0,95
      402-9070   Состав готовый кладочный (состав и      м3         0,07         0,05
                 марка по проекту)
      411-0001   Вода                                    м3         0,1          0,1
      101-0782   Поковки из квадратных заготовок мас-     т       0,0009       0,0009
                 сой 1,8 кг
      102-0026   Пиломатериалы хвойных пород. Бру-       м3       0,0005       0,0005
                 ски обрезные длиной 4-6,5 м, шириной
                 75-150мм, толщиной 40-75 мм, IV сор-
                 та

     Как видно из таблицы ТЕР, стоимость ресурсов, обозначенных в ГЭСН
08-03-001-01 (трудовых, технических и материальных), в базисном уровне
цен составила 1861,93 руб., в т.ч. 60,37руб. – ОТ рабочих, 381,38 руб. – за-
траты на ЭММ и 1420,18 руб. – стоимость материалов.
       Рассмотрим , как были получены эти значения.
       ОПЛАТА ТРУДА РАБОЧИХ-СТРОИТЕЛЕЙ В СОСТАВЕ ПЗ
       При разработке сборников ТЕР стоимость 1 ч-часа принята по данным
статистической отчетности по состоянию на 01.01.2000г.
       По статистике размер месячной оплаты труда рабочего на 01.01.2000
г. в Свердловской области в сфере строительства составил 2260,6 тыс. руб. ,
что соответствует четвертому разряду рабочего. Используя шестиразрядную
тарифную сетку был сделан расчет стоимости 1 ч-часа в зависимости от
среднего разряда работы. (при месячной норме 166,7ч-час). Результат расчета
стоимости 1 ч.-час приведен в «Указаниях по применению ТЕР» (см. доку-
мент). После ввода СНБ-2001 в редакции 2009 г. в «Указания по применению

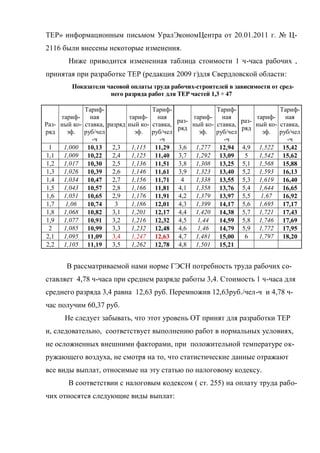

ТЕР» информационным письмом УралЭкономЦентра от 20.01.2011 г. № Ц-
2116 были внесены некоторые изменения.
       Ниже приводится измененная таблица стоимости 1 ч-часа рабочих ,
принятая при разработке ТЕР (редакция 2009 г)для Свердловской области:
        Показатели часовой оплаты труда рабочих-строителей в зависимости от сред-
                    него разряда работ для ТЕР частей 1,3 ÷ 47

               Тариф-                   Тариф-                   Тариф-                   Тариф-
     тариф-      ная          тариф-      ная          тариф-      ная          тариф-      ная
                                                  раз-                     раз-
Раз- ный ко-   ставка, разряд ный ко-   ставка,        ный ко-   ставка,        ный ко-   ставка,
                                                  ряд                      ряд
ряд    эф.     руб/чел          эф.     руб/чел          эф.     руб/чел          эф.     руб/чел
                  -ч                       -ч                       -ч                       -ч
 1    1,000     10,13    2,3   1,115     11,29    3,6   1,277     12,94    4,9   1,522     15,42
1,1   1,009     10,22    2,4   1,125     11,40    3,7   1,292     13,09     5    1,542     15,62
1,2   1,017     10,30    2,5   1,136     11,51    3,8   1,308     13,25    5,1   1,568     15,88
1,3   1,026     10,39    2,6   1,146     11,61    3,9   1,323     13,40    5,2   1,593     16,13
1,4   1,034     10,47    2,7   1,156     11,71     4    1,338     13,55    5,3   1,619     16,40
1,5   1,043     10,57    2,8   1,166     11,81    4,1   1,358     13,76    5,4   1,644     16,65
1,6   1,051     10,65    2,9   1,176     11,91    4,2   1,379     13,97    5,5   1,67      16,92
1,7   1,06      10,74     3    1,186     12,01    4,3   1,399     14,17    5,6   1,695     17,17
1,8   1,068     10,82    3,1   1,201     12,17    4,4   1,420     14,38    5,7   1,721     17,43
1,9   1,077     10,91    3,2   1,216     12,32    4,5   1,44      14,59    5,8   1,746     17,69
 2    1,085     10,99    3,3   1,232     12,48    4,6   1,46      14,79    5,9   1,772     17,95
2,1   1,095     11,09    3,4   1,247     12,63    4,7   1,481     15,00     6    1,797     18,20
2,2   1,105     11,19    3,5   1,262     12,78    4,8   1,501     15,21

       В рассматриваемой нами норме ГЭСН потребность труда рабочих со-
ставляет 4,78 ч-часа при среднем разряде работы 3,4. Стоимость 1 ч-часа для
среднего разряда 3,4 равна 12,63 руб. Перемножив 12,63руб./чел-ч и 4,78 ч-
час получим 60,37 руб.
      Не следует забывать, что этот уровень ОТ принят для разработки ТЕР
и, следовательно, соответствует выполнению работ в нормальных условиях,
не осложненных внешними факторами, при положительной температуре ок-
ружающего воздуха, не смотря на то, что статистические данные отражают
все виды выплат, относимые на эту статью по налоговому кодексу.
       В соответствии с налоговым кодексом ( ст. 255) на оплату труда рабо-
чих относятся следующие виды выплат:
1) Выплаты за выполненную работу или отработанное время.
      2) Выплаты стимулирующего характера (различного рода премии,
         например, выслуга лет, тринадцатая зарплата, премия за ввод объ-
         екта в эксплуатацию, доплата за профмастерство и т. д.).
      3) Выплаты компенсирующего характера (за подвижной и разъездной
         характер работ, вахтовая надбавка, за работу в многосменном ре-
         жиме, районная надбавка к зарплате и т. д.).
      4) Прочие выплаты (оплата за неотработанное время) – когда рабочий
         на рабочем месте отсутствует, но в соответствии с действующим
         законодательством за ним сохраняется рабочее место и оплата тру-
         да (например, время очередных отпусков, выполнения государст-
         венных обязанностей, время учебы).
      Очевидно, что часть выплат стимулирующего (например, премия за
ввод объектов в эксплуатацию) и компенсирующего характера (например,
вахтовая надбавка) не могут быть учтены в составе ТЕР, так как не носят ре-
гулярного характера.
      Оплата труда механизаторов в составе затрат на эксплуатацию машин
механизмов принята в соответствии тем уровнем квалификации, которая
предусмотрена в паспорте или в инструкции по эксплуатации машины.
     В данном случае оплата труда машиниста башенного крана в составе
затрат по ЭММ по расценке составляет 27,12 руб. При нормативной потреб-
ности в трудозатратах машинистов 1,49 ч-час стоимость 1 ч-часа машиниста
составит 27,12/ 1,49 = 18,20 руб, что соответствует шестому разряду .

    ЗАТРАТЫ НА ЭКСПЛУАТАЦИЮ МАШИН И МЕХАНИЗМОВ
                     В СОСТАВЕ ПЗ

    Нормативное количество времени работы машин и механизмов в нату-
ральных показателях для выполнения работ определена в ГЭСН. Стоимость
1 маш.-ч при разработке ТЕР-2001 в редакции 2009 г.принята в соответствии
со сборником "Территориальные сметные расценки на эксплуатацию строи-

тельных машин и автотранспортных средств" (ТСЭМ-2001). Этот сборник
разработан в соответствии с Методическими        указаниями по разработке
сметных норм и расценок на эксплуатацию строительных машин и авто-
транспортных средств (МДС 81-3.99). В связи с переходом на СНБ в редак-
ции 2009 г утратили силу письма УралЭкономЦентра от 06.12.2008 № Ц-
1699 «О поправочных коэффициентах к сметной стоимости эксплуатации
машин и автотранспортных средств» и от 22.01.2009 г № Ц-95 «О порядке
применения поправочных коэффициентов к сметной стоимости эксплуатации

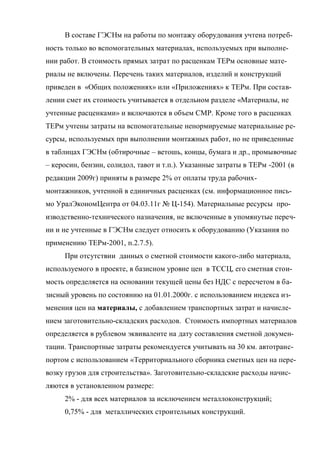

мвашин». (См. письмо УралЭкономЦентра от 20.01.2011 г. № Ц-2115).

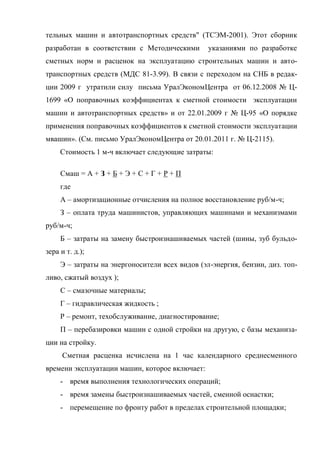

     Стоимость 1 м-ч включает следующие затраты:

     Смаш = А + З + Б + Э + С + Г + Р + П
     где
     А – амортизационные отчисления на полное восстановление руб/м-ч;
     З – оплата труда машинистов, управляющих машинами и механизмами
руб/м-ч;
     Б – затраты на замену быстроизнашиваемых частей (шины, зуб бульдо-
зера и т. д.);
     Э – затраты на энергоносители всех видов (эл-энергия, бензин, диз. топ-
ливо, сжатый воздух );
     С – смазочные материалы;
     Г – гидравлическая жидкость ;
     Р – ремонт, техобслуживание, диагностирование;
     П – перебазировки машин с одной стройки на другую, с базы механиза-
ции на стройку.
      Сметная расценка исчислена на 1 час календарного среднесменного
времени эксплуатации машин, которое включает:
     - время выполнения технологических операций;
     - время замены быстроизнашиваемых частей, сменной оснастки;
     - перемещение по фронту работ в пределах строительной площадки;
- технологические перерывы в работе при выполнении СМР;
    - время на подготовку машин к работе и сдачу в конце смены или по
       окончании работ;

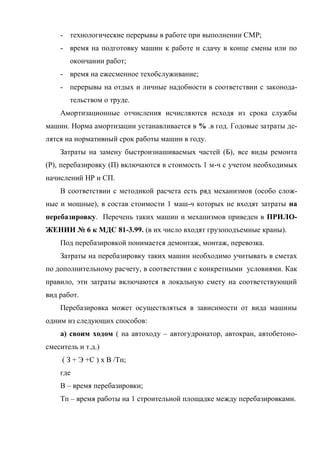

    - время на ежесменное техобслуживание;
    - перерывы на отдых и личные надобности в соответствии с законода-
       тельством о труде.
    Амортизационные отчисления исчисляются исходя из срока службы
машин. Норма амортизации устанавливается в % .в год. Годовые затраты де-
лятся на нормативный срок работы машин в году.
    Затраты на замену быстроизнашиваемых частей (Б), все виды ремонта
(Р), перебазировку (П) включаются в стоимость 1 м-ч с учетом необходимых
начислений НР и СП.
    В соответствии с методикой расчета есть ряд механизмов (особо слож-
ные и мощные), в состав стоимости 1 маш-ч которых не входят затраты на
перебазировку. Перечень таких машин и механизмов приведен в ПРИЛО-
ЖЕНИИ № 6 к МДС 81-3.99. (в их число входят грузоподъемные краны).
    Под перебазировкой понимается демонтаж, монтаж, перевозка.
    Затраты на перебазировку таких машин необходимо учитывать в сметах
по дополнительному расчету, в соответствии с конкретными условиями. Как
правило, эти затраты включаются в локальную смету на соответствующий
вид работ.
    Перебазировка может осуществляться в зависимости от вида машины
одним из следующих способов:
    а) своим ходом ( на автоходу – автогудронатор, автокран, автобетоно-
смеситель и т.д.)
     ( З + Э +С ) х В /Тп;
    где
    В – время перебазировки;
    Тп – время работы на 1 строительной площадке между перебазировками.

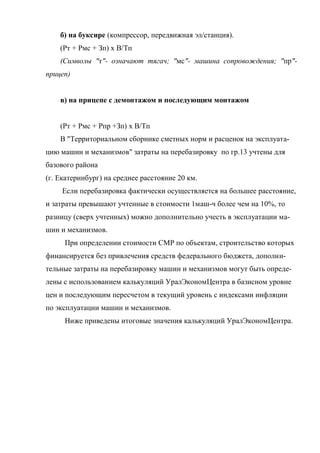

б) на буксире (компрессор, передвижная эл/станция).
    (Рт + Рмс + Зп) х В/Тп
    (Символы "т"- означают тягач; "мс"- машина сопровождения; "пр"-
прицеп)

    в) на прицепе с демонтажом и последующим монтажом

    (Рт + Рмс + Рпр +Зп) х В/Тп
    В "Территориальном сборнике сметных норм и расценок на эксплуата-
цию машин и механизмов" затраты на перебазировку по гр.13 учтены для
базового района
(г. Екатеринбург) на среднее расстояние 20 км.
     Если перебазировка фактически осуществляется на большее расстояние,
и затраты превышают учтенные в стоимости 1маш-ч более чем на 10%, то
разницу (сверх учтенных) можно дополнительно учесть в эксплуатации ма-
шин и механизмов.
     При определении стоимости СМР по объектам, строительство которых
финансируется без привлечения средств федерального бюджета, дополни-
тельные затраты на перебазировку машин и механизмов могут быть опреде-
лены с использованием калькуляций УралЭкономЦентра в базисном уровне
цен и последующим пересчетом в текущий уровень с индексами инфляции
по эксплуатации машин и механизмов.
     Ниже приведены итоговые значения калькуляций УралЭкономЦентра.
Калькуляции на перебазировку строительных машин и
                     механизмов (в ценах по состоянию на 01.01.2000г.)

                                                                                 В том числе, руб.

                                                                                                                                      затраты труда ра-
                                                                                     эксплуатация

                                                               Прямые затраты,
                                                                                     машин

                                                                                                                                      бочих, чел.-ч
                                                                                 оплата труда
              Наименование и характеристи-
 № расценки

                                                                                                                          материалы
                                                                                                            лата труда
                                                 Ед. измер.
                 ка работ и конструкций

                                                                                                            в т. ч. оп-
                                                                                                  всего
                                                               руб.
кальк.        Монтаж башенного крана гру-       1 кран         87807,21                          87807,21
 №1           зоподъемностью от 8 до 10 т
кальк.        Демонтаж башенного крана          1 кран         75242,28                          75242,28
 №2           грузоподъемностью от 8 до 10
              т
кальк.        Транспортировка башенного         1 кран                 1707                          1707
 №3           крана грузоподъемностью от 8
              до 10 т на расстояние 1 км
кальк.        Монтаж башенного крана гру-       1 кран         72206,04                          72206,04
 №4           зоподъемностью 10 т
кальк.        Демонтаж башенного крана          1 кран         63870,82                          63870,82
 №5           грузоподъемностью 10 т
кальк.        Транспортировка башенного         1 кран                 1891                          1891
 №6           крана грузоподъемностью 10 т
              на расстояние 1 км
кальк.        Монтаж башенного крана гру-       1 кран        174861,76                         174861,76
 №7           зоподъемностью от 12,5 до 25 т
кальк.        Демонтаж башенного крана          1 кран        146240,72                         146240,72
 №8           грузоподъемностью от 12,5 до
              25 т
кальк.        Транспортировка башенного         1 кран                 2848                          2848
 №9           крана грузоподъемностью от
              12,5 до 25 т на расстояние 1 км
кальк.        Монтаж крана на пневмоко-         1 кран          3977,35                           3977,35
№10           лесном ходу грузоподъемно-
              стью 16 т
В том числе, руб.

                                                                                                                                      затраты труда ра-
                                                                                   эксплуатация

                                                             Прямые затраты,
                                                                                   машин

                                                                                                                                      бочих, чел.-ч
                                                                               оплата труда
 № расценки   Наименование и характеристи-

                                                                                                                          материалы
                                                                                                            лата труда
                                                Ед. измер.
                 ка работ и конструкций

                                                                                                            в т. ч. оп-
                                                                                              всего
                                                             руб.
кальк.        Демонтаж крана на пневмоко-     1 кран         3087,87                          3087,87
№11           лесном ходу грузоподъемно-
              стью 16 т
кальк.        Транспортировка крана на        1 кран                    172                           172
№12           пневмоколесном ходу грузо-
              подъемностью 16 т на расстоя-
              ние 1 км.
кальк.        Монтаж крана на пневмоко-       1 кран         6458,81                          6458,81
№13           лесном ходу грузоподъемно-
              стью 25 т
кальк.        Демонтаж крана на пневмоко-     1 кран         4236,84                          4236,84
№14           лесном ходу грузоподъемно-
              стью 25 т
кальк.        Транспортировка крана на        1 кран                    239                           239
№15           пневмоколесном ходу грузо-
              подъемностью 25 т на расстоя-
              ние 1 км.
кальк.        Монтаж крана на пневмоко-       1 кран         7961,31                          7961,31
№16           лесном ходу грузоподъемно-
              стью 40 т
кальк.        Демонтаж крана на пневмоко-     1 кран         5800,36                          5800,36
№17           лесном ходу грузоподъемно-
              стью 40 т
кальк.        Транспортировка крана на        1 кран                    239                           239
№18           пневмоколесном ходу грузо-
              подъемностью 40 т на расстоя-
              ние 1 км.
В том числе, руб.

                                                                                                                                      затраты труда ра-
                                                                                   эксплуатация

                                                             Прямые затраты,
                                                                                   машин

                                                                                                                                      бочих, чел.-ч
                                                                               оплата труда
 № расценки   Наименование и характеристи-

                                                                                                                          материалы
                                                                                                            лата труда
                                                Ед. измер.
                 ка работ и конструкций

                                                                                                            в т. ч. оп-
                                                                                              всего
                                                             руб.
кальк.        Монтаж крана на гусеничном       1 кран                6110                        6110
№19           ходу грузоподъемностью 16 т
кальк.        Демонтаж крана на гусенич-       1 кран                5320                        5320
№20           ном ходу грузоподъемностью
              16 т
кальк.        Транспортировка крана на гу-     1 кран                   245                           245
№21           сеничном ходу грузоподъем-
              ностью 16 т на расстояние 1 км
кальк.        Монтаж крана на гусеничном       1 кран                8622                        8622
№22           ходу грузоподъемностью 25 т
кальк.        Демонтаж крана на гусенич-       1 кран                6205                        6205
№23           ном ходу грузоподъемностью
              25 т
кальк.        Транспортировка крана на гу-     1 кран                   300                           274
№24           сеничном ходу грузоподъем-
              ностью 25 т на расстояние 1 км
кальк.        Монтаж крана на гусеничном       1 кран             16503                        16503
№25           ходу грузоподъемностью 40 т
кальк.        Демонтаж крана на гусенич-       1 кран             14902                        14902
№26           ном ходу грузоподъемностью
              40 т
кальк.        Транспортировка крана на гу-     1 кран                   328                           328
№27           сеничном ходу грузоподъем-
              ностью 40 т на расстояние 1 км

Примечание
         1. В расценках учтены необходимые накладные расходы и сметная
прибыль
         2. При перевозке кранов на строительные площадки, расположенные
за пределами г. Екатеринбурга, к затратам на транспортировку на расстояние
1 км применять К=0,5.

          СМЕТНАЯ СТОИМОСТЬ МАТЕРИАЛОВ В СОСТАВЕ ПЗ
         В сметную стоимость СМР затраты на материалы (в составе прямых
затрат) включаются по сметной цене. Сметная цена материала складывается
из затрат по его приобретению и доставке до приобъектного склада (места,
предназначенного для складирования, откуда материал поступает в рабочую
зону).
         Сметная цена материалов включает следующие расходы:
         - отпускные цены производителя;
         - наценки снабженческо-сбытовых организаций;
         - расходы на тару, упаковку и реквизит;
         - таможенные пошлины и сборы (при получении из-за границы);
         - транспортные расходы;
         - заготовительно-складские расходы.
         В единичных расценках (по частям ТЕР, ТЕРр, ТЕРм, ТЕРмр) сметная
цена материалов принята в соответствии с «Территориальным сборником
сметных цен на материалы, изделия и конструкции, применяемые в строи-
тельстве» (ТССЦ-2001).
         ТССЦ разработан в соответствии с «Методическими указаниями по
разработке сборников (каталогов) сметных цен на материалы, изделия, кон-
струкции и сборников сметных цен на перевозку грузов для строительства и
капитального ремонта зданий и сооружений» - МДС 81-2.99 (утверждены по-
становлением Госстроя России от 17.12.99 №80).

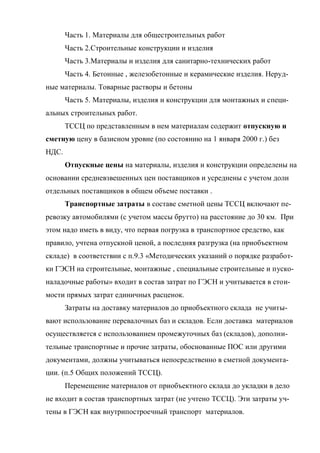

         ТССЦ разработан в составе 5 частей:
Часть 1. Материалы для общестроительных работ
       Часть 2.Строительные конструкции и изделия
       Часть 3.Материалы и изделия для санитарно-технических работ
       Часть 4. Бетонные , железобетонные и керамические изделия. Неруд-
ные материалы. Товарные растворы и бетоны
       Часть 5. Материалы, изделия и конструкции для монтажных и специ-
альных строительных работ.
       ТССЦ по представленным в нем материалам содержит отпускную и
сметную цену в базисном уровне (по состоянию на 1 января 2000 г.) без
НДС.
       Отпускные цены на материалы, изделия и конструкции определены на
основании средневзвешенных цен поставщиков и усреднены с учетом доли
отдельных поставщиков в общем объеме поставки .
       Транспортные затраты в составе сметной цены ТССЦ включают пе-
ревозку автомобилями (с учетом массы брутто) на расстояние до 30 км. При
этом надо иметь в виду, что первая погрузка в транспортное средство, как
правило, учтена отпускной ценой, а последняя разгрузка (на приобъектном
складе) в соответствии с п.9.3 «Методических указаний о порядке разработ-
ки ГЭСН на строительные, монтажные , специальные строительные и пуско-
наладочные работы» входит в состав затрат по ГЭСН и учитывается в стои-
мости прямых затрат единичных расценок.
       Затраты на доставку материалов до приобъектного склада не учиты-
вают использование перевалочных баз и складов. Если доставка материалов
осуществляется с использованием промежуточных баз (складов), дополни-
тельные транспортные и прочие затраты, обоснованные ПОС или другими
документами, должны учитываться непосредственно в сметной документа-
ции. (п.5 Общих положений ТССЦ).

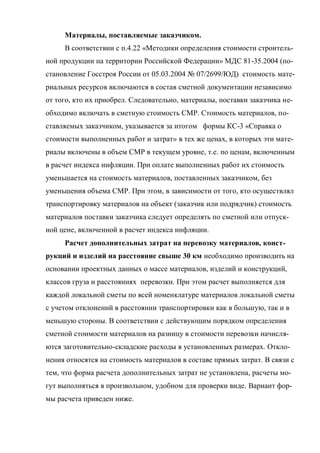

       Перемещение материалов от приобъектного склада до укладки в дело
не входит в состав транспортных затрат (не учтено ТССЦ). Эти затраты уч-
тены в ГЭСН как внутрипостроечный транспорт материалов.
Затраты, связанные с погрузкой и вывозом материалов и мусора от раз-
борки строительных конструкций за пределы строительной площадки при
ремонте и реконструкции объектов следует учитывать дополнительно непо-
средственно в локальных сметах (Указания по применению ТЕРр-2001
п.4.09).
      Заготовительно-складские расходы - затраты подрядчика, связан-
ные с содержанием материальных складов и оплатой труда заготовительного
аппарата, включают в себя следующие затраты:
      а) связанные с содержанием:
           - материальных (базисных, участковых, приобъектных) складов,
включая содержание работников складского хозяйства;
           - отделов и контор материально-технического снабжения или управ-
лений производственно-технологической комплектации;
           - ведомственной и вневедомственной пожарно-сторожевой охраны,
осуществляющей охрану материальных ценностей;
           - агентов, занятых заготовкой материальных ценностей.
      б) связанные с оплатой сборов за извещение о прибытии за взвешива-
ние грузов.
      в) связанные с потерями материалов в пути и на складах (в пределах
норм естественной убыли).
      г) другие расходы при осуществлении заготовительно-складской дея-
тельности.
      Заготовительно-складские расходы в сметной стоимости материалов
ТССЦ приняты согласно «Методическим указаниям по разработке сборни-
ков (каталогов) сметных цен на материалы, изделия, конструкции и сборни-
ков сметных цен на перевозку грузов для строительства и капитального ре-
монта зданий и сооружений» ( МДС 81-2.99) в следующих размерах:
       - 2% (от стоимости материалов с учетом доставки до приобъектного
склада) - для всех материалов, за исключением металлоконструкций;
       - 0,75% - для металлоконструкций.
При существующей системе сметного ценообразования заготовитель-
но-складские расходы в составе сметной стоимости материалов принимаются
в установленном размере вне зависимости от фактических затрат подрядчи-
ка.

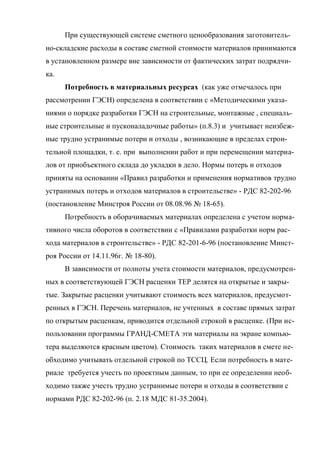

      Потребность в материальных ресурсах (как уже отмечалось при
рассмотрении ГЭСН) определена в соответствии с «Методическими указа-
ниями о порядке разработки ГЭСН на строительные, монтажные , специаль-
ные строительные и пусконаладочные работы» (п.8.3) и учитывает неизбеж-
ные трудно устранимые потери и отходы , возникающие в пределах строи-
тельной площадки, т. е. при выполнении работ и при перемещении материа-
лов от приобъектного склада до укладки в дело. Нормы потерь и отходов
приняты на основании «Правил разработки и применения нормативов трудно
устранимых потерь и отходов материалов в строительстве» - РДС 82-202-96
(постановление Минстроя России от 08.08.96 № 18-65).
      Потребность в оборачиваемых материалах определена с учетом норма-
тивного числа оборотов в соответствии с «Правилами разработки норм рас-
хода материалов в строительстве» - РДС 82-201-6-96 (постановление Минст-
роя России от 14.11.96г. № 18-80).
      В зависимости от полноты учета стоимости материалов, предусмотрен-
ных в соответствующей ГЭСН расценки ТЕР делятся на открытые и закры-
тые. Закрытые расценки учитывают стоимость всех материалов, предусмот-
ренных в ГЭСН. Перечень материалов, не учтенных в составе прямых затрат
по открытым расценкам, приводится отдельной строкой в расценке. (При ис-
пользовании программы ГРАНД-СМЕТА эти материалы на экране компью-
тера выделяются красным цветом). Стоимость таких материалов в смете не-
обходимо учитывать отдельной строкой по ТССЦ. Если потребность в мате-
риале требуется учесть по проектным данным, то при ее определении необ-
ходимо также учесть трудно устранимые потери и отходы в соответствии с
нормами РДС 82-202-96 (п. 2.18 МДС 81-35.2004).
В составе ГЭСНм на работы по монтажу оборудования учтена потреб-
ность только во вспомогательных материалах, используемых при выполне-
нии работ. В стоимость прямых затрат по расценкам ТЕРм основные мате-
риалы не включены. Перечень таких материалов, изделий и конструкций
приведен в «Общих положениях» или «Приложениях» к ТЕРм. При состав-
лении смет их стоимость учитывается в отдельном разделе «Материалы, не
учтенные расценками» и включаются в объем СМР. Кроме того в расценках
ТЕРм учтены затраты на вспомогательные ненормируемые материальные ре-
сурсы, используемых при выполнении монтажных работ, но не приведенные
в таблицах ГЭСНм (обтирочные – ветошь, концы, бумага и др., промывочные
– керосин, бензин, солидол, тавот и т.п.). Указанные затраты в ТЕРм -2001 (в
редакции 2009г) приняты в размере 2% от оплаты труда рабочих-
монтажников, учтенной в единичных расценках (см. информационное пись-
мо УралЭкономЦентра от 04.03.11г № Ц-154). Материальные ресурсы про-
изводственно-технического назначения, не включенные в упомянутые переч-
ни и не учтенные в ГЭСНм следует относить к оборудованию (Указания по
применению ТЕРм-2001, п.2.7.5).
     При отсутствии данных о сметной стоимости какого-либо материала,
используемого в проекте, в базисном уровне цен в ТССЦ, его сметная стои-
мость определяется на основании текущей цены без НДС с пересчетом в ба-
зисный уровень по состоянию на 01.01.2000г. с использованием индекса из-
менения цен на материалы, с добавлением транспортных затрат и начисле-
нием заготовительно-складских расходов. Стоимость импортных материалов
определяется в рублевом эквиваленте на дату составления сметной докумен-
тации. Транспортные затраты рекомендуется учитывать на 30 км. автотранс-
портом с использованием «Территориального сборника сметных цен на пере-
возку грузов для строительства». Заготовительно-складские расходы начис-
ляются в установленном размере:
     2% - для всех материалов за исключением металлоконструкций;
     0,75% - для металлических строительных конструкций.
Материалы, поставляемые заказчиком.
     В соответствии с п.4.22 «Методики определения стоимости строитель-
ной продукции на территории Российской Федерации» МДС 81-35.2004 (по-
становление Госстроя России от 05.03.2004 № 07/2699/ЮД) стоимость мате-
риальных ресурсов включаются в состав сметной документации независимо
от того, кто их приобрел. Следовательно, материалы, поставки заказчика не-
обходимо включать в сметную стоимость СМР. Стоимость материалов, по-
ставляемых заказчиком, указывается за итогом формы КС-3 «Справка о
стоимости выполненных работ и затрат» в тех же ценах, в которых эти мате-
риалы включены в объем СМР в текущем уровне, т.е. по ценам, включенным
в расчет индекса инфляции. При оплате выполненных работ их стоимость
уменьшается на стоимость материалов, поставленных заказчиком, без
уменьшения объема СМР. При этом, в зависимости от того, кто осуществлял
транспортировку материалов на объект (заказчик или подрядчик) стоимость
материалов поставки заказчика следует определять по сметной или отпуск-
ной цене, включенной в расчет индекса инфляции.
     Расчет дополнительных затрат на перевозку материалов, конст-
рукций и изделий на расстояние свыше 30 км необходимо производить на
основании проектных данных о массе материалов, изделий и конструкций,
классов груза и расстояниях перевозки. При этом расчет выполняется для
каждой локальной сметы по всей номенклатуре материалов локальной сметы
с учетом отклонений в расстоянии транспортировки как в большую, так и в
меньшую стороны. В соответствии с действующим порядком определения
сметной стоимости материалов на разницу в стоимости перевозки начисля-
ются заготовительно-складские расходы в установленных размерах. Откло-
нения относятся на стоимость материалов в составе прямых затрат. В связи с
тем, что форма расчета дополнительных затрат не установлена, расчеты мо-
гут выполняться в произвольном, удобном для проверки виде. Вариант фор-
мы расчета приведен ниже.
РАСЧЕТ РАЗНИЦЫ В ТРАНСПОРТНЫХ ЗАТРАТАХ СВЕРХ УЧТЕННЫХ В СМЕТНОЙ СТОИМОСТИ ПО ТССЦ
                                        ( в базисном уровне цен)

                                                                                                                      Тариф на 1 тонну руб.                         Разница с
                                                                               Масса       Масса                                                      Разница         учетом
                                                         Масса      Коэфф.    ед. изм.     брутто                                       разница       на массу      заготови-
                              К-во             № таб-                                                 Расстояние
 Код                   Ед.            Класс             ед. изм.   перехода   брутто      по смете                                                    по смете        тельно-
       Наименование            по              лицы                                                   перевозки             на 30 км
ТССЦ                  измер           груза              в тон-    от нетто    в тон-     в тоннах                 учесть                                (±)        складских
                              смете           тарифов                                                  (фактич.)            (учтено)
                                                          нах      к брутто     нах                                                                                  расходов
                                                                              гр.7хгр.8   гр.9хгр.4                                     гр.13-гр.12   гр.10хгр.14       (±)
                                                                                                                                                                    гр.15хКз-с
 1          2          3       4       5        6          7          8          9          10           11         12         13             14          15           16

       Кз-с - коэффициент, учитывающий заготовительно-складские расходы (1,0075 – для м/к; 1,02 – остальных материалов

More Related Content

Similar to лекция 2(тер)

указания тер
указания теруказания тер
указания терkenguru1952

лс пример
лс примерлс пример
лс примерkenguru1952

дипломная презентация по техническому обслуживанию
дипломная презентация по техническому обслуживаниюдипломная презентация по техническому обслуживанию
дипломная презентация по техническому обслуживанию
Ivan Simanov

отчет то
отчет тоотчет то
отчет то
Вадим Стеблев

мдс 81 35-2004
мдс 81 35-2004мдс 81 35-2004
мдс 81 35-2004kenguru1952

письмо 3 (3757 кк-08)
письмо 3 (3757 кк-08)письмо 3 (3757 кк-08)
письмо 3 (3757 кк-08)kenguru1952

тема 1сметно нормат база(лекция2)
тема 1сметно нормат база(лекция2)тема 1сметно нормат база(лекция2)
тема 1сметно нормат база(лекция2)kenguru1952

сметно нормат база(лекция2)
сметно нормат база(лекция2)сметно нормат база(лекция2)
сметно нормат база(лекция2)kenguru1952

нефедова
нефедованефедова
нефедоваBDA

Similar to лекция 2(тер) (9)

указания тер
указания теруказания тер
указания тер

лс пример
лс примерлс пример
лс пример

дипломная презентация по техническому обслуживанию
дипломная презентация по техническому обслуживаниюдипломная презентация по техническому обслуживанию
дипломная презентация по техническому обслуживанию

отчет то
отчет тоотчет то
отчет то

мдс 81 35-2004
мдс 81 35-2004мдс 81 35-2004
мдс 81 35-2004

письмо 3 (3757 кк-08)
письмо 3 (3757 кк-08)письмо 3 (3757 кк-08)
письмо 3 (3757 кк-08)

тема 1сметно нормат база(лекция2)
тема 1сметно нормат база(лекция2)тема 1сметно нормат база(лекция2)
тема 1сметно нормат база(лекция2)

сметно нормат база(лекция2)
сметно нормат база(лекция2)сметно нормат база(лекция2)
сметно нормат база(лекция2)

нефедова
нефедованефедова
нефедова

More from kenguru1952

тема 4 лекция(виды см док)
тема 4 лекция(виды см док)тема 4 лекция(виды см док)
тема 4 лекция(виды см док)kenguru1952

письмо 1 (ап 5536 прибыль)
письмо 1 (ап 5536 прибыль)письмо 1 (ап 5536 прибыль)
письмо 1 (ап 5536 прибыль)kenguru1952

письмо ц 2116
письмо ц 2116письмо ц 2116
письмо ц 2116kenguru1952

гснр 81-05-02-2001(зимние)
гснр 81-05-02-2001(зимние)гснр 81-05-02-2001(зимние)
гснр 81-05-02-2001(зимние)kenguru1952

гснр 81-05-01-2001(временные здания)
гснр 81-05-01-2001(временные здания)гснр 81-05-01-2001(временные здания)
гснр 81-05-01-2001(временные здания)kenguru1952

гсн 81-05-01-2001(временные здания)
гсн 81-05-01-2001(временные здания)гсн 81-05-01-2001(временные здания)
гсн 81-05-01-2001(временные здания)kenguru1952

пп 145(экспертиза)
пп 145(экспертиза)пп 145(экспертиза)
пп 145(экспертиза)kenguru1952

94 фз 21-07-2005
94 фз 21-07-200594 фз 21-07-2005
94 фз 21-07-2005kenguru1952

тема 9(глоссарий)
тема 9(глоссарий)тема 9(глоссарий)
тема 9(глоссарий)kenguru1952

тема 8 договор подряда(разъяснения)
тема 8 договор подряда(разъяснения)тема 8 договор подряда(разъяснения)
тема 8 договор подряда(разъяснения)kenguru1952

тема 8 договор подряда (лекция 2)
тема 8 договор подряда (лекция 2)тема 8 договор подряда (лекция 2)
тема 8 договор подряда (лекция 2)kenguru1952

тема 8 договор подряда (лекция 1)
тема 8 договор подряда (лекция 1)тема 8 договор подряда (лекция 1)
тема 8 договор подряда (лекция 1)kenguru1952

тема 7 прочие по сср(презентация)
тема 7 прочие по сср(презентация)тема 7 прочие по сср(презентация)
тема 7 прочие по сср(презентация)kenguru1952

тема 6 зимние удорожания(разъяснения)
тема 6 зимние удорожания(разъяснения)тема 6 зимние удорожания(разъяснения)
тема 6 зимние удорожания(разъяснения)kenguru1952

тема 6 зимние удорожания гсн 81-05-02-2007(прилож-2)
тема 6 зимние удорожания гсн 81-05-02-2007(прилож-2)тема 6 зимние удорожания гсн 81-05-02-2007(прилож-2)
тема 6 зимние удорожания гсн 81-05-02-2007(прилож-2)kenguru1952

More from kenguru1952 (20)

тема 4 лекция(виды см док)
тема 4 лекция(виды см док)тема 4 лекция(виды см док)
тема 4 лекция(виды см док)

письмо 1 (ап 5536 прибыль)
письмо 1 (ап 5536 прибыль)письмо 1 (ап 5536 прибыль)
письмо 1 (ап 5536 прибыль)

письмо ц 2116
письмо ц 2116письмо ц 2116
письмо ц 2116

гснр 81-05-02-2001(зимние)
гснр 81-05-02-2001(зимние)гснр 81-05-02-2001(зимние)
гснр 81-05-02-2001(зимние)

гснр 81-05-01-2001(временные здания)
гснр 81-05-01-2001(временные здания)гснр 81-05-01-2001(временные здания)
гснр 81-05-01-2001(временные здания)

гсн 81-05-01-2001(временные здания)
гсн 81-05-01-2001(временные здания)гсн 81-05-01-2001(временные здания)
гсн 81-05-01-2001(временные здания)

пп №87
пп №87пп №87
пп №87

пр 353
пр 353пр 353
пр 353

пр 44
пр 44пр 44
пр 44

пп 468
пп 468пп 468
пп 468

пп №427
пп №427пп №427
пп №427

пп 145(экспертиза)
пп 145(экспертиза)пп 145(экспертиза)
пп 145(экспертиза)

94 фз 21-07-2005
94 фз 21-07-200594 фз 21-07-2005
94 фз 21-07-2005

тема 9(глоссарий)
тема 9(глоссарий)тема 9(глоссарий)
тема 9(глоссарий)

тема 8 договор подряда(разъяснения)
тема 8 договор подряда(разъяснения)тема 8 договор подряда(разъяснения)
тема 8 договор подряда(разъяснения)

тема 8 договор подряда (лекция 2)
тема 8 договор подряда (лекция 2)тема 8 договор подряда (лекция 2)
тема 8 договор подряда (лекция 2)

тема 8 договор подряда (лекция 1)
тема 8 договор подряда (лекция 1)тема 8 договор подряда (лекция 1)
тема 8 договор подряда (лекция 1)

тема 7 прочие по сср(презентация)
тема 7 прочие по сср(презентация)тема 7 прочие по сср(презентация)
тема 7 прочие по сср(презентация)

тема 6 зимние удорожания(разъяснения)
тема 6 зимние удорожания(разъяснения)тема 6 зимние удорожания(разъяснения)
тема 6 зимние удорожания(разъяснения)

тема 6 зимние удорожания гсн 81-05-02-2007(прилож-2)
тема 6 зимние удорожания гсн 81-05-02-2007(прилож-2)тема 6 зимние удорожания гсн 81-05-02-2007(прилож-2)
тема 6 зимние удорожания гсн 81-05-02-2007(прилож-2)

лекция 2(тер)

  • 1. ТЕМА 2: ГЭСН и ТЕР Лекция 2( к теме 2) ТЕР, ИХ СОСТАВ И НАЗНАЧЕНИЕ Единичные расценки по сути являются стоимостным отражением соот- ветствующих элементных сметных норм. На базе ГЭСН разрабатываются федеральные единичные расценки (ФЕР), территориальные единичные рас- ценки (ТЕР). ФЕР – это единичные расценки, разработанные для условий Московской области. ТЕР разрабатываются для каждого субъекта федерации. На территории субъектов, для которых не были утверждены в установлен- ном порядке ТЕР, при определении стоимости СМР по объектам, финанси- руемым с использованием средств федерального бюджета, необходимо при- менять ФЕР. Рассмотрим единичные расценки на примере ТЕР. ТЕР отражают прямые затраты в базисном уровне цен. За базисный уровень в СНБ – 2001 принят уровень цен, сложившийся на 01.01.2000г. Этот же уровень сохранен и в СНБ -2001редакции 2009г. Таким образом, ТЕР со- держат стоимость ПЗ (по состоянию на 01.01.2000 г) с распределением по элементам (ОТ, ЭММ, МАТ).В частях ТЕР расценки имеют тот же шифр (номер расценки), что и соответствующая этой расценке ГЭСН. Ниже приводится пример единичной расценки ТЕР08-03-001-01: Наименование и характеристика Номера расценок В том числе руб Затраты строительных работ и конструкций труда Эксплуатация машин Материалы Прямые оплата труда рабочих- затратs руб. (Расход строи- (Коды неучтен- Наименование и характеристика рабочих- в т. ч. неучтен- телей, чел.- ных материалов) неучтенных расценками материалов строите Всего оплата ных материа- ч. лей труда лов) ТАБЛИЦА 8-03-001. КЛАДКА ИЗ КРУПНЫХ ИЗВЕСТНЯКОВЫХ БЛОКОВ Измеритель: 1 м3 кладки блоков Кладка из крупных известняковых блоков : 08-03-001-01 массой до 0,5 т 1861,93 60.37 381,38 27.12 1420,18 4.78 08-03-001-02 массой более 0,5 т 2363,42 41,68 212,01 15,29 2106,73 3,3 Чтобы было проще понять принцип построения ТЕР, вспомним, как выглядит соответствующая ей ГЭСН :
  • 2. Здесь приведена непосредственно таблица нормы. Полностью норму ГЭСН смотри в лекции, посвященной ГЭСН (Лекция 1 к теме2) Шифр Наименование элементов затрат Ед из- 08-03-001- 08-03-001- ресурса мер. 01 02 1 Затраты труда рабочих-строителей чел-ч 4,78 3,30 1.1 Средний разряд работы 3,4 3,4 2 Затраты труда машинистов чел-ч 1,49 0,84 МАШИНЫ И МЕХАНИЗМЫ 020129 Краны башенные при работе на дру- маш-ч 1,49 0,84 гих видах строительства (кроме мон- тажа технологического оборудования) МАТЕРИАЛЫ 412-9030 Блоки известняковые м3 0,93 0,95 402-9070 Состав готовый кладочный (состав и м3 0,07 0,05 марка по проекту) 411-0001 Вода м3 0,1 0,1 101-0782 Поковки из квадратных заготовок мас- т 0,0009 0,0009 сой 1,8 кг 102-0026 Пиломатериалы хвойных пород. Бру- м3 0,0005 0,0005 ски обрезные длиной 4-6,5 м, шириной 75-150мм, толщиной 40-75 мм, IV сор- та Как видно из таблицы ТЕР, стоимость ресурсов, обозначенных в ГЭСН 08-03-001-01 (трудовых, технических и материальных), в базисном уровне цен составила 1861,93 руб., в т.ч. 60,37руб. – ОТ рабочих, 381,38 руб. – за- траты на ЭММ и 1420,18 руб. – стоимость материалов. Рассмотрим , как были получены эти значения. ОПЛАТА ТРУДА РАБОЧИХ-СТРОИТЕЛЕЙ В СОСТАВЕ ПЗ При разработке сборников ТЕР стоимость 1 ч-часа принята по данным статистической отчетности по состоянию на 01.01.2000г. По статистике размер месячной оплаты труда рабочего на 01.01.2000 г. в Свердловской области в сфере строительства составил 2260,6 тыс. руб. , что соответствует четвертому разряду рабочего. Используя шестиразрядную тарифную сетку был сделан расчет стоимости 1 ч-часа в зависимости от среднего разряда работы. (при месячной норме 166,7ч-час). Результат расчета стоимости 1 ч.-час приведен в «Указаниях по применению ТЕР» (см. доку- мент). После ввода СНБ-2001 в редакции 2009 г. в «Указания по применению
  • 3. ТЕР» информационным письмом УралЭкономЦентра от 20.01.2011 г. № Ц- 2116 были внесены некоторые изменения. Ниже приводится измененная таблица стоимости 1 ч-часа рабочих , принятая при разработке ТЕР (редакция 2009 г)для Свердловской области: Показатели часовой оплаты труда рабочих-строителей в зависимости от сред- него разряда работ для ТЕР частей 1,3 ÷ 47 Тариф- Тариф- Тариф- Тариф- тариф- ная тариф- ная тариф- ная тариф- ная раз- раз- Раз- ный ко- ставка, разряд ный ко- ставка, ный ко- ставка, ный ко- ставка, ряд ряд ряд эф. руб/чел эф. руб/чел эф. руб/чел эф. руб/чел -ч -ч -ч -ч 1 1,000 10,13 2,3 1,115 11,29 3,6 1,277 12,94 4,9 1,522 15,42 1,1 1,009 10,22 2,4 1,125 11,40 3,7 1,292 13,09 5 1,542 15,62 1,2 1,017 10,30 2,5 1,136 11,51 3,8 1,308 13,25 5,1 1,568 15,88 1,3 1,026 10,39 2,6 1,146 11,61 3,9 1,323 13,40 5,2 1,593 16,13 1,4 1,034 10,47 2,7 1,156 11,71 4 1,338 13,55 5,3 1,619 16,40 1,5 1,043 10,57 2,8 1,166 11,81 4,1 1,358 13,76 5,4 1,644 16,65 1,6 1,051 10,65 2,9 1,176 11,91 4,2 1,379 13,97 5,5 1,67 16,92 1,7 1,06 10,74 3 1,186 12,01 4,3 1,399 14,17 5,6 1,695 17,17 1,8 1,068 10,82 3,1 1,201 12,17 4,4 1,420 14,38 5,7 1,721 17,43 1,9 1,077 10,91 3,2 1,216 12,32 4,5 1,44 14,59 5,8 1,746 17,69 2 1,085 10,99 3,3 1,232 12,48 4,6 1,46 14,79 5,9 1,772 17,95 2,1 1,095 11,09 3,4 1,247 12,63 4,7 1,481 15,00 6 1,797 18,20 2,2 1,105 11,19 3,5 1,262 12,78 4,8 1,501 15,21 В рассматриваемой нами норме ГЭСН потребность труда рабочих со- ставляет 4,78 ч-часа при среднем разряде работы 3,4. Стоимость 1 ч-часа для среднего разряда 3,4 равна 12,63 руб. Перемножив 12,63руб./чел-ч и 4,78 ч- час получим 60,37 руб. Не следует забывать, что этот уровень ОТ принят для разработки ТЕР и, следовательно, соответствует выполнению работ в нормальных условиях, не осложненных внешними факторами, при положительной температуре ок- ружающего воздуха, не смотря на то, что статистические данные отражают все виды выплат, относимые на эту статью по налоговому кодексу. В соответствии с налоговым кодексом ( ст. 255) на оплату труда рабо- чих относятся следующие виды выплат:
  • 4. 1) Выплаты за выполненную работу или отработанное время. 2) Выплаты стимулирующего характера (различного рода премии, например, выслуга лет, тринадцатая зарплата, премия за ввод объ- екта в эксплуатацию, доплата за профмастерство и т. д.). 3) Выплаты компенсирующего характера (за подвижной и разъездной характер работ, вахтовая надбавка, за работу в многосменном ре- жиме, районная надбавка к зарплате и т. д.). 4) Прочие выплаты (оплата за неотработанное время) – когда рабочий на рабочем месте отсутствует, но в соответствии с действующим законодательством за ним сохраняется рабочее место и оплата тру- да (например, время очередных отпусков, выполнения государст- венных обязанностей, время учебы). Очевидно, что часть выплат стимулирующего (например, премия за ввод объектов в эксплуатацию) и компенсирующего характера (например, вахтовая надбавка) не могут быть учтены в составе ТЕР, так как не носят ре- гулярного характера. Оплата труда механизаторов в составе затрат на эксплуатацию машин механизмов принята в соответствии тем уровнем квалификации, которая предусмотрена в паспорте или в инструкции по эксплуатации машины. В данном случае оплата труда машиниста башенного крана в составе затрат по ЭММ по расценке составляет 27,12 руб. При нормативной потреб- ности в трудозатратах машинистов 1,49 ч-час стоимость 1 ч-часа машиниста составит 27,12/ 1,49 = 18,20 руб, что соответствует шестому разряду . ЗАТРАТЫ НА ЭКСПЛУАТАЦИЮ МАШИН И МЕХАНИЗМОВ В СОСТАВЕ ПЗ Нормативное количество времени работы машин и механизмов в нату- ральных показателях для выполнения работ определена в ГЭСН. Стоимость 1 маш.-ч при разработке ТЕР-2001 в редакции 2009 г.принята в соответствии со сборником "Территориальные сметные расценки на эксплуатацию строи-
  • 5. тельных машин и автотранспортных средств" (ТСЭМ-2001). Этот сборник разработан в соответствии с Методическими указаниями по разработке сметных норм и расценок на эксплуатацию строительных машин и авто- транспортных средств (МДС 81-3.99). В связи с переходом на СНБ в редак- ции 2009 г утратили силу письма УралЭкономЦентра от 06.12.2008 № Ц- 1699 «О поправочных коэффициентах к сметной стоимости эксплуатации машин и автотранспортных средств» и от 22.01.2009 г № Ц-95 «О порядке применения поправочных коэффициентов к сметной стоимости эксплуатации мвашин». (См. письмо УралЭкономЦентра от 20.01.2011 г. № Ц-2115). Стоимость 1 м-ч включает следующие затраты: Смаш = А + З + Б + Э + С + Г + Р + П где А – амортизационные отчисления на полное восстановление руб/м-ч; З – оплата труда машинистов, управляющих машинами и механизмами руб/м-ч; Б – затраты на замену быстроизнашиваемых частей (шины, зуб бульдо- зера и т. д.); Э – затраты на энергоносители всех видов (эл-энергия, бензин, диз. топ- ливо, сжатый воздух ); С – смазочные материалы; Г – гидравлическая жидкость ; Р – ремонт, техобслуживание, диагностирование; П – перебазировки машин с одной стройки на другую, с базы механиза- ции на стройку. Сметная расценка исчислена на 1 час календарного среднесменного времени эксплуатации машин, которое включает: - время выполнения технологических операций; - время замены быстроизнашиваемых частей, сменной оснастки; - перемещение по фронту работ в пределах строительной площадки;
  • 6. - технологические перерывы в работе при выполнении СМР; - время на подготовку машин к работе и сдачу в конце смены или по окончании работ; - время на ежесменное техобслуживание; - перерывы на отдых и личные надобности в соответствии с законода- тельством о труде. Амортизационные отчисления исчисляются исходя из срока службы машин. Норма амортизации устанавливается в % .в год. Годовые затраты де- лятся на нормативный срок работы машин в году. Затраты на замену быстроизнашиваемых частей (Б), все виды ремонта (Р), перебазировку (П) включаются в стоимость 1 м-ч с учетом необходимых начислений НР и СП. В соответствии с методикой расчета есть ряд механизмов (особо слож- ные и мощные), в состав стоимости 1 маш-ч которых не входят затраты на перебазировку. Перечень таких машин и механизмов приведен в ПРИЛО- ЖЕНИИ № 6 к МДС 81-3.99. (в их число входят грузоподъемные краны). Под перебазировкой понимается демонтаж, монтаж, перевозка. Затраты на перебазировку таких машин необходимо учитывать в сметах по дополнительному расчету, в соответствии с конкретными условиями. Как правило, эти затраты включаются в локальную смету на соответствующий вид работ. Перебазировка может осуществляться в зависимости от вида машины одним из следующих способов: а) своим ходом ( на автоходу – автогудронатор, автокран, автобетоно- смеситель и т.д.) ( З + Э +С ) х В /Тп; где В – время перебазировки; Тп – время работы на 1 строительной площадке между перебазировками.
  • 7. б) на буксире (компрессор, передвижная эл/станция). (Рт + Рмс + Зп) х В/Тп (Символы "т"- означают тягач; "мс"- машина сопровождения; "пр"- прицеп) в) на прицепе с демонтажом и последующим монтажом (Рт + Рмс + Рпр +Зп) х В/Тп В "Территориальном сборнике сметных норм и расценок на эксплуата- цию машин и механизмов" затраты на перебазировку по гр.13 учтены для базового района (г. Екатеринбург) на среднее расстояние 20 км. Если перебазировка фактически осуществляется на большее расстояние, и затраты превышают учтенные в стоимости 1маш-ч более чем на 10%, то разницу (сверх учтенных) можно дополнительно учесть в эксплуатации ма- шин и механизмов. При определении стоимости СМР по объектам, строительство которых финансируется без привлечения средств федерального бюджета, дополни- тельные затраты на перебазировку машин и механизмов могут быть опреде- лены с использованием калькуляций УралЭкономЦентра в базисном уровне цен и последующим пересчетом в текущий уровень с индексами инфляции по эксплуатации машин и механизмов. Ниже приведены итоговые значения калькуляций УралЭкономЦентра.
  • 8. Калькуляции на перебазировку строительных машин и механизмов (в ценах по состоянию на 01.01.2000г.) В том числе, руб. затраты труда ра- эксплуатация Прямые затраты, машин бочих, чел.-ч оплата труда Наименование и характеристи- № расценки материалы лата труда Ед. измер. ка работ и конструкций в т. ч. оп- всего руб. кальк. Монтаж башенного крана гру- 1 кран 87807,21 87807,21 №1 зоподъемностью от 8 до 10 т кальк. Демонтаж башенного крана 1 кран 75242,28 75242,28 №2 грузоподъемностью от 8 до 10 т кальк. Транспортировка башенного 1 кран 1707 1707 №3 крана грузоподъемностью от 8 до 10 т на расстояние 1 км кальк. Монтаж башенного крана гру- 1 кран 72206,04 72206,04 №4 зоподъемностью 10 т кальк. Демонтаж башенного крана 1 кран 63870,82 63870,82 №5 грузоподъемностью 10 т кальк. Транспортировка башенного 1 кран 1891 1891 №6 крана грузоподъемностью 10 т на расстояние 1 км кальк. Монтаж башенного крана гру- 1 кран 174861,76 174861,76 №7 зоподъемностью от 12,5 до 25 т кальк. Демонтаж башенного крана 1 кран 146240,72 146240,72 №8 грузоподъемностью от 12,5 до 25 т кальк. Транспортировка башенного 1 кран 2848 2848 №9 крана грузоподъемностью от 12,5 до 25 т на расстояние 1 км кальк. Монтаж крана на пневмоко- 1 кран 3977,35 3977,35 №10 лесном ходу грузоподъемно- стью 16 т
  • 9. В том числе, руб. затраты труда ра- эксплуатация Прямые затраты, машин бочих, чел.-ч оплата труда № расценки Наименование и характеристи- материалы лата труда Ед. измер. ка работ и конструкций в т. ч. оп- всего руб. кальк. Демонтаж крана на пневмоко- 1 кран 3087,87 3087,87 №11 лесном ходу грузоподъемно- стью 16 т кальк. Транспортировка крана на 1 кран 172 172 №12 пневмоколесном ходу грузо- подъемностью 16 т на расстоя- ние 1 км. кальк. Монтаж крана на пневмоко- 1 кран 6458,81 6458,81 №13 лесном ходу грузоподъемно- стью 25 т кальк. Демонтаж крана на пневмоко- 1 кран 4236,84 4236,84 №14 лесном ходу грузоподъемно- стью 25 т кальк. Транспортировка крана на 1 кран 239 239 №15 пневмоколесном ходу грузо- подъемностью 25 т на расстоя- ние 1 км. кальк. Монтаж крана на пневмоко- 1 кран 7961,31 7961,31 №16 лесном ходу грузоподъемно- стью 40 т кальк. Демонтаж крана на пневмоко- 1 кран 5800,36 5800,36 №17 лесном ходу грузоподъемно- стью 40 т кальк. Транспортировка крана на 1 кран 239 239 №18 пневмоколесном ходу грузо- подъемностью 40 т на расстоя- ние 1 км.
  • 10. В том числе, руб. затраты труда ра- эксплуатация Прямые затраты, машин бочих, чел.-ч оплата труда № расценки Наименование и характеристи- материалы лата труда Ед. измер. ка работ и конструкций в т. ч. оп- всего руб. кальк. Монтаж крана на гусеничном 1 кран 6110 6110 №19 ходу грузоподъемностью 16 т кальк. Демонтаж крана на гусенич- 1 кран 5320 5320 №20 ном ходу грузоподъемностью 16 т кальк. Транспортировка крана на гу- 1 кран 245 245 №21 сеничном ходу грузоподъем- ностью 16 т на расстояние 1 км кальк. Монтаж крана на гусеничном 1 кран 8622 8622 №22 ходу грузоподъемностью 25 т кальк. Демонтаж крана на гусенич- 1 кран 6205 6205 №23 ном ходу грузоподъемностью 25 т кальк. Транспортировка крана на гу- 1 кран 300 274 №24 сеничном ходу грузоподъем- ностью 25 т на расстояние 1 км кальк. Монтаж крана на гусеничном 1 кран 16503 16503 №25 ходу грузоподъемностью 40 т кальк. Демонтаж крана на гусенич- 1 кран 14902 14902 №26 ном ходу грузоподъемностью 40 т кальк. Транспортировка крана на гу- 1 кран 328 328 №27 сеничном ходу грузоподъем- ностью 40 т на расстояние 1 км
  • 11. Примечание 1. В расценках учтены необходимые накладные расходы и сметная прибыль 2. При перевозке кранов на строительные площадки, расположенные за пределами г. Екатеринбурга, к затратам на транспортировку на расстояние 1 км применять К=0,5. СМЕТНАЯ СТОИМОСТЬ МАТЕРИАЛОВ В СОСТАВЕ ПЗ В сметную стоимость СМР затраты на материалы (в составе прямых затрат) включаются по сметной цене. Сметная цена материала складывается из затрат по его приобретению и доставке до приобъектного склада (места, предназначенного для складирования, откуда материал поступает в рабочую зону). Сметная цена материалов включает следующие расходы: - отпускные цены производителя; - наценки снабженческо-сбытовых организаций; - расходы на тару, упаковку и реквизит; - таможенные пошлины и сборы (при получении из-за границы); - транспортные расходы; - заготовительно-складские расходы. В единичных расценках (по частям ТЕР, ТЕРр, ТЕРм, ТЕРмр) сметная цена материалов принята в соответствии с «Территориальным сборником сметных цен на материалы, изделия и конструкции, применяемые в строи- тельстве» (ТССЦ-2001). ТССЦ разработан в соответствии с «Методическими указаниями по разработке сборников (каталогов) сметных цен на материалы, изделия, кон- струкции и сборников сметных цен на перевозку грузов для строительства и капитального ремонта зданий и сооружений» - МДС 81-2.99 (утверждены по- становлением Госстроя России от 17.12.99 №80). ТССЦ разработан в составе 5 частей:
  • 12. Часть 1. Материалы для общестроительных работ Часть 2.Строительные конструкции и изделия Часть 3.Материалы и изделия для санитарно-технических работ Часть 4. Бетонные , железобетонные и керамические изделия. Неруд- ные материалы. Товарные растворы и бетоны Часть 5. Материалы, изделия и конструкции для монтажных и специ- альных строительных работ. ТССЦ по представленным в нем материалам содержит отпускную и сметную цену в базисном уровне (по состоянию на 1 января 2000 г.) без НДС. Отпускные цены на материалы, изделия и конструкции определены на основании средневзвешенных цен поставщиков и усреднены с учетом доли отдельных поставщиков в общем объеме поставки . Транспортные затраты в составе сметной цены ТССЦ включают пе- ревозку автомобилями (с учетом массы брутто) на расстояние до 30 км. При этом надо иметь в виду, что первая погрузка в транспортное средство, как правило, учтена отпускной ценой, а последняя разгрузка (на приобъектном складе) в соответствии с п.9.3 «Методических указаний о порядке разработ- ки ГЭСН на строительные, монтажные , специальные строительные и пуско- наладочные работы» входит в состав затрат по ГЭСН и учитывается в стои- мости прямых затрат единичных расценок. Затраты на доставку материалов до приобъектного склада не учиты- вают использование перевалочных баз и складов. Если доставка материалов осуществляется с использованием промежуточных баз (складов), дополни- тельные транспортные и прочие затраты, обоснованные ПОС или другими документами, должны учитываться непосредственно в сметной документа- ции. (п.5 Общих положений ТССЦ). Перемещение материалов от приобъектного склада до укладки в дело не входит в состав транспортных затрат (не учтено ТССЦ). Эти затраты уч- тены в ГЭСН как внутрипостроечный транспорт материалов.
  • 13. Затраты, связанные с погрузкой и вывозом материалов и мусора от раз- борки строительных конструкций за пределы строительной площадки при ремонте и реконструкции объектов следует учитывать дополнительно непо- средственно в локальных сметах (Указания по применению ТЕРр-2001 п.4.09). Заготовительно-складские расходы - затраты подрядчика, связан- ные с содержанием материальных складов и оплатой труда заготовительного аппарата, включают в себя следующие затраты: а) связанные с содержанием: - материальных (базисных, участковых, приобъектных) складов, включая содержание работников складского хозяйства; - отделов и контор материально-технического снабжения или управ- лений производственно-технологической комплектации; - ведомственной и вневедомственной пожарно-сторожевой охраны, осуществляющей охрану материальных ценностей; - агентов, занятых заготовкой материальных ценностей. б) связанные с оплатой сборов за извещение о прибытии за взвешива- ние грузов. в) связанные с потерями материалов в пути и на складах (в пределах норм естественной убыли). г) другие расходы при осуществлении заготовительно-складской дея- тельности. Заготовительно-складские расходы в сметной стоимости материалов ТССЦ приняты согласно «Методическим указаниям по разработке сборни- ков (каталогов) сметных цен на материалы, изделия, конструкции и сборни- ков сметных цен на перевозку грузов для строительства и капитального ре- монта зданий и сооружений» ( МДС 81-2.99) в следующих размерах: - 2% (от стоимости материалов с учетом доставки до приобъектного склада) - для всех материалов, за исключением металлоконструкций; - 0,75% - для металлоконструкций.
  • 14. При существующей системе сметного ценообразования заготовитель- но-складские расходы в составе сметной стоимости материалов принимаются в установленном размере вне зависимости от фактических затрат подрядчи- ка. Потребность в материальных ресурсах (как уже отмечалось при рассмотрении ГЭСН) определена в соответствии с «Методическими указа- ниями о порядке разработки ГЭСН на строительные, монтажные , специаль- ные строительные и пусконаладочные работы» (п.8.3) и учитывает неизбеж- ные трудно устранимые потери и отходы , возникающие в пределах строи- тельной площадки, т. е. при выполнении работ и при перемещении материа- лов от приобъектного склада до укладки в дело. Нормы потерь и отходов приняты на основании «Правил разработки и применения нормативов трудно устранимых потерь и отходов материалов в строительстве» - РДС 82-202-96 (постановление Минстроя России от 08.08.96 № 18-65). Потребность в оборачиваемых материалах определена с учетом норма- тивного числа оборотов в соответствии с «Правилами разработки норм рас- хода материалов в строительстве» - РДС 82-201-6-96 (постановление Минст- роя России от 14.11.96г. № 18-80). В зависимости от полноты учета стоимости материалов, предусмотрен- ных в соответствующей ГЭСН расценки ТЕР делятся на открытые и закры- тые. Закрытые расценки учитывают стоимость всех материалов, предусмот- ренных в ГЭСН. Перечень материалов, не учтенных в составе прямых затрат по открытым расценкам, приводится отдельной строкой в расценке. (При ис- пользовании программы ГРАНД-СМЕТА эти материалы на экране компью- тера выделяются красным цветом). Стоимость таких материалов в смете не- обходимо учитывать отдельной строкой по ТССЦ. Если потребность в мате- риале требуется учесть по проектным данным, то при ее определении необ- ходимо также учесть трудно устранимые потери и отходы в соответствии с нормами РДС 82-202-96 (п. 2.18 МДС 81-35.2004).
  • 15. В составе ГЭСНм на работы по монтажу оборудования учтена потреб- ность только во вспомогательных материалах, используемых при выполне- нии работ. В стоимость прямых затрат по расценкам ТЕРм основные мате- риалы не включены. Перечень таких материалов, изделий и конструкций приведен в «Общих положениях» или «Приложениях» к ТЕРм. При состав- лении смет их стоимость учитывается в отдельном разделе «Материалы, не учтенные расценками» и включаются в объем СМР. Кроме того в расценках ТЕРм учтены затраты на вспомогательные ненормируемые материальные ре- сурсы, используемых при выполнении монтажных работ, но не приведенные в таблицах ГЭСНм (обтирочные – ветошь, концы, бумага и др., промывочные – керосин, бензин, солидол, тавот и т.п.). Указанные затраты в ТЕРм -2001 (в редакции 2009г) приняты в размере 2% от оплаты труда рабочих- монтажников, учтенной в единичных расценках (см. информационное пись- мо УралЭкономЦентра от 04.03.11г № Ц-154). Материальные ресурсы про- изводственно-технического назначения, не включенные в упомянутые переч- ни и не учтенные в ГЭСНм следует относить к оборудованию (Указания по применению ТЕРм-2001, п.2.7.5). При отсутствии данных о сметной стоимости какого-либо материала, используемого в проекте, в базисном уровне цен в ТССЦ, его сметная стои- мость определяется на основании текущей цены без НДС с пересчетом в ба- зисный уровень по состоянию на 01.01.2000г. с использованием индекса из- менения цен на материалы, с добавлением транспортных затрат и начисле- нием заготовительно-складских расходов. Стоимость импортных материалов определяется в рублевом эквиваленте на дату составления сметной докумен- тации. Транспортные затраты рекомендуется учитывать на 30 км. автотранс- портом с использованием «Территориального сборника сметных цен на пере- возку грузов для строительства». Заготовительно-складские расходы начис- ляются в установленном размере: 2% - для всех материалов за исключением металлоконструкций; 0,75% - для металлических строительных конструкций.
  • 16. Материалы, поставляемые заказчиком. В соответствии с п.4.22 «Методики определения стоимости строитель- ной продукции на территории Российской Федерации» МДС 81-35.2004 (по- становление Госстроя России от 05.03.2004 № 07/2699/ЮД) стоимость мате- риальных ресурсов включаются в состав сметной документации независимо от того, кто их приобрел. Следовательно, материалы, поставки заказчика не- обходимо включать в сметную стоимость СМР. Стоимость материалов, по- ставляемых заказчиком, указывается за итогом формы КС-3 «Справка о стоимости выполненных работ и затрат» в тех же ценах, в которых эти мате- риалы включены в объем СМР в текущем уровне, т.е. по ценам, включенным в расчет индекса инфляции. При оплате выполненных работ их стоимость уменьшается на стоимость материалов, поставленных заказчиком, без уменьшения объема СМР. При этом, в зависимости от того, кто осуществлял транспортировку материалов на объект (заказчик или подрядчик) стоимость материалов поставки заказчика следует определять по сметной или отпуск- ной цене, включенной в расчет индекса инфляции. Расчет дополнительных затрат на перевозку материалов, конст- рукций и изделий на расстояние свыше 30 км необходимо производить на основании проектных данных о массе материалов, изделий и конструкций, классов груза и расстояниях перевозки. При этом расчет выполняется для каждой локальной сметы по всей номенклатуре материалов локальной сметы с учетом отклонений в расстоянии транспортировки как в большую, так и в меньшую стороны. В соответствии с действующим порядком определения сметной стоимости материалов на разницу в стоимости перевозки начисля- ются заготовительно-складские расходы в установленных размерах. Откло- нения относятся на стоимость материалов в составе прямых затрат. В связи с тем, что форма расчета дополнительных затрат не установлена, расчеты мо- гут выполняться в произвольном, удобном для проверки виде. Вариант фор- мы расчета приведен ниже.
  • 17. РАСЧЕТ РАЗНИЦЫ В ТРАНСПОРТНЫХ ЗАТРАТАХ СВЕРХ УЧТЕННЫХ В СМЕТНОЙ СТОИМОСТИ ПО ТССЦ ( в базисном уровне цен) Тариф на 1 тонну руб. Разница с Масса Масса Разница учетом Масса Коэфф. ед. изм. брутто разница на массу заготови- К-во № таб- Расстояние Код Ед. Класс ед. изм. перехода брутто по смете по смете тельно- Наименование по лицы перевозки на 30 км ТССЦ измер груза в тон- от нетто в тон- в тоннах учесть (±) складских смете тарифов (фактич.) (учтено) нах к брутто нах расходов гр.7хгр.8 гр.9хгр.4 гр.13-гр.12 гр.10хгр.14 (±) гр.15хКз-с 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 Кз-с - коэффициент, учитывающий заготовительно-складские расходы (1,0075 – для м/к; 1,02 – остальных материалов
