業務報告

公共工程處
新建工程一科
 101 年 06 月 06
       日

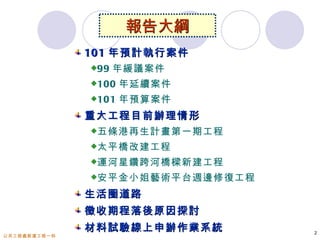

報告大綱
              101 年預計執行案件
              99   年緩議案件
              100   年延續案件
              101   年預算案件
              重大工程目前辦理情形
              五條港再生計畫第一期工程

              太平橋改建工程

              運河星鑽跨河橋樑新建工程

              安平金小姐藝術平台週邊修復工程

              生活圈道路

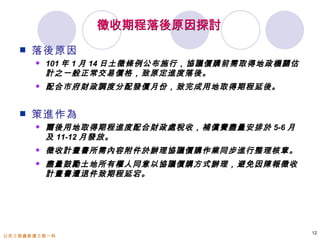

              徵收期程落後原因探討

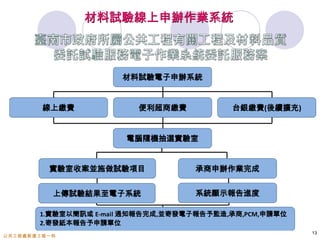

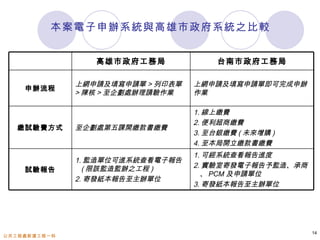

              材料試驗線上申辦作業系統       2
公共工程處新建工程一科
101 年度預計執行案件
                  年度          件數   工程預算金額 ( 千元 )
              99 年緩議解控案件      9        100,500
        工
              100 年度延續案件      7        113,000

              101 年度新興案件
        程                     3        56,100
               ( 有預算可施作 )
                  合計          19       269,600
                  年度          件數   用地預算金額 ( 千元 )
              99 年緩議解控案件      9        333,500
               生活圈  2-7                120,000
        用           3-23      3        45,000
                  EE-1-15M             110,000

        地       代辦地政局案
                              1        16,000
              ( 東區 EL-2-8M)
               橋樑 ( 太平橋 )     1        16,000
                  合計          14       640,500

                                                   3
公共工程處新建工程一科

緩議解控 ( 第 1 次 ) 案件
                 補償
     (1/2)       人員     預算總金              用地取得                           工  程
                                                                                                   目前辦理
項     工作項目                 額
次                工程                                           設計          上網         預計完            情形
                 人員     ( 千元 )          公告         發價
                                                              完成          發包         工日期
     台南市中西       俊承 ,       12,000                                                               用地已取得
                                                                         101.04.15
                 涬娟      ( 用地費                               100.09.27
     區 D-1-6M                                                            (101.5.7)   101.08.30   工程流標退回檢
 1                          8,000)        -        101.4.1   (100.9.27
     道路開闢工               ( 工程費
                                                                         (101.6.19               討完成,訂 6/19
                 曾啟文                                             )
     程                      4,000)
                                                                             )                   開標
     台南市東區       俊承 ,      129,000
                 美吟       ( 用地費                                                                  已於 5/21 及 5/22
     4-33-14M                          101.10.15                                                 召開協議價購會
 2                          114,000)               101.12    101.06.15   101.08.15   102.05.15
     道路 ( 後段             ( 工程費          ~11.15
                 李榮囊                                                                             工程設計中
     ) 開闢工程                 15,000)
                                                                                                 用地經費不足簽
     台南市安南       俊承 ,        85,000                                                              辦追加預算,訂
                 幼珍
     區                   ( 用地費                                                                   6/14 召開協議價購
                                       101.10.15
 3   E-30-15M               70,000)                101.12    101.10.30   101.12.15   102.05.30   工程部份請水利
                                        ~11.15
     道路 ( 前段             ( 工程費                                                                   技師辦理水利構
                 曾啟文                                                                             造物申請 ,水利
     ) 開闢工程                 15,000)
                                                                                                 局排 6/5 審查
     台南市安南       俊承 ,        28,000                                                              用地已於 6/1 召
     區           明珍      ( 用地費                               101.06.30                           開協議價購會
                                       101.08.15                         101.07.30   102.03.15
 4   C-50-10M               22,000)                101.10    (101.4.20
                         ( 工程費
                                        ~09.15                                                   工程招標文件呈
     道路 ( 後段     胡金秀                                             )
                                                                                                 核中
     ) 開闢工程                  6,000)
                 俊承 ,        25,000                                                              用地已於 5 月 29
     台南市安南
                 麗雪      ( 用地費                                                                   日召開協議價購
     區 C-6-10M                         101.07.15                                                 會
 5                          11,000)                101.09    101.06.15   101.07.30   102.04.15
     道路 ( 後段             ( 工程費
                                        ~08.15
                 胡金秀                                                                             工程設計完成,
     ) 開闢工程                                                                                                       4
公共工程處新建工程一科                 14,000)                                                              送排圖審中
緩議解控 ( 第 1 次 ) 案件
     (2/2)        補償
                       預算總金             用地取得                          工  程
                  人員                                                                           目前辦理
項                         額
      工作項目                                                 設計          上網
次                 工程
                                      公告         發價
                                                                                  預計完           情形
                  人員   ( 千元 )                                                     工日期
                                                           完成          發包
      台南市安南
      區           陳美        83,000                                                            用地已於 5/17 召
                   吟    ( 用地費                             101.05.30
      4-59-15M                       101.09.15                        101.08.15   102.05.15   開協議價會議
 6                         59,000)               101.11   (101.5.30
      道路 ( 中段     李榮    ( 工程費
                                      ~10.15                                                  工程設計完成,
                                                              )
      ) 開闢工程      囊        24,000)                                                            訂 6/7 圖審
      ( 第二期 )
      台南市安南       鍾明        38,000                                                            用地已於 6/1 召
                   珍    ( 用地費                             101.05.30   101.07.30
                                                                                              開協議價購會
      區 C-1-8M                       101.10.15                                    102.04.30
 7                         31,000)               101.12   (101.4.10   (101.5.15
      道路開闢工       胡金    ( 工程費
                                      ~11.15                                                  工程 6/5 第三次
                                                              )           )
      程            秀                                                                          流標,退回檢討
                            7,000)
                            36,000
      中西區         許涬    ( 用地費                                                                 用地因涉及古蹟
                   娟
      CC-18-6M             32,000)   ( 暫緩 )      ( 暫緩 )   ( 暫緩 )      ( 暫緩 )      ( 暫緩 )      擬暫緩執行,工
                  曾啟
      道路工程              ( 工程費                                                                 程設計完成
                   文        20,000
      東區          許涬        4,000)                                                            替換中西區
                        ( 用地費
      4-55-15M     娟                 102.03.15                                                CC-18-6M 案,列
 8                杜政        7,000)               102.04   102.01.30   102.03.15
      道路 ( 凱旋           ( 工程費
                                      ~03.30                                                  入第一次解控案
      安南區
      路延長線         達                                                                          執行
                           13,000)
                            14,000
      C-81-12M    張幼
                   珍    ( 用地費                                                                 用地已於 5/16 召
      道路工程                           101.07.15                                                開協議價購會
 9                         11,500)               101.09   101.06.31   101.07.31   102.01.31
      ( 後段 )( 培   陳怡    ( 工程費
                                      ~08.15
                                                                                              工程設計中
      安路 356 巷    惠         2,500)
      )
   ※ 工程發包期程配合用地公告日期,工程開工期程配合用地發價
   日期
                                                                                                             5
公共工程處新建工程一科
100 年度延續性預算道路工
 項    程                工程     預算總金額               設計完           上網發           預計完
          工作項目         承辦                                                                  目前辦理情形
 次                     人員      ( 千元 )             成日期           包日期           工日期
      安南區 C-110-8M                       31,000
                                                                                          用地已取得,工程
                             (100 年工程費 100)        101.05.31
  1   道路 ( 前段 ) 開闢     陳怡惠
                                  (101 年工程費       (101.05.31)
                                                                101.06.30     102.04.30   設計完成,訂 6/7 圖
      工程                                                                                  審
                                         9,900)
                                         81,000                                           地上物尚待釐清發
      安南區 4-59-15M           (100 年工程費 100)        101.02.15     101.04.30                放,工程於 5/31 群
  2                    李榮囊                                                    101.09.15
      道路開闢工程                      (101 年工程費       (101.02.15)   (101.05.18)               謚營造以 10,450 千
                                         9,900)                                           元決標
                                         22,000
      南區 3-57-15M 道            (100 年工程費:
                                                   101.03.31     101.04.30                用地已取得,工程
  3   路工程 ( 前段 )       李榮囊                   0)
                                                  (101.03.31)   (101.05.25)
                                                                              101.10.31
                                                                                          訂 6/5 第二次開標
      ( 明興路 1181 巷 )              (101 年工程費
                                         46,000
                                         9,000)
      東區 EE-1-12M 道            (100 年工程費:
                                                   100.11.30     101.01.15
  4   路工程 ( 東側後        彭守華                   0)
                                                  (100.11.30)   (101.01.20)
                                                                              101.06.30   6/4 申報完工
      段)                          (101 年工程費
                                         2,500)                                           4/25 復工,進度
      污水處理廠進廠                      100 年工程費
                                                   100.11.30     100.12.27                3.2% 抽圍水、預力
  5   道路開闢工程第                            21,500                               102.02.28
                                中央補助 41,500
                                                  (100.11.30)   (100.12.27)               版樁預計 6 月進場
      一期
                       鄭全盛                                                                施作
                                                                                          因部分道路屬台江國
      污水處理廠進廠
                                 101 年工程費                                                 家公園預定地,需向
  6   道路開闢工程第                                     101.09.30     101.11.30     102.11.30
                                       45,000                                             所屬提出申請環評,
      二期                                                                                  設計中
                                       15,000
      鶯料理廣場改造                                      100.10.27     100.12.27                圍牆施工中,工程
  7                    許清賢    (100 年編列 5,000)                                 101.09.30
      工程                     (101 年編列 10,000)
                                                  (100.09.28)   (100.12.02)               進度 24.5%

                                       52,000
      聖功女中聯外橋                                                                             簽暫緩執行,呈核
  8                    黃莉婷    (100 年編列 4,000 )    101.04.30     101.05.31     102.06.30
      樑工程                    (101 年編列 48,000)                                             中 ( 已核至市長 )
                                                                                                          6
公共工程處新建工程一科
101 年度新興預算道路工程
                              預算總金
 項                      工程承                 設計完          上網發          預計完
          工作項目                  額                                                 目前辦理情形
 次                      辦人員                 成日期          包日期          工日期
                              ( 千元 )
                         -                   100.12.31   101.01.20                5/2 開工,放樣及
      北區廣 ( 停 )N6 (原廣
  1                               15,000    (101.01.31   (101.02.24   101.10.30   燈具基礎座施作,
      停 7 )開闢工程         鄭全盛                                                       進度 24.42%
                                                 )            )
                         -                   100.12.31   101.01.20
      安明路本田路等交通                                                                   5/2 開工,紅樹林
  2                               26,100    (101.01.17   (101.03.03   101.12.30
      工程改善              鄭全盛                                                       移植,進度 4.54%
                                                 )            )
                         -       130,000                                          5/25 提交基本設計
  3   承天橋改建工程                  101 年編       101.06.30    101.08.15    102.12.30   圖說,訂 6/6 召開
                        廖信智        15,000                                         基本設計審查會議

                                                                                                7
公共工程處新建工程一科
重大工程目前辦理情形

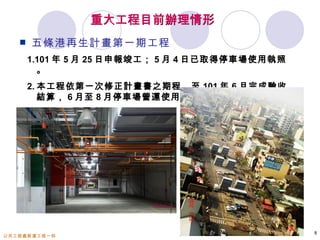

      五條港再生計畫第一期工程
       1.101 年 5 月 25 日申報竣工; 5 月 4 日已取得停車場使用執照
         。
       2. 本工程依第一次修正計畫書之期程,至 101 年 6 月完成驗收
          結算, 6 月至 8 月停車場營運使用。

                                                 8
公共工程處新建工程一科

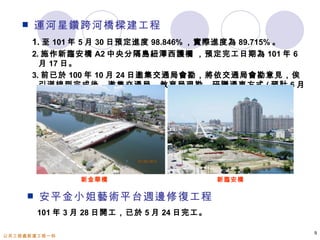

     運河星鑽跨河橋樑建工程
       1. 至 101 年 5 月 30 日預定進度 98.846% ,實際進度為 89.715% 。
       2. 施作新臨安橋 A2 中央分隔島紐澤西護欄 ,預定完工日期為 101 年 6
         月 17 日。
       3. 前已於 100 年 10 月 24 日邀集交通局會勘,將依交通局會勘意見,俟
         引道線型完成後,邀集交通局、教育局現勘,研議通車方式 ( 預計 6 月
         15 日前 ) 。

                 新金華橋                      新臨安橋

        安平金小姐藝術平台週邊修復工程
         101 年 3 月 28 日開工,已於 5 月 24 日完工。

                                                          9
公共工程處新建工程一科

  台 19 線太平橋改建工
   1. 程
      用地部分:
                     第一次         第二次                                              陳報計畫
                                                                                            徵收審議
         地籍          公聽會         公聽會        補 償         協議價購         協議價購         書 ( 都計
                                                                                            ( 內政部
         分割         (20M 範      (20M 範      查 估         20M 範圍       24M 範圍       變更公告
                                                                                              核准 )
                      圍)          圍)                                                  )
   預
         101.01      101.03      101.04      101.04       101.05       101.05      101.05    101.08
   估
                    101.03.29   101.04.30
   實                意見陳述        意見陳述        101.04.26
        101.01.30                                       101.05.31     101.05.31
   際                 至             至        查估成果
                    101.04.09   101.05.07

                                                  徵收        補償費
                                                                                  目前辦理情形
                                                  公告         發放
                                                101.10.                1.101.05.31 召開 20M 及 24M 範
                                            預              101.11.
                                                01~101.                 圍協議價購,並續辦同意者之過戶
                                            估                15
                                                 11.01                  買賣。
                                                                       2. 永康區 24M 都市計畫變更內政
                                            實
                                                                        部預計 101.06.05 召開都委會審
                                            際
    2. 工程部分:                                                            議,俟公布施行 ( 公告 1 個月 ) 即
                                                                        陳報徵收計畫書。
       於 101 年 2 月 21 日開工,預計 102 年 12 月                               日完工。
                                                                    31 3. 預計 101 年 11 月完成用地取得
                                                                        。
       已取得河川許可證並完成台電管線遷移及交通維持計畫書核定; 且於 5
        月 29 日於安南區安和里活動中心及 5 月 31 日於永康區甲頂里活動中心
        各召開一場施工前說明會。
       已於 6 月 5 月復工,拆除上游側舊橋樑。
                                                                                                      10
公共工程處新建工程一科
生活圈道路
                                 用地預算               用地取得
      項     工作項目         補償承辦
                                 金額 ( 千                                    目前辦理情形
      次                   人員                      公告            發價
                                  元)
           安南區 2-7 道     胡肇元
  用                                                                      已於 5 月 14 日辦理協
      1    路西段 ( 第六      張幼珍       214,904    101.09.15~10.15   101.11
                                                                         議價購會議
           期)            李麗雪
           東區 EE-1-15M   陳美吟                                             已於 5 月 31 辦理協議
  地   2                            110,000    101.09.15~10.15   101.11
           道路            鍾明珍                                             價購會議
                         胡肇元
           北區 3-23-30M                                                   已於 4 月 30 日辦理協
      3                  張幼珍       534,454    101.07.15~08.15   101.08
           道路            李麗雪                                             議價購會議

                                 預算金額
      次項         工作項目            ( 千元 )
                                                        目前辦理情形                  預計完工
           北區 3-23 和緯路五段 ( 賢                   道路級配舖設及人行道施作,
      1                              38,580                                      101.09.15
           北街至湖美街 )                            工程進度 50.1%
           安南區 2-7 道路 ( 安吉路                    辦理變更設計作業,工程進度
  工   2                             235,200                                      101.06.30
           至北安路段 )                             99%
           安南區 2-7 道路 ( 北安路                    雨水下水道箱涵施作,工程進
      3                              49,200                                      101.09.25
           至安和路段 )                             度 31.413%

  程        安南區 2-7 道路 ( 北安路                    基本設計中,預定 101 年 10 月
      4
           至鹽水溪橋 )                             工程發包
           安南區 3-71-24M 道路 ( 同
      5                             461,700    側溝工程施作,工程進度 13%                   102.09.01
           安路延伸線 )
           北區 3-23 道路 ( 文賢二街                   工程設計中,預定 101 年 10 月
      6
           )                                   工程發包
                                                                                             11
公共工程處新建工程一科
徵收期程落後原因探討
      落後原因
          101 年 1 月 14 日土徵條例公布施行,協議價購前需取得地政機關估
           計之一般正常交易價格,致原定進度落後。
          配合市府財政調度分配發價月份,致完成用地取得期程延後。

      策進作為
          爾後用地取得期程進度配合財政處稅收,補償費盡量安排於 5-6 月
           及 11-12 月發放。
          徵收計畫書所需內容附件於辦理協議價購作業同步進行整理核章。
          盡量鼓勵土地所有權人同意以協議價購方式辦理,避免因陳報徵收
           計畫書遭退件致期程延宕。

                                                  12
公共工程處新建工程一科
材料試驗線上申辦作業系統

                      材料試驗電子申辦系統

        線上繳費             便利超商繳費           台銀繳費(後續擴充)

                       電腦隨機抽選實驗室

         實驗室收案並施做試驗項目              承商申辦作業完成

          上傳試驗結果至電子系統              系統顯示報告進度

       1.實驗室以簡訊或 E-mail 通知報告完成,並寄發電子報告予監造,承商,PCM,申請單位
       2.寄發紙本報告予申請單位
                                                        13
公共工程處新建工程一科
本案電子申辦系統與高雄市政府系統之比較

                 高雄市政府工務局             台南市政府工務局

              上網申請及填寫申請單 > 列印表單   上網申請及填寫申請單即可完成申辦
    申辦流程
              > 陳核 > 至企劃處辦理請驗作業   作業

                                  1. 線上繳費
                                  2. 便利超商繳費
  繳試驗費方式      至企劃處第五課開繳款書繳費
                                  3. 至台銀繳費 ( 未來增購 )
                                  4. 至本局開立繳款書繳費
                                  1. 可經系統查看報告進度
              1. 監造單位可進系統查看電子報告
                ( 限該監造監辦之工程 )     2. 實驗室寄發電子報告予監造、承商
    試驗報告
                                    、 PCM 及申請單位
              2. 寄發紙本報告至主辦單位
                                  3. 寄發紙本報告至主辦單位

                                                       14
公共工程處新建工程一科
簡報完畢
              敬請指教

                     15
公共工程處新建工程一科

1010606

  • 1.
  • 2.
    報告大綱 101 年預計執行案件 99 年緩議案件 100 年延續案件 101 年預算案件 重大工程目前辦理情形 五條港再生計畫第一期工程 太平橋改建工程 運河星鑽跨河橋樑新建工程 安平金小姐藝術平台週邊修復工程 生活圈道路 徵收期程落後原因探討 材料試驗線上申辦作業系統 2 公共工程處新建工程一科
  • 3.
    101 年度預計執行案件 年度 件數 工程預算金額 ( 千元 ) 99 年緩議解控案件 9 100,500 工 100 年度延續案件 7 113,000     101 年度新興案件 程 3 56,100 ( 有預算可施作 ) 合計 19 269,600 年度 件數 用地預算金額 ( 千元 ) 99 年緩議解控案件 9 333,500 生活圈  2-7 120,000 用      3-23 3 45,000   EE-1-15M 110,000   地 代辦地政局案 1 16,000 ( 東區 EL-2-8M) 橋樑 ( 太平橋 ) 1 16,000 合計 14 640,500 3 公共工程處新建工程一科
  • 4.
    緩議解控 ( 第1 次 ) 案件 補償 (1/2) 人員 預算總金 用地取得 工  程 目前辦理 項 工作項目 額 次 工程 設計 上網 預計完 情形 人員 ( 千元 ) 公告 發價 完成 發包 工日期 台南市中西 俊承 , 12,000 用地已取得 101.04.15 涬娟 ( 用地費 100.09.27 區 D-1-6M (101.5.7) 101.08.30 工程流標退回檢 1 8,000) - 101.4.1 (100.9.27 道路開闢工 ( 工程費 (101.6.19 討完成,訂 6/19 曾啟文 ) 程 4,000) ) 開標 台南市東區 俊承 , 129,000 美吟 ( 用地費 已於 5/21 及 5/22 4-33-14M 101.10.15 召開協議價購會 2 114,000) 101.12 101.06.15 101.08.15 102.05.15 道路 ( 後段 ( 工程費 ~11.15 李榮囊 工程設計中 ) 開闢工程 15,000) 用地經費不足簽 台南市安南 俊承 , 85,000 辦追加預算,訂 幼珍 區 ( 用地費 6/14 召開協議價購 101.10.15 3 E-30-15M 70,000) 101.12 101.10.30 101.12.15 102.05.30 工程部份請水利 ~11.15 道路 ( 前段 ( 工程費 技師辦理水利構 曾啟文 造物申請 ,水利 ) 開闢工程 15,000) 局排 6/5 審查 台南市安南 俊承 , 28,000 用地已於 6/1 召 區 明珍 ( 用地費 101.06.30 開協議價購會 101.08.15 101.07.30 102.03.15 4 C-50-10M 22,000) 101.10 (101.4.20 ( 工程費 ~09.15 工程招標文件呈 道路 ( 後段 胡金秀 ) 核中 ) 開闢工程 6,000) 俊承 , 25,000 用地已於 5 月 29 台南市安南 麗雪 ( 用地費 日召開協議價購 區 C-6-10M 101.07.15 會 5 11,000) 101.09 101.06.15 101.07.30 102.04.15 道路 ( 後段 ( 工程費 ~08.15 胡金秀 工程設計完成, ) 開闢工程 4 公共工程處新建工程一科 14,000) 送排圖審中
  • 5.
    緩議解控 ( 第1 次 ) 案件 (2/2) 補償 預算總金 用地取得 工  程 人員 目前辦理 項 額 工作項目 設計 上網 次 工程 公告 發價 預計完 情形 人員 ( 千元 ) 工日期 完成 發包 台南市安南 區 陳美 83,000 用地已於 5/17 召 吟 ( 用地費 101.05.30 4-59-15M 101.09.15 101.08.15 102.05.15 開協議價會議 6 59,000) 101.11 (101.5.30 道路 ( 中段 李榮 ( 工程費 ~10.15 工程設計完成, ) ) 開闢工程 囊 24,000) 訂 6/7 圖審 ( 第二期 ) 台南市安南 鍾明 38,000 用地已於 6/1 召 珍 ( 用地費 101.05.30 101.07.30 開協議價購會 區 C-1-8M 101.10.15 102.04.30 7 31,000) 101.12 (101.4.10 (101.5.15 道路開闢工 胡金 ( 工程費 ~11.15 工程 6/5 第三次 ) ) 程 秀 流標,退回檢討 7,000) 36,000 中西區 許涬 ( 用地費 用地因涉及古蹟 娟 CC-18-6M 32,000) ( 暫緩 ) ( 暫緩 ) ( 暫緩 ) ( 暫緩 ) ( 暫緩 ) 擬暫緩執行,工 曾啟 道路工程 ( 工程費 程設計完成 文 20,000 東區 許涬 4,000) 替換中西區 ( 用地費 4-55-15M 娟 102.03.15 CC-18-6M 案,列 8 杜政 7,000) 102.04 102.01.30 102.03.15 道路 ( 凱旋 ( 工程費 ~03.30 入第一次解控案 安南區 路延長線 達 執行 13,000) 14,000 C-81-12M 張幼 珍 ( 用地費 用地已於 5/16 召 道路工程 101.07.15 開協議價購會 9 11,500) 101.09 101.06.31 101.07.31 102.01.31 ( 後段 )( 培 陳怡 ( 工程費 ~08.15 工程設計中 安路 356 巷 惠 2,500) ) ※ 工程發包期程配合用地公告日期,工程開工期程配合用地發價 日期 5 公共工程處新建工程一科
  • 6.
    100 年度延續性預算道路工 項 程 工程 預算總金額 設計完 上網發 預計完 工作項目 承辦 目前辦理情形 次 人員 ( 千元 ) 成日期 包日期 工日期 安南區 C-110-8M 31,000 用地已取得,工程 (100 年工程費 100) 101.05.31 1 道路 ( 前段 ) 開闢 陳怡惠 (101 年工程費 (101.05.31) 101.06.30 102.04.30 設計完成,訂 6/7 圖 工程 審 9,900) 81,000 地上物尚待釐清發 安南區 4-59-15M (100 年工程費 100) 101.02.15 101.04.30 放,工程於 5/31 群 2 李榮囊 101.09.15 道路開闢工程 (101 年工程費 (101.02.15) (101.05.18) 謚營造以 10,450 千 9,900) 元決標 22,000 南區 3-57-15M 道 (100 年工程費: 101.03.31 101.04.30 用地已取得,工程 3 路工程 ( 前段 ) 李榮囊 0) (101.03.31) (101.05.25) 101.10.31 訂 6/5 第二次開標 ( 明興路 1181 巷 ) (101 年工程費 46,000 9,000) 東區 EE-1-12M 道 (100 年工程費: 100.11.30 101.01.15 4 路工程 ( 東側後 彭守華 0) (100.11.30) (101.01.20) 101.06.30 6/4 申報完工 段) (101 年工程費 2,500) 4/25 復工,進度 污水處理廠進廠 100 年工程費 100.11.30 100.12.27 3.2% 抽圍水、預力 5 道路開闢工程第 21,500 102.02.28 中央補助 41,500 (100.11.30) (100.12.27) 版樁預計 6 月進場 一期 鄭全盛 施作 因部分道路屬台江國 污水處理廠進廠 101 年工程費 家公園預定地,需向 6 道路開闢工程第 101.09.30 101.11.30 102.11.30 45,000 所屬提出申請環評, 二期 設計中 15,000 鶯料理廣場改造 100.10.27 100.12.27 圍牆施工中,工程 7 許清賢 (100 年編列 5,000) 101.09.30 工程 (101 年編列 10,000) (100.09.28) (100.12.02) 進度 24.5% 52,000 聖功女中聯外橋 簽暫緩執行,呈核 8 黃莉婷 (100 年編列 4,000 ) 101.04.30 101.05.31 102.06.30 樑工程 (101 年編列 48,000) 中 ( 已核至市長 ) 6 公共工程處新建工程一科
  • 7.
    101 年度新興預算道路工程 預算總金 項 工程承 設計完 上網發 預計完 工作項目 額 目前辦理情形 次 辦人員 成日期 包日期 工日期 ( 千元 ) - 100.12.31 101.01.20 5/2 開工,放樣及 北區廣 ( 停 )N6 (原廣 1 15,000 (101.01.31 (101.02.24 101.10.30 燈具基礎座施作, 停 7 )開闢工程 鄭全盛 進度 24.42% ) ) - 100.12.31 101.01.20 安明路本田路等交通 5/2 開工,紅樹林 2 26,100 (101.01.17 (101.03.03 101.12.30 工程改善 鄭全盛 移植,進度 4.54% ) ) - 130,000 5/25 提交基本設計 3 承天橋改建工程 101 年編 101.06.30 101.08.15 102.12.30 圖說,訂 6/6 召開 廖信智 15,000 基本設計審查會議 7 公共工程處新建工程一科
  • 8.
    重大工程目前辦理情形  五條港再生計畫第一期工程 1.101 年 5 月 25 日申報竣工; 5 月 4 日已取得停車場使用執照 。 2. 本工程依第一次修正計畫書之期程,至 101 年 6 月完成驗收 結算, 6 月至 8 月停車場營運使用。 8 公共工程處新建工程一科
  • 9.
    運河星鑽跨河橋樑建工程 1. 至 101 年 5 月 30 日預定進度 98.846% ,實際進度為 89.715% 。 2. 施作新臨安橋 A2 中央分隔島紐澤西護欄 ,預定完工日期為 101 年 6 月 17 日。 3. 前已於 100 年 10 月 24 日邀集交通局會勘,將依交通局會勘意見,俟 引道線型完成後,邀集交通局、教育局現勘,研議通車方式 ( 預計 6 月 15 日前 ) 。 新金華橋 新臨安橋  安平金小姐藝術平台週邊修復工程 101 年 3 月 28 日開工,已於 5 月 24 日完工。 9 公共工程處新建工程一科
  • 10.
     台19 線太平橋改建工 1. 程 用地部分: 第一次 第二次 陳報計畫 徵收審議 地籍 公聽會 公聽會 補 償 協議價購 協議價購 書 ( 都計 ( 內政部 分割 (20M 範 (20M 範 查 估 20M 範圍 24M 範圍 變更公告 核准 ) 圍) 圍) ) 預 101.01 101.03 101.04 101.04 101.05 101.05 101.05 101.08 估 101.03.29 101.04.30 實 意見陳述 意見陳述 101.04.26 101.01.30 101.05.31 101.05.31 際 至 至 查估成果 101.04.09 101.05.07 徵收 補償費 目前辦理情形 公告 發放 101.10. 1.101.05.31 召開 20M 及 24M 範 預 101.11. 01~101. 圍協議價購,並續辦同意者之過戶 估 15 11.01 買賣。 2. 永康區 24M 都市計畫變更內政 實 部預計 101.06.05 召開都委會審 際 2. 工程部分: 議,俟公布施行 ( 公告 1 個月 ) 即 陳報徵收計畫書。  於 101 年 2 月 21 日開工,預計 102 年 12 月 日完工。 31 3. 預計 101 年 11 月完成用地取得 。  已取得河川許可證並完成台電管線遷移及交通維持計畫書核定; 且於 5 月 29 日於安南區安和里活動中心及 5 月 31 日於永康區甲頂里活動中心 各召開一場施工前說明會。  已於 6 月 5 月復工,拆除上游側舊橋樑。 10 公共工程處新建工程一科
  • 11.
    生活圈道路 用地預算 用地取得 項 工作項目 補償承辦 金額 ( 千 目前辦理情形 次 人員 公告 發價 元) 安南區 2-7 道 胡肇元 用 已於 5 月 14 日辦理協 1 路西段 ( 第六 張幼珍 214,904 101.09.15~10.15 101.11 議價購會議   期) 李麗雪   東區 EE-1-15M 陳美吟 已於 5 月 31 辦理協議 地 2 110,000 101.09.15~10.15 101.11 道路 鍾明珍 價購會議 胡肇元 北區 3-23-30M 已於 4 月 30 日辦理協 3 張幼珍 534,454 101.07.15~08.15 101.08 道路 李麗雪 議價購會議 預算金額 次項 工作項目 ( 千元 ) 目前辦理情形 預計完工 北區 3-23 和緯路五段 ( 賢 道路級配舖設及人行道施作, 1 38,580 101.09.15 北街至湖美街 ) 工程進度 50.1% 安南區 2-7 道路 ( 安吉路 辦理變更設計作業,工程進度 工 2 235,200 101.06.30 至北安路段 ) 99%   安南區 2-7 道路 ( 北安路 雨水下水道箱涵施作,工程進   3 49,200 101.09.25 至安和路段 ) 度 31.413%   程 安南區 2-7 道路 ( 北安路 基本設計中,預定 101 年 10 月 4 至鹽水溪橋 ) 工程發包 安南區 3-71-24M 道路 ( 同 5 461,700 側溝工程施作,工程進度 13% 102.09.01 安路延伸線 ) 北區 3-23 道路 ( 文賢二街 工程設計中,預定 101 年 10 月 6 ) 工程發包 11 公共工程處新建工程一科
  • 12.
    徵收期程落後原因探討  落後原因  101 年 1 月 14 日土徵條例公布施行,協議價購前需取得地政機關估 計之一般正常交易價格,致原定進度落後。  配合市府財政調度分配發價月份,致完成用地取得期程延後。  策進作為  爾後用地取得期程進度配合財政處稅收,補償費盡量安排於 5-6 月 及 11-12 月發放。  徵收計畫書所需內容附件於辦理協議價購作業同步進行整理核章。  盡量鼓勵土地所有權人同意以協議價購方式辦理,避免因陳報徵收 計畫書遭退件致期程延宕。 12 公共工程處新建工程一科
  • 13.
    材料試驗線上申辦作業系統 材料試驗電子申辦系統 線上繳費 便利超商繳費 台銀繳費(後續擴充) 電腦隨機抽選實驗室 實驗室收案並施做試驗項目 承商申辦作業完成 上傳試驗結果至電子系統 系統顯示報告進度 1.實驗室以簡訊或 E-mail 通知報告完成,並寄發電子報告予監造,承商,PCM,申請單位 2.寄發紙本報告予申請單位 13 公共工程處新建工程一科
  • 14.
    本案電子申辦系統與高雄市政府系統之比較 高雄市政府工務局 台南市政府工務局 上網申請及填寫申請單 > 列印表單 上網申請及填寫申請單即可完成申辦 申辦流程 > 陳核 > 至企劃處辦理請驗作業 作業 1. 線上繳費 2. 便利超商繳費 繳試驗費方式 至企劃處第五課開繳款書繳費 3. 至台銀繳費 ( 未來增購 ) 4. 至本局開立繳款書繳費 1. 可經系統查看報告進度 1. 監造單位可進系統查看電子報告 ( 限該監造監辦之工程 ) 2. 實驗室寄發電子報告予監造、承商 試驗報告 、 PCM 及申請單位 2. 寄發紙本報告至主辦單位 3. 寄發紙本報告至主辦單位 14 公共工程處新建工程一科
  • 15.
    簡報完畢 敬請指教 15 公共工程處新建工程一科
