Söû duïng phaàn meàm Primavera  trong quaûn lyù chi phí vaø nguoàn löïc Dr. B. H. W. Hadikusumo Construction Engineering and Management School of Civil Engineering Asian Institute of Technology Thailand Email: kusumo@ait.ac.th
Caùc coâng vieäc Chæ coù 2 coâng vieäc chính Töôøng A (40 m2) = 40 giôø coâng (5 ngaøy) Töôøng B (40 m2) = 40 giôø coâng Naêng suaát: 1giôø coâng/m2 Giôø laøm vieäc: 8 giôø/ngaøy Ngaøy baét ñaàu: 05 thaùng 1 naêm 2004

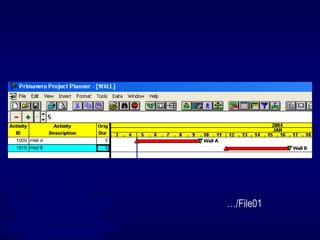

… /File01

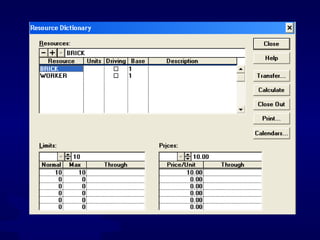

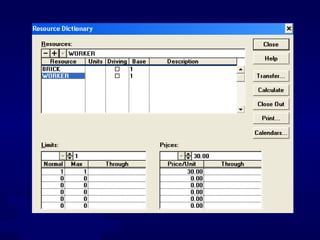

Caùc nguoàn löïc Nhaân löïc Coâng nhaân: USD 30/ngaøy Nguyeân vaät lieäu Gaïch: USD 10/m2

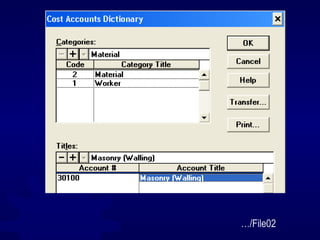

… /File02

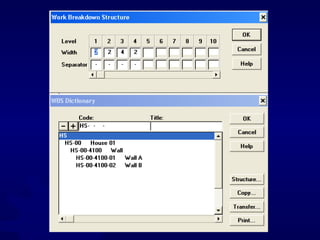

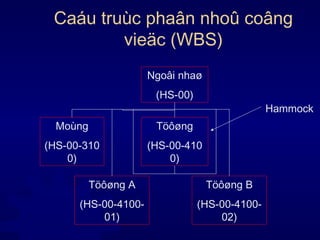

Caáu truùc phaân nhoû coâng vieäc (WBS) Ngoâi nhaø (HS-00) Moùng (HS-00-3100) Töôøng (HS-00-4100) Töôøng A (HS-00-4100-01) Töôøng B (HS-00-4100-02) Hammock

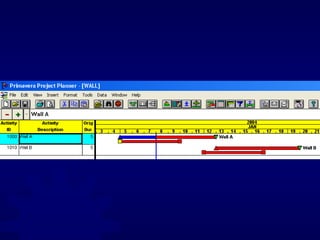

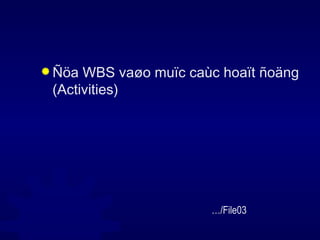

Ñöa WBS vaøo muïc caùc hoaït ñoäng (Activities) … /File03

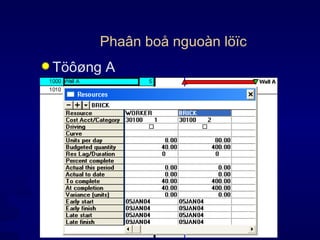

Phaân boå nguoàn löïc Töôøng A

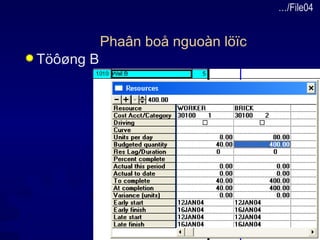

Phaân boå nguoàn löïc Töôøng B … /File04
Doøng tieàn
Doøng tieàn Ñoái vôùi chuû döï aùn Vieäc öôùc tính soá tieàn caàn traû cho nhaø thaàu vaøo moät khoaûng thôøi gian nhaát ñònh laø raát quan troïng Ñoái vôùi nhaø thaàu Vieäc öôùc tính soá tieàn phaûi traû cho nhaø thaàu phuï vaø nhaø cung caáp laø raát quan troïng

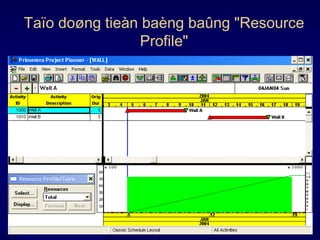

Taïo doøng tieàn baèng baûng "Resource Profile"

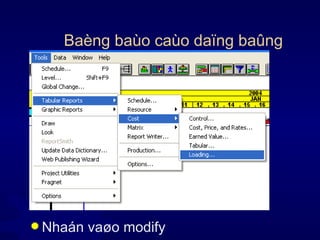

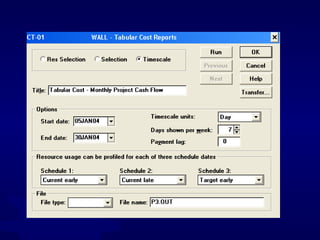

Baèng baùo caùo daïng baûng Nhaán vaøo modify

Keát quaû CFlowDay.out
Laäp keá hoaïch caùc nguoàn löïc

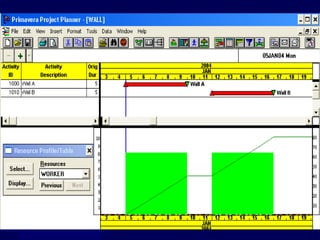

Resources Profile Baèng sô ñoà Click “Resource/Cost Profile” icon Open …/File04

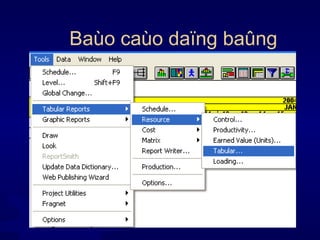

Baùo caùo daïng baûng

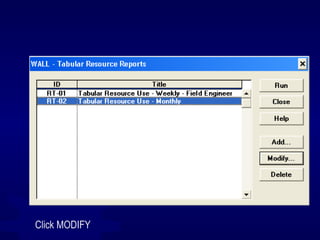

Click MODIFY

Keát quaû Open /File04/RESPROF.OUT
Kieåm soaùt chi phí

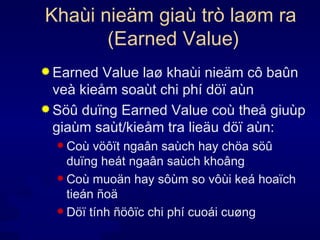

Khaùi nieäm giaù trò laøm ra  (Earned Value) Earned Value laø khaùi nieäm cô baûn veà kieåm soaùt chi phí döï aùn Söû duïng Earned Value coù theå giuùp giaùm saùt/kieåm tra lieäu döï aùn: Coù vöôït ngaân saùch hay chöa söû duïng heát ngaân saùch khoâng Coù muoän hay sôùm so vôùi keá hoaïch tieán ñoä Döï tính ñöôïc chi phí cuoái cuøng

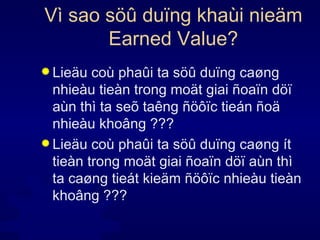

Vì sao söû duïng khaùi nieäm Earned Value? Lieäu coù phaûi ta söû duïng caøng nhieàu tieàn trong moät giai ñoaïn döï aùn thì ta seõ taêng ñöôïc tieán ñoä nhieàu khoâng ??? Lieäu coù phaûi ta söû duïng caøng ít tieàn trong moät giai ñoaïn döï aùn thì ta caøng tieát kieäm ñöôïc nhieàu tieàn khoâng ???

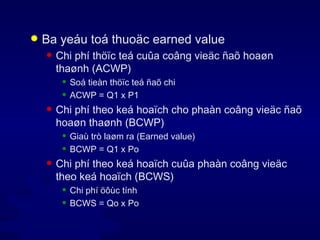

Ba yeáu toá thuoäc earned value Chi phí thöïc teá cuûa coâng vieäc ñaõ hoaøn thaønh (ACWP) Soá tieàn thöïc teá ñaõ chi ACWP = Q1 x P1 Chi phí theo keá hoaïch cho phaàn coâng vieäc ñaõ hoaøn thaønh (BCWP) Giaù trò laøm ra (Earned value) BCWP = Q1 x Po Chi phí theo keá hoaïch cuûa phaàn coâng vieäc theo keá hoaïch (BCWS) Chi phí öôùc tính BCWS = Qo x Po

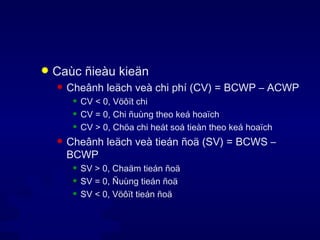

Caùc ñieàu kieän Cheânh leäch veà chi phí (CV) = BCWP – ACWP CV < 0, Vöôït chi CV = 0, Chi ñuùng theo keá hoaïch CV > 0, Chöa chi heát soá tieàn theo keá hoaïch Cheânh leäch veà tieán ñoä (SV) = BCWS – BCWP SV > 0, Chaäm tieán ñoä SV = 0, Ñuùng tieán ñoä SV < 0, Vöôït tieán ñoä
Qtotal = 50 m3, Unit Price = 10 Löôïng coâng vieäc ñaõ hoaøn thaønh (Q1) = 20 m3 Löôïng coâng vieäc döï kieán hoaøn thaønh (Qo) = 30 m3 Giaù thöïc teá (P1) = USD 12/ñôn vò Giaù öôùc tính theo keá hoaïch (Po) = USD 10/ñôn vò ACWP = 20 x 12 = 240 BCWP = 20 x 10 = 200 BCWS = 30 x 10 = 300 BCWS Töôøng ACWP BCWP
Neáu caùc ñieàu kieän khoâng ñöôïc caûi thieän, chi phí öôùc tính khi keát thuùc döï aùn laø 12 x 50 = USD 600 Toång thôøi gian hoaøn thaønh döï aùn theo öôùc tính seõ laø 50/20 x 3 = 7.5 ngaøy
Earned Value trong phaàn meàm Primavera Giaû thieát raèng hoâm nay laø 8 thaùng 1 naêm 2004 Phaàn traêm ñaõ hoaøn thaønh cuûa böùc töôøng A laø 50% Chi phí thöïc teá tính ñeán hoâm nay Gaïch = 20 ñôn vò (50%) x USD 15 = 300 Nhaân coâng = 20 ñôn vò (50%) x USD 40 = 800

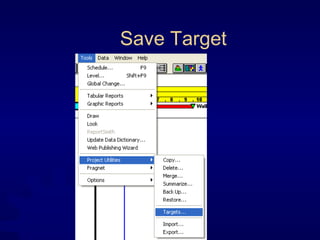

Save Target

Format Bar Click “format bar” icon

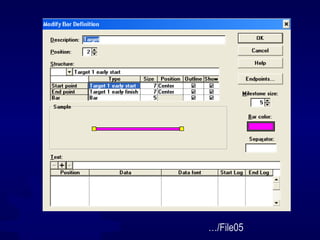

… /File05
Caäp nhaät tieán ñoä Töôøng A = 50% hoaøn thaønh
Chi phí thöïc teá tính ñeán hoâm nay Gaïch = 300, Nhaân coâng = 800
Nhaán phím F9 Nhaäp vaøo muïc Data Date:  8 Jan 2004

Baùo caùo veà giaù trò laøm ra  (Earned Value)
Keát quaû: EVC.OUT … /File06
THANK YOU

Primavera Cost Res Vn

  • 1.
    Söû duïng phaànmeàm Primavera trong quaûn lyù chi phí vaø nguoàn löïc Dr. B. H. W. Hadikusumo Construction Engineering and Management School of Civil Engineering Asian Institute of Technology Thailand Email: kusumo@ait.ac.th
  • 2.
    Caùc coâng vieäcChæ coù 2 coâng vieäc chính Töôøng A (40 m2) = 40 giôø coâng (5 ngaøy) Töôøng B (40 m2) = 40 giôø coâng Naêng suaát: 1giôø coâng/m2 Giôø laøm vieäc: 8 giôø/ngaøy Ngaøy baét ñaàu: 05 thaùng 1 naêm 2004
  • 3.
  • 4.
  • 5.
    Caùc nguoàn löïcNhaân löïc Coâng nhaân: USD 30/ngaøy Nguyeân vaät lieäu Gaïch: USD 10/m2
  • 6.
  • 7.
  • 8.
  • 9.
    Caáu truùc phaânnhoû coâng vieäc (WBS) Ngoâi nhaø (HS-00) Moùng (HS-00-3100) Töôøng (HS-00-4100) Töôøng A (HS-00-4100-01) Töôøng B (HS-00-4100-02) Hammock
  • 10.
  • 11.
    Ñöa WBS vaøomuïc caùc hoaït ñoäng (Activities) … /File03
  • 12.
    Phaân boå nguoànlöïc Töôøng A
  • 13.
    Phaân boå nguoànlöïc Töôøng B … /File04
  • 14.
  • 15.

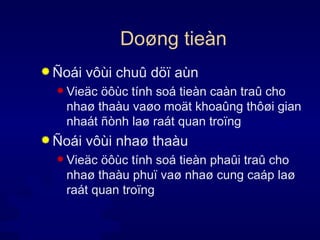

    Doøng tieàn Ñoáivôùi chuû döï aùn Vieäc öôùc tính soá tieàn caàn traû cho nhaø thaàu vaøo moät khoaûng thôøi gian nhaát ñònh laø raát quan troïng Ñoái vôùi nhaø thaàu Vieäc öôùc tính soá tieàn phaûi traû cho nhaø thaàu phuï vaø nhaø cung caáp laø raát quan troïng
  • 16.
    Taïo doøng tieànbaèng baûng &quot;Resource Profile&quot;
  • 17.
    Baèng baùo caùodaïng baûng Nhaán vaøo modify
  • 18.
  • 19.
  • 20.
    Laäp keá hoaïchcaùc nguoàn löïc
  • 21.

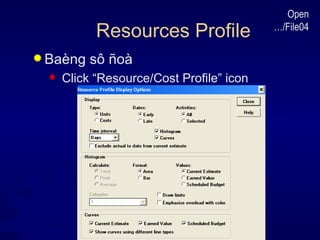

    Resources Profile Baèngsô ñoà Click “Resource/Cost Profile” icon Open …/File04
  • 22.
  • 23.
  • 24.
  • 25.
  • 26.

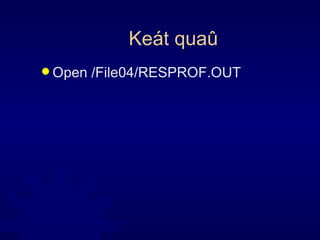

    Keát quaû Open/File04/RESPROF.OUT
  • 27.
  • 28.
    Khaùi nieäm giaùtrò laøm ra (Earned Value) Earned Value laø khaùi nieäm cô baûn veà kieåm soaùt chi phí döï aùn Söû duïng Earned Value coù theå giuùp giaùm saùt/kieåm tra lieäu döï aùn: Coù vöôït ngaân saùch hay chöa söû duïng heát ngaân saùch khoâng Coù muoän hay sôùm so vôùi keá hoaïch tieán ñoä Döï tính ñöôïc chi phí cuoái cuøng
  • 29.
    Vì sao söûduïng khaùi nieäm Earned Value? Lieäu coù phaûi ta söû duïng caøng nhieàu tieàn trong moät giai ñoaïn döï aùn thì ta seõ taêng ñöôïc tieán ñoä nhieàu khoâng ??? Lieäu coù phaûi ta söû duïng caøng ít tieàn trong moät giai ñoaïn döï aùn thì ta caøng tieát kieäm ñöôïc nhieàu tieàn khoâng ???
  • 30.
    Ba yeáu toáthuoäc earned value Chi phí thöïc teá cuûa coâng vieäc ñaõ hoaøn thaønh (ACWP) Soá tieàn thöïc teá ñaõ chi ACWP = Q1 x P1 Chi phí theo keá hoaïch cho phaàn coâng vieäc ñaõ hoaøn thaønh (BCWP) Giaù trò laøm ra (Earned value) BCWP = Q1 x Po Chi phí theo keá hoaïch cuûa phaàn coâng vieäc theo keá hoaïch (BCWS) Chi phí öôùc tính BCWS = Qo x Po
  • 31.
    Caùc ñieàu kieänCheânh leäch veà chi phí (CV) = BCWP – ACWP CV < 0, Vöôït chi CV = 0, Chi ñuùng theo keá hoaïch CV > 0, Chöa chi heát soá tieàn theo keá hoaïch Cheânh leäch veà tieán ñoä (SV) = BCWS – BCWP SV > 0, Chaäm tieán ñoä SV = 0, Ñuùng tieán ñoä SV < 0, Vöôït tieán ñoä
  • 32.
    Qtotal = 50m3, Unit Price = 10 Löôïng coâng vieäc ñaõ hoaøn thaønh (Q1) = 20 m3 Löôïng coâng vieäc döï kieán hoaøn thaønh (Qo) = 30 m3 Giaù thöïc teá (P1) = USD 12/ñôn vò Giaù öôùc tính theo keá hoaïch (Po) = USD 10/ñôn vò ACWP = 20 x 12 = 240 BCWP = 20 x 10 = 200 BCWS = 30 x 10 = 300 BCWS Töôøng ACWP BCWP
  • 33.

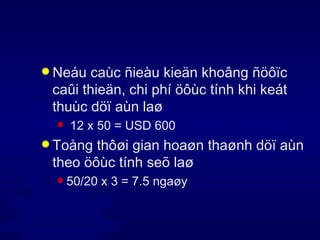

    Neáu caùc ñieàukieän khoâng ñöôïc caûi thieän, chi phí öôùc tính khi keát thuùc döï aùn laø 12 x 50 = USD 600 Toång thôøi gian hoaøn thaønh döï aùn theo öôùc tính seõ laø 50/20 x 3 = 7.5 ngaøy
  • 34.
    Earned Value trongphaàn meàm Primavera Giaû thieát raèng hoâm nay laø 8 thaùng 1 naêm 2004 Phaàn traêm ñaõ hoaøn thaønh cuûa böùc töôøng A laø 50% Chi phí thöïc teá tính ñeán hoâm nay Gaïch = 20 ñôn vò (50%) x USD 15 = 300 Nhaân coâng = 20 ñôn vò (50%) x USD 40 = 800
  • 35.
  • 36.
  • 37.
    Format Bar Click“format bar” icon
  • 38.
  • 39.
  • 40.

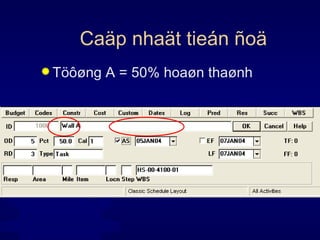

    Caäp nhaät tieánñoä Töôøng A = 50% hoaøn thaønh
  • 41.

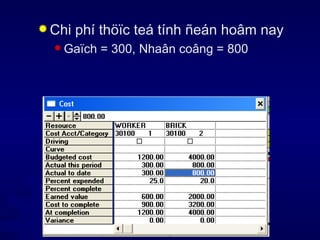

    Chi phí thöïcteá tính ñeán hoâm nay Gaïch = 300, Nhaân coâng = 800
  • 42.
    Nhaán phím F9Nhaäp vaøo muïc Data Date: 8 Jan 2004
  • 43.
  • 44.
    Baùo caùo veàgiaù trò laøm ra (Earned Value)
  • 45.
  • 46.
