Med Addera badrumsrenovering renoverar och färdigställer du en hel stam på bara tio dagar. Dammfritt, säkert och med minimal störning för de boende.
http://www.ncc.se/addera/

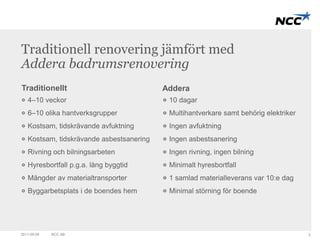

Traditionell renovering jämförtmed
Addera badrumsrenovering
Traditionellt Addera
4–10 veckor
6–10 olika hantverksgrupper
Kostsam, tidskrävande avfuktning
Kostsam, tidskrävande asbestsanering
Rivning och bilningsarbeten
Hyresbortfall p.g.a. lång byggtid
Mängder av materialtransporter
Byggarbetsplats i de boendes hem
10 dagar
Multihantverkare samt behörig elektriker
Ingen avfuktning
Ingen asbestsanering
Ingen rivning, ingen bilning
Minimalt hyresbortfall
1 samlad materialleverans var 10:e dag
Minimal störning för boende
2011-09-09 NCC AB 2
3.
Hemligheten bakom
Adderabadrumsrenovering
Tekniken
Logistiken
Multihantverkaren
2011-09-09 NCC AB 3
4.

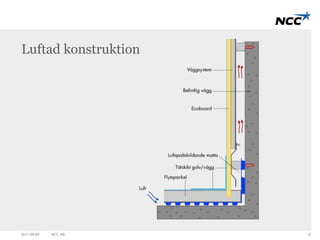

Tekniken
Säker, luftadkonstruktion
Skydd mot framtida fuktskador
Minimalt med rivning och damm
Rätar upp sneda väggar
Fuktiga bjälklag behöver inte torkas ur
Rör och kopplingar lätta att komma åt
Minimal störning för boende
2011-09-09 NCC AB 4

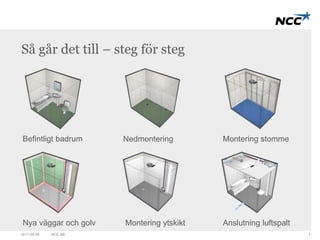

Så går dettill – steg för steg
Befintligt badrum Nedmontering Montering stomme
Nya väggar och golv Montering ytskikt Anslutning luftspalt
2011-09-09 NCC AB 7
8.
Multihantverkaren
En yrkesgruppersätter flera andra
Enklare projektledning och tidsplanering
Mindre väntetider
Högre produktivitet
Mindre trängsel i badrum
Större helhetsansvar hos multihantverkaren
Trygg kontakt för boende
2011-09-09 NCC AB 8
9.
Multihantverkaren
Utbildas iegen regi
Brett hantverkskunnande
Skapar en snabbare byggprocess
Social kompetens
Trygg kontaktperson för boende
Engagemang för helheten
2011-09-09 NCC AB 9
10.

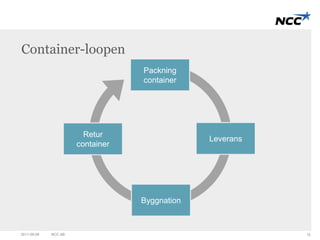

Logistiken
Hantverkaren fårmer värdeskapande tid
Allt material i container, levereras stamvis
Material hanteras på moment- och lägenhetsnivå
Minimerat spill
Centrala volyminköp
Inga kompletterande inköp på arbetsplatsen
När container är tom är badrummet klart
2011-09-09 NCC AB 10
11.
Den genomtänkta processen
Beställning
Inventering,
projektering
Utvärdering
Planering av
packning
Beställning
av material
Container-packning
Planering av
containerflöde
Leverans Byggnation
Retur
container
Rapport
förbättrings-åtgärder
Addera
•Tekniken
•Multihantverkaren
•Logistiken
2011-09-09 NCC AB 11

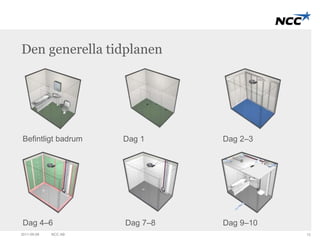

Den generella tidplanen
Befintligt badrum Dag 1 Dag 2–3
Dag 4–6 Dag 7–8 Dag 9–10
2011-09-09 NCC AB 13
14.

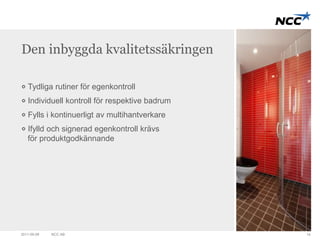

Den inbyggda kvalitetssäkringen
Tydliga rutiner för egenkontroll
Individuell kontroll för respektive badrum
Fylls i kontinuerligt av multihantverkare
Ifylld och signerad egenkontroll krävs
för produktgodkännande
2011-09-09 NCC AB 14
Snabbt
Kort byggtid,10 dagar
Stamvis renovering
Flera stammar kan renoveras parallellt
Minimalt med störning
Boende kan bo kvar
2011-09-09 NCC AB 16
17.
Ekonomiskt
Kort byggtid,10 dagar
Ingen rivning eller sanering
Centraliserade volyminköp
Minskat hyresbortfall
Hyreshöjning kan tidigareläggas
Störningsfri process, korta ledtider
Oförutsedda problem påverkar inte tidplan
2011-09-09 NCC AB 17
18.
Tryggt
Förebygger fuktskador
Alla VA-dragningar lämnas lättåtkomliga
Tryggt för boende med multihantverkare
Minimerat antal transporter i området
Ordning och reda
Egenkontroll
2011-09-09 NCC AB 18
