BANTUAN KEUANGAN KEPADA
PEMERINTAH DESA
VISI GUBERNUR JAWA TENGAH
‘MENUJU JAWA TENGAH SEJAHTERA DAN BERDIKARI’

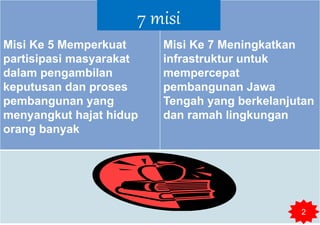

Misi Ke 5 Memperkuat
partisipasi masyarakat
dalam pengambilan
keputusan dan proses
pembangunan yang
menyangkut hajat hidup
orang banyak
Misi Ke 7 Meningkatkan
infrastruktur untuk
mempercepat
pembangunan Jawa
Tengah yang berkelanjutan
dan ramah lingkungan
7 misi
2

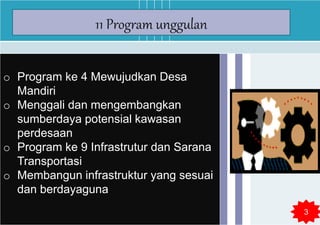

o Program ke 4 Mewujudkan Desa
Mandiri
o Menggali dan mengembangkan
sumberdaya potensial kawasan
perdesaan
o Program ke 9 Infrastrutur dan Sarana
Transportasi
o Membangun infrastruktur yang sesuai
dan berdayaguna
11 Program unggulan
3

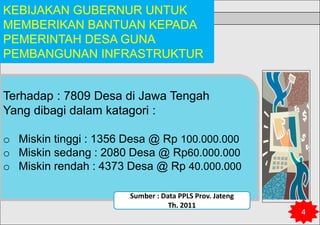

KEBIJAKAN GUBERNUR UNTUK
MEMBERIKAN BANTUAN KEPADA
PEMERINTAH DESA GUNA
PEMBANGUNAN INFRASTRUKTUR
Terhadap : 7809 Desa di Jawa Tengah
Yang dibagi dalam katagori :
o Miskin tinggi : 1356 Desa @ Rp 100.000.000
o Miskin sedang : 2080 Desa @ Rp60.000.000
o Miskin rendah : 4373 Desa @ Rp 40.000.000
4
Sumber : Data PPLS Prov. Jateng
Th. 2011

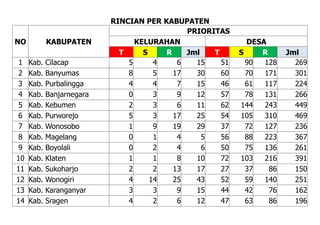

RINCIAN PER KABUPATEN
NO KABUPATEN
PRIORITAS
KELURAHAN DESA
T S R Jml T S R Jml
1 Kab. Cilacap 5 4 6 15 51 90 128 269
2 Kab. Banyumas 8 5 17 30 60 70 171 301
3 Kab. Purbalingga 4 4 7 15 46 61 117 224
4 Kab. Banjarnegara 0 3 9 12 57 78 131 266
5 Kab. Kebumen 2 3 6 11 62 144 243 449
6 Kab. Purworejo 5 3 17 25 54 105 310 469
7 Kab. Wonosobo 1 9 19 29 37 72 127 236
8 Kab. Magelang 0 1 4 5 56 88 223 367
9 Kab. Boyolali 0 2 4 6 50 75 136 261
10 Kab. Klaten 1 1 8 10 72 103 216 391
11 Kab. Sukoharjo 2 2 13 17 27 37 86 150
12 Kab. Wonogiri 4 14 25 43 52 59 140 251
13 Kab. Karanganyar 3 3 9 15 44 42 76 162
14 Kab. Sragen 4 2 6 12 47 63 86 196

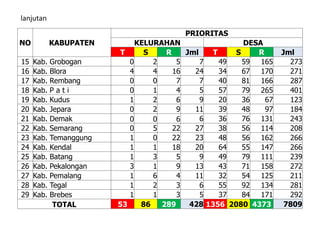

lanjutan
NO KABUPATEN
PRIORITAS
KELURAHAN DESA
T S R Jml T S R Jml
15 Kab. Grobogan 0 2 5 7 49 59 165 273
16 Kab. Blora 4 4 16 24 34 67 170 271
17 Kab. Rembang 0 0 7 7 40 81 166 287
18 Kab. P a t i 0 1 4 5 57 79 265 401
19 Kab. Kudus 1 2 6 9 20 36 67 123
20 Kab. Jepara 0 2 9 11 39 48 97 184
21 Kab. Demak 0 0 6 6 36 76 131 243
22 Kab. Semarang 0 5 22 27 38 56 114 208
23 Kab. Temanggung 1 0 22 23 48 56 162 266
24 Kab. Kendal 1 1 18 20 64 55 147 266
25 Kab. Batang 1 3 5 9 49 79 111 239
26 Kab. Pekalongan 3 1 9 13 43 71 158 272
27 Kab. Pemalang 1 6 4 11 32 54 125 211
28 Kab. Tegal 1 2 3 6 55 92 134 281
29 Kab. Brebes 1 1 3 5 37 84 171 292
TOTAL 53 86 289 428 1356 2080 4373 7809
NO KATEGORI JUMLAH DESA ANGGARAN
1 DESA MISKIN TINGGI 37 DESA Rp. 100.000.000
2 DESA MISKIN SEDANG 72 DESA Rp. 60.000.000
3 DESA MISKIN RENDAH 127 DESA Rp. 40.000.000
JUMLAH TOTAL 236 DESA Rp. 13,1 M
PRIORITAS DESA DI KAB. WONOSOBO
Sumber : Data PPLS Kab.
Wonosobo Th. 2011

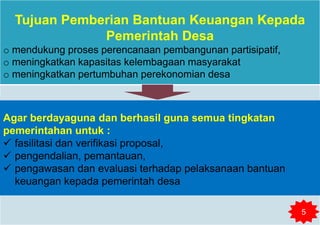

Tujuan Pemberian Bantuan Keuangan Kepada
Pemerintah Desa
o mendukung proses perencanaan pembangunan partisipatif,
o meningkatkan kapasitas kelembagaan masyarakat
o meningkatkan pertumbuhan perekonomian desa
Agar berdayaguna dan berhasil guna semua tingkatan
pemerintahan untuk :
 fasilitasi dan verifikasi proposal,
 pengendalian, pemantauan,
 pengawasan dan evaluasi terhadap pelaksanaan bantuan
keuangan kepada pemerintah desa
5

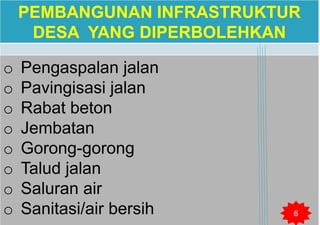

PEMBANGUNAN INFRASTRUKTUR
DESA YANG DIPERBOLEHKAN
o Pengaspalan jalan
o Pavingisasi jalan
o Rabat beton
o Jembatan
o Gorong-gorong
o Talud jalan
o Saluran air
o Sanitasi/air bersih 6

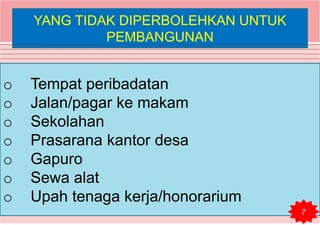

YANG TIDAK DIPERBOLEHKAN UNTUK
PEMBANGUNAN
o Tempat peribadatan
o Jalan/pagar ke makam
o Sekolahan
o Prasarana kantor desa
o Gapuro
o Sewa alat
o Upah tenaga kerja/honorarium
7

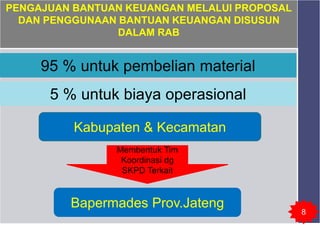

PENGAJUAN BANTUAN KEUANGAN MELALUI PROPOSAL
DAN PENGGUNAAN BANTUAN KEUANGAN DISUSUN
DALAM RAB
95 % untuk pembelian material
5 % untuk biaya operasional
Kabupaten & Kecamatan
Membentuk Tim
Koordinasi dg
SKPD Terkait
Bapermades Prov.Jateng
8
Untuk kelancaran pelaksanaan Bantuan
Infrastruktur perlu bagi peran dengan Kabupaten
dan Kecamatan
Peran Provinsi :
o Penyusunan Pergub/Juknis
o Penyusunan SK Lokasi
o Sosialisasi ke Kab dan Kec
o Fasilitasi/monitoring Verifikasi Proposal
o Pengajuan Pencairan Bantuan
o Monev pelaksanaan kegiatan
9

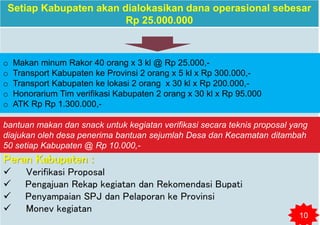

Setiap Kabupaten akan dialokasikan dana operasional sebesar
Rp 25.000.000
Peran Kabupaten :
 Verifikasi Proposal
 Pengajuan Rekap kegiatan dan Rekomendasi Bupati
 Penyampaian SPJ dan Pelaporan ke Provinsi
 Monev kegiatan
o Makan minum Rakor 40 orang x 3 kl @ Rp 25.000,-
o Transport Kabupaten ke Provinsi 2 orang x 5 kl x Rp 300.000,-
o Transport Kabupaten ke lokasi 2 orang x 30 kl x Rp 200.000,-
o Honorarium Tim verifikasi Kabupaten 2 orang x 30 kl x Rp 95.000
o ATK Rp Rp 1.300.000,-
bantuan makan dan snack untuk kegiatan verifikasi secara teknis proposal yang
diajukan oleh desa penerima bantuan sejumlah Desa dan Kecamatan ditambah
50 setiap Kabupaten @ Rp 10.000,-
10

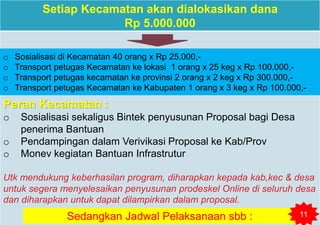

Setiap Kecamatan akan dialokasikan dana
Rp 5.000.000
Peran Kecamatan :
o Sosialisasi sekaligus Bintek penyusunan Proposal bagi Desa
penerima Bantuan
o Pendampingan dalam Verivikasi Proposal ke Kab/Prov
o Monev kegiatan Bantuan Infrastrutur
Utk mendukung keberhasilan program, diharapkan kepada kab,kec & desa
untuk segera menyelesaikan penyusunan prodeskel Online di seluruh desa
dan diharapkan untuk dapat dilampirkan dalam proposal.
Sedangkan Jadwal Pelaksanaan sbb :
o Sosialisasi di Kecamatan 40 orang x Rp 25.000,-
o Transport petugas Kecamatan ke lokasi 1 orang x 25 keg x Rp 100.000,-
o Transport petugas kecamatan ke provinsi 2 orang x 2 keg x Rp 300.000,-
o Transport petugas Kecamatan ke Kabupaten 1 orang x 3 keg x Rp 100.000,-
11

RENCANA/JADWAL KEGIATAN BANTUAN KEUANGAN KEPADA
PEMERINTAH DESA
UNTUK PEMBANGUNAN INFRASTRUKTUR TAHUN 2014
NOV DES JAN. PEBR. MARET APRIL MEI JUNI JULI AGUST SEPT. OKT NOV. DES.
1 2 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15
1 Rapat Koordinasi
*dengan SKPD Prov
*dengan Kab
2 Penyusunan pedoman umum /
Tehnis dan SK Alokasi Bantuan
Keuangan
3 Sosialisasi Tingkat Provinsi
dengan peserta Kab./Kec.
4 Sosialisasi tingkat kecamatan peserta desa
5 Penyusunan Proposal oleh Desa
6 Verifikasi teknis Proposal
di Kabupaten (dipantau provinsi)
7 Verifikasi administrasi Proposal
di Provinsi
8 Pemberkasan pencairan dana
Bantuan
9 Monitoring & Evaluasi ke Kab. &
Kelokasi Kegiatan.
10 SPJ dan Pelaporan
KET.
TAHUN 2014
NO KEGIATAN
TAHUN 2013
TERIMA KASIH

Wahyu pujiyono
