Перспективи впровадження систем
енергоменеджменту в промисловості України
Perspectives for implementation of energy
management system in Ukrainian Industries

Іншеков Є.М., к.т.н.
Інститут Енергозбереження та Енергоменеджменту
НТУУ “КПІ”, Україна

Inshekov Е.N., Ph.D
Institute for Energy Saving and Energy Management
NTUU “KPI”, Ukraine

IEE

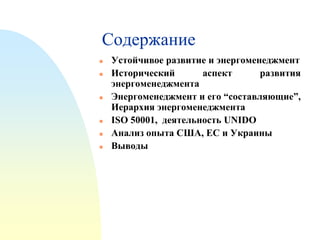

Содержание









Устойчивое развитие и энергоменеджмент
Исторический
аспект
развития
энергоменеджмента
Энергоменеджмент и его “составляющие”,
Иерархия энергоменеджмента
ISO 50001, деятельность UNIDO
Анализ опыта США, ЕС и Украины
Выводы
1. Повышение
энергоэффективности
потребителей

2. Совершенствование
традиционной
энергетики

Системы
энергоменеджмента
Smart Grid
3. Развитие
источников
распределенной
генерации

4. Развитие
накопителей
энергии разной
физической
природы

Исторический аспект развития
энергоменеджмента
Опыт Украины
Закон Украины «Об энергосбережении» (1994 год)
Государственный комитет по энергосбережению (1995 год), с 2011
– Государственное агентство (ДАЕР)
Инспекция по энергосбережению (1997 год), с 2012-реорганизация
Региональные органы управления в местных и областных
администрациях (1998 год)
Создан Институт энергосбережения и энергоменеджмента НТУУ
«КПИ» (1997 год)
Открыта специальность «Энергоменеджмент» (1997 год)
Создан Центр подготовки энергоменеджеров (Киев, 1996 год) и
система повышения квалификации – сеть Центров при
университетах Львова, Харькова, Днепропетровска, Запорожья,
Одессы, Севастополя (2000 год)













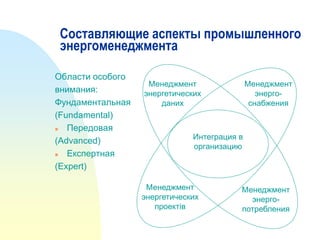

Составляющие аспекты промышленного
энергоменеджмента
Области особого
внимания:
Фундаментальная
(Fundamental)

Передовая
(Advanced)

Експертная
(Expert)

Менеджмент
энергетических
даних

Менеджмент
энергоснабжения

Интеграция в
организацию

Менеджмент
энергетических
проектів

Менеджмент
энергопотребления

Энергоменеджмент и его
«составляющие»







Интегрированное ресурсное планирование - (ИРП) –
(Integrated Resource Planing -IRP), которое включает:
- Управление энергоиспользованием (DSM), которое
включает:
- управление нагрузкой (Load Management);
- управление энергопотреблением конечного потребителя (End Users Consumption Management);
- Планирование энергоснабжения с учетом действий по
управлению энергоиспользованием (Supply side planning - SSP
or Supply side management – SSM);
Энергетический аудит (Еnеrgу Аudіt);
Контроль и нормализация энергопотребление (Monitoring &
Targeting – M&T);
Верификация данных и результатов (Data & Results
Verification – Verification Protocol).

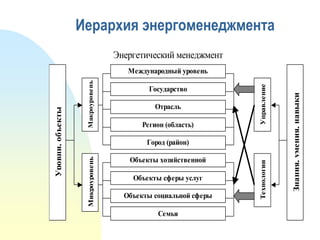

Иерархия энергоменеджмента
Энергетический менеджмент

Регион (область)

Объекты хозяйственной
деятельности
Объекты сферы услуг
Объекты социальной сферы
Семья

Технологии

Город (район)

Знания, умения, навыки

Отрасль

Управление

ьь

Макроуровень

Государство

Микроуровень

Уровни, объекты

Международный уровень
Энергоменеджмент и энергоаудит,
законодательство и стандартизация
Национальные законы, стандарты, РУ




Закон об энергосбережении (1994), изм. и доп.
Ряд стандартов по ЭМ и ЭА
Приказы ДАЕР, Методики, Положения…

Международные стандарты, директивы






Директивы ЕС (2012/27/EU, 2010/30, 2009/125...)
Национальные стандарты (США, Дания,
Ирландия, Ю.Корея…)
Европейский стандарт EN 16001
Международный стандарт ISO 50001
ISO-50001 – Структурна схема
Система
енергетичного
менеджменту
Плануй

Виконуй

Безперервне
покращення

Планування
Аналітичний огляд
системи
енергетичного
менеджменту

Внутрішній
аудит
Дій

Енергетична
політика

Впровадження та
функціонування

Перевірка

Перевіряй
Коригувальні та
превентивні дії

Моніторинг та
вимірювання

ISO 50001: основа–
национальные стандарты

















США: ANSI/MSE 2000:2008 A Management System for Energy
(Система энергоменеджмента)
США: ANSI/IEEE 739:1995 Recommended practice for energy
management in industrial and commercial facilities (Рекомендуемая
практика для энергоменеджмента на промышленных и
коммерческих предприятиях)
Дания: DS 2403:2001 Energy Management – Specifications
(Энергоменеджмент – Спецификации)
Дания: DS/INF 136:2001 Energy Management – Guidance on Energy
Management (Энергоменеджмент – Руководство)
Швеция: SS 627750:2003 Energy Management Systems –
Specification (Системы энергоменеджмента – Спецификация)
Ирландия: I.S. 393:2005 Energy Management Systems –
Specification with Guidance for Use (Системы энергоменеджмента –
Спецификация с Руководством по использованию)
Южная Корея: KS A 4000:2007 Energy Management System
Китай: GB/T 23331:2009 Management System for Energy –
Requirements (Система энергоменеджмента – Требования)
ЮАР: SANS 879:2009 Energy Management – Specifications
(Энергоменеджмент – Спецификации)

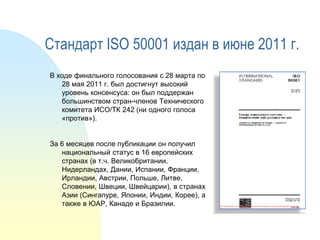

Стандарт ISO 50001 издан в июне 2011 г.
В ходе финального голосования с 28 марта по
28 мая 2011 г. был достигнут высокий
уровень консенсуса: он был поддержан
большинством стран-членов Технического
комитета ИСО/ТК 242 (ни одного голоса
«против»).
За 6 месяцев после публикации он получил
национальный статус в 16 европейских
странах (в т.ч. Великобритании,
Нидерландах, Дании, Испании, Франции,
Ирландии, Австрии, Польше, Литве,
Словении, Швеции, Швейцарии), в странах
Азии (Сингапуре, Японии, Индии, Корее), а
также в ЮАР, Канаде и Бразилии.

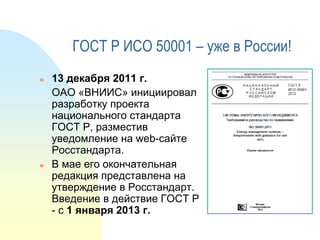

ГОСТ Р ИСО 50001 – уже в России!




13 декабря 2011 г.
ОАО «ВНИИС» инициировал
разработку проекта
национального стандарта
ГОСТ Р, разместив
уведомление на web-сайте
Росстандарта.
В мае его окончательная
редакция представлена на
утверждение в Росстандарт.
Введение в действие ГОСТ Р
- с 1 января 2013 г.

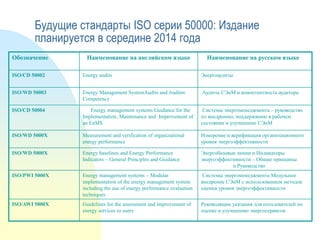

Будущие стандарты ISO серии 50000: Издание
планируется в середине 2014 года
Обозначение

Наименование на английском языке

Наименование на русском языке

ISO/CD 50002

Energy audits

Энергоаудиты

ISO/WD 50003

Energy Management SystemAudits and Auditor
Competency

Аудиты СЭнМ и компетентность аудитора

ISO/CD 50004

Energy management systems Guidance for thе
Implementation, Maintenance and Improvement of
an EnMS

Системы энергоменеджмента – руководство
по внедрению, поддержанию в рабочем
состоянии и улучшению СЭнМ

ISO/WD 5000Х

Measurement and verification of organizational
energy performance

Измерение и верификация организационного
уровня энергоэффективности

ISO/WD 5000X

Energy baselines and Energy Performance
Indicators – General Principles and Guidance

Энергобазовые линии и Индикаторы
энергоэффективности – Общие принципы
и Руководство

ISO/PWI 5000Х

Energy management systems – Modular
implementation of the energy management system
including the use of energy performance evaluation
techniques

Системы энергоменеджмента Модульное
внедрение СЭнМ с использованием методов
оценки уровня энергоэффективности

ISO/AWI 5000Х

Guidelines for the assessment and improvement of
energy services to users

Руководящие указания для пользователей по
оценке и улучшению энергосервисов

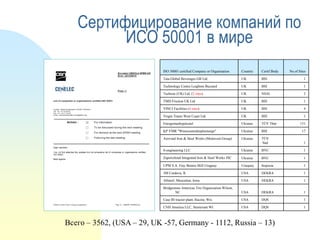

Сертифицирование компаний по
ИСО 50001 в мире
ISO 50001 certified Company or Organisation

Country

Certif.Body

Tata Global Beverages GB Ltd.

UK

BSI

1

Technology Centre Leighton Buzzard

UK

BSI

1

Techrete (UK) Ltd. (2 sites)

UK

NSAI

2

TMD Friction UK Ltd

UK

BSI

1

VINCI Facilities (4 sites)

UK

BSI

4

Virgin Trains West Coast Ltd.

UK

BSI

1

Energomashspetsstal

Ukraine

TÜV Thür

KP VMR "Winnicamiskteploenergo"

Ukraine

BSI

17

Azovstal Iron & Steel Works (Metinvest Group)

Ukraine

TÜV
Süd

1

No.of Sites

151

S-engineering LLC

Ukraine

BVC

1

Zaporizhstal Integrated Iron & Steel Works JSC

Ukraine

BVC

1

UPM S.A. Fray Bentos Mill Uruguay

Uruquay

Inspecta

1

3M Cordova, IL

USA

DEKRA

1

Allsteel, Muscatine, Iowa

USA

DEKRA

1

Bridgestone Americas Tire Organization Wilson,
NC

USA

DEKRA

1

Case IH tractor plant, Racine, Wis.

USA

DQS

1

CNH America LLC, Sturtevant WI

USA

DQS

1

Всего – 3562, (USA – 29, UK -57, Germany - 1112, Russia – 13)

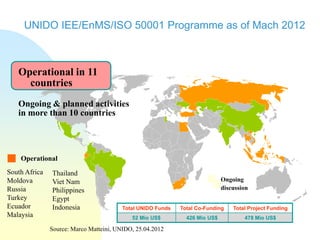

UNIDO IEE/EnMS/ISO 50001 Programme as of Mach 2012

Operational in 11
countries
Ongoing & planned activities
in more than 10 countries

Operational
South Africa
Moldova
Russia
Turkey
Ecuador
Malaysia

Thailand
Viet Nam
Philippines
Egypt
Indonesia

Ongoing
discussion
Total UNIDO Funds

Total Co-Funding

Countries
52 Mio US$ ……. EnMS/ISO5001
426 Mio US$

Source: Marco Matteini, UNIDO, 25.04.2012

Total Project Funding
478 Mio US$

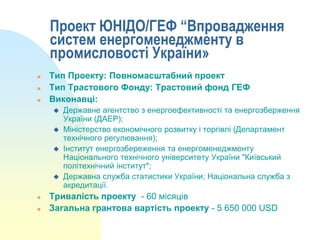

Проект ЮНІДО/ГЕФ “Впровадження
систем енергоменеджменту в
промисловості України»




Тип Проекту: Повномасштабний проект
Тип Трастового Фонду: Трастовий фонд ГЕФ
Виконавці:








Державне агентство з енергоефективності та енергозберження
України (ДАЕР);
Міністерство економічного розвитку і торгівлі (Департамент
технічного регулювання);
Інститут енергозбереження та енергоменеджменту
Національного технічного університету України "Київський
політехнічний інститут";
Державна служба статистики України; Національна служба з
акредитації.

Тривалість проекту - 60 місяців
Загальна грантова вартість проекту - 5 650 000 USD

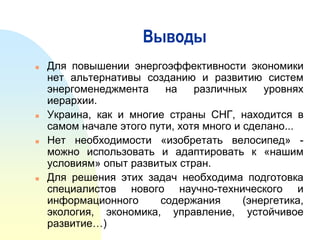

Выводы








Для повышении энергоэффективности экономики
нет альтернативы созданию и развитию систем
энергоменеджмента
на
различных
уровнях
иерархии.
Украина, как и многие страны СНГ, находится в
самом начале этого пути, хотя много и сделано...
Нет необходимости «изобретать велосипед» можно использовать и адаптировать к «нашим
условиям» опыт развитых стран.
Для решения этих задач необходима подготовка
специалистов нового научно-технического и
информационного
содержания
(энергетика,
экология, экономика, управление, устойчивое
развитие…)
Дякую за увагу!!!
Спасибо за внимание!!!
Thank you for attention!!!
Иншеков Е.Н.,
Институт Энергосбережения и
Энергоменеджмента НТУУ “КПИ”,
Украина, 03056,
Киев, Борщаговская 115,
тел. +38-044-4068607,
факс +38-044- 4068643,
eni@iee.kpi.ua

Перспективи впровадження систем енергоменеджменту в промисловості України

  • 1.
    Перспективи впровадження систем енергоменеджментув промисловості України Perspectives for implementation of energy management system in Ukrainian Industries Іншеков Є.М., к.т.н. Інститут Енергозбереження та Енергоменеджменту НТУУ “КПІ”, Україна Inshekov Е.N., Ph.D Institute for Energy Saving and Energy Management NTUU “KPI”, Ukraine IEE
  • 2.
    Содержание       Устойчивое развитие иэнергоменеджмент Исторический аспект развития энергоменеджмента Энергоменеджмент и его “составляющие”, Иерархия энергоменеджмента ISO 50001, деятельность UNIDO Анализ опыта США, ЕС и Украины Выводы
  • 3.
    1. Повышение энергоэффективности потребителей 2. Совершенствование традиционной энергетики Системы энергоменеджмента SmartGrid 3. Развитие источников распределенной генерации 4. Развитие накопителей энергии разной физической природы
  • 4.
    Исторический аспект развития энергоменеджмента ОпытУкраины Закон Украины «Об энергосбережении» (1994 год) Государственный комитет по энергосбережению (1995 год), с 2011 – Государственное агентство (ДАЕР) Инспекция по энергосбережению (1997 год), с 2012-реорганизация Региональные органы управления в местных и областных администрациях (1998 год) Создан Институт энергосбережения и энергоменеджмента НТУУ «КПИ» (1997 год) Открыта специальность «Энергоменеджмент» (1997 год) Создан Центр подготовки энергоменеджеров (Киев, 1996 год) и система повышения квалификации – сеть Центров при университетах Львова, Харькова, Днепропетровска, Запорожья, Одессы, Севастополя (2000 год)        
  • 5.
    Составляющие аспекты промышленного энергоменеджмента Областиособого внимания: Фундаментальная (Fundamental)  Передовая (Advanced)  Експертная (Expert) Менеджмент энергетических даних Менеджмент энергоснабжения Интеграция в организацию Менеджмент энергетических проектів Менеджмент энергопотребления
  • 6.
    Энергоменеджмент и его «составляющие»     Интегрированноересурсное планирование - (ИРП) – (Integrated Resource Planing -IRP), которое включает: - Управление энергоиспользованием (DSM), которое включает: - управление нагрузкой (Load Management); - управление энергопотреблением конечного потребителя (End Users Consumption Management); - Планирование энергоснабжения с учетом действий по управлению энергоиспользованием (Supply side planning - SSP or Supply side management – SSM); Энергетический аудит (Еnеrgу Аudіt); Контроль и нормализация энергопотребление (Monitoring & Targeting – M&T); Верификация данных и результатов (Data & Results Verification – Verification Protocol).
  • 7.
    Иерархия энергоменеджмента Энергетический менеджмент Регион(область) Объекты хозяйственной деятельности Объекты сферы услуг Объекты социальной сферы Семья Технологии Город (район) Знания, умения, навыки Отрасль Управление ьь Макроуровень Государство Микроуровень Уровни, объекты Международный уровень
  • 8.
    Энергоменеджмент и энергоаудит, законодательствои стандартизация Национальные законы, стандарты, РУ    Закон об энергосбережении (1994), изм. и доп. Ряд стандартов по ЭМ и ЭА Приказы ДАЕР, Методики, Положения… Международные стандарты, директивы     Директивы ЕС (2012/27/EU, 2010/30, 2009/125...) Национальные стандарты (США, Дания, Ирландия, Ю.Корея…) Европейский стандарт EN 16001 Международный стандарт ISO 50001
  • 9.
    ISO-50001 – Структурнасхема Система енергетичного менеджменту Плануй Виконуй Безперервне покращення Планування Аналітичний огляд системи енергетичного менеджменту Внутрішній аудит Дій Енергетична політика Впровадження та функціонування Перевірка Перевіряй Коригувальні та превентивні дії Моніторинг та вимірювання
  • 10.
    ISO 50001: основа– национальныестандарты          США: ANSI/MSE 2000:2008 A Management System for Energy (Система энергоменеджмента) США: ANSI/IEEE 739:1995 Recommended practice for energy management in industrial and commercial facilities (Рекомендуемая практика для энергоменеджмента на промышленных и коммерческих предприятиях) Дания: DS 2403:2001 Energy Management – Specifications (Энергоменеджмент – Спецификации) Дания: DS/INF 136:2001 Energy Management – Guidance on Energy Management (Энергоменеджмент – Руководство) Швеция: SS 627750:2003 Energy Management Systems – Specification (Системы энергоменеджмента – Спецификация) Ирландия: I.S. 393:2005 Energy Management Systems – Specification with Guidance for Use (Системы энергоменеджмента – Спецификация с Руководством по использованию) Южная Корея: KS A 4000:2007 Energy Management System Китай: GB/T 23331:2009 Management System for Energy – Requirements (Система энергоменеджмента – Требования) ЮАР: SANS 879:2009 Energy Management – Specifications (Энергоменеджмент – Спецификации)
  • 11.
    Стандарт ISO 50001издан в июне 2011 г. В ходе финального голосования с 28 марта по 28 мая 2011 г. был достигнут высокий уровень консенсуса: он был поддержан большинством стран-членов Технического комитета ИСО/ТК 242 (ни одного голоса «против»). За 6 месяцев после публикации он получил национальный статус в 16 европейских странах (в т.ч. Великобритании, Нидерландах, Дании, Испании, Франции, Ирландии, Австрии, Польше, Литве, Словении, Швеции, Швейцарии), в странах Азии (Сингапуре, Японии, Индии, Корее), а также в ЮАР, Канаде и Бразилии.
  • 12.
    ГОСТ Р ИСО50001 – уже в России!   13 декабря 2011 г. ОАО «ВНИИС» инициировал разработку проекта национального стандарта ГОСТ Р, разместив уведомление на web-сайте Росстандарта. В мае его окончательная редакция представлена на утверждение в Росстандарт. Введение в действие ГОСТ Р - с 1 января 2013 г.
  • 13.
    Будущие стандарты ISOсерии 50000: Издание планируется в середине 2014 года Обозначение Наименование на английском языке Наименование на русском языке ISO/CD 50002 Energy audits Энергоаудиты ISO/WD 50003 Energy Management SystemAudits and Auditor Competency Аудиты СЭнМ и компетентность аудитора ISO/CD 50004 Energy management systems Guidance for thе Implementation, Maintenance and Improvement of an EnMS Системы энергоменеджмента – руководство по внедрению, поддержанию в рабочем состоянии и улучшению СЭнМ ISO/WD 5000Х Measurement and verification of organizational energy performance Измерение и верификация организационного уровня энергоэффективности ISO/WD 5000X Energy baselines and Energy Performance Indicators – General Principles and Guidance Энергобазовые линии и Индикаторы энергоэффективности – Общие принципы и Руководство ISO/PWI 5000Х Energy management systems – Modular implementation of the energy management system including the use of energy performance evaluation techniques Системы энергоменеджмента Модульное внедрение СЭнМ с использованием методов оценки уровня энергоэффективности ISO/AWI 5000Х Guidelines for the assessment and improvement of energy services to users Руководящие указания для пользователей по оценке и улучшению энергосервисов
  • 14.
    Сертифицирование компаний по ИСО50001 в мире ISO 50001 certified Company or Organisation Country Certif.Body Tata Global Beverages GB Ltd. UK BSI 1 Technology Centre Leighton Buzzard UK BSI 1 Techrete (UK) Ltd. (2 sites) UK NSAI 2 TMD Friction UK Ltd UK BSI 1 VINCI Facilities (4 sites) UK BSI 4 Virgin Trains West Coast Ltd. UK BSI 1 Energomashspetsstal Ukraine TÜV Thür KP VMR "Winnicamiskteploenergo" Ukraine BSI 17 Azovstal Iron & Steel Works (Metinvest Group) Ukraine TÜV Süd 1 No.of Sites 151 S-engineering LLC Ukraine BVC 1 Zaporizhstal Integrated Iron & Steel Works JSC Ukraine BVC 1 UPM S.A. Fray Bentos Mill Uruguay Uruquay Inspecta 1 3M Cordova, IL USA DEKRA 1 Allsteel, Muscatine, Iowa USA DEKRA 1 Bridgestone Americas Tire Organization Wilson, NC USA DEKRA 1 Case IH tractor plant, Racine, Wis. USA DQS 1 CNH America LLC, Sturtevant WI USA DQS 1 Всего – 3562, (USA – 29, UK -57, Germany - 1112, Russia – 13)
  • 15.
    UNIDO IEE/EnMS/ISO 50001Programme as of Mach 2012 Operational in 11 countries Ongoing & planned activities in more than 10 countries Operational South Africa Moldova Russia Turkey Ecuador Malaysia Thailand Viet Nam Philippines Egypt Indonesia Ongoing discussion Total UNIDO Funds Total Co-Funding Countries 52 Mio US$ ……. EnMS/ISO5001 426 Mio US$ Source: Marco Matteini, UNIDO, 25.04.2012 Total Project Funding 478 Mio US$
  • 16.
    Проект ЮНІДО/ГЕФ “Впровадження системенергоменеджменту в промисловості України»    Тип Проекту: Повномасштабний проект Тип Трастового Фонду: Трастовий фонд ГЕФ Виконавці:       Державне агентство з енергоефективності та енергозберження України (ДАЕР); Міністерство економічного розвитку і торгівлі (Департамент технічного регулювання); Інститут енергозбереження та енергоменеджменту Національного технічного університету України "Київський політехнічний інститут"; Державна служба статистики України; Національна служба з акредитації. Тривалість проекту - 60 місяців Загальна грантова вартість проекту - 5 650 000 USD
  • 17.
    Выводы     Для повышении энергоэффективностиэкономики нет альтернативы созданию и развитию систем энергоменеджмента на различных уровнях иерархии. Украина, как и многие страны СНГ, находится в самом начале этого пути, хотя много и сделано... Нет необходимости «изобретать велосипед» можно использовать и адаптировать к «нашим условиям» опыт развитых стран. Для решения этих задач необходима подготовка специалистов нового научно-технического и информационного содержания (энергетика, экология, экономика, управление, устойчивое развитие…)
  • 18.
    Дякую за увагу!!! Спасибоза внимание!!! Thank you for attention!!! Иншеков Е.Н., Институт Энергосбережения и Энергоменеджмента НТУУ “КПИ”, Украина, 03056, Киев, Борщаговская 115, тел. +38-044-4068607, факс +38-044- 4068643, eni@iee.kpi.ua
