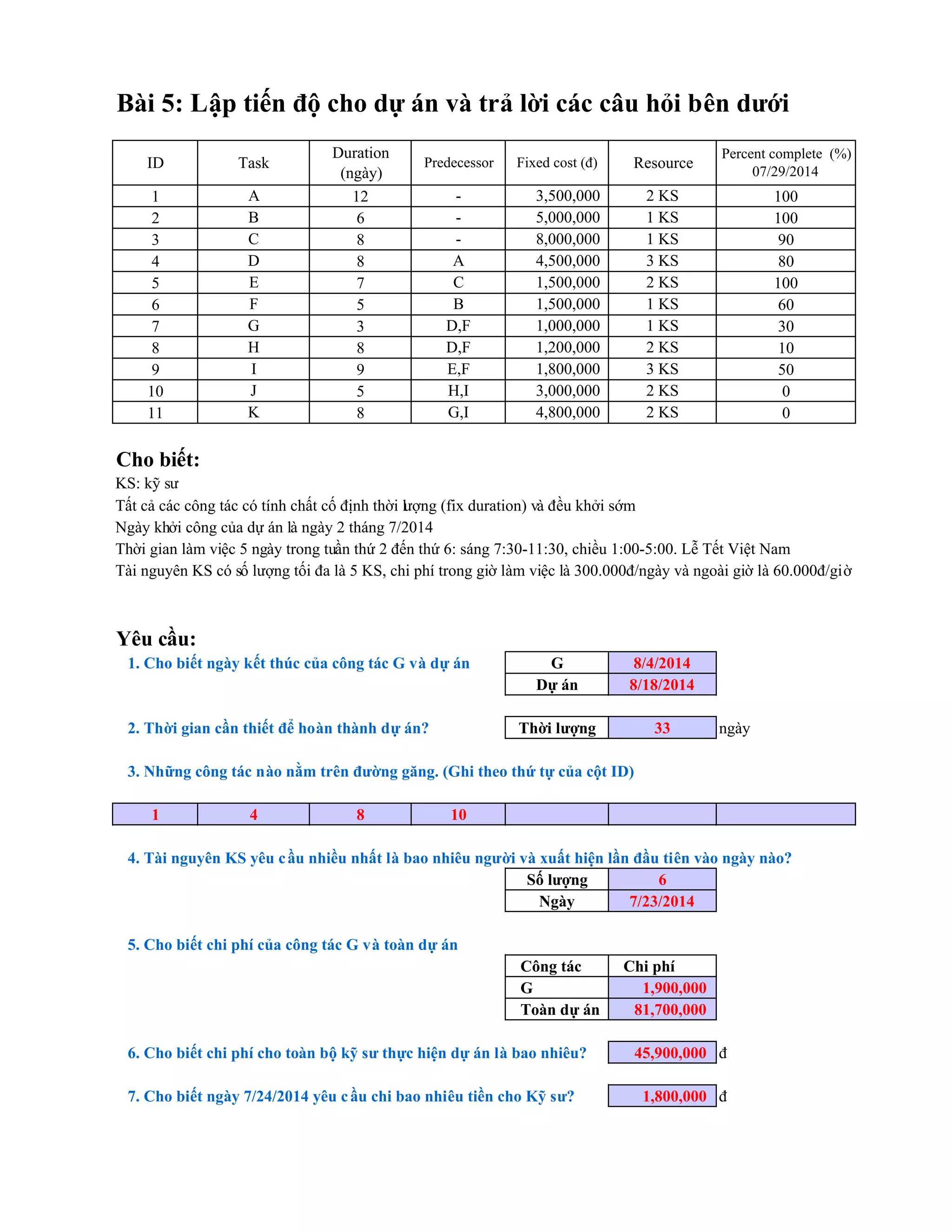

Tài liệu lập tiến độ cho dự án với thời gian hoàn thành dự án là 33 ngày, bắt đầu từ ngày 2 tháng 7/2014 và kết thúc vào ngày 18 tháng 8/2014. Công tác g có chi phí 1,900,000đ và toàn dự án có tổng chi phí là 81,700,000đ, trong khi chi phí cho kỹ sư là 45,900,000đ. Số lượng kỹ sư yêu cầu nhiều nhất vào ngày 23 tháng 7/2014 là 6 người.
