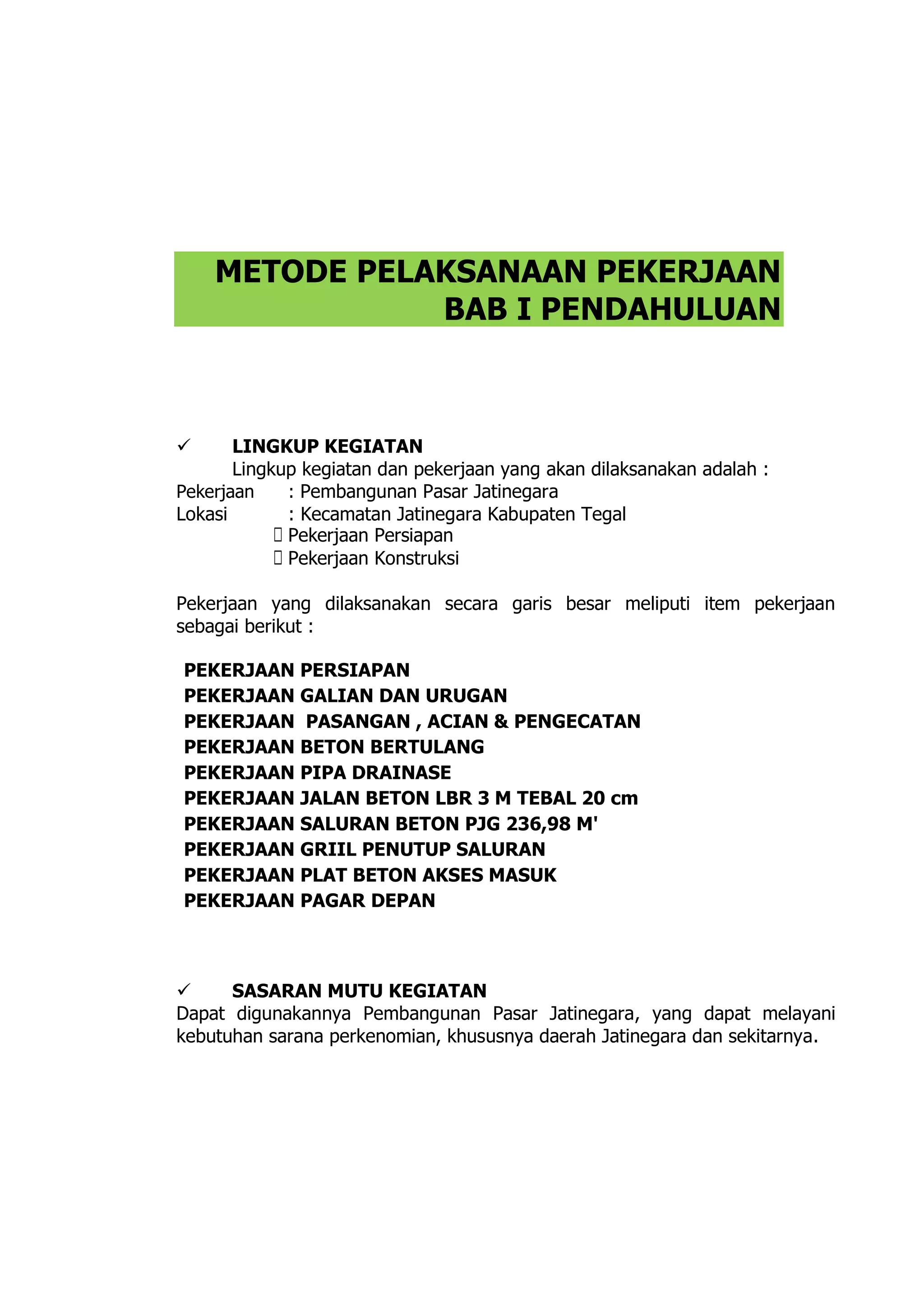

METODE PELAKSANAAN PEKERJAAN
BAB I PENDAHULUAN
 LINGKUP KEGIATAN
Lingkup kegiatan dan pekerjaan yang akan dilaksanakan adalah :
Pekerjaan : Pembangunan Pasar Jatinegara
Lokasi : Kecamatan Jatinegara Kabupaten Tegal
 Pekerjaan Persiapan
 Pekerjaan Konstruksi
Pekerjaan yang dilaksanakan secara garis besar meliputi item pekerjaan
sebagai berikut :
PEKERJAAN PERSIAPAN
PEKERJAAN GALIAN DAN URUGAN
PEKERJAAN PASANGAN , ACIAN & PENGECATAN
PEKERJAAN BETON BERTULANG
PEKERJAAN PIPA DRAINASE
PEKERJAAN JALAN BETON LBR 3 M TEBAL 20 cm
PEKERJAAN SALURAN BETON PJG 236,98 M'
PEKERJAAN GRIIL PENUTUP SALURAN
PEKERJAAN PLAT BETON AKSES MASUK
PEKERJAAN PAGAR DEPAN
 SASARAN MUTU KEGIATAN
Dapat digunakannya Pembangunan Pasar Jatinegara, yang dapat melayani
kebutuhan sarana perkenomian, khususnya daerah Jatinegara dan sekitarnya.
 STRUKTUR ORGANISASI PENYEDIA JASA

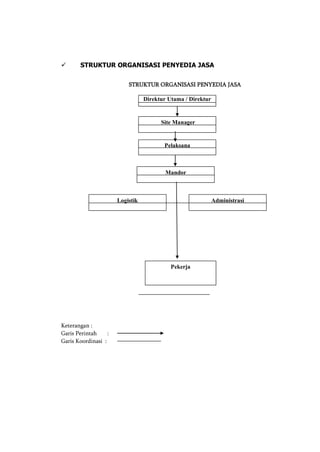

STRUKTUR ORGANISASI PENYEDIA JASA
Keterangan :
Garis Perintah :
Garis Koordinasi :
Direktur Utama / Direktur
Site Manager
Pelaksana
Pekerja
AdministrasiLogistik
Mandor
 TUGAS, TANGGUNG JAWAB DAN WEWENANG

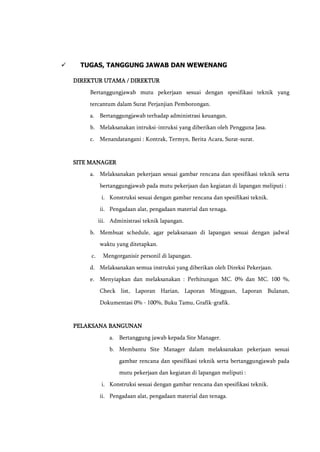

DIREKTUR UTAMA / DIREKTUR
Bertanggungjawab mutu pekerjaan sesuai dengan spesifikasi teknik yang
tercantum dalam Surat Perjanjian Pemborongan.
a. Bertanggungjawab terhadap administrasi keuangan.
b. Melaksanakan intruksi-intruksi yang diberikan oleh Pengguna Jasa.
c. Menandatangani : Kontrak, Termyn, Berita Acara, Surat-surat.
SITE MANAGER
a. Melaksanakan pekerjaan sesuai gambar rencana dan spesifikasi teknik serta
bertanggungjawab pada mutu pekerjaan dan kegiatan di lapangan meliputi :
i. Konstruksi sesuai dengan gambar rencana dan spesifikasi teknik.
ii. Pengadaan alat, pengadaan material dan tenaga.
iii. Administrasi teknik lapangan.
b. Membuat schedule, agar pelaksanaan di lapangan sesuai dengan jadwal
waktu yang ditetapkan.
c. Mengorganisir personil di lapangan.
d. Melaksanakan semua instruksi yang diberikan oleh Direksi Pekerjaan.
e. Menyiapkan dan melaksanakan : Perhitungan MC. 0% dan MC. 100 %,
Check list, Laporan Harian, Laporan Mingguan, Laporan Bulanan,
Dokumentasi 0% - 100%, Buku Tamu, Grafik-grafik.
PELAKSANA BANGUNAN
a. Bertanggung jawab kepada Site Manager.
b. Membantu Site Manager dalam melaksanakan pekerjaan sesuai
gambar rencana dan spesifikasi teknik serta bertanggungjawab pada
mutu pekerjaan dan kegiatan di lapangan meliputi :
i. Konstruksi sesuai dengan gambar rencana dan spesifikasi teknik.
ii. Pengadaan alat, pengadaan material dan tenaga.
iii. Administrasi teknik lapangan.
c. Membuat schedule, agar pelaksanaan di lapangan sesuai dengan
jadwal waktu yang ditetapkan.
d. Mengorganisir personil di lapangan.
e. Melaksanakan semua instruksi yang diberikan oleh Direksi
Pekerjaan.
f. Menyiapkan dan melaksanakan : Perhitungan MC. 0% dan MC. 100
%, Check list, Laporan Harian, Laporan Mingguan, Laporan
Bulanan, Dokumentasi 0% - 100%, Buku Tamu, Grafik-grafik.
MANDOR
a. Membantu Site Manager dan Pelaksana dalam melaksanakan pekerjaan.
b. Mengorganisir personil di lapangan.
c. Melaksanakan semua instruksi yang diberikan oleh Direksi Pekerjaan.
ADMINISTRASI
a. Membantu Site Manager dalam hal administrasi, keuangan, perijinan
dan hal perkantoran yang memudahkan pekerjaan.
b. Bertanggung jawab kepada Site Manager.
LOGISTIK
a. Membantu Site Manager dalam hal kebutuhan material dan
peralatan pekerjaa.
b. Bertanggung jawab kepada Site Manager.
 RENCANA DAN METODA VERIFIKASI, VALIDASI, MONITORING,
EVALUASI, INSPEKSI DAN PENGUJIAN DAN KRITERIA
PENERIMAANNYA
RENCANA MUTU KONTRAK
KONSTRUKSI
PEKERJAAN : PEMBANGUNAN PASAR JATINEGARA
LOKASI : KECAMATAN JATINEGARA KAB. TEGAL
TAHUN ANGGARAN : 2019
KLASIFIKASI / DOKUMEN C
CV. GAEBRILIA
Tanggal Terbit Pertama Tanggal Terbit Edisi Ini
JABATAN
PEMRAKARSA
Direktur
CV. GAEBRILIA
PERSETUJUAN
N a m a
DEDY YOHANES
Tanda tangan
Tanggal
I. STATUS DOKUMEN
EDISI : EDISI : EDISI :
NOMOR : NOMOR : NOMOR :
TANGGAL : TANGGAL : TANGGAL :

 DAFTAR KRITERIA PENERIMAAN
Setelah Kontrak ditandatangani dan berlaku sah, maka Pengguna Anggaran menyerahkan
sebagian atau seluruh Lapangan kepada Kontraktor selambat-lambatnya 14 (empat belas)
hari sejak penandatanganan kontrak dengan mengeluarkan Surat Penyerahan Lapangan,
agar Kontraktor dapat memulai pelaksanaan Pekerjaan sesuai dengan Rencana Kerja.
Setelah mengeluarkan Surat Penyerahan Lapangan maka Pengguna Anggaran
mengeluarkan Surat Perintah Mulai Kerja yang ditujukan kepada Kontraktor selambat-
lambatnya dalam waktu 7 (tujuh) hari sejak tanggal penandatanganan Kontrak.Tanggal
dikeluarkannya Surat Perintah Mulai Kerja merupakan waktu dimulainya Pekerjaan.
Jika Kontraktor akan mengalami keterlambatan akibat kegagalan pihak Pengguna
Anggaran untuk menyerahkan Lapangan atas permintaan Kontraktor, Pengguna Anggaran
dapat memperpanjang Jangka Waktu Pelaksanaan Pekerjaan yang menurutnya adil dan
layak.
Pekerjaan yang dilaksanakan adalah Pekerjaan Pembangunan Kandang Ayam Close
House.
Pekerjaan Pembangunan Pasar Jatinegara
PEKERJAAN PERSIAPAN
PEKERJAAN GALIAN DAN URUGAN
PEKERJAAN PASANGAN , ACIAN & PENGECATAN
PEKERJAAN BETON BERTULANG
PEKERJAAN PIPA DRAINASE
PEKERJAAN JALAN BETON LBR 3 M TEBAL 20 cm
PEKERJAAN SALURAN BETON PJG 236,98 M'
PEKERJAAN GRIIL PENUTUP SALURAN
PEKERJAAN PLAT BETON AKSES MASUK
PEKERJAAN PAGAR DEPAN
Menjelang penyelesaian seluruh Pekerjaan menurut Kontrak, Kontraktor dapat mengajukan
permintaan secara tertulis kepada Direksi untuk melaksanakan Penyerahan Pertama
Pekerjaan dengan menyebutkan Wakil Kontaktor untuk keperluan tersebut.
Selambat-lambatnya 7 (tujuh) hari setelah dikeluarkan surat tersebut, Panitia
Pemeriksa yang ditunjuk oleh Pengguna Anggaran sudah harus memulai melakukan
pemeriksaan Pekerjaan di Lapangan dan melakukan pemeriksaan tersebut dalam jangka
waktu 7 (tujuh) hari. Hasil pemeriksaan tersebut dicantumkan dalam Berita Acara
Pemeriksaan Penyelesaian Pekerjaan.
Pada Berita Acara Pemeriksaan Penyelesaian Pekerjaan dicantumkan pula semua
kekurangan dan atau cacat serta hasil pengujian, untuk dimaksud memperbaiki kekurangan
dan atau cacat tersebur Direksi memberikan waktu perbaikan yang wajar kepada
Kontraktor.
Bila berdasar pertimbangan Direksi, kekurangan dan atau cacat tidak disebabkan
oleh kesalahan Kontraktor dalam pelaksanaan Pekerjaan, maka biaya perbaikan tersebut
menjadi tanggung jawab Pemilik sebagai biaya tambahan.
Dalam hal kekurangan dan atau cacat berdasarkan pertimbangan Direksi disebabkan
oleh kesalahan Kontraktor dalam pelaksanaan Pekerjaan, maka biaya perbaikan mejadi
tanggungjawab Kontraktor.
Setelah berakhir waktu perbaikan seperti yang dimaksud, atau dalam jangka waktu 7
(tujuh) hari setelah diterimanya pemberitahuan dari Kontraktor bahwa perbaikan
kekurangan dan atau cacat telah diselesaikan, maka Direksi melakukan pemeriksaan
ulang.Apabila menurut pendapat Direksi tidak ada kekurangan dan atau cacat membuat
Berita Acara Penyelesaian Pekerjaan yang disampaikan kepada Pengguna
Anggaran.Berdasarkan Berita Acara Penyelesaian Pekerjaan ini Pengguna Anggaran
mengeluarkan Berita Acara Penyerahan Pertama Pekerjaan.
Sejak dikeluarkannya Berita Acara Penyerahan Pertama Pekerjaan tersebut maka
Jangka Waktu Pemeliharaan dinyatakan mulai berlaku.
Dalam waktu 14 hari sesudah masa berkahirnya jangka waktu pemeliharaan,
Kontraktoir harus melakukan perbaikan, perubahan, pembangunan kembali, pembetulan
kerusakan-kerusakan, kekurangsempurnaan, penyusutan-penyusutan dan kesalahan yang
ditemukan selama Jangka Waktu Pemeliharaan yang diminta secara tertulis oleh Direksi
berdasarkan hasil pemeriksaan Panitia Pemeriksa.
Setelah Kontraktor memenuhi semua kewajiban Kontraktor, Panitia tersebut
mengeluarakan Berita Acara Pemeriksaan Akhir Pekerjaan.Pengguna Anggaran berdasarkan
Berita Acara Pemeriksaan Akhir Pekerjaan wajib mengeluarkan Berita Acara Penyerahan
Kedua Pekerjaan.

Metode bab i pendahuluan

  • 1.
    METODE PELAKSANAAN PEKERJAAN BABI PENDAHULUAN  LINGKUP KEGIATAN Lingkup kegiatan dan pekerjaan yang akan dilaksanakan adalah : Pekerjaan : Pembangunan Pasar Jatinegara Lokasi : Kecamatan Jatinegara Kabupaten Tegal  Pekerjaan Persiapan  Pekerjaan Konstruksi Pekerjaan yang dilaksanakan secara garis besar meliputi item pekerjaan sebagai berikut : PEKERJAAN PERSIAPAN PEKERJAAN GALIAN DAN URUGAN PEKERJAAN PASANGAN , ACIAN & PENGECATAN PEKERJAAN BETON BERTULANG PEKERJAAN PIPA DRAINASE PEKERJAAN JALAN BETON LBR 3 M TEBAL 20 cm PEKERJAAN SALURAN BETON PJG 236,98 M' PEKERJAAN GRIIL PENUTUP SALURAN PEKERJAAN PLAT BETON AKSES MASUK PEKERJAAN PAGAR DEPAN  SASARAN MUTU KEGIATAN Dapat digunakannya Pembangunan Pasar Jatinegara, yang dapat melayani kebutuhan sarana perkenomian, khususnya daerah Jatinegara dan sekitarnya.
  • 2.
     STRUKTUR ORGANISASIPENYEDIA JASA STRUKTUR ORGANISASI PENYEDIA JASA Keterangan : Garis Perintah : Garis Koordinasi : Direktur Utama / Direktur Site Manager Pelaksana Pekerja AdministrasiLogistik Mandor
  • 3.
     TUGAS, TANGGUNGJAWAB DAN WEWENANG DIREKTUR UTAMA / DIREKTUR Bertanggungjawab mutu pekerjaan sesuai dengan spesifikasi teknik yang tercantum dalam Surat Perjanjian Pemborongan. a. Bertanggungjawab terhadap administrasi keuangan. b. Melaksanakan intruksi-intruksi yang diberikan oleh Pengguna Jasa. c. Menandatangani : Kontrak, Termyn, Berita Acara, Surat-surat. SITE MANAGER a. Melaksanakan pekerjaan sesuai gambar rencana dan spesifikasi teknik serta bertanggungjawab pada mutu pekerjaan dan kegiatan di lapangan meliputi : i. Konstruksi sesuai dengan gambar rencana dan spesifikasi teknik. ii. Pengadaan alat, pengadaan material dan tenaga. iii. Administrasi teknik lapangan. b. Membuat schedule, agar pelaksanaan di lapangan sesuai dengan jadwal waktu yang ditetapkan. c. Mengorganisir personil di lapangan. d. Melaksanakan semua instruksi yang diberikan oleh Direksi Pekerjaan. e. Menyiapkan dan melaksanakan : Perhitungan MC. 0% dan MC. 100 %, Check list, Laporan Harian, Laporan Mingguan, Laporan Bulanan, Dokumentasi 0% - 100%, Buku Tamu, Grafik-grafik. PELAKSANA BANGUNAN a. Bertanggung jawab kepada Site Manager. b. Membantu Site Manager dalam melaksanakan pekerjaan sesuai gambar rencana dan spesifikasi teknik serta bertanggungjawab pada mutu pekerjaan dan kegiatan di lapangan meliputi : i. Konstruksi sesuai dengan gambar rencana dan spesifikasi teknik. ii. Pengadaan alat, pengadaan material dan tenaga.
  • 4.
    iii. Administrasi tekniklapangan. c. Membuat schedule, agar pelaksanaan di lapangan sesuai dengan jadwal waktu yang ditetapkan. d. Mengorganisir personil di lapangan. e. Melaksanakan semua instruksi yang diberikan oleh Direksi Pekerjaan. f. Menyiapkan dan melaksanakan : Perhitungan MC. 0% dan MC. 100 %, Check list, Laporan Harian, Laporan Mingguan, Laporan Bulanan, Dokumentasi 0% - 100%, Buku Tamu, Grafik-grafik. MANDOR a. Membantu Site Manager dan Pelaksana dalam melaksanakan pekerjaan. b. Mengorganisir personil di lapangan. c. Melaksanakan semua instruksi yang diberikan oleh Direksi Pekerjaan. ADMINISTRASI a. Membantu Site Manager dalam hal administrasi, keuangan, perijinan dan hal perkantoran yang memudahkan pekerjaan. b. Bertanggung jawab kepada Site Manager. LOGISTIK a. Membantu Site Manager dalam hal kebutuhan material dan peralatan pekerjaa. b. Bertanggung jawab kepada Site Manager.
  • 5.
     RENCANA DANMETODA VERIFIKASI, VALIDASI, MONITORING, EVALUASI, INSPEKSI DAN PENGUJIAN DAN KRITERIA PENERIMAANNYA RENCANA MUTU KONTRAK KONSTRUKSI PEKERJAAN : PEMBANGUNAN PASAR JATINEGARA LOKASI : KECAMATAN JATINEGARA KAB. TEGAL TAHUN ANGGARAN : 2019 KLASIFIKASI / DOKUMEN C CV. GAEBRILIA Tanggal Terbit Pertama Tanggal Terbit Edisi Ini JABATAN PEMRAKARSA Direktur CV. GAEBRILIA PERSETUJUAN N a m a DEDY YOHANES Tanda tangan Tanggal I. STATUS DOKUMEN EDISI : EDISI : EDISI : NOMOR : NOMOR : NOMOR : TANGGAL : TANGGAL : TANGGAL :
  • 6.
     DAFTAR KRITERIAPENERIMAAN Setelah Kontrak ditandatangani dan berlaku sah, maka Pengguna Anggaran menyerahkan sebagian atau seluruh Lapangan kepada Kontraktor selambat-lambatnya 14 (empat belas) hari sejak penandatanganan kontrak dengan mengeluarkan Surat Penyerahan Lapangan, agar Kontraktor dapat memulai pelaksanaan Pekerjaan sesuai dengan Rencana Kerja. Setelah mengeluarkan Surat Penyerahan Lapangan maka Pengguna Anggaran mengeluarkan Surat Perintah Mulai Kerja yang ditujukan kepada Kontraktor selambat- lambatnya dalam waktu 7 (tujuh) hari sejak tanggal penandatanganan Kontrak.Tanggal dikeluarkannya Surat Perintah Mulai Kerja merupakan waktu dimulainya Pekerjaan. Jika Kontraktor akan mengalami keterlambatan akibat kegagalan pihak Pengguna Anggaran untuk menyerahkan Lapangan atas permintaan Kontraktor, Pengguna Anggaran dapat memperpanjang Jangka Waktu Pelaksanaan Pekerjaan yang menurutnya adil dan layak. Pekerjaan yang dilaksanakan adalah Pekerjaan Pembangunan Kandang Ayam Close House. Pekerjaan Pembangunan Pasar Jatinegara PEKERJAAN PERSIAPAN PEKERJAAN GALIAN DAN URUGAN PEKERJAAN PASANGAN , ACIAN & PENGECATAN PEKERJAAN BETON BERTULANG PEKERJAAN PIPA DRAINASE PEKERJAAN JALAN BETON LBR 3 M TEBAL 20 cm PEKERJAAN SALURAN BETON PJG 236,98 M' PEKERJAAN GRIIL PENUTUP SALURAN PEKERJAAN PLAT BETON AKSES MASUK PEKERJAAN PAGAR DEPAN
  • 7.
    Menjelang penyelesaian seluruhPekerjaan menurut Kontrak, Kontraktor dapat mengajukan permintaan secara tertulis kepada Direksi untuk melaksanakan Penyerahan Pertama Pekerjaan dengan menyebutkan Wakil Kontaktor untuk keperluan tersebut. Selambat-lambatnya 7 (tujuh) hari setelah dikeluarkan surat tersebut, Panitia Pemeriksa yang ditunjuk oleh Pengguna Anggaran sudah harus memulai melakukan pemeriksaan Pekerjaan di Lapangan dan melakukan pemeriksaan tersebut dalam jangka waktu 7 (tujuh) hari. Hasil pemeriksaan tersebut dicantumkan dalam Berita Acara Pemeriksaan Penyelesaian Pekerjaan. Pada Berita Acara Pemeriksaan Penyelesaian Pekerjaan dicantumkan pula semua kekurangan dan atau cacat serta hasil pengujian, untuk dimaksud memperbaiki kekurangan dan atau cacat tersebur Direksi memberikan waktu perbaikan yang wajar kepada Kontraktor. Bila berdasar pertimbangan Direksi, kekurangan dan atau cacat tidak disebabkan oleh kesalahan Kontraktor dalam pelaksanaan Pekerjaan, maka biaya perbaikan tersebut menjadi tanggung jawab Pemilik sebagai biaya tambahan. Dalam hal kekurangan dan atau cacat berdasarkan pertimbangan Direksi disebabkan oleh kesalahan Kontraktor dalam pelaksanaan Pekerjaan, maka biaya perbaikan mejadi tanggungjawab Kontraktor. Setelah berakhir waktu perbaikan seperti yang dimaksud, atau dalam jangka waktu 7 (tujuh) hari setelah diterimanya pemberitahuan dari Kontraktor bahwa perbaikan kekurangan dan atau cacat telah diselesaikan, maka Direksi melakukan pemeriksaan ulang.Apabila menurut pendapat Direksi tidak ada kekurangan dan atau cacat membuat Berita Acara Penyelesaian Pekerjaan yang disampaikan kepada Pengguna Anggaran.Berdasarkan Berita Acara Penyelesaian Pekerjaan ini Pengguna Anggaran mengeluarkan Berita Acara Penyerahan Pertama Pekerjaan. Sejak dikeluarkannya Berita Acara Penyerahan Pertama Pekerjaan tersebut maka Jangka Waktu Pemeliharaan dinyatakan mulai berlaku. Dalam waktu 14 hari sesudah masa berkahirnya jangka waktu pemeliharaan, Kontraktoir harus melakukan perbaikan, perubahan, pembangunan kembali, pembetulan
  • 8.
    kerusakan-kerusakan, kekurangsempurnaan, penyusutan-penyusutandan kesalahan yang ditemukan selama Jangka Waktu Pemeliharaan yang diminta secara tertulis oleh Direksi berdasarkan hasil pemeriksaan Panitia Pemeriksa. Setelah Kontraktor memenuhi semua kewajiban Kontraktor, Panitia tersebut mengeluarakan Berita Acara Pemeriksaan Akhir Pekerjaan.Pengguna Anggaran berdasarkan Berita Acara Pemeriksaan Akhir Pekerjaan wajib mengeluarkan Berita Acara Penyerahan Kedua Pekerjaan.
