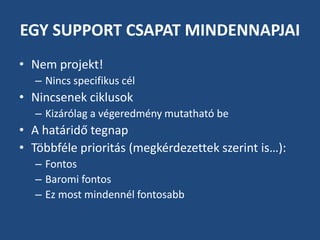

EGY SUPPORT CSAPATMINDENNAPJAI
• Nem projekt!
– Nincs specifikus cél
• Nincsenek ciklusok
– Kizárólag a végeredmény mutatható be
• A határidő tegnap
• Többféle prioritás (megkérdezettek szerint is…):
– Fontos
– Baromi fontos
– Ez most mindennél fontosabb
A KANBAN SZABÁLYAI
•Bontsd a munkafolyamatodat fázisokra
• Az egyes fázisokban korlátozd az elemek
számát
• Mérd az átfutási időt, ennek állandóságára
optimalizálj

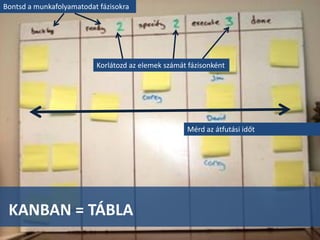

9.
Bontsd a munkafolyamatodatfázisokra
Korlátozd az elemek számát fázisonként
Mérd az átfutási időt

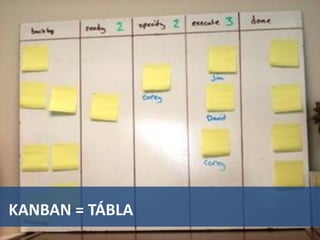

KANBAN = TÁBLA
