主婦聯盟生活消費合作社
台南分社物流中心新建工程
修正後基本設計報告
翁壽生建築師事務所 106/01/20

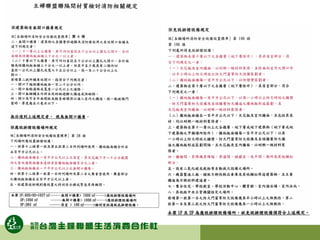

1/4會議記錄答覆表
1/12審查意見答覆表
壹、結構規劃構想
說明:
結構技師考量日後增建四樓的樓高及使用機能皆與二樓相
仿,其載重需求亦屬特殊(樓層挑高、活載重設定高),故
需更多一些時間評估結構斷面設計,確保日後使用安全無
虞。
評估重點說明如下:
一、目前技師判斷本案箱型鋼柱斷面尺寸為600*600mm,
鋼板厚度低樓層為25mm,高樓層為22mm。
二、除結構柱外,因本案鋼板外牆部分跨距大,故需在結
構跨距間增設抗風柱(H型鋼,尺寸不一),使外牆及整體
結構穩固。
三、基礎深度約210cm
四、各層鋼樑尺寸詳圖說
五、本案全棟外牆(含梯核)僅一層為RC(詳立面圖), RC
部分採一次性灌漿工法,非預鑄RC板。

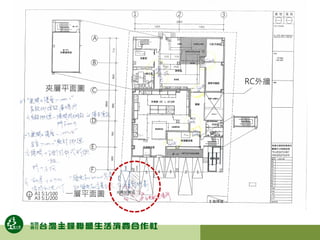

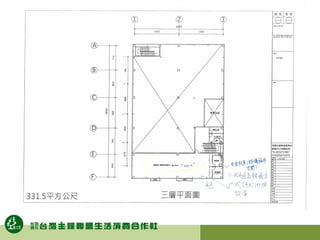

一層RC外牆
一層RC外牆
一層RC外牆
貳、水電、消防規劃構想
一、電力工程:
(一)總樓地板面積2000m2以上,4000 m2以下,低壓3ψ4W 220V/380V供電,配電場所
面積提供16 m2一處,<4x4>M。若可面臨道路(操作面)則縮為8 m2<4x2>M一處。
(二)確認用電需求,空調負載,緊急電源需求。
(三)台電規定低壓99馬以上之新建建築物需於申請基地範圍內設置台電配電場所,供
基地範圍內建築物使用。
二、給排水工程:
(一)雨水貯留池:基地面積2000 m2以下,x0.02須設40T
(二)汙水處理設施:依業主提供從業員工數62人計,約2.3CMD(10人份)尺寸(直徑
200x298cm),餘裕1.1倍為2.53CMD(15人份) 尺寸(直徑200x372cm)
三、消防工程:
(一)無開口樓層>100 M2應設排煙設備場所
※免設排煙-隔間防火時效1hr隔至頂板門F60A
(二)無開口樓層<1000 M2;居室>100M2檢討排煙
※隔間:不燃材料或耐燃一級,門:不拘
※機房4x5m,消防水池10T
發電機60KW考量,如發電機容量加大,機房重新規劃。
(三)本場所若為應設排煙場所時,需採機械排煙(排煙機)較為恰當。
(四)機械室、發電機室可分開設置,亦可同一空間,同一空間時約提供4x5M大小,消
防水池10T。
(五)發電機以目前空間用途,面積以60KW規劃(含排煙機負載),但若本場所有其他緊
急電源需求時(如冷凍庫、冷藏庫)則容量加大,提供場所亦要加大。
四、電信、弱電工程:
電信、弱電主箱若設於3F,則須留設垂直管路空間或管道間,大小尺寸尚須詳細規劃
時再行提供。
五、空調、太陽能工程:
空調:機電留設一次側電源、幹管排水,空調廠商提供負載及設備位置。
太陽能:機電配合太陽能規劃留設管路至電表箱位置。
其他說明:
關於基地鄰棟建築物之台電配電場所位於公共人行道一事,
因佐證參考資料不足,本所無法斷定究竟為何種狀況;
但初步判斷有兩種可能,說明如下:
可能一、該人行道屬於鄰棟建築物當初申請基地範圍內之「法定退縮」,
具所有權但必須退讓留作公用人行道使用,故配電場所設置於該處;
本案是否有相關退縮人行道之規定,須待建築線指示完成後方可確
認,建築線指示工作目前正進行中。
可能二、該配電場所非鄰棟建築物所有,而為供公共區域使用之設備;而鄰
棟建築自身之配電場所位於其圍牆內。
參、雨汙水處理規劃構想
屋頂層收集雨水筏基雨水儲留槽(>40t)雨水回收設備機房沖洗澆灌
汙水油脂截留槽汙水處理設備陰井排放至公共排水溝
一般雨水回收系統示意圖
肆、太陽能設備規劃構想
(規劃進行中)
(討論是否賣台電或自用等使用意向)
伍、材料種類
陸、發包策略
約14天
約為建照及五大圖審通過後10天
預計106年5月22日~26日申報開工
柒、詳細設計階段時程表
工 作 項 目 狀 態 預 計 修 正 後 提 送 日 期 預 計 核 定 日 期 備 註 第一週 第二週 第三週 第四週 第一週 第二週 第三週 第四週 第一週
配置圖
各層平面圖
各向立面圖
縱橫剖面圖
結構系統構想 技師工作中 106/01/30
材料種類 106/03/24
工程造價概估 106/03/10
水、電、空調、消防等設備系統構想 技師工作中 106/02/10
發包策略
面積計算、法規檢討
工程進度初估修定 待審核 105/01/11
土石方規劃設計內容及收容處理建議說明書 已提送備查
工 作 項 目 狀 態 預 計 提 送 日 期 預 計 核 定 日 期 備 註 第一週 第二週 第三週 第四週 第一週 第二週 第三週 第四週 第一週
基地位置圖 2月10日
地盤圖、現況圖 2月10日
建築平、立、剖面配置圖 2月10日
詳細大剖面圖 2月20日
排水系統詳圖 2月20日
景觀及植生綠化 2月20日
裝修表 2月20日
建築結構詳圖及結構計算書 2月20日
水、電、照明、消防、避雷、空調、污水、昇降、網
路、電信、門禁、監視及停車等管路與設備詳圖 2月20日
工程預算書 3月31日
施工規範及補充說明 2月20日
工程施工工期進度表 3月20日
申請建築許可 2月24日 106/04/07
基本
設計
106/01/11待審核
已提送備查
於建照審查期間決議
台灣主婦聯盟生活消費合作社台南分社物流中心新建工程
翁壽生建築師事務所 製表
106年 1月 106年 02月 10
基本設計(會後修正)進度表
詳細
設計
台灣主婦聯盟生活消費合作社台南分社物流中心新建工程
詳細設計(建照送審)進度表
翁壽生建築師事務所 製表
106年 02月 106年 03月 10
準備中
捌、工程預定時程

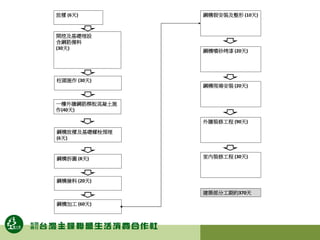

放樣 (6天)
開挖及基礎埋設
含鋼筋備料
(30天)
柱頭施作 (30天)
鋼構放樣及基礎螺栓預埋
(6天)
鋼構拆圖 (8天)
鋼構撿料 (20天)
鋼構加工 (60天)
鋼構假安裝及整形 (10天)
鋼構噴砂烤漆 (20天)
鋼構現場安裝 (20天)
外牆裝修工程 (90天)
室內裝修工程 (30天)
建築部分工期約370天
一樓外牆鋼筋模板混凝土施
作(40天)
玖、工程造價概估
實際總面積
(平方公尺)
實際總面積
(坪)
單價
(坪)
複價

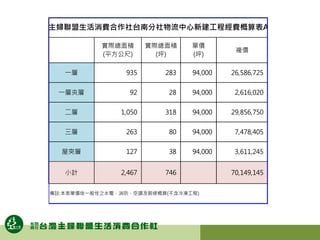

一層 935 283 94,000 26,586,725
一層夾層 92 28 94,000 2,616,020
二層 1,050 318 94,000 29,856,750
三層 263 80 94,000 7,478,405
屋突層 127 38 94,000 3,611,245
小計 2,467 746 70,149,145
主婦聯盟生活消費合作社台南分社物流中心新建工程經費概算表A
備註:本表單價依一般性之水電、消防、空調及裝修概算(不含冷凍工程)
單位 單 價 複 價 備註
壹 總項工程 式 1 00 70,149,145.00 70,149,145.00
貳 勞工安全衛生管理費(1.1%) 式 1 00 771,641.00 771,641.00
參 品質管理費(1.0%) 式 1 00 701,491.00 701,491.00
肆 包商利潤(8%) 式 1 00 5,611,932.00 5,611,932.00
小計(壹+貳+參+肆) 77,234,209.00
伍 工程保險費(0.3%) 式 1 00 231,703.00 231,703.00
陸 稅捐(5%) 式 1 00 3,861,710.00 3,861,710.00
合計(壹~陸) 81,327,622.00
柒 空氣污染防治費(0.3%) 式 1 00 243,983.00 243,983.00
捌 外水外電費 式 1 00 100,000.00 100,000.00
總計 81,671,605.00
項 目 數 量
主婦聯盟生活消費合作社台南分社物流中心新建工程經費概算總表
項次 工程名稱 單位 數量 單價 複價 備註
壹 總項工程
一 建築工程
1 結構體工程 式 1.00 25,253,692 25,253,692 36%
2 內部裝修工程 式 1.00 11,925,355 11,925,355 17%
3 外部裝修工程 式 1.00 11,925,355 11,925,355 17%
二 水電工程
1 電氣工程 式 1.00 2,805,966 2,805,966 4%
2 給排水工程 式 1.00 1,402,983 1,402,983 2%
3 電信工程 式 1.00 1,402,983 1,402,983 2%
4 資訊系統工程 式 1.00 2,104,474 2,104,474 3%
5 消防設備工程 式 1.00 3,507,457 3,507,457 5%
6 污水處理工程 式 1.00 2,805,966 2,805,966 4%
7 空調工程 式 1.00 3,507,457 3,507,457 5%
三 景觀工程 式 1.00 3,507,457 3,507,457 5%
小計(一~三) 70,149,145 100%
四 勞工安全衛生管理費(1.1%) 式 1.00 771,641 771,641
五 品質管理費(1.0%) 式 1.00 701,491 701,491
六 包商利潤(8%) 式 1.00 5,611,932 5,611,932
合計(一~六) 77,234,209
七 工程保險費(0.3%) 式 1.00 231,703 231,703
八 稅捐(5%) 式 1.00 3,861,710 3,861,710
合計(一~八) 81,327,622
貳 自辦工程
一 空氣污染防治費(0.3%) 式 1.00 243,983 243,983
二 外水外電費 式 1.00 100,000 100,000
總計 81,671,605
元整
註:視本期工程核定之預算額度,約略調整建築規模與內容。
工程預算總計:新台幣 捌仟壹佰陸拾柒萬壹仟陸佰零伍
主婦聯盟生活消費合作社台南分社物流中心新建工程經費概算表B
拾、土石方規劃及收容處理建議
170124修正後基本設計報告書簡報
170124修正後基本設計報告書簡報

170124修正後基本設計報告書簡報
