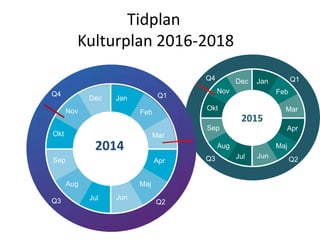

Q4 Q1
Q3 Q2
Jan
Feb
Mar
Apr
Maj
JunJul
Aug
Sep
Okt
Nov
Dec
Q4 Q1
Q3 Q2
Jan
Feb
Mar
Apr
Maj
JunJul
Aug
Sep
Okt
Nov
Dec
2014
2015
Tidplan
Kulturplan 2016-2018
Q1
Q2
Jan
Feb
Mar
Apr
May
Jun
Februari
4/2 Dialog Vadstena Akademin
7/2 Samråd Läsfrämjande – Bibliotek
12/2 Uppföljning Film i Öst
19/2 Uppföljning Östgötateatern

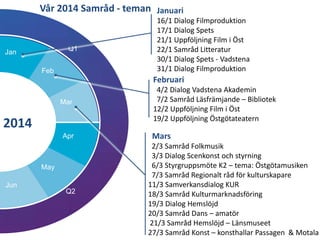

Januari
16/1 Dialog Filmproduktion
17/1 Dialog Spets
21/1 Uppföljning Film i Öst
22/1 Samråd Litteratur
30/1 Dialog Spets - Vadstena
31/1 Dialog Filmproduktion
Mars
2/3 Samråd Folkmusik
3/3 Dialog Scenkonst och styrning
6/3 Styrgruppsmöte K2 – tema: Östgötamusiken
7/3 Samråd Regionalt råd för kulturskapare
11/3 Samverkansdialog KUR
18/3 Samråd Kulturmarknadsföring
19/3 Dialog Hemslöjd
20/3 Samråd Dans – amatör
21/3 Samråd Hemslöjd – Länsmuseet
27/3 Samråd Konst – konsthallar Passagen & Motala
2014
Vår 2014 Samråd - teman
Q1
Q2
Jan
Feb
Mar
Apr
May
Jun

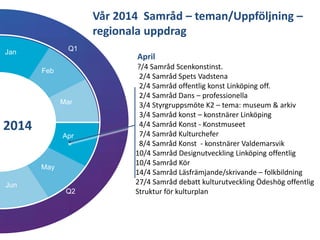

April
?/4 Samråd Scenkonstinst.
2/4 Samråd Spets Vadstena
2/4 Samråd offentlig konst Linköping off.
2/4 Samråd Dans – professionella
3/4 Styrgruppsmöte K2 – tema: museum & arkiv
3/4 Samråd konst – konstnärer Linköping
4/4 Samråd Konst - Konstmuseet
7/4 Samråd Kulturchefer
8/4 Samråd Konst - konstnärer Valdemarsvik
10/4 Samråd Designutveckling Linköping offentlig
10/4 Samråd Kör
14/4 Samråd Läsfrämjande/skrivande – folkbildning
27/4 Samråd debatt kulturutveckling Ödeshög offentlig
Struktur för kulturplan
2014
Vår 2014 Samråd – teman/Uppföljning –
regionala uppdrag
Q1
Q2
Jan
Feb
Mar
Apr
May
Jun
Maj
Påbörja text om litteratur/läsfrämjande
?/5 Uppföljning museum
?/5 Uppföljning arkiv
?/5 Uppföljning Östgötamusiken
?/5 Uppföljning SON
?/5 Samråd Kulturarv – barn
?/5 Samråd konstnärer Norrköping
?/5 Samråd Musikteater
?/5 Samråd Kulturarv
8/5 Regionfullmäktige – presentera läget
9/5 Uppföljning Film i Öst/Norrköpings kommun
22/5 Styrgruppsmöte K2 – tema kulturskapare
Juni
?/5 Uppföljning Riksteatern
?/5 Uppföljning länsbibliotek
2014
Vår 2014 Samråd – teman/Uppföljning
regionala uppdrag
Q4
Q3
Jul
Aug
Sep
Okt
Nov
Dec

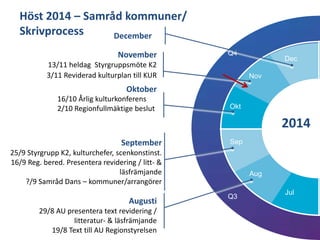

November
13/11 heldag Styrgruppsmöte K2
3/11 Reviderad kulturplan till KUR
December
Oktober
September
25/9 Styrgrupp K2, kulturchefer, scenkonstinst.
16/9 Reg. bered. Presentera revidering / litt- &
läsfrämjande
?/9 Samråd Dans – kommuner/arrangörer
Augusti
29/8 AU presentera text revidering /
litteratur- & läsfrämjande
19/8 Text till AU Regionstyrelsen
2014
Höst 2014 – Samråd kommuner/
Skrivprocess
16/10 Årlig kulturkonferens
2/10 Regionfullmäktige beslut

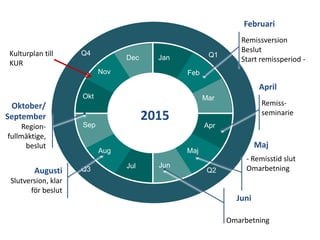

Q4 Q1
Q3 Q2
Jan
Feb
Mar
Apr
Maj
JunJul
Aug
Sep
Okt
Nov
Dec
2015
Remiss-
seminarie
Remissversion
Beslut
Start remissperiod -
- Remisstid slut
Omarbetning
Omarbetning
Februari
April
Maj
Juni
Kulturplan till
KUR
Augusti
Slutversion, klar
för beslut
Oktober/
September
Region-
fullmäktige,
beslut

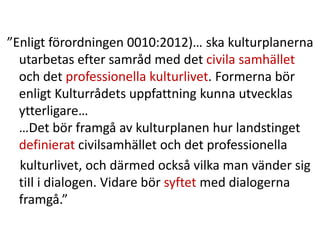

”Enligt förordningen 0010:2012)… ska kulturplanerna
utarbetas efter samråd med det civila samhället
och det professionella kulturlivet. Formerna bör
enligt Kulturrådets uppfattning kunna utvecklas
ytterligare…
…Det bör framgå av kulturplanen hur landstinget
definierat civilsamhället och det professionella
kulturlivet, och därmed också vilka man vänder sig
tiIl i dialogen. Vidare bör syftet med dialogerna
framgå.”

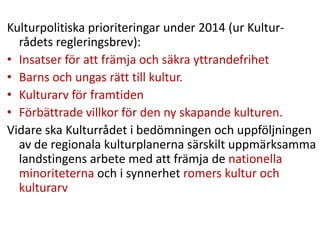

Kulturpolitiska prioriteringar under 2014 (ur Kultur-
rådets regleringsbrev):
• Insatser för att främja och säkra yttrandefrihet
• Barns och ungas rätt till kultur.
• Kulturarv för framtiden
• Förbättrade villkor för den ny skapande kulturen.
Vidare ska Kulturrådet i bedömningen och uppföljningen
av de regionala kulturplanerna särskilt uppmärksamma
landstingens arbete med att främja de nationella
minoriteterna och i synnerhet romers kultur och
kulturarv
Arbetet med att förverkliga funktionshinderspolitiken
bör finnas beskrivet i kulturplanerna
De delmål som ska uppnås är att:
• Samtliga kulturinstitutioner som får statsbidrag ska
ha en handlingsplan för ökad tillgänglighet senast
2013.
• Samtliga kulturinstitutioner som får statsbidrag ska
ha åtgärdat enkelt avhjälpta hinder senast 2016.
• Samtliga kulturinstitutioner som får statsbidrag ska
ha webbplatser och e-tjänster som är
tillgänglighetsanpassade senast 2016.
”Kulturrådet kan även konstatera att Regionförbundet
Östsam presenterar pågående processer för att
utveckla dialogen och förväntar sig att resultatet av
detta kommer att avspeglas i kommande kulturplaner
och revideringar.”
”Kulturrådet ser positivt på att Regionförbundet Östsam
tar upp frågan om de nationella minoriteternas kultur
och ser fram emot att följa hur regionen utvecklar sitt
arbete kring dessa frågor.”

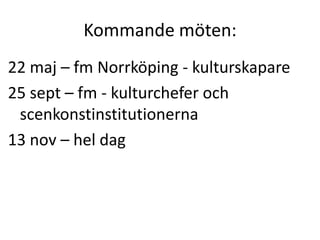

Kommande möten:
22 maj – fm Norrköping - kulturskapare
25 sept – fm - kulturchefer och
scenkonstinstitutionerna
13 nov – hel dag

Tidplan kulturplan anne hederen

  • 1.
    Q4 Q1 Q3 Q2 Jan Feb Mar Apr Maj JunJul Aug Sep Okt Nov Dec Q4Q1 Q3 Q2 Jan Feb Mar Apr Maj JunJul Aug Sep Okt Nov Dec 2014 2015 Tidplan Kulturplan 2016-2018
  • 2.
    Q1 Q2 Jan Feb Mar Apr May Jun Februari 4/2 Dialog VadstenaAkademin 7/2 Samråd Läsfrämjande – Bibliotek 12/2 Uppföljning Film i Öst 19/2 Uppföljning Östgötateatern Januari 16/1 Dialog Filmproduktion 17/1 Dialog Spets 21/1 Uppföljning Film i Öst 22/1 Samråd Litteratur 30/1 Dialog Spets - Vadstena 31/1 Dialog Filmproduktion Mars 2/3 Samråd Folkmusik 3/3 Dialog Scenkonst och styrning 6/3 Styrgruppsmöte K2 – tema: Östgötamusiken 7/3 Samråd Regionalt råd för kulturskapare 11/3 Samverkansdialog KUR 18/3 Samråd Kulturmarknadsföring 19/3 Dialog Hemslöjd 20/3 Samråd Dans – amatör 21/3 Samråd Hemslöjd – Länsmuseet 27/3 Samråd Konst – konsthallar Passagen & Motala 2014 Vår 2014 Samråd - teman
  • 3.
    Q1 Q2 Jan Feb Mar Apr May Jun April ?/4 Samråd Scenkonstinst. 2/4Samråd Spets Vadstena 2/4 Samråd offentlig konst Linköping off. 2/4 Samråd Dans – professionella 3/4 Styrgruppsmöte K2 – tema: museum & arkiv 3/4 Samråd konst – konstnärer Linköping 4/4 Samråd Konst - Konstmuseet 7/4 Samråd Kulturchefer 8/4 Samråd Konst - konstnärer Valdemarsvik 10/4 Samråd Designutveckling Linköping offentlig 10/4 Samråd Kör 14/4 Samråd Läsfrämjande/skrivande – folkbildning 27/4 Samråd debatt kulturutveckling Ödeshög offentlig Struktur för kulturplan 2014 Vår 2014 Samråd – teman/Uppföljning – regionala uppdrag
  • 4.
    Q1 Q2 Jan Feb Mar Apr May Jun Maj Påbörja text omlitteratur/läsfrämjande ?/5 Uppföljning museum ?/5 Uppföljning arkiv ?/5 Uppföljning Östgötamusiken ?/5 Uppföljning SON ?/5 Samråd Kulturarv – barn ?/5 Samråd konstnärer Norrköping ?/5 Samråd Musikteater ?/5 Samråd Kulturarv 8/5 Regionfullmäktige – presentera läget 9/5 Uppföljning Film i Öst/Norrköpings kommun 22/5 Styrgruppsmöte K2 – tema kulturskapare Juni ?/5 Uppföljning Riksteatern ?/5 Uppföljning länsbibliotek 2014 Vår 2014 Samråd – teman/Uppföljning regionala uppdrag
  • 5.
    Q4 Q3 Jul Aug Sep Okt Nov Dec November 13/11 heldag StyrgruppsmöteK2 3/11 Reviderad kulturplan till KUR December Oktober September 25/9 Styrgrupp K2, kulturchefer, scenkonstinst. 16/9 Reg. bered. Presentera revidering / litt- & läsfrämjande ?/9 Samråd Dans – kommuner/arrangörer Augusti 29/8 AU presentera text revidering / litteratur- & läsfrämjande 19/8 Text till AU Regionstyrelsen 2014 Höst 2014 – Samråd kommuner/ Skrivprocess 16/10 Årlig kulturkonferens 2/10 Regionfullmäktige beslut
  • 6.
    Q4 Q1 Q3 Q2 Jan Feb Mar Apr Maj JunJul Aug Sep Okt Nov Dec 2015 Remiss- seminarie Remissversion Beslut Startremissperiod - - Remisstid slut Omarbetning Omarbetning Februari April Maj Juni Kulturplan till KUR Augusti Slutversion, klar för beslut Oktober/ September Region- fullmäktige, beslut
  • 7.
    ”Enligt förordningen 0010:2012)…ska kulturplanerna utarbetas efter samråd med det civila samhället och det professionella kulturlivet. Formerna bör enligt Kulturrådets uppfattning kunna utvecklas ytterligare… …Det bör framgå av kulturplanen hur landstinget definierat civilsamhället och det professionella kulturlivet, och därmed också vilka man vänder sig tiIl i dialogen. Vidare bör syftet med dialogerna framgå.”
  • 8.
    Kulturpolitiska prioriteringar under2014 (ur Kultur- rådets regleringsbrev): • Insatser för att främja och säkra yttrandefrihet • Barns och ungas rätt till kultur. • Kulturarv för framtiden • Förbättrade villkor för den ny skapande kulturen. Vidare ska Kulturrådet i bedömningen och uppföljningen av de regionala kulturplanerna särskilt uppmärksamma landstingens arbete med att främja de nationella minoriteterna och i synnerhet romers kultur och kulturarv
  • 9.
    Arbetet med attförverkliga funktionshinderspolitiken bör finnas beskrivet i kulturplanerna De delmål som ska uppnås är att: • Samtliga kulturinstitutioner som får statsbidrag ska ha en handlingsplan för ökad tillgänglighet senast 2013. • Samtliga kulturinstitutioner som får statsbidrag ska ha åtgärdat enkelt avhjälpta hinder senast 2016. • Samtliga kulturinstitutioner som får statsbidrag ska ha webbplatser och e-tjänster som är tillgänglighetsanpassade senast 2016.
  • 10.
    ”Kulturrådet kan ävenkonstatera att Regionförbundet Östsam presenterar pågående processer för att utveckla dialogen och förväntar sig att resultatet av detta kommer att avspeglas i kommande kulturplaner och revideringar.” ”Kulturrådet ser positivt på att Regionförbundet Östsam tar upp frågan om de nationella minoriteternas kultur och ser fram emot att följa hur regionen utvecklar sitt arbete kring dessa frågor.”
  • 11.
    Kommande möten: 22 maj– fm Norrköping - kulturskapare 25 sept – fm - kulturchefer och scenkonstinstitutionerna 13 nov – hel dag
