Smart Project Plan with
 Merencanakan project
 Mengendalikan project
 Menyusun laporan project
Antonius Fran Setiawan
!Cover Ms Project 2007.indd 1
!Cover Ms Project 2007.indd 1 10/24/2008 4:06:00 PM
10/24/2008 4:06:00 PM
Cover 2_HomeStudy.indd 1
Cover 2_HomeStudy.indd 1 10/24/2008 2:53:49 PM
10/24/2008 2:53:49 PM
SAVING FILES! «
: Smart Project Plan with Microsoft Office Project 2007 3
Chief Editor
Anton R. Pardede
Writer
Antonius Fran Setiawan
Editor
Renny Fitriastuti
Graphic Design  Layout
Lely Yulaena
Mardiana
Secretary
Evawani Utami Putri
Publishing
PT Dian Digital Media, Jakarta
Printing
PT Dian Rakyat, Jakarta
Editorial Address
Gedung Warta Lt.4
Jl. Kramat IV/11
Jakarta Pusat-10430
Telp. (021) 315-3731
Fax. (021) 315-3732
Circulation Address
Jl. Rawagirang No. 8
Kawasan Industri Pulogadung
Jakarta Timur-13930,
Telp. (021) 4682-6816,
7079-6499
Fax. (021) 4682-8919
Smart Project Plan with
Microsoft Office
Project 2007
© Majalah PC Media, 2008
Hak cipta dilindungi oleh undang-undang. Dilarang
memperbanyak sebagian atau seluruh isi buku ini
dalam bentuk apapun tanpa izin tertulis dari penerbit.
Merk Dagang
Seluruh merk dagang yang digunakan dalam buku
ini merupakan hak cipta dari pemegang merk
dagang masing-masing.
Peringatan dan Pernyataan
Segala daya upaya telah dikerahkan agar buku ini
dapat selengkap dan seakurat mungkin, walau
begitu tidak ada pernyataan apapun mengenai
kebenaran maupun kecocokannya. Segala
informasi di buku ini disediakan berdasarkan apa
adanya. Penulis dan penerbit dengan segala
hormat tidak bertanggung jawab pun tidak
memiliki pertanggungjawaban kepada apapun
atau siapapun akibat terjadinya kehilangan atau
kerusakan yang mungkin timbul yang berasal dari
informasi yang dikandung dalam buku ini.
1KDT index edited.pdf 1
1KDT index edited.pdf 1 10/23/2008 3:23:16 PM
10/23/2008 3:23:16 PM
» SAVING FILES!
Daftar Isi
Pendahuluan.................................................................. 7
Apa Itu Manajemen Proyek?............................................. 7
Sekilas Microsoft Project.................................................... 7
Kuis di Buku Microsoft Project 2007.................................. 8
Bab 1. Instalasi Microsoft Project.................... 9
Spesifikasi Minimum........................................................... 9
Memperoleh Serial Number............................................... 10
Menginstal Microsoft Project............................................. 12
Mengaktifkan Microsoft Project 2007............................... 15
Bab 2. Manajemen Proyek.................................... 19
Proyek................................................................................. 19
Manajemen......................................................................... 21
Manajemen Proyek............................................................ 21
Tugas Manajer Proyek dan Siklus Proyek.......................... 21
Microsoft Project 2007....................................................... 23
Apa yang Baru di Microsoft Project 2007?........................ 26
Bab 3. Perencanaan Proyek................................. 29
Ilustrasi Perencanaan Proyek............................................. 29
Mengaktifkan Project Guide.............................................. 31
Memulai Project................................................................. 32
Opsi Tambahan................................................................... 47

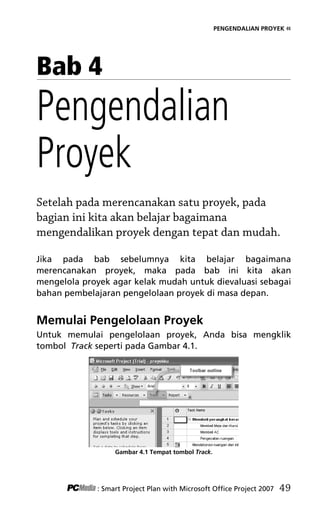

Bab 4. Pengendalian Proyek............................... 49
Memulai Pengelolaan Proyek............................................ 49
4 : Smart Project Plan with Microsoft Office Project 2007
1KDT index edited.pdf 2
1KDT index edited.pdf 2 10/23/2008 3:23:16 PM
10/23/2008 3:23:16 PM
SAVING FILES! «
Bab 5. Pelaporan Proyek........................................ 61
Masuk ke Menu Report Melalui Project Guide................. 61
Kuis....................................................................................... 82
: Smart Project Plan with Microsoft Office Project 2007 5
1KDT index edited.pdf 3
1KDT index edited.pdf 3 10/23/2008 3:23:16 PM
10/23/2008 3:23:16 PM
1KDT index edited.pdf 4
1KDT index edited.pdf 4 10/23/2008 3:23:16 PM
10/23/2008 3:23:16 PM

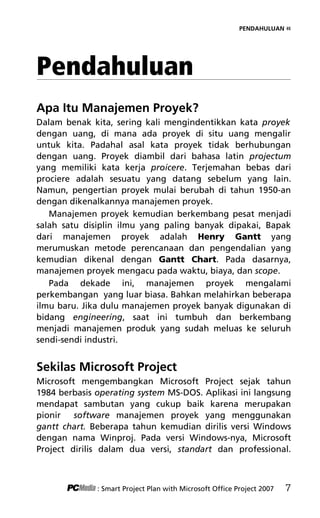

PENDAHULUAN «
Pendahuluan
Apa Itu Manajemen Proyek?
Dalam benak kita, sering kali mengindentikkan kata proyek
dengan uang, di mana ada proyek di situ uang mengalir
untuk kita. Padahal asal kata proyek tidak berhubungan
dengan uang. Proyek diambil dari bahasa latin projectum
yang memiliki kata kerja proicere. Terjemahan bebas dari
prociere adalah sesuatu yang datang sebelum yang lain.
Namun, pengertian proyek mulai berubah di tahun 1950-an
dengan dikenalkannya manajemen proyek.
Manajemen proyek kemudian berkembang pesat menjadi
salah satu disiplin ilmu yang paling banyak dipakai, Bapak
dari manajemen proyek adalah Henry Gantt yang
merumuskan metode perencanaan dan pengendalian yang
kemudian dikenal dengan Gantt Chart. Pada dasarnya,
manajemen proyek mengacu pada waktu, biaya, dan scope.
Pada dekade ini, manajemen proyek mengalami
perkembangan yang luar biasa. Bahkan melahirkan beberapa
ilmu baru. Jika dulu manajemen proyek banyak digunakan di
bidang engineering, saat ini tumbuh dan berkembang
menjadi manajemen produk yang sudah meluas ke seluruh
sendi-sendi industri.
Sekilas Microsoft Project
Microsoft mengembangkan Microsoft Project sejak tahun
1984 berbasis operating system MS-DOS. Aplikasi ini langsung
mendapat sambutan yang cukup baik karena merupakan
pionir software manajemen proyek yang menggunakan
gantt chart. Beberapa tahun kemudian dirilis versi Windows
dengan nama Winproj. Pada versi Windows-nya, Microsoft
Project dirilis dalam dua versi, standart dan professional.
: Smart Project Plan with Microsoft Office Project 2007 7
2Pendahuluan terbaru.pdf 1
2Pendahuluan terbaru.pdf 1 10/23/2008 3:35:30 PM
10/23/2008 3:35:30 PM
» PENDAHULUAN

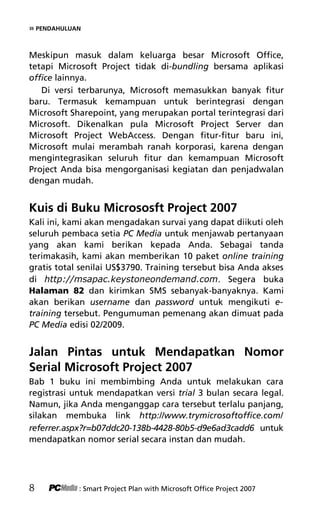

Meskipun masuk dalam keluarga besar Microsoft Office,
tetapi Microsoft Project tidak di-bundling bersama aplikasi
office lainnya.
Di versi terbarunya, Microsoft memasukkan banyak fitur
baru. Termasuk kemampuan untuk berintegrasi dengan
Microsoft Sharepoint, yang merupakan portal terintegrasi dari
Microsoft. Dikenalkan pula Microsoft Project Server dan
Microsoft Project WebAccess. Dengan fitur-fitur baru ini,
Microsoft mulai merambah ranah korporasi, karena dengan
mengintegrasikan seluruh fitur dan kemampuan Microsoft
Project Anda bisa mengorganisasi kegiatan dan penjadwalan
dengan mudah.
Kuis di Buku Micrososft Project 2007
Kali ini, kami akan mengadakan survai yang dapat diikuti oleh
seluruh pembaca setia PC Media untuk menjawab pertanyaan
yang akan kami berikan kepada Anda. Sebagai tanda
terimakasih, kami akan memberikan 10 paket online training
gratis total senilai US$3790. Training tersebut bisa Anda akses
di     . Segera buka
Halaman 82 dan kirimkan SMS sebanyak-banyaknya. Kami
akan berikan username dan password untuk mengikuti e-
training tersebut. Pengumuman pemenang akan dimuat pada
PC Media edisi 02/2009.
Jalan Pintas untuk Mendapatkan Nomor
Serial Microsoft Project 2007
Bab 1 buku ini membimbing Anda untuk melakukan cara
registrasi untuk mendapatkan versi trial 3 bulan secara legal.
Namun, jika Anda menganggap cara tersebut terlalu panjang,
silakan membuka link http://www.trymicrosoftoffice.com/
referrer.aspx?r=b07ddc20-138b-4428-80b5-d9e6ad3cadd6 untuk
mendapatkan nomor serial secara instan dan mudah.
8 : Smart Project Plan with Microsoft Office Project 2007
2Pendahuluan terbaru.pdf 2
2Pendahuluan terbaru.pdf 2 10/23/2008 3:23:09 PM
10/23/2008 3:23:09 PM
INSTALASI MICROSOFT PROJECT «

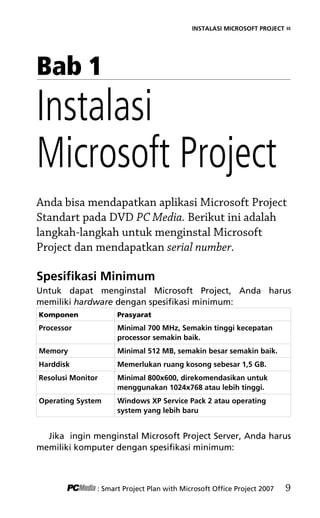

Bab 1
Instalasi
Microsoft Project
Anda bisa mendapatkan aplikasi Microsoft Project
Standart pada DVD PC Media. Berikut ini adalah
langkah-langkah untuk menginstal Microsoft
Project dan mendapatkan serial number.
Spesifikasi Minimum
Untuk dapat menginstal Microsoft Project, Anda harus
memiliki hardware dengan spesifikasi minimum:
Komponen Prasyarat
Processor Minimal 700 MHz, Semakin tinggi kecepatan
processor semakin baik.
Memory Minimal 512 MB, semakin besar semakin baik.
Harddisk Memerlukan ruang kosong sebesar 1,5 GB.
Resolusi Monitor Minimal 800x600, direkomendasikan untuk
menggunakan 1024x768 atau lebih tinggi.
Operating System Windows XP Service Pack 2 atau operating
system yang lebih baru
Jika ingin menginstal Microsoft Project Server, Anda harus
memiliki komputer dengan spesifikasi minimum:
: Smart Project Plan with Microsoft Office Project 2007 9
3Bab 1 edited.pdf 1
3Bab 1 edited.pdf 1 10/23/2008 3:23:03 PM
10/23/2008 3:23:03 PM
» INSTALASI MICROSOFT PROJECT
Komponen Prasyarat
Processor Minimal 2,5 GHz, Semakin tinggi kecepatan
prosesor semakin baik.
Memory Minimal 1024 MB, semakin besar semakin baik.
Harddisk Memerlukan ruang kosong sebesar 3 GB.
Resolusi Monitor Minimal 1024x768 atau lebih tinggi.
Operating System Microsoft Windows Server 2003 Standard Edition,
Windows Server 2003 Enterprise Edition,
Windows Server 2003 Datacenter Edition, atau
Windows Server 2003 Web Edition dengan service
pack. Windows SharePoint Services 3.0.
Jika sudah memeriksa komputer Anda dan cukup memadai
untuk diinstal Microsoft Project, silakan melanjutkan ke
tahapan instalasi.
Memperoleh Serial Number
Pada DVD PC Media disertakan file master Microsoft Project
2007 edisi standar, untuk memperoleh serial number trial,
Anda harus terhubung ke Internet.
LANGKAH 1
Buka Internet Explorer dan masuk ke

http://trial.trymicrosoftoffice.com/wwtrial/product.aspx?re_ms=o

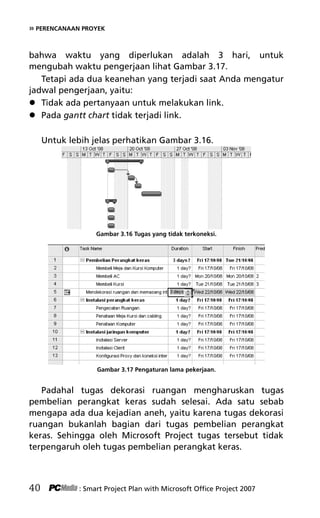

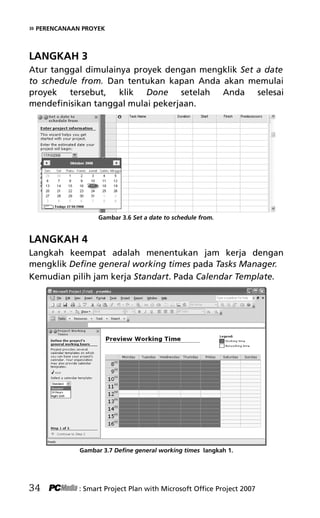

ofamily=projectproculture=en-GB seperti pada Gambar 1.1.
Gambar 1.1 Situs resmi download Microsoft Project.
10 : Smart Project Plan with Microsoft Office Project 2007
3Bab 1 edited.pdf 2
3Bab 1 edited.pdf 2 10/23/2008 3:29:43 PM
10/23/2008 3:29:43 PM
INSTALASI MICROSOFT PROJECT «

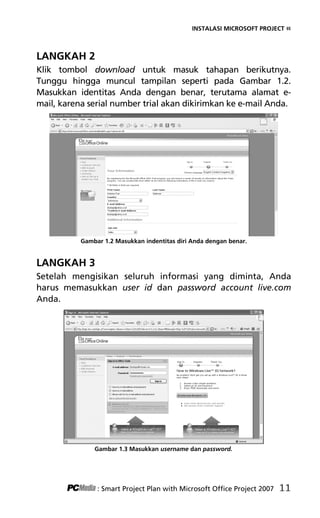

LANGKAH 2
Klik tombol download untuk masuk tahapan berikutnya.
Tunggu hingga muncul tampilan seperti pada Gambar 1.2.
Masukkan identitas Anda dengan benar, terutama alamat e-
mail, karena serial number trial akan dikirimkan ke e-mail Anda.

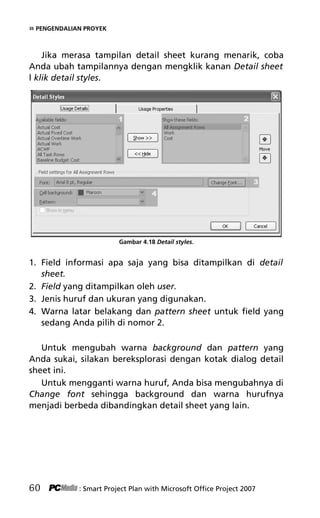

Gambar 1.2 Masukkan indentitas diri Anda dengan benar.
LANGKAH 3
Setelah mengisikan seluruh informasi yang diminta, Anda
harus memasukkan user id dan password account live.com
Anda.
Gambar 1.3 Masukkan username dan password.
: Smart Project Plan with Microsoft Office Project 2007 11
3Bab 1 edited.pdf 3
3Bab 1 edited.pdf 3 10/23/2008 3:23:04 PM
10/23/2008 3:23:04 PM
» INSTALASI MICROSOFT PROJECT
Jika belum punya, Anda bisa membuatnya dengan
mengklik Create Account. Maka, Anda akan menerima e-mail
berupa serial number untuk versi trial selama 3 bulan.
LANGKAH 4
Buka e-mail Anda dan lihat apakah sudah ada balasan dari
Microsoft yang berisi serial number Microsoft Project yang
Anda perlukan untuk proses instalasi.

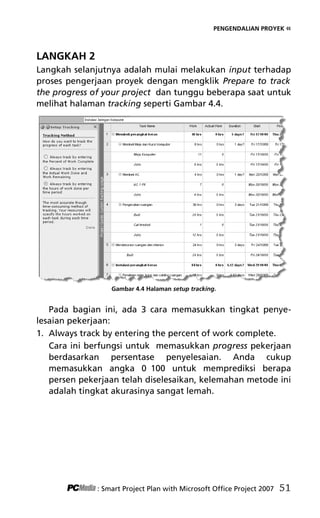

Gambar 1.4 Contoh e-mail konfirmasi.
Menginstal Microsoft Project
Setelah Anda menerima e-mail berisi serial number, langkah
berikutnya adalah menginstal Microsoft Project Standart
2007.
LANGKAH 1
Klik ganda file instalasi Microsoft Project Standart 2007 dan

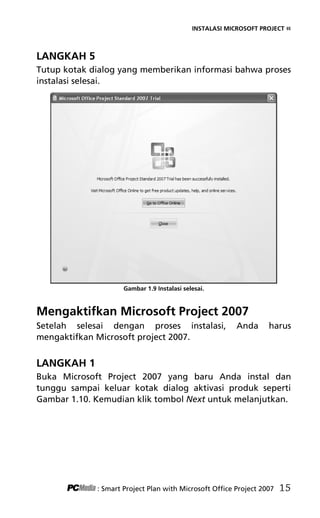

tunggu hingga proses awal selesai.
12 : Smart Project Plan with Microsoft Office Project 2007
3Bab 1 edited.pdf 4
3Bab 1 edited.pdf 4 10/23/2008 3:23:04 PM
10/23/2008 3:23:04 PM
INSTALASI MICROSOFT PROJECT «

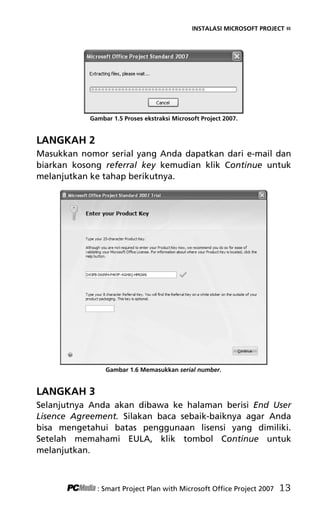

Gambar 1.5 Proses ekstraksi Microsoft Project 2007.
LANGKAH 2
Masukkan nomor serial yang Anda dapatkan dari e-mail dan
biarkan kosong referral key kemudian klik Continue untuk
melanjutkan ke tahap berikutnya.
Gambar 1.6 Memasukkan serial number.
LANGKAH 3
Selanjutnya Anda akan dibawa ke halaman berisi End User
Lisence Agreement. Silakan baca sebaik-baiknya agar Anda
bisa mengetahui batas penggunaan lisensi yang dimiliki.
Setelah memahami EULA, klik tombol Continue untuk
melanjutkan.
: Smart Project Plan with Microsoft Office Project 2007 13
3Bab 1 edited.pdf 5
3Bab 1 edited.pdf 5 10/23/2008 3:23:04 PM
10/23/2008 3:23:04 PM
» INSTALASI MICROSOFT PROJECT

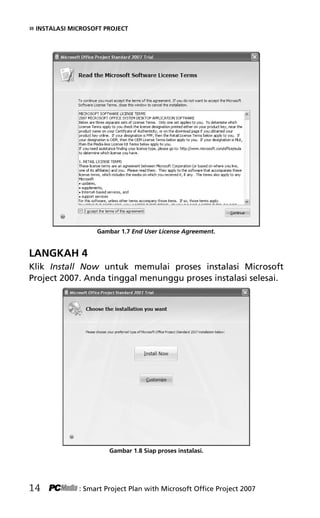

Gambar 1.7 End User License Agreement.
LANGKAH 4
Klik Install Now untuk memulai proses instalasi Microsoft
Project 2007. Anda tinggal menunggu proses instalasi selesai.
Gambar 1.8 Siap proses instalasi.
14 : Smart Project Plan with Microsoft Office Project 2007
3Bab 1 edited.pdf 6
3Bab 1 edited.pdf 6 10/23/2008 3:23:04 PM
10/23/2008 3:23:04 PM
INSTALASI MICROSOFT PROJECT «
LANGKAH 5
Tutup kotak dialog yang memberikan informasi bahwa proses
instalasi selesai.
Gambar 1.9 Instalasi selesai.
Mengaktifkan Microsoft Project 2007
Setelah selesai dengan proses instalasi, Anda harus
mengaktifkan Microsoft project 2007.
LANGKAH 1
Buka Microsoft Project 2007 yang baru Anda instal dan
tunggu sampai keluar kotak dialog aktivasi produk seperti
Gambar 1.10. Kemudian klik tombol Next untuk melanjutkan.
: Smart Project Plan with Microsoft Office Project 2007 15
3Bab 1 edited.pdf 7
3Bab 1 edited.pdf 7 10/23/2008 3:23:04 PM
10/23/2008 3:23:04 PM
» INSTALASI MICROSOFT PROJECT
Gamar 1.10 Kotak dialog aktivasi.
LANGKAH 3
Jika Anda ingin mengaktifkan lisensi trial tersebut, tandai
pilihan pertama, dan pilihan ketiga berfungsi untuk meng-
upgrade lisensi trial Anda. Untuk mengaktifkan lisensi trial ini,
pastikan komputer Anda terhubung ke Internet.
Gambar 1.11 Kotak dialog aktivasi lisensi.
16 : Smart Project Plan with Microsoft Office Project 2007
3Bab 1 edited.pdf 8
3Bab 1 edited.pdf 8 10/23/2008 3:23:04 PM
10/23/2008 3:23:04 PM
INSTALASI MICROSOFT PROJECT «
LANGKAH 4
Tunggu hingga Microsoft Project 2007 terhubung ke server
aktivasi Microsoft, setelah proses aktivasi selesai dan akan
tampak kotak dialog seperti pada Gambar 1.12.
Gambar 1.12 Kotak dialog aktivasi.
: Smart Project Plan with Microsoft Office Project 2007 17
3Bab 1 edited.pdf 9
3Bab 1 edited.pdf 9 10/23/2008 3:23:04 PM
10/23/2008 3:23:04 PM
3Bab 1 edited.pdf 10
3Bab 1 edited.pdf 10 10/23/2008 3:23:04 PM
10/23/2008 3:23:04 PM
MANAJEMEN PROYEK «
Bab 2
Manajemen
Proyek
Bagian ini akan mengenalkan apa itu manajemen
proyek dan langkah-langkah apa saja yang harus
Anda lalui untuk mengatur satu proyek.
Jika Anda pernah bertanggung jawab untuk melakukan
koordi-nasi berbagai tugas khusus yang harus diselesaikan
dalam jangka waktu tertentu untuk menetapkan anggaran
biaya proyek.
Proyek
Dalam kehidupan sehari-hari, Anda mungkin telah sering
mendengar istilah proyek. Bahkan dalam setiap langkah
kita, disadari atau tidak, kita sering bersinggungan dengan
aktivitas proyek.
Beberapa hari yang lalu, seorang rekan meminta penulis
untuk mengatur pembangunan warnet miliknya, untuk
memperlancar pekerjaan tersebut, penulis dan rekan mem-
bentuk satu gugus tugas terdiri dari beberapa orang yang
bertugas untuk mengurus renovasi ruangan, membeli
perangkat komputer, melakukan instalasi, dan mengon-
figurasikan jaringan komputer. Untuk itu, kami harus
: Smart Project Plan with Microsoft Office Project 2007 19
4Bab 2 edited.pdf 1
4Bab 2 edited.pdf 1 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
» MANAJEMEN PROYEK
merencanakan berapa orang yang terlibat dan berapa lama
waktu yang diperlukan untuk menyelesaikan tugas tersebut.
Dalam dunia kerja, sering kali kita tidak menyadari
aktivitas proyek yang kita jumpai, misalnya ketika kita
dipercaya untuk dapat menyelenggarakan perayaan ulang
tahun perusahaan, menangani lelang, dan lain-lain. Bahkan,
ketika bos Anda memberikan tugas sungguh-sungguh
menggunakan istilah proyek, misalnya proyek pengem-
bangan produk baru.
Apakah contoh kasus di atas bisa disebut proyek? Ya, kasus
di atas adalah proyek karena memiliki karakteristik tersendiri,
antara lain:
 Ada target yang akan dicapai.
 Ada rentang waktu tertentu untuk melaksanakan peker-
jaan tersebut.
 Ada pekerjaan yang harus diselesaikan oleh beberapa
orang dan diperlukan koordinasi satu sama lain.
 Bukan pekerjaan yang rutin bagi kita.
 Ada parameter tertentu seperti waktu, anggaran, sumber
daya, dan spesifikasi.
Baiklah kita analisis kasus di atas apakah layak disebut
proyek atau tidak.
 Target proyek: warnet.
 Rentang waktu: mulai ada pembicaraan yang berisi
permintaan bantuan untuk membangun warnet sampai
selesai pembangunan warnet.
 Pembagian tugas:
 Petugas renovasi ruangan.
 Petugas hardware untuk belanja segala kebutuhan
warnet.
 Petugas software untuk menginstal perangkat lunak
dan jaringan ke seluruh komputer.
20 : Smart Project Plan with Microsoft Office Project 2007
4Bab 2 edited.pdf 2
4Bab 2 edited.pdf 2 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
MANAJEMEN PROYEK «
 Pekerjaan bersifat nonrutin, karena membangun
warnet bukanlah pekerjaan sehari-hari.
 Ada batas waktu pengerjaan.
Manajemen
Jika kita bicara manajemen, bayangan kita selalu kepada
struktur organisasi di kantor atau di pemerintahan. Dan jika
bicara manajemen, kita juga bicara tentang manajer, orang
yang bertugas untuk mengelola manajemen. Dalam proyek,
seorang manajer proyek bertanggung jawab untuk me-
lakukan 4 P, yaitu Perencanaan, Pengorganisasian, Peng-
arahan, dan Pengendalian seluruh sumber daya agar proyek
dapat terselesaikan dengan baik.
Manajemen Proyek
Project Management Institute (PMI) mendefinisikan istilah
manajemen proyek sebagai sebuah aplikasi dari pengetahuan,
keahlian, alat, dan pada akitivitas proyek tertentu untuk
memenuhi persyaratan berlangsungnya sebuah proyek.
Dengan kata lain, menyelesaikan pekerjaan, tepat waktu,
dalam budget, dan sesuai persyaratan atau spesifikasi. Unsur
pembatas waktu, budget, dan spesifikasi sering disebut
sebagai triple constrant.
Tugas Manajer Proyek dan Siklus Proyek
Dalam manajemen proyek, manajer proyek bukanlah orang
yang memiliki otoritas tertinggi dalam proyek, masih ada
otoritas yang lebih tinggi dalam satu proyek yang disebut
Champion. Biasanya champion adalah orang yang memiliki
proyek tersebut atau sponsor utama proyek.
Tugas utama manajer proyek adalah:
 Merencanakan/menjadwalkan proyek.
 Mengelola sumber daya.
 Mengomunikasikan proyek.
: Smart Project Plan with Microsoft Office Project 2007 21
4Bab 2 edited.pdf 3
4Bab 2 edited.pdf 3 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
» MANAJEMEN PROYEK
Hal terpenting dalam mengelola sebuah proyek adalah
siklus hidup proyek. Siklus hidup proyek yang dimaksud
adalah rentang waktu yang terdiri dari tahapan-tahapan yang
akan dilalui sebuah proyek. Siklus hidup proyek memiliki
empat tahap yang harus dilalui, yaitu:
1. Inisiasi proyek.
2. Perencanaan proyek.
3. Pengendalian proyek selama pelaksanaan.
4. Penutupan proyek.
TAHAP INISIASI PROYEK
Fokus utama tahapan inisiasi proyek adalah menemukan
tantangan dan masalah dari proyek.
Sedangkan, tujuan dari tahap inisiasi adalah identifikasi
terhadap segala hal yang harus dilakukan dan hambatan
hambatan yang mungkin terjadi selama proses pengerjaan.
Secara teknis, tahap ini adalah tahap pemilihan manajer
proyek yang mampu menangani proyek yang akan kita
jalankan.
TAHAP PERENCANAAN PROYEK
Fokus utama tahap perencanaan proyek adalah bagaimana
kita menyelesaikan tugas yang telah didbebankan kepada kita.
Tujuan dari tahap ini adalah mengembangkan detail
perencanaan proyek dengan melakukan breakdown setiap
detail tugas, alokasi sumber daya, penjadwalan, perencanaan
anggaran, dan bagaimana meminimalisasi risiko. Jika rencana
tersebut telah disetujui oleh champion, maka proposal
rencana pengelolaan proyek tadi disebut project baseline.
Project baseline dijadikan tolok ukur pengendalian proyek.
TAHAP PENGONTROLAN PROYEK
Fokus utama tahap ini adalah memastikan bahwa proyek
22 : Smart Project Plan with Microsoft Office Project 2007
4Bab 2 edited.pdf 4
4Bab 2 edited.pdf 4 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
MANAJEMEN PROYEK «
yang kita kerjakan tetap pada jalur yang telah direncanakan.
Pada tahapan ini pengerjaan proyek telah dilakukan.
Tujuan tahapan ini adalah memastikan bahwa proyek
dapat berjalan sesuai rencana dan sesuai dengan spesifikasi
serta masih dalam batasan anggaran.
TAHAP PENUTUPAN PROYEK
Ada tiga fokus pada tahapan ini, yaitu pertanggungjawaban,
pembelajaran proyek, dan perayaan. Setelah proyek selesai
dikerjakan, maka manajer proyek wajib mempertang-
gungjawabkan pengerjaan proyek kepada champion dan
recipient (penerima atau pengguna poyek).
Biasanya, champion yang akan memberikan pernyataan
resmi mengenai selesainya proyek tersebut. Karena setiap
proyek merupakan event yang unik dan selalu berbeda setiap
waktu, maka proses evaluasi selama berlangsungnya proyek
bagi seluruh tim merupakan proses pembelajaran yang sangat
berharga. Untuk itu, seorang manajer proyek memiliki peran
yang sangat penting untuk melakukan penyebaran proses
pembelajaran proyek dalam tim yang dipimpinnya.
Jangan meremehkan acara perayaan tersebut karena
perayaan adalah salah satu bentuk penghargaan terhadap
seluruh usaha yang telah dilakukan. Di samping itu, perayaan
dapat mempererat kebersamaan dalam sebuah tim hingga
menjadi solid.
Microsoft Project 2007
Mengembangkan produk perangkat lunak, penerbitan
newsletter, pelaksanaan program pelatihan, memulai usaha
baru, atau bahkan membangun rumah baru adalah beberapa
proyek paling banyak memerlukan perencanaan dan
penanganan yang baik. Bagaimana Microsoft Project 2007
membantu Anda melakukan ini? Ia membantu Anda
menyusun rencana, mengisi, dan mengatur semua rincian
: Smart Project Plan with Microsoft Office Project 2007 23
4Bab 2 edited.pdf 5
4Bab 2 edited.pdf 5 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
» MANAJEMEN PROYEK
yang harus diselesaikan untuk mencapai tujuan Anda.
Microsoft Project 2007 menyediakan informasi proyek untuk
keperluan publikasi, pelacakan kemajuan, analisis biaya,
menilai kualitas proyek Anda dan mengatur beberapa proyek.
Pada Microsoft Project 2007, Anda bisa berinteraksi
dengan data yang dibuat oleh perangkat lunak buatan
Microsoft yang lain dan Anda bisa juga membangun pusat
informasi proyek dengan menginstal Microsoft Project Server.
Setiap anggota tim bisa mengakses informasi yang mereka
perlukan dan seluruh pekerjaan bisa dikoordinasikan melalui
e-mail workgroup. Jika semua itu digunakan secara optimal,
maka kita bisa melakukan efisiensi waktu dan biaya.
Sebelum kita belajar Microsoft Project, ada beberapa
istilah yang harus kita pahami. Berikut ini istilah dan definisi
yang akan sering digunakan:
 Tasks: mereka adalah sebuah divisi dari semua pekerjaan
yang harus diselesaikan dalam rangka untuk
menyempurnakan tujuan proyek.
 Scope: suatu proyek merupakan kombinasi dari semua
tugas individu dan tujuan mereka.
 Resources: dapat orang, peralatan, layanan, atau bahan-
bahan yang diperlukan untuk menyelesaikan berbagai
tugas. Atau bisa juga merujuk pada jumlah sumber daya
akan mempengaruhi lingkup dan waktu dari setiap proyek.
Microsoft Project 2000 berkomunikasi dengan Anda melalui
interface - grafik-grafik dan lembar kerja, menu, toolbar, dan
kotak dialog.
 Toolbars: menyediakan jalan pintas ke fungsi yang sering
digunakan.

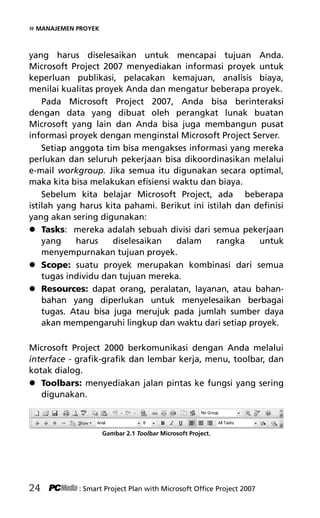

Gambar 2.1 Toolbar Microsoft Project.
24 : Smart Project Plan with Microsoft Office Project 2007
4Bab 2 edited.pdf 6
4Bab 2 edited.pdf 6 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
MANAJEMEN PROYEK «
Meskipun hanya menampilkan Microsoft Project
Standard Toolbar dan Formating Toolbar, Anda bisa
menampilkan toolbar lainnya dengan cara pilih View,
Toolbars dari menu dan klik toolbar yang tidak ditandai
untuk menampilkannya. Untuk lebih jelasnya bisa
dilihat pada Gambar 2.2.
Gambar 2.2 Menu pengaturan toolbar.
 Entry bar: berfungsi untuk menampilkan persentase
proses pengerjaan aktivitas dalam Microsoft Project.
 Status bar: terletak di bagian bawah jendela
menampilkan pesan dan informasi ketika beberapa
tindakan yang sedang berlangsung seperti memasukkan
data, membuka, atau menyimpan file.
 View bar: di sebelah kiri adalah scroll-down bar yang
menampilkan kolom icon yang menampilkan status
tampilan.
: Smart Project Plan with Microsoft Office Project 2007 25
4Bab 2 edited.pdf 7
4Bab 2 edited.pdf 7 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
» MANAJEMEN PROYEK
Apa yang Baru di Microsoft Project 2007?
Dengan Microsoft Project 2007, Anda bisa mengendalikan
anggaran dengan fitur budgettracking serta bisa
memasukkan anggaran ke dalam proyek. Cost resource type
meningkat kemampuannya dengan perkiraan anggaran biaya
cukup dengan menampilkan pemetaan financial fields
tracked dalam project accounting systems.
 Melacak anggaran proyek.
 Gunakan budget tracking untuk mendefinisikan anggaran
jika Anda memiliki level akses yang cukup tinggi. Jika Anda
seorang manajer proyek, bisa mengalokasikan pendanaan
dan melacak biaya dan pekerjaan yang tidak perlu.
 Identifikasi sumber pendanaan melalui beberapa
pekerjaan.
 Saat ini beberapa perencanaan dan biaya sesungguhnya
bisa Anda terapkan secara bersamaan ke dalam proyek
dengan Cost resource type, yang juga di-support oleh
sistem akuntansi proyek.
Gambar 2.3 Resource Information.
26 : Smart Project Plan with Microsoft Office Project 2007
4Bab 2 edited.pdf 8
4Bab 2 edited.pdf 8 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
MANAJEMEN PROYEK «
 Berbagi template proyek baru.
 Anda bisa berbagi template saat memulai proyek baru
agar ada kesamaan pola dalam menyajikan laporan,
prediksi, dan penerapan pembiayaan serta perencanaan
pemasaran.
KEMUDAHAN MEMAHAMI DAN MENGENDALIKAN
JADWAL PROYEK DAN AKUNTANSI
Mengatur prediksi yang masuk akal dengan tim proyek,
manajemen dan pelanggan menggunakan Microsoft Project
untuk menyusun penjadwalan, mengalokasikan sumber daya,
dan mengatur anggaran. Memahami jadwal dengan
menggunakan fitur task driver untuk mengetahui kenapa
satu pekerjaan dimulai pada tanggal tertentu, dan
menggunakan fitur pembatalan multilevel untuk melakukan
perubahan tugas dan rencana proyek.
 Identifikasi faktor yang mempengaruhi jadwal pekerjaan.

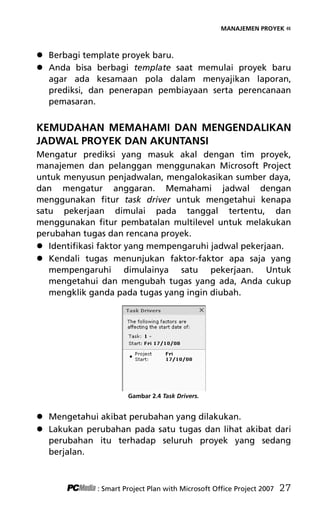

 Kendali tugas menunjukan faktor-faktor apa saja yang
mempengaruhi dimulainya satu pekerjaan. Untuk
mengetahui dan mengubah tugas yang ada, Anda cukup
mengklik ganda pada tugas yang ingin diubah.
Gambar 2.4 Task Drivers.
 Mengetahui akibat perubahan yang dilakukan.
 Lakukan perubahan pada satu tugas dan lihat akibat dari
perubahan itu terhadap seluruh proyek yang sedang
berjalan.
: Smart Project Plan with Microsoft Office Project 2007 27
4Bab 2 edited.pdf 9
4Bab 2 edited.pdf 9 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
» MANAJEMEN PROYEK
Gambar 2.5 Task list.
 Membatalkan dan mengembalikan beberapa perubahan.
 Mengembalikan tugas yang sudah dibatalkan dan
mengembalikan tugas yang sudah dijalankan dengan
multiple level undo.
KEMUDAHAN BERKOMUNIKASI DENGAN APLIKASI
OFFICE LAINNYA
Anda bisa menghubungkan Microsoft Project 2007 dengan
aplikasi lain seperti Microsoft Word, grafik Microsoft Excel
dan presentasi Microsoft PowerPoint.
28 : Smart Project Plan with Microsoft Office Project 2007
4Bab 2 edited.pdf 10
4Bab 2 edited.pdf 10 10/23/2008 3:22:58 PM
10/23/2008 3:22:58 PM
PERENCANAAN PROYEK «
Bab 3

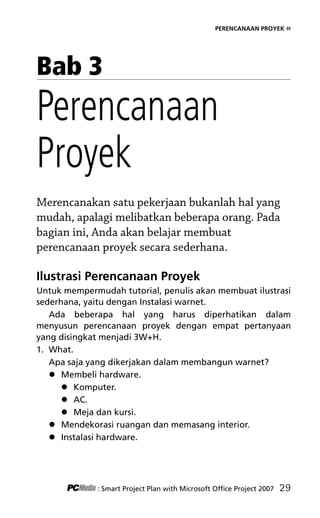

Perencanaan
Proyek
Merencanakan satu pekerjaan bukanlah hal yang
mudah, apalagi melibatkan beberapa orang. Pada
bagian ini, Anda akan belajar membuat
perencanaan proyek secara sederhana.
Ilustrasi Perencanaan Proyek
Untuk mempermudah tutorial, penulis akan membuat ilustrasi
sederhana, yaitu dengan Instalasi warnet.
Ada beberapa hal yang harus diperhatikan dalam
menyusun perencanaan proyek dengan empat pertanyaan

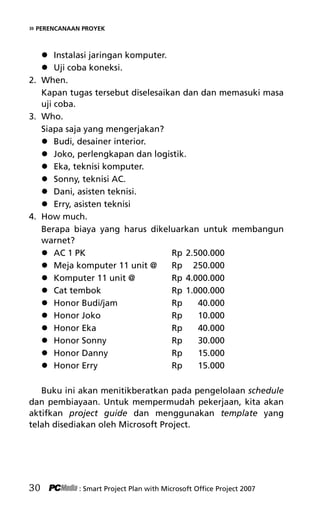

yang disingkat menjadi 3W+H.
1. What.
Apa saja yang dikerjakan dalam membangun warnet?
 Membeli hardware.
 Komputer.
 AC.
 Meja dan kursi.
 Mendekorasi ruangan dan memasang interior.
 Instalasi hardware.
: Smart Project Plan with Microsoft Office Project 2007 29
5Bab 3 edited.pdf 1
5Bab 3 edited.pdf 1 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK
 Instalasi jaringan komputer.
 Uji coba koneksi.
2. When.
Kapan tugas tersebut diselesaikan dan dan memasuki masa
uji coba.
3. Who.
Siapa saja yang mengerjakan?
 Budi, desainer interior.
 Joko, perlengkapan dan logistik.
 Eka, teknisi komputer.
 Sonny, teknisi AC.
 Dani, asisten teknisi.
 Erry, asisten teknisi
4. How much.
Berapa biaya yang harus dikeluarkan untuk membangun
warnet?
 AC 1 PK Rp 2.500.000
 Meja komputer 11 unit @ Rp 250.000
 Komputer 11 unit @ Rp 4.000.000
 Cat tembok Rp 1.000.000
 Honor Budi/jam Rp 40.000
 Honor Joko Rp 10.000
 Honor Eka Rp 40.000
 Honor Sonny Rp 30.000
 Honor Danny Rp 15.000
 Honor Erry Rp 15.000
Buku ini akan menitikberatkan pada pengelolaan schedule
dan pembiayaan. Untuk mempermudah pekerjaan, kita akan
aktifkan project guide dan menggunakan template yang
telah disediakan oleh Microsoft Project.
30 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 2
5Bab 3 edited.pdf 2 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PERENCANAAN PROYEK «
Mengaktifkan Project Guide
Untuk mengaktifkan project guide, lakukan langkah-langkah
di bawah ini :
 Pilih View | Turn On Project Guide.
Untuk lebih jelasnya, bisa Anda lihat pada Gambar 3.1 dan
3.2. Setelah diaktifkan dengan cara sesuai Gambar 3.1,
maka toolbar project guide akan muncul seperti pada
Gambar 3.2.
Gambar 3.1 Turn on project guide
Gambar 3.2 Toolbar project guide.
: Smart Project Plan with Microsoft Office Project 2007 31
5Bab 3 edited.pdf 3
5Bab 3 edited.pdf 3 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK
 Project guide mengelompokkan langkah menjadi empat
kelompok utama yaitu:
 Tasks.
 Rousources.
 Track.
 Report.
Memulai Project
LANGKAH 1
Klik File | New untuk membuat proyek baru, pada toolbar
paling bawah akan muncul New Project bar.
Gambar 3.3 Memulai proyek baru.
LANGKAH 2
Klik On Computer pada bagian Template untuk menampilkan
menu pilihan template. Kemudian pilih General dan klik pada
Blank Project dan tekan tombol OK.
32 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 4
5Bab 3 edited.pdf 4 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PERENCANAAN PROYEK «
Selanjutnya, pada bagian kiri lembar kerja akan muncul
Tasks Manager yang berisi wizard langkah demi langkah
mengatur proyek.
Gambar 3.4 Memilih template.
Gambar 3.5 Proyek baru.
: Smart Project Plan with Microsoft Office Project 2007 33
5Bab 3 edited.pdf 5
5Bab 3 edited.pdf 5 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK
LANGKAH 3
Atur tanggal dimulainya proyek dengan mengklik Set a date
to schedule from. Dan tentukan kapan Anda akan memulai
proyek tersebut, klik Done setelah Anda selesai
mendefinisikan tanggal mulai pekerjaan.
Gambar 3.6 Set a date to schedule from.
LANGKAH 4
Langkah keempat adalah menentukan jam kerja dengan
mengklik Define general working times pada Tasks Manager.
Kemudian pilih jam kerja Standart. Pada Calendar Template.

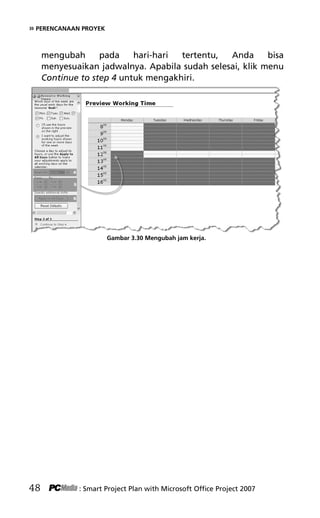

Gambar 3.7 Define general working times langkah 1.
34 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 6
5Bab 3 edited.pdf 6 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PERENCANAAN PROYEK «

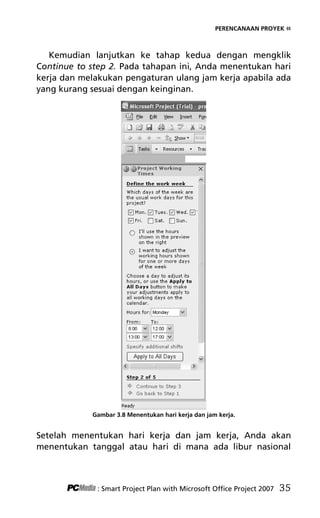

Kemudian lanjutkan ke tahap kedua dengan mengklik
Continue to step 2. Pada tahapan ini, Anda menentukan hari
kerja dan melakukan pengaturan ulang jam kerja apabila ada
yang kurang sesuai dengan keinginan.
Gambar 3.8 Menentukan hari kerja dan jam kerja.
Setelah menentukan hari kerja dan jam kerja, Anda akan
menentukan tanggal atau hari di mana ada libur nasional
: Smart Project Plan with Microsoft Office Project 2007 35
5Bab 3 edited.pdf 7
5Bab 3 edited.pdf 7 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK
yang mengharuskan kita untuk tidak menjalankan pekerjaan.

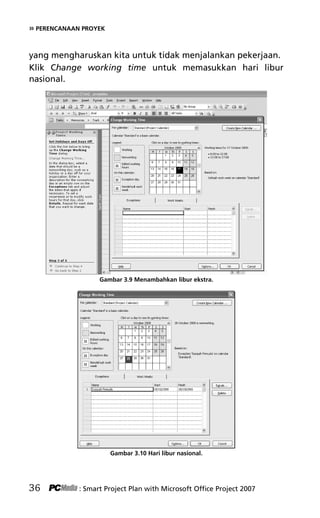

Klik Change working time untuk memasukkan hari libur
nasional.
Gambar 3.9 Menambahkan libur ekstra.
Gambar 3.10 Hari libur nasional.
36 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 8
5Bab 3 edited.pdf 8 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PERENCANAAN PROYEK «
Klik Continue to step 5 untuk melanjutkan ke tahapan
kelima, yaitu mengubah jam kerja per hari, untuk itu Anda
harus mampu menghitung secara tepat berapa jam total
dalam seminggu. Jika bingung atau takut salah kalkulasi,
Anda bisa melanjutkan ke langkah selanjutnya.

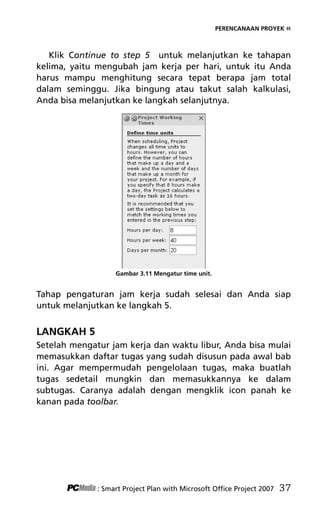

Gambar 3.11 Mengatur time unit.
Tahap pengaturan jam kerja sudah selesai dan Anda siap
untuk melanjutkan ke langkah 5.
LANGKAH 5
Setelah mengatur jam kerja dan waktu libur, Anda bisa mulai
memasukkan daftar tugas yang sudah disusun pada awal bab
ini. Agar mempermudah pengelolaan tugas, maka buatlah
tugas sedetail mungkin dan memasukkannya ke dalam
subtugas. Caranya adalah dengan mengklik icon panah ke
kanan pada toolbar.
: Smart Project Plan with Microsoft Office Project 2007 37
5Bab 3 edited.pdf 9
5Bab 3 edited.pdf 9 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK

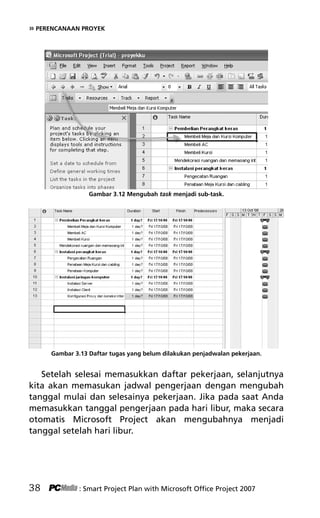

Gambar 3.12 Mengubah task menjadi sub-task.
Gambar 3.13 Daftar tugas yang belum dilakukan penjadwalan pekerjaan.
Setelah selesai memasukkan daftar pekerjaan, selanjutnya
kita akan memasukan jadwal pengerjaan dengan mengubah
tanggal mulai dan selesainya pekerjaan. Jika pada saat Anda
memasukkan tanggal pengerjaan pada hari libur, maka secara
otomatis Microsoft Project akan mengubahnya menjadi
tanggal setelah hari libur.
38 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 10
5Bab 3 edited.pdf 10 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PERENCANAAN PROYEK «
Gambar 3.14 Mengatur jadwal pengerjaan.
Setelah Anda mengubah tanggal pembelian AC, Microsoft
Project akan menanyakan apakah kegiatan pembelian AC
sekaligus merupakan penutup dari tugas sebelumnya, karena
memang pembelian AC dilakukan setelah Anda membeli meja
dan kursi komputer, maka sambungkan mereka ke dalam satu
kesatuan tugas dengan memilih link them. Jika Anda memilih
ini, maka apabila timeline pembelian AC mundur, secara
otomatis jadwal pembelian meja dan kursi komputer juga
akan mundur.
Gambar 3.15 Menghubungkan tugas baru dengan tugas berikutnya.
LANGKAH 5
Setelah tugas pembelian perangkat keras, tugas berikutnya
adalah melakukan dekorasi ruangan. Atur jadwal dekorasi
ruangan sesuai urutan tanggal sebelumnya dan tentukan
: Smart Project Plan with Microsoft Office Project 2007 39
5Bab 3 edited.pdf 11
5Bab 3 edited.pdf 11 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK
bahwa waktu yang diperlukan adalah 3 hari, untuk
mengubah waktu pengerjaan lihat Gambar 3.17.
Tetapi ada dua keanehan yang terjadi saat Anda mengatur
jadwal pengerjaan, yaitu:
 Tidak ada pertanyaan untuk melakukan link.
 Pada gantt chart tidak terjadi link.
Untuk lebih jelas perhatikan Gambar 3.16.
Gambar 3.16 Tugas yang tidak terkoneksi.
Gambar 3.17 Pengaturan lama pekerjaan.
Padahal tugas dekorasi ruangan mengharuskan tugas
pembelian perangkat keras sudah selesai. Ada satu sebab
mengapa ada dua kejadian aneh, yaitu karena tugas dekorasi
ruangan bukanlah bagian dari tugas pembelian perangkat
keras. Sehingga oleh Microsoft Project tugas tersebut tidak
terpengaruh oleh tugas pembelian perangkat keras.
40 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 12
5Bab 3 edited.pdf 12 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PERENCANAAN PROYEK «

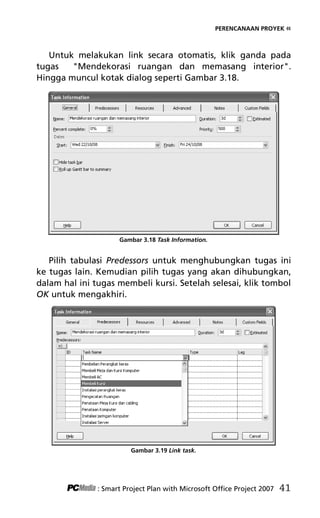

Untuk melakukan link secara otomatis, klik ganda pada
tugas Mendekorasi ruangan dan memasang interior.
Hingga muncul kotak dialog seperti Gambar 3.18.
Gambar 3.18 Task Information.
Pilih tabulasi Predessors untuk menghubungkan tugas ini
ke tugas lain. Kemudian pilih tugas yang akan dihubungkan,
dalam hal ini tugas membeli kursi. Setelah selesai, klik tombol
OK untuk mengakhiri.
Gambar 3.19 Link task.
: Smart Project Plan with Microsoft Office Project 2007 41
5Bab 3 edited.pdf 13
5Bab 3 edited.pdf 13 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK

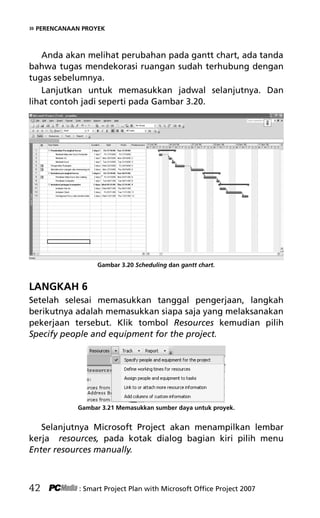

Anda akan melihat perubahan pada gantt chart, ada tanda
bahwa tugas mendekorasi ruangan sudah terhubung dengan
tugas sebelumnya.
Lanjutkan untuk memasukkan jadwal selanjutnya. Dan
lihat contoh jadi seperti pada Gambar 3.20.
Gambar 3.20 Scheduling dan gantt chart.
LANGKAH 6
Setelah selesai memasukkan tanggal pengerjaan, langkah
berikutnya adalah memasukkan siapa saja yang melaksanakan
pekerjaan tersebut. Klik tombol Resources kemudian pilih
Specify people and equipment for the project.
Gambar 3.21 Memasukkan sumber daya untuk proyek.
Selanjutnya Microsoft Project akan menampilkan lembar
kerja resources, pada kotak dialog bagian kiri pilih menu
Enter resources manually.
42 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 14
5Bab 3 edited.pdf 14 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PERENCANAAN PROYEK «

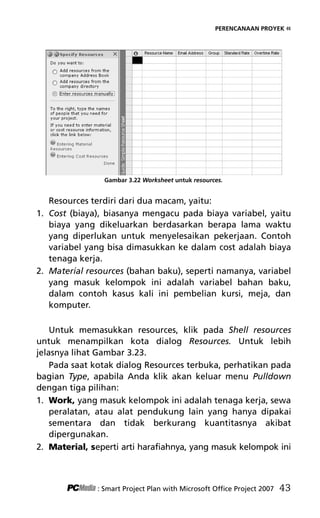

Gambar 3.22 Worksheet untuk resources.
Resources terdiri dari dua macam, yaitu:
1. Cost (biaya), biasanya mengacu pada biaya variabel, yaitu
biaya yang dikeluarkan berdasarkan berapa lama waktu
yang diperlukan untuk menyelesaikan pekerjaan. Contoh
variabel yang bisa dimasukkan ke dalam cost adalah biaya
tenaga kerja.
2. Material resources (bahan baku), seperti namanya, variabel
yang masuk kelompok ini adalah variabel bahan baku,
dalam contoh kasus kali ini pembelian kursi, meja, dan
komputer.
Untuk memasukkan resources, klik pada Shell resources
untuk menampilkan kota dialog Resources. Untuk lebih
jelasnya lihat Gambar 3.23.
Pada saat kotak dialog Resources terbuka, perhatikan pada
bagian Type, apabila Anda klik akan keluar menu Pulldown
dengan tiga pilihan:
1. Work, yang masuk kelompok ini adalah tenaga kerja, sewa
peralatan, atau alat pendukung lain yang hanya dipakai
sementara dan tidak berkurang kuantitasnya akibat
dipergunakan.
2. Material, seperti arti harafiahnya, yang masuk kelompok ini
: Smart Project Plan with Microsoft Office Project 2007 43
5Bab 3 edited.pdf 15
5Bab 3 edited.pdf 15 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK
adalah bahan baku atau material lain yang dipergunakan
untuk membangun atau memproduksi sesuatu, dalam hal ini
seperti meja, kursi, kabel, komputer, dan lain-lain.
3. Cost, yang masuk pada tipe biaya adalah pengeluaran
yang tidak bergantung kepada jumlah pekerjaan atau
waktu yang diperlukan, seperti biaya tiket kereta atau
tiket pesawat.
Gambar 3.23 Menambahkan resource.
Pada Gambar 3.23, Anda telah memasukkan nama
resources, group, dan type serta e-mail, klik OK untuk
melanjutkan ke langkah selanjutnya. Jika Anda perhatikan
Gambar 3.24, maka akan ditemui bahwa belum ada rate per
jam dari Budi.
Gambar 3.24 Resources budi dengan rate kosong.
44 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 16
5Bab 3 edited.pdf 16 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PERENCANAAN PROYEK «
Untuk memasukkan rate, klik pada kolom Standart rate,
setelah muncul kotak dialog Resource information seperti
Gambar 3.25 masukkan honor per jam Budi. Setelah
memasukkan honor per jam, klik OK untuk mengakhiri.
Gambar 3.25 Resource information.
Untuk variabel material, caranya hampir sama. Hanya pada
type, Anda pilih material dan pada rate cukup dimasukkan
standart rate saja. Lihat Gambar 3.26 untuk lebih jelasnya.
Gambar 3.26 Material cost.
: Smart Project Plan with Microsoft Office Project 2007 45
5Bab 3 edited.pdf 17
5Bab 3 edited.pdf 17 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK
LANGKAH 7
Setelah selesai memasukkan tanggal pengerjaan, langkah
berikutnya adalah memasukkan siapa saja yang melaksanakan
pekerjaan tersebut.
Klik kolom Resources name, kemudian aktifkan tabulasi
Resources seperti pada Gambar 3.27.
Gambar 3.27 Menambahkan resources yang mengerjakan proyek.
Masukkan apa atau siapa saja yang terlibat dalam
pengerjaan tersebut. Untuk material, Anda harus memasukkan
berapa unit material yang diperlukan. Sedangkan untuk tenaga
kerja, berapa persen kehadiran petugas yang ditunjuk, apakah
full time atau hanya 75% dari total waktu yang diperlukan
untuk mengerjakan proyek tersebut.
Gambar 3.28 Assign resources.
46 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 18
5Bab 3 edited.pdf 18 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PERENCANAAN PROYEK «
Setelah dimasukkan, Anda akan melihat bahwa total biaya
yang dikeluarkan untuk tiap-tiap item akan ditampilkan.
Opsi Tambahan
Jika Anda mendapatkan tenaga freelance dengan jam kerja
khusus, misalnya hanya bekerja pada jam 12.00 sampai
dengan jam 15.00, maka Anda bisa mengatur jam kerja untuk
tenaga freelance tersebut secara khusus. Caranya dengan:
1. Pilih resource yang ingin Anda atur jam kerjanya.
2. Klik menu Define working times for resources.
3. Klik Continue to step 2 dan step 3 untuk masuk ke bagian
Editing.
Gambar 3.29 Mengubah jam kerja.
4. Pilih hari apa yang ingin Anda ubah jam kerjanya.
5. Masukkan jam kerja baru.
6. Jika Anda ingin mengubah jam kerja seluruh hari dari
Senin sampai Sabtu, klik Apply to all days. Jika ingin
: Smart Project Plan with Microsoft Office Project 2007 47
5Bab 3 edited.pdf 19
5Bab 3 edited.pdf 19 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
» PERENCANAAN PROYEK
mengubah pada hari-hari tertentu, Anda bisa
menyesuaikan jadwalnya. Apabila sudah selesai, klik menu
Continue to step 4 untuk mengakhiri.
Gambar 3.30 Mengubah jam kerja.
48 : Smart Project Plan with Microsoft Office Project 2007
5Bab 3 edited.pdf 20
5Bab 3 edited.pdf 20 10/23/2008 3:22:52 PM
10/23/2008 3:22:52 PM
PENGENDALIAN PROYEK «
Bab 4
Pengendalian
Proyek
Setelah pada merencanakan satu proyek, pada
bagian ini kita akan belajar bagaimana
mengendalikan proyek dengan tepat dan mudah.
Jika pada bab sebelumnya kita belajar bagaimana
merencanakan proyek, maka pada bab ini kita akan
mengelola proyek agar kelak mudah untuk dievaluasi sebagai
bahan pembelajaran pengelolaan proyek di masa depan.
Memulai Pengelolaan Proyek
Untuk memulai pengelolaan proyek, Anda bisa mengklik
tombol Track seperti pada Gambar 4.1.
Gambar 4.1 Tempat tombol Track.
: Smart Project Plan with Microsoft Office Project 2007 49
6Bab 4 edited.pdf 1
6Bab 4 edited.pdf 1 10/23/2008 3:22:44 PM
10/23/2008 3:22:44 PM
» PENGENDALIAN PROYEK
Setelah Anda aktifkan menu Track pada project guide,
akan tampil tahapan pengelolaan proyek.
Gambar 4.2 Project guide track.
LANGKAH 1
Sebelum memulai tracking, Anda harus menyimpan
perencanaan proyek Anda sebagai baseline dengan mengklik
menu Save a baseline plan to compare with later versions,
dilanjutkan dengan mengklik tombol Save baseline.
Gambar 4.3 Save baseline.
50 : Smart Project Plan with Microsoft Office Project 2007
6Bab 4 edited.pdf 2
6Bab 4 edited.pdf 2 10/23/2008 3:22:44 PM
10/23/2008 3:22:44 PM
PENGENDALIAN PROYEK «
LANGKAH 2
Langkah selanjutnya adalah mulai melakukan input terhadap
proses pengerjaan proyek dengan mengklik Prepare to track
the progress of your project dan tunggu beberapa saat untuk
melihat halaman tracking seperti Gambar 4.4.
Gambar 4.4 Halaman setup tracking.
Pada bagian ini, ada 3 cara memasukkan tingkat penye-
lesaian pekerjaan:
1. Always track by entering the percent of work complete.
Cara ini berfungsi untuk memasukkan progress pekerjaan
berdasarkan persentase penyelesaian. Anda cukup
memasukkan angka 0 100 untuk memprediksi berapa
persen pekerjaan telah diselesaikan, kelemahan metode ini
adalah tingkat akurasinya sangat lemah.
: Smart Project Plan with Microsoft Office Project 2007 51
6Bab 4 edited.pdf 3
6Bab 4 edited.pdf 3 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
» PENGENDALIAN PROYEK
Gambar 4.5 Tracking berdasarkan persentase.
2. Always track by entering the actual work done and work
remaining
Cara ini berfungsi untuk memasukkan progress pekerjaan
berdasarkan jam kerja yang telah penyelesaian. Anda
cukup memasukkan angka 0 sampai angka tertinggi sama
dengan jam kerja yang anda masukkan ke rencana kerja.
Akurasi progress-nya cukup baik, karena dihitung jam per
jam.
Gambar 4.6 Tracking berdasarkan waktu yang sudah dikerjakan dan
berapa sisa waktu sebelum deadline.
52 : Smart Project Plan with Microsoft Office Project 2007
6Bab 4 edited.pdf 4
6Bab 4 edited.pdf 4 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
PENGENDALIAN PROYEK «

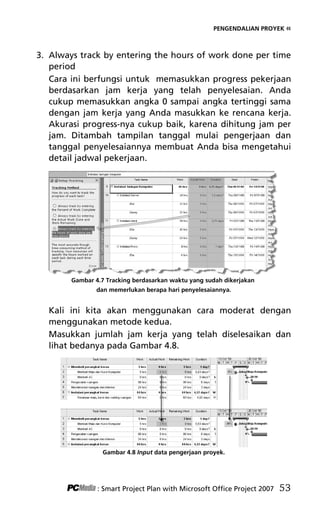

3. Always track by entering the hours of work done per time
period
Cara ini berfungsi untuk memasukkan progress pekerjaan
berdasarkan jam kerja yang telah penyelesaian. Anda
cukup memasukkan angka 0 sampai angka tertinggi sama
dengan jam kerja yang Anda masukkan ke rencana kerja.
Akurasi progress-nya cukup baik, karena dihitung jam per
jam. Ditambah tampilan tanggal mulai pengerjaan dan
tanggal penyelesaiannya membuat Anda bisa mengetahui
detail jadwal pekerjaan.
Gambar 4.7 Tracking berdasarkan waktu yang sudah dikerjakan
dan memerlukan berapa hari penyelesaiannya.
Kali ini kita akan menggunakan cara moderat dengan
menggunakan metode kedua.
Masukkan jumlah jam kerja yang telah diselesaikan dan
lihat bedanya pada Gambar 4.8.
Gambar 4.8 Input data pengerjaan proyek.
: Smart Project Plan with Microsoft Office Project 2007 53
6Bab 4 edited.pdf 5
6Bab 4 edited.pdf 5 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
» PENGENDALIAN PROYEK
LANGKAH 3
Setelah memasukkan jadwal pekerjaan yang telah
diselesaikan, kita bisa melihat perkembangan dengan
membuka project guide track. Caranya cukup mudah, dengan
mengklik menu Done pada Setup tracking, Anda akan dibawa
ke menu project guide tracking.
Untuk melihat progress kerja, silakan klik pada bagian
Incorporate progress information into the project. Pada
bagian incorporate progress ditampilkan beberapa kolom,
yaitu:

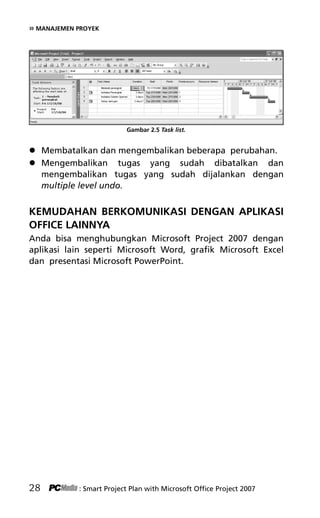

Gambar 4.10 Incorporate progress.
1. Actual Work
Berisi informasi informasi berapa jam pekerjaan tersebut
sudah dilakukan.
2. Remaining Work
Berisi informasi berapa lama lagi sisa pekerjaan yang harus
dilakukan.
3. Duration
Berisi informasi berapa hari pekerjaan itu sudah dilakukan.
LANGKAH 4
Ada saatnya kita perlu melihat sampai di mana
perkembangan project yang dikerjakan. Untuk melihatnya,
54 : Smart Project Plan with Microsoft Office Project 2007
6Bab 4 edited.pdf 6
6Bab 4 edited.pdf 6 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
PENGENDALIAN PROYEK «
Anda bisa melihat dengan mengklik Check the progress of
the project.
Untuk melihat project apa saja yang sudah selesai, kita bisa
melihatnya melalui Status indicator pada Microsoft Project.
Ada beberapa icon indikator yang menandai status
pekerjaan, yaitu:
Icon Keterangan Status
Pekerjaan yang telah selesai.
Pekerjaan yang sesuai jadwal.
Pekerjaan yang sudah melebihi jadwal.
Pada Gambar 4.11, Anda akan melihat status tiap pekerjaan
yang sudah dilakukan atau yang sudah melebihi jadwal.

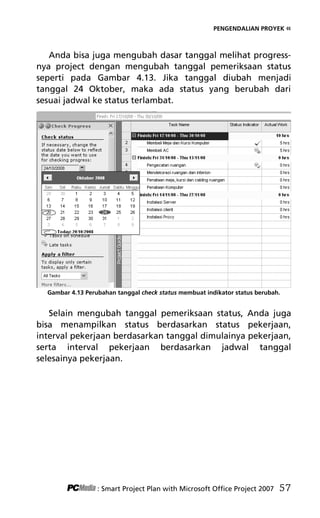

Gambar 4.11 Status indikator.
Pada menu ini, Anda bisa melihat beberapa kelompok
pekerjaan melalui filter. Adapun jenis tugas yang bisa Anda
filter adalah:
: Smart Project Plan with Microsoft Office Project 2007 55
6Bab 4 edited.pdf 7
6Bab 4 edited.pdf 7 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
» PENGENDALIAN PROYEK
1. Completed task, menu ini berfungsi untuk melihat tugas
atau pekerjaan apa saja yang sudah selesai dijalankan.
2. Task on schedule, menu ini berfungsi untuk melihat
tugas atau pekerjaan apa saja yang sudah sesuai jadwal.
3. Late Tasks, menu ini berfungsi untuk melihat tugas atau
pekerjaan apa saja yang sudah terlambat dari jadwal
seharusnya.
4. Critical Tasks, menu ini berfungsi untuk melihat tugas
atau pekerjaan apa saja yang sudah hampir deadline.
5. Future Tasks, menu ini berfungsi untuk melihat tugas
atau pekerjaan apa saja harus dilakukan selanjutnya.
6. Unstarted Tasks, berisi list pekerjaan yang belum dimulai.
Selain keenam tugas tersebut, masih banyak filter yang
bisa digunakan. Untuk menampilkan list lengkap, Anda bisa
mengklik More Filters ... (lihat Gambar 4.12).

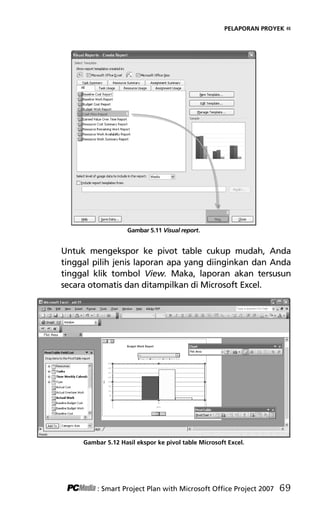

Gambar 4.12 More Filters...
56 : Smart Project Plan with Microsoft Office Project 2007
6Bab 4 edited.pdf 8
6Bab 4 edited.pdf 8 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
PENGENDALIAN PROYEK «
Anda bisa juga mengubah dasar tanggal melihat progress-
nya project dengan mengubah tanggal pemeriksaan status
seperti pada Gambar 4.13. Jika tanggal diubah menjadi
tanggal 24 Oktober, maka ada status yang berubah dari
sesuai jadwal ke status terlambat.

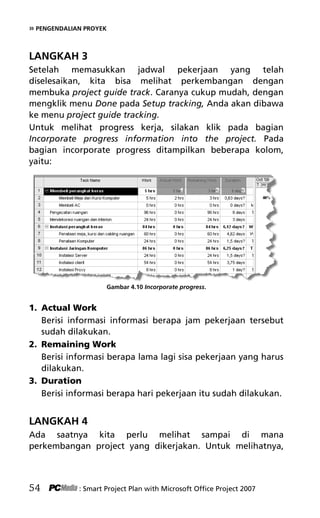

Gambar 4.13 Perubahan tanggal check status membuat indikator status berubah.
Selain mengubah tanggal pemeriksaan status, Anda juga
bisa menampilkan status berdasarkan status pekerjaan,
interval pekerjaan berdasarkan tanggal dimulainya pekerjaan,
serta interval pekerjaan berdasarkan jadwal tanggal
selesainya pekerjaan.
: Smart Project Plan with Microsoft Office Project 2007 57
6Bab 4 edited.pdf 9
6Bab 4 edited.pdf 9 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
» PENGENDALIAN PROYEK
Gambar 4.14 Pengelompokan pekerjaan berdasarkan status.
LANGKAH 5
Langkah ini adalah langkah terahir pada Bab 4, yaitu me-
manage proyek, di mana kita bisa melihat beberapa informasi
mengenai pembiayaan.
Untuk menampilkannya, Anda bisa mengklik Make
changes to the project pada project guide.
Gambar 4.15 Make change to the project.
58 : Smart Project Plan with Microsoft Office Project 2007
6Bab 4 edited.pdf 10
6Bab 4 edited.pdf 10 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
PENGENDALIAN PROYEK «
Anda bisa menampilkan beberapa informasi di kolom
detail dengan meletakkan kursor ke sheet detail dan
mengklik kanan tombol mouse Anda.
Gambar 4.16 Detail sheet.
Untuk mengetahui berapa besar biaya tiap-tiap pekerjaan,
Anda bisa mengaktifkan detail cost dengan klik kanan dan
tandai cost dengan mengklik kiri saat kursor Anda tepat di
menu Cost, kemudian lihat hasilnya.
Gambar 4.17 Detail sheet dengan report cost.
: Smart Project Plan with Microsoft Office Project 2007 59
6Bab 4 edited.pdf 11
6Bab 4 edited.pdf 11 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
» PENGENDALIAN PROYEK
Jika merasa tampilan detail sheet kurang menarik, coba
Anda ubah tampilannya dengan mengklik kanan Detail sheet
l klik detail styles.
Gambar 4.18 Detail styles.
1. Field informasi apa saja yang bisa ditampilkan di detail
sheet.
2. Field yang ditampilkan oleh user.
3. Jenis huruf dan ukuran yang digunakan.
4. Warna latar belakang dan pattern sheet untuk field yang
sedang Anda pilih di nomor 2.
Untuk mengubah warna background dan pattern yang
Anda sukai, silakan bereksplorasi dengan kotak dialog detail
sheet ini.
Untuk mengganti warna huruf, Anda bisa mengubahnya di
Change font sehingga background dan warna hurufnya
menjadi berbeda dibandingkan detail sheet yang lain.
60 : Smart Project Plan with Microsoft Office Project 2007
6Bab 4 edited.pdf 12
6Bab 4 edited.pdf 12 10/23/2008 3:22:45 PM
10/23/2008 3:22:45 PM
PELAPORAN PROYEK «
Bab 5
Pelaporan Proyek
Setelah Anda selesai mengerjakan proyek, saatnya
menyusun laporan pengerjaan proyek. Microsoft
akan memberikan banyak kemudahan dalam
menampilkan laporan dalam berbagai bentuk.
Laporan merupakan satu bentuk dokumen tertulis yang berisi
rangkuman informasi dari satu kegiatan yang dirancang dan
disusun untuk memberikan gambaran situasi dari kegiatan
tersebut. Laporan bisa diberikan kepada publik maupun
perorangan yang memerlukan, yang terpenting dari
pelaporan adalah kesesuaian format antara pemberi laporan
dan penerima laporan. Untuk itu, Microsoft menyediakan
begitu banyak model pelaporan bagi Anda.
Masuk ke Menu Report Melalui Project
Guide
Seperti sebelumnya, kita harus mengaktifkan project guide
untuk pelaporan dengan cara mengklik tombol Report pada
toolbar project guide. Atau bisa juga dengan mengklik menu
Report area pada Project guide tracking.
: Smart Project Plan with Microsoft Office Project 2007 61
7Bab 5 edited.pdf 1
7Bab 5 edited.pdf 1 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK
Gambar 5.1 Menu untuk mengaktifkan report.
Setelah aktif, akan tampil menu untuk memulai langkah-
langkah menampilkan laporan pekerjaan Anda.
Gambar 5.2 Report project guide.
62 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 2
7Bab 5 edited.pdf 2 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
PELAPORAN PROYEK «

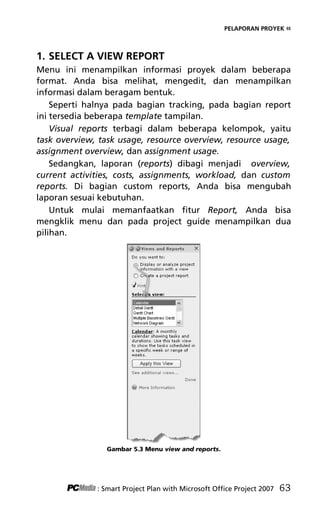

1. SELECT A VIEW REPORT
Menu ini menampilkan informasi proyek dalam beberapa
format. Anda bisa melihat, mengedit, dan menampilkan
informasi dalam beragam bentuk.
Seperti halnya pada bagian tracking, pada bagian report
ini tersedia beberapa template tampilan.
Visual reports terbagi dalam beberapa kelompok, yaitu
task overview, task usage, resource overview, resource usage,
assignment overview, dan assignment usage.
Sedangkan, laporan (reports) dibagi menjadi overview,
current activities, costs, assignments, workload, dan custom
reports. Di bagian custom reports, Anda bisa mengubah
laporan sesuai kebutuhan.
Untuk mulai memanfaatkan fitur Report, Anda bisa
mengklik menu dan pada project guide menampilkan dua
pilihan.
Gambar 5.3 Menu view and reports.
: Smart Project Plan with Microsoft Office Project 2007 63
7Bab 5 edited.pdf 3
7Bab 5 edited.pdf 3 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK
Pada tahap pertama, kita akan mengakses display or
analyze project information with a view. Pada Gambar 5.2,
bisa Anda lihat bahwa di bagian bawah terlihat beberapa
pilihan tampilan yang bisa dipilih. Untuk melihat tampilan
lengkapnya, Anda bisa mengklik See additional view.
Gambar 5.4 Kotak dialog tampilan view report secara lengkap.
Berikut ini beberapa fitur view report standart yang bisa Anda
lihat:
 View Calendar
Untuk menampilkannya, Anda klik Calendar pada Select
view, dan klik tombol Apply this view. Di situ Anda bisa
melihat daftar pekerjaan secara berurutan tanggal dan
dalam tampilan kalender.
Gambar 5.5 View calendar.
64 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 4
7Bab 5 edited.pdf 4 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
PELAPORAN PROYEK «
 Detail Gantt Chart
Untuk menampilkannya, Anda klik detail Gantt chart pada
Select view, dan klik tombol Apply this view. Anda bisa
melihat gantt chart secara detail.
Gambar 5.6 Detail gantt chart.
 Network Diagram
Untuk menampilkannya, Anda klik Network diagram pada
Select view, dan klik tombol Apply this view. Setelah itu,
akan ditampilkan diagram jaringan berupa flowchart. Di
situ akan ditandai pekerjaan yang sudah selesai dengan
warna hitam dan dicoret.
Gambar 5.7 Network diagram.
 Relationship Diagram
Untuk menampilkannya, Anda klik Relationship diagram
: Smart Project Plan with Microsoft Office Project 2007 65
7Bab 5 edited.pdf 5
7Bab 5 edited.pdf 5 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK
pada Select view, dan klik tombol Apply this view.
Selanjutnya akan ditampilkan hubungan antara satu
pekerjaan dengan pekerjaan yang lain.

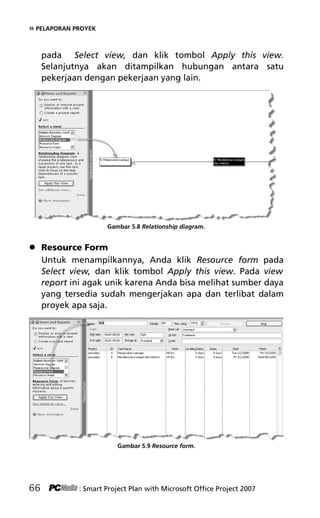

Gambar 5.8 Relationship diagram.
 Resource Form
Untuk menampilkannya, Anda klik Resource form pada
Select view, dan klik tombol Apply this view. Pada view
report ini agak unik karena Anda bisa melihat sumber daya
yang tersedia sudah mengerjakan apa dan terlibat dalam
proyek apa saja.

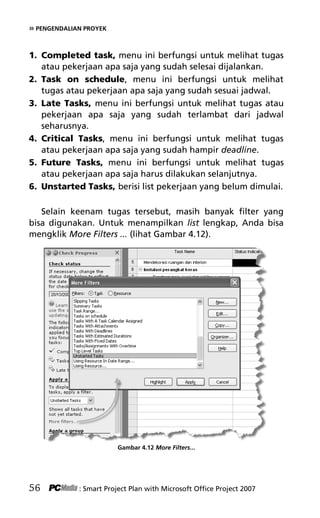

Gambar 5.9 Resource form.
66 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 6
7Bab 5 edited.pdf 6 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
PELAPORAN PROYEK «
 Resource Graph
Untuk menampilkannya, Anda klik Resource graph pada
Select view, dan klik tombol Apply this view. Menu ini
berfungsi untuk melihat kinerja sumber daya kita apakah
ada yang overload atau tidak. Fitur ini cukup menarik dan
nyaman digunakan karena Anda bisa melihat dengan
mudah siapa saja yang overload.
 Resource Sheet
Untuk menampilkannya, Anda klik Resource view pada
Select view, dan klik tombol Apply this view. Resource
sheet ini memiliki tampilan mirip dengan worksheet pada
Excel. Di situ, Anda bisa melihat seluruh sumber daya yang
ada beserta tingkat penggunaannya.
 Resource Usage
Untuk menampilkannya, Anda klik Resource usage pada
Select view, dan klik tombol Apply this view. Resource
usage berfungsi untuk melihat berapa tingkat
penggunaan sumber daya yang tersedia serta berapa biaya
yang harus dikeluarkan selama proyek. Untuk
menambahkan detail yang ingin ditampilkan, klik kanan
pada Sheet detail kemudian klik pada Detail sheet.
 Task Form
Untuk menampilkannya, Anda klik Task form pada Select
view, dan klik tombol Apply this view. Tampilan task form
ini mirip dengan resources form, hanya saja ditampilkan
berdasarkan kelompok tugas dan bukan berdasarkan
resources-nya. Di sini, Anda bisa melihat satu pekerjaan
diselesaikan oleh siapa saja dan tiap-tiap sumber daya
mengerjakan pekerjaan tersebut selama berapa jam.
 Task Sheet
Untuk menampilkannya, Anda klik Task sheet pada Select
view, dan klik tombol Apply this view. Pada task sheet ini,
Anda bisa melihat satu pekerjaan diselesaikan dalam
berapa hari, oleh siapa, dan apa saja yang terlibat dalam
proses pekerjaan tersebut.
: Smart Project Plan with Microsoft Office Project 2007 67
7Bab 5 edited.pdf 7
7Bab 5 edited.pdf 7 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK
 Task Usage
Untuk menampilkannya, Anda klik Task sheet pada Select
view, dan klik tombol Apply this view. Task usage
berfungsi untuk melihat berapa jam kerja yang dipakai
pada hari-hari tertentu, misalkan hari Senin bekerja selama
8 jam, sedangkan hari Selasanya hanya 1,5 jam.
 Tracking Gantt
Untuk menampilkannya, Anda klik Tracking gantt pada
Select view, dan klik tombol Apply this view. Tracking
gantt berfungsi untuk membandingkan jadwal yang
disusun dalam rencana kerja (baseline schedule)
dibandingkan dengan realisasi jadwalnya (actual schedule).
 Membuat Laporan Proyek
Anda bisa mengekspor laporan tersebut ke dalam pivot
table Excel dengan cara yang sangat mudah. Caranya klik
Create a project report untuk menampilkan pilihan
penggunaan Visual report.

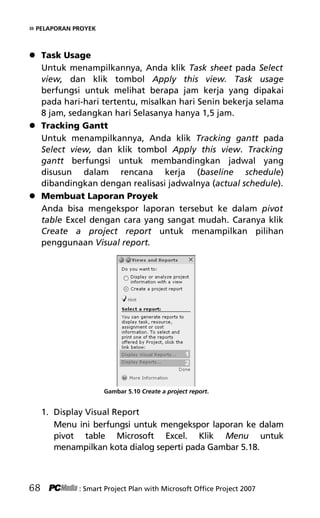

Gambar 5.10 Create a project report.
1. Display Visual Report
Menu ini berfungsi untuk mengekspor laporan ke dalam
pivot table Microsoft Excel. Klik Menu untuk
menampilkan kota dialog seperti pada Gambar 5.18.
68 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 8
7Bab 5 edited.pdf 8 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
PELAPORAN PROYEK «
Gambar 5.11 Visual report.
Untuk mengekspor ke pivot table cukup mudah, Anda
tinggal pilih jenis laporan apa yang diinginkan dan Anda
tinggal klik tombol View. Maka, laporan akan tersusun
secara otomatis dan ditampilkan di Microsoft Excel.
Gambar 5.12 Hasil ekspor ke pivol table Microsoft Excel.
: Smart Project Plan with Microsoft Office Project 2007 69
7Bab 5 edited.pdf 9
7Bab 5 edited.pdf 9 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK

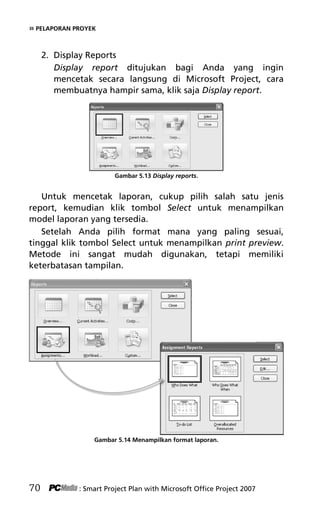

2. Display Reports
Display report ditujukan bagi Anda yang ingin
mencetak secara langsung di Microsoft Project, cara
membuatnya hampir sama, klik saja Display report.
Gambar 5.13 Display reports.
Untuk mencetak laporan, cukup pilih salah satu jenis
report, kemudian klik tombol Select untuk menampilkan
model laporan yang tersedia.
Setelah Anda pilih format mana yang paling sesuai,
tinggal klik tombol Select untuk menampilkan print preview.
Metode ini sangat mudah digunakan, tetapi memiliki
keterbatasan tampilan.
Gambar 5.14 Menampilkan format laporan.
70 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 10
7Bab 5 edited.pdf 10 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM

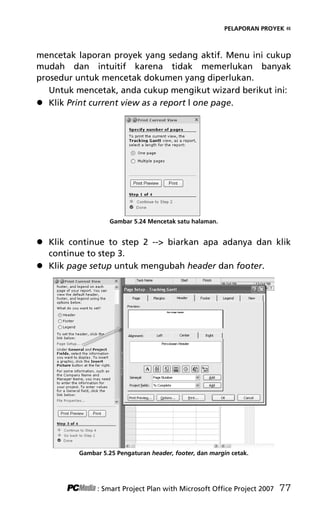

PELAPORAN PROYEK «

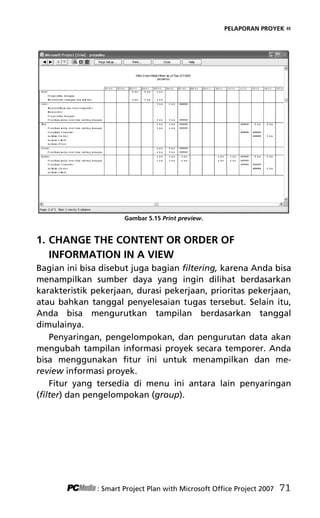

Gambar 5.15 Print preview.
1. CHANGE THE CONTENT OR ORDER OF
INFORMATION IN A VIEW
Bagian ini bisa disebut juga bagian filtering, karena Anda bisa
menampilkan sumber daya yang ingin dilihat berdasarkan
karakteristik pekerjaan, durasi pekerjaan, prioritas pekerjaan,
atau bahkan tanggal penyelesaian tugas tersebut. Selain itu,
Anda bisa mengurutkan tampilan berdasarkan tanggal
dimulainya.
Penyaringan, pengelompokan, dan pengurutan data akan
mengubah tampilan informasi proyek secara temporer. Anda
bisa menggunakan fitur ini untuk menampilkan dan me-
review informasi proyek.
Fitur yang tersedia di menu ini antara lain penyaringan
(filter) dan pengelompokan (group).
: Smart Project Plan with Microsoft Office Project 2007 71
7Bab 5 edited.pdf 11
7Bab 5 edited.pdf 11 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK

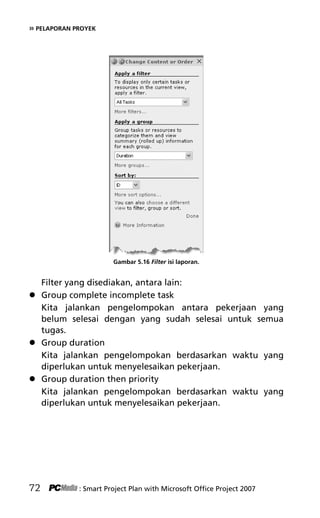

Gambar 5.16 Filter isi laporan.
Filter yang disediakan, antara lain:
 Group complete incomplete task
Kita jalankan pengelompokan antara pekerjaan yang
belum selesai dengan yang sudah selesai untuk semua
tugas.
 Group duration
Kita jalankan pengelompokan berdasarkan waktu yang
diperlukan untuk menyelesaikan pekerjaan.
 Group duration then priority
Kita jalankan pengelompokan berdasarkan waktu yang
diperlukan untuk menyelesaikan pekerjaan.
72 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 12
7Bab 5 edited.pdf 12 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
PELAPORAN PROYEK «
1. CHANGE THE LOOK OR CONTENT OF THE GANTT
CHART
Anda bisa mengubah tampilan gantt chart sesuai keinginan,
tetapi ini hanya berupa tampilan agar Anda lebih merasa
nyaman melihat gantt chart.
Ada beberapa pilihan untuk mengubah tampilan gantt
chart, dengan menggunakan wizard atau secara manual. Kali
ini kita agak mempelajari bagaimana mempercantik gantt
chart kita dengan menggunakan wizard.
 Klik Start the Gantt Chart Wizard... kemudian klik tombol
Next.
Gambar 5.17 Gantt chart wizard.
 Pilih tampilan yang Anda sukai, dilanjutkan dengan klik
tombol Next.
Gambar 5.18 Memilih tampilan yang disukai.
: Smart Project Plan with Microsoft Office Project 2007 73
7Bab 5 edited.pdf 13
7Bab 5 edited.pdf 13 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK
 Pilih apa saja yang ingin Anda tampilkan pada gantt chart,
klik Next untuk melanjutkan ke tahap berikutnya.
Gambar 5.19 Informasi yang ditampilkan pada gantt chart.
 Pada bagian ini, Anda diminta memilih untuk menampilkan
dependensi satu tugas dengan tanda panah atau tidak.
Gambar 5.20 Show dependencies.
 Tahapan untuk mengubah tampilan gantt wizard Anda
sudah selesai. Klik tombol Format it untuk memformat
tampilan gantt chart Anda.
74 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 14
7Bab 5 edited.pdf 14 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
PELAPORAN PROYEK «

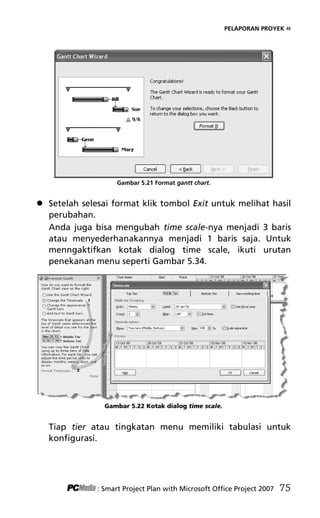

Gambar 5.21 Format gantt chart.
 Setelah selesai format klik tombol Exit untuk melihat hasil
perubahan.
Anda juga bisa mengubah time scale-nya menjadi 3 baris
atau menyederhanakannya menjadi 1 baris saja. Untuk
menngaktifkan kotak dialog time scale, ikuti urutan
penekanan menu seperti Gambar 5.34.
Gambar 5.22 Kotak dialog time scale.
Tiap tier atau tingkatan menu memiliki tabulasi untuk
konfigurasi.
: Smart Project Plan with Microsoft Office Project 2007 75
7Bab 5 edited.pdf 15
7Bab 5 edited.pdf 15 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK
 Top Tier
Berisi informasi global. Anda bisa menentukan
kelompoknya per tahun, per setengah tahun, sampai unit
terkecil. Hanya saja, Anda tidak boleh memasukkan nilai
yang lebih kecil dari tier di bawahnya.
 Middle Tier
Berisi kelompok Informasi lebih detail dibanding top tier,
konfigurasi default-nya adalah weekly. Namun, Anda bisa
mengubahnya menjadi harian.
 Bottom Tier
Berisi kelompok Informasi paling detail, konfigurasi
defaultnya adalah daily. Namun, Anda bisa mengubahnya
menjadi tiap jam.

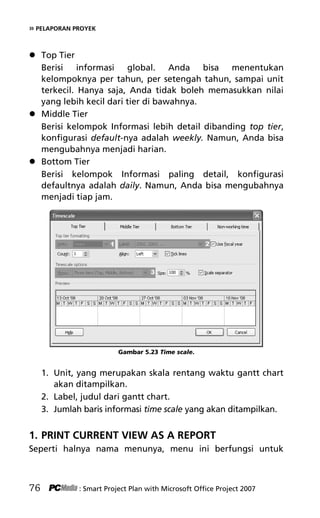

Gambar 5.23 Time scale.
1. Unit, yang merupakan skala rentang waktu gantt chart
akan ditampilkan.
2. Label, judul dari gantt chart.
3. Jumlah baris informasi time scale yang akan ditampilkan.
1. PRINT CURRENT VIEW AS A REPORT
Seperti halnya nama menunya, menu ini berfungsi untuk
76 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 16
7Bab 5 edited.pdf 16 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
PELAPORAN PROYEK «
mencetak laporan proyek yang sedang aktif. Menu ini cukup
mudah dan intuitif karena tidak memerlukan banyak
prosedur untuk mencetak dokumen yang diperlukan.
Untuk mencetak, anda cukup mengikut wizard berikut ini:
 Klik Print current view as a report l one page.
Gambar 5.24 Mencetak satu halaman.
 Klik continue to step 2 -- biarkan apa adanya dan klik
continue to step 3.
 Klik page setup untuk mengubah header dan footer.
Gambar 5.25 Pengaturan header, footer, dan margin cetak.
: Smart Project Plan with Microsoft Office Project 2007 77
7Bab 5 edited.pdf 17
7Bab 5 edited.pdf 17 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK
 Jika Anda ingin melihat bagaimana hasil cetakannya nanti,
silakan klik tombol Preview untuk melihat hasil cetakan di
layar. Apabila masih dirasa kurang, Anda bisa masuk ke
page setup lagi untuk mengatur margin dan jenis font.

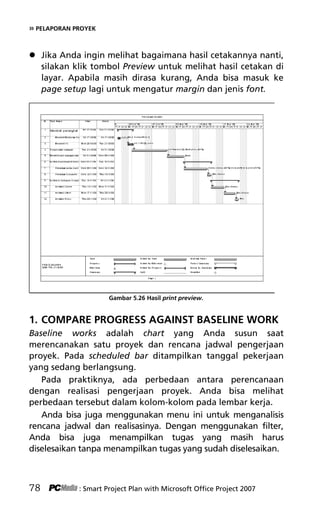

Gambar 5.26 Hasil print preview.
1. COMPARE PROGRESS AGAINST BASELINE WORK
Baseline works adalah chart yang Anda susun saat
merencanakan satu proyek dan rencana jadwal pengerjaan
proyek. Pada scheduled bar ditampilkan tanggal pekerjaan
yang sedang berlangsung.
Pada praktiknya, ada perbedaan antara perencanaan
dengan realisasi pengerjaan proyek. Anda bisa melihat
perbedaan tersebut dalam kolom-kolom pada lembar kerja.
Anda bisa juga menggunakan menu ini untuk menganalisis
rencana jadwal dan realisasinya. Dengan menggunakan filter,
Anda bisa juga menampilkan tugas yang masih harus
diselesaikan tanpa menampilkan tugas yang sudah diselesaikan.
78 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 18
7Bab 5 edited.pdf 18 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
PELAPORAN PROYEK «

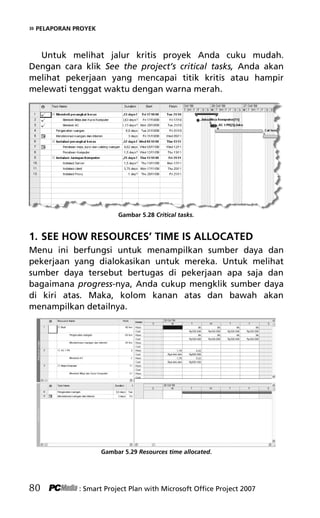

Untuk membandingkan baseline dan actual, Anda cukup
mengklik Compare progress against baseline work akan
ditampilkan dua gantt chart yang saling berhimpitan. Gantt
chart atas menggambar kondisi sebenarnya (actual),
sedangkan bagian bawah menampilkan rencana awal
(baseline).

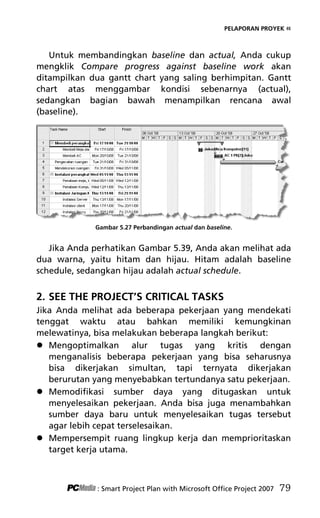

Gambar 5.27 Perbandingan actual dan baseline.
Jika Anda perhatikan Gambar 5.39, Anda akan melihat ada
dua warna, yaitu hitam dan hijau. Hitam adalah baseline
schedule, sedangkan hijau adalah actual schedule.
2. SEE THE PROJECT’S CRITICAL TASKS
Jika Anda melihat ada beberapa pekerjaan yang mendekati
tenggat waktu atau bahkan memiliki kemungkinan
melewatinya, bisa melakukan beberapa langkah berikut:
 Mengoptimalkan alur tugas yang kritis dengan
menganalisis beberapa pekerjaan yang bisa seharusnya
bisa dikerjakan simultan, tapi ternyata dikerjakan
berurutan yang menyebabkan tertundanya satu pekerjaan.
 Memodifikasi sumber daya yang ditugaskan untuk
menyelesaikan pekerjaan. Anda bisa juga menambahkan
sumber daya baru untuk menyelesaikan tugas tersebut
agar lebih cepat terselesaikan.
 Mempersempit ruang lingkup kerja dan memprioritaskan
target kerja utama.
: Smart Project Plan with Microsoft Office Project 2007 79
7Bab 5 edited.pdf 19
7Bab 5 edited.pdf 19 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK
Untuk melihat jalur kritis proyek Anda cuku mudah.
Dengan cara klik See the project’s critical tasks, Anda akan
melihat pekerjaan yang mencapai titik kritis atau hampir
melewati tenggat waktu dengan warna merah.
Gambar 5.28 Critical tasks.
1. SEE HOW RESOURCES’ TIME IS ALLOCATED
Menu ini berfungsi untuk menampilkan sumber daya dan
pekerjaan yang dialokasikan untuk mereka. Untuk melihat
sumber daya tersebut bertugas di pekerjaan apa saja dan
bagaimana progress-nya, Anda cukup mengklik sumber daya
di kiri atas. Maka, kolom kanan atas dan bawah akan
menampilkan detailnya.
Gambar 5.29 Resources time allocated.
80 : Smart Project Plan with Microsoft Office Project 2007
7Bab 5 edited.pdf 20
7Bab 5 edited.pdf 20 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
PELAPORAN PROYEK «
2. SEE PROJECT COSTS
Menu ini adalah menu paling menarik, karena Anda bisa
melihat berapa besar anggaran yang dihabiskan untuk proyek
ini dan Anda bisa melakukan analisis biaya proyek melalui
beberapa cara:
1. Mengubah sumber daya yang digunakan untuk
menyelesaikan satu pekerjaan. Misalnya, dengan
mengganti pekerja yang memiliki honor tinggi dengan
yang berhonor rendah.
2. Menyesuaikan tarif untuk tiap sumber daya, misalnya
dengan bernegosiasi untuk mendapatkan harga termurah
atau dengan sistem borongan hingga berapa lama tugas
tadi diselesaikan tidak akan membuat pegeluaran Anda
membengkak. Tentu saja Anda hanya bisa melakukan cara
ini jika pekerjaan tersebut tidak bergantung kepada
pekerjaan lainnya atau ada pekerjaan lain yang
bergantung pada pekerjaan tersebut.
3. Mengurangi ruang lingkup kerja proyek, atau dengan
bahasa lain, lebih fokus pada pekerjaan inti untuk
mengurangi biaya. Salah satu cara adalah dengan
menghapus tugas yang tidak perlu atau mempersingkat
waktu pengerjaan serta efisiensi staf. Dengan melakukan
cara tersebut diharapkan mampu mengurangi biaya.
Untuk membuka prediksi biaya proyek, Anda cukup
mengklik See project costs.
Gambar 5.30 Project costs.
: Smart Project Plan with Microsoft Office Project 2007 81
7Bab 5 edited.pdf 21
7Bab 5 edited.pdf 21 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
» PELAPORAN PROYEK
Pada project cost terdapat beberapa kolom, yaitu:
1. Total Cost, berisi informasi total biaya yang dikeluarkan
pada saat Anda mengerjakan proyek.
2. Baseline, berisi rencana anggaran belanja yang akan Anda
keluarkan. Karena masih merupakan rencana, sering kali
terdapat selisih antara total cost dan baseline, ini
dikarenakan ada perbedaan antara rencana dan realisasi.
3. Variance, adalah selisih antara rencana anggaran dengan
total biaya setelah dilakukan efisiensi. Jika angka dimulai
dengan tanda kurung, maka terjadi penghematan biaya
sebesar (x) rupiah.
4. Actual, adalah informasi biaya yang sudah dikeluarkan
sampai saat dibuatnya laporan, jika angkanya 0 ada
kemungkinan memang belum waktunya dikerjakan.
5. Remaining, berisi informasi anggaran yang masih tersisa
untuk menyelesaikan pekerjaan.
82 : Smart Project Plan with Microsoft Office Project 2007
Raih kesempatan mendapatkan 10 paket Online Training
Microsoft Project 2007 dari Keystone
senilai total Rp36.000.000,- bagi 10 orang pemenang
PERTANYAAN:
Menurut Anda, topik apa yang paling tepat untuk diangkat
dalam ekstra buku PC Media berikutnya?
A. Programming
B. Sekuriti  Virus Komputer
C. Database
D. Server
E. Microsoft PowerPoint Advanced
CARA MENJAWAB:
Pelanggan Indosat (Matrix, IM3, Mentari, Starone); Telkomsel (Halo, Simpati, As);
XL (Xplor, Bebas, Jempol); Flexi; atau Mobile-8 (Fren) kirim SMS ke 7669:
Ketik SMS: PCMEDIAspasi12spasiPROJECTspasi[Jawaban A/B/C/D/E]spasiNAMA
Contoh: PCMEDIA 12 PROJECT C BUDI
SMS diterima selambat-lambatnya 19 Desember 2008.
Nama pemenang diumumkan pada PC Media 02/2009 halaman 142 yang terbit 15 Januari 2009.
7Bab 5 edited.pdf 22
7Bab 5 edited.pdf 22 10/23/2008 3:23:22 PM
10/23/2008 3:23:22 PM
Untuk setiap pembelian
PC atau Laptop yang
sudah teRinstall
Office Small
Business 2007 cOEM
ASLI dari distributor
resmi indonesia Mulai
1 Nov ‘08 - 31 Des ’08.
Untuk setiap pembelian
PC atau Laptop yang
gratis CD
Training
Office small
business
senilai Rp 75 ribu.
ANALISA
pakai
office 2007 Publisher 2007
Business Contact
Manager
Office small
Business 2007
SUKSES UKM ALA
OFFICE Small Business
PEMASARAN
PROFESIONAL
pakai
jAlin relasi
pakai
PROFIT
pakai
JANGAN LUPA
MINTA PASANG
OFFICE Small BusinEss
YANG ASLI!
Gratis Software
Akuntansi
accurate
SMALL BUSINESS
senilai
rp 1 juta.
+ + =
Office SB
gratis*
Rp 1 Juta!
Beli
* Rp 1 juta berupa bonus dan tidak bisa diuangkan.
selama persediaan masih ada.
SBE_Advert_PCMediaMiniBook_FA.indd 1
SBE_Advert_PCMediaMiniBook_FA.indd 1 10/24/2008 3:47:10 PM
10/24/2008 3:47:10 PM
Cover 4_IRM.indd 1
Cover 4_IRM.indd 1 24/10/2008 15:17:25
24/10/2008 15:17:25

PCM-eBookTutorialMicrosoftProject2007.pdf

  • 1.
    Smart Project Planwith Merencanakan project Mengendalikan project Menyusun laporan project Antonius Fran Setiawan !Cover Ms Project 2007.indd 1 !Cover Ms Project 2007.indd 1 10/24/2008 4:06:00 PM 10/24/2008 4:06:00 PM
  • 2.
    Cover 2_HomeStudy.indd 1 Cover2_HomeStudy.indd 1 10/24/2008 2:53:49 PM 10/24/2008 2:53:49 PM
  • 3.
    SAVING FILES! « :Smart Project Plan with Microsoft Office Project 2007 3 Chief Editor Anton R. Pardede Writer Antonius Fran Setiawan Editor Renny Fitriastuti Graphic Design Layout Lely Yulaena Mardiana Secretary Evawani Utami Putri Publishing PT Dian Digital Media, Jakarta Printing PT Dian Rakyat, Jakarta Editorial Address Gedung Warta Lt.4 Jl. Kramat IV/11 Jakarta Pusat-10430 Telp. (021) 315-3731 Fax. (021) 315-3732 Circulation Address Jl. Rawagirang No. 8 Kawasan Industri Pulogadung Jakarta Timur-13930, Telp. (021) 4682-6816, 7079-6499 Fax. (021) 4682-8919 Smart Project Plan with Microsoft Office Project 2007 © Majalah PC Media, 2008 Hak cipta dilindungi oleh undang-undang. Dilarang memperbanyak sebagian atau seluruh isi buku ini dalam bentuk apapun tanpa izin tertulis dari penerbit. Merk Dagang Seluruh merk dagang yang digunakan dalam buku ini merupakan hak cipta dari pemegang merk dagang masing-masing. Peringatan dan Pernyataan Segala daya upaya telah dikerahkan agar buku ini dapat selengkap dan seakurat mungkin, walau begitu tidak ada pernyataan apapun mengenai kebenaran maupun kecocokannya. Segala informasi di buku ini disediakan berdasarkan apa adanya. Penulis dan penerbit dengan segala hormat tidak bertanggung jawab pun tidak memiliki pertanggungjawaban kepada apapun atau siapapun akibat terjadinya kehilangan atau kerusakan yang mungkin timbul yang berasal dari informasi yang dikandung dalam buku ini. 1KDT index edited.pdf 1 1KDT index edited.pdf 1 10/23/2008 3:23:16 PM 10/23/2008 3:23:16 PM
  • 4.
    » SAVING FILES! DaftarIsi Pendahuluan.................................................................. 7 Apa Itu Manajemen Proyek?............................................. 7 Sekilas Microsoft Project.................................................... 7 Kuis di Buku Microsoft Project 2007.................................. 8 Bab 1. Instalasi Microsoft Project.................... 9 Spesifikasi Minimum........................................................... 9 Memperoleh Serial Number............................................... 10 Menginstal Microsoft Project............................................. 12 Mengaktifkan Microsoft Project 2007............................... 15 Bab 2. Manajemen Proyek.................................... 19 Proyek................................................................................. 19 Manajemen......................................................................... 21 Manajemen Proyek............................................................ 21 Tugas Manajer Proyek dan Siklus Proyek.......................... 21 Microsoft Project 2007....................................................... 23 Apa yang Baru di Microsoft Project 2007?........................ 26 Bab 3. Perencanaan Proyek................................. 29 Ilustrasi Perencanaan Proyek............................................. 29 Mengaktifkan Project Guide.............................................. 31 Memulai Project................................................................. 32 Opsi Tambahan................................................................... 47 Bab 4. Pengendalian Proyek............................... 49 Memulai Pengelolaan Proyek............................................ 49 4 : Smart Project Plan with Microsoft Office Project 2007 1KDT index edited.pdf 2 1KDT index edited.pdf 2 10/23/2008 3:23:16 PM 10/23/2008 3:23:16 PM
  • 5.
    SAVING FILES! « Bab5. Pelaporan Proyek........................................ 61 Masuk ke Menu Report Melalui Project Guide................. 61 Kuis....................................................................................... 82 : Smart Project Plan with Microsoft Office Project 2007 5 1KDT index edited.pdf 3 1KDT index edited.pdf 3 10/23/2008 3:23:16 PM 10/23/2008 3:23:16 PM
  • 6.
    1KDT index edited.pdf4 1KDT index edited.pdf 4 10/23/2008 3:23:16 PM 10/23/2008 3:23:16 PM
  • 7.
    PENDAHULUAN « Pendahuluan Apa ItuManajemen Proyek? Dalam benak kita, sering kali mengindentikkan kata proyek dengan uang, di mana ada proyek di situ uang mengalir untuk kita. Padahal asal kata proyek tidak berhubungan dengan uang. Proyek diambil dari bahasa latin projectum yang memiliki kata kerja proicere. Terjemahan bebas dari prociere adalah sesuatu yang datang sebelum yang lain. Namun, pengertian proyek mulai berubah di tahun 1950-an dengan dikenalkannya manajemen proyek. Manajemen proyek kemudian berkembang pesat menjadi salah satu disiplin ilmu yang paling banyak dipakai, Bapak dari manajemen proyek adalah Henry Gantt yang merumuskan metode perencanaan dan pengendalian yang kemudian dikenal dengan Gantt Chart. Pada dasarnya, manajemen proyek mengacu pada waktu, biaya, dan scope. Pada dekade ini, manajemen proyek mengalami perkembangan yang luar biasa. Bahkan melahirkan beberapa ilmu baru. Jika dulu manajemen proyek banyak digunakan di bidang engineering, saat ini tumbuh dan berkembang menjadi manajemen produk yang sudah meluas ke seluruh sendi-sendi industri. Sekilas Microsoft Project Microsoft mengembangkan Microsoft Project sejak tahun 1984 berbasis operating system MS-DOS. Aplikasi ini langsung mendapat sambutan yang cukup baik karena merupakan pionir software manajemen proyek yang menggunakan gantt chart. Beberapa tahun kemudian dirilis versi Windows dengan nama Winproj. Pada versi Windows-nya, Microsoft Project dirilis dalam dua versi, standart dan professional. : Smart Project Plan with Microsoft Office Project 2007 7 2Pendahuluan terbaru.pdf 1 2Pendahuluan terbaru.pdf 1 10/23/2008 3:35:30 PM 10/23/2008 3:35:30 PM
  • 8.
    » PENDAHULUAN Meskipun masukdalam keluarga besar Microsoft Office, tetapi Microsoft Project tidak di-bundling bersama aplikasi office lainnya. Di versi terbarunya, Microsoft memasukkan banyak fitur baru. Termasuk kemampuan untuk berintegrasi dengan Microsoft Sharepoint, yang merupakan portal terintegrasi dari Microsoft. Dikenalkan pula Microsoft Project Server dan Microsoft Project WebAccess. Dengan fitur-fitur baru ini, Microsoft mulai merambah ranah korporasi, karena dengan mengintegrasikan seluruh fitur dan kemampuan Microsoft Project Anda bisa mengorganisasi kegiatan dan penjadwalan dengan mudah. Kuis di Buku Micrososft Project 2007 Kali ini, kami akan mengadakan survai yang dapat diikuti oleh seluruh pembaca setia PC Media untuk menjawab pertanyaan yang akan kami berikan kepada Anda. Sebagai tanda terimakasih, kami akan memberikan 10 paket online training gratis total senilai US$3790. Training tersebut bisa Anda akses di . Segera buka Halaman 82 dan kirimkan SMS sebanyak-banyaknya. Kami akan berikan username dan password untuk mengikuti e- training tersebut. Pengumuman pemenang akan dimuat pada PC Media edisi 02/2009. Jalan Pintas untuk Mendapatkan Nomor Serial Microsoft Project 2007 Bab 1 buku ini membimbing Anda untuk melakukan cara registrasi untuk mendapatkan versi trial 3 bulan secara legal. Namun, jika Anda menganggap cara tersebut terlalu panjang, silakan membuka link http://www.trymicrosoftoffice.com/ referrer.aspx?r=b07ddc20-138b-4428-80b5-d9e6ad3cadd6 untuk mendapatkan nomor serial secara instan dan mudah. 8 : Smart Project Plan with Microsoft Office Project 2007 2Pendahuluan terbaru.pdf 2 2Pendahuluan terbaru.pdf 2 10/23/2008 3:23:09 PM 10/23/2008 3:23:09 PM
  • 9.
    INSTALASI MICROSOFT PROJECT« Bab 1 Instalasi Microsoft Project Anda bisa mendapatkan aplikasi Microsoft Project Standart pada DVD PC Media. Berikut ini adalah langkah-langkah untuk menginstal Microsoft Project dan mendapatkan serial number. Spesifikasi Minimum Untuk dapat menginstal Microsoft Project, Anda harus memiliki hardware dengan spesifikasi minimum: Komponen Prasyarat Processor Minimal 700 MHz, Semakin tinggi kecepatan processor semakin baik. Memory Minimal 512 MB, semakin besar semakin baik. Harddisk Memerlukan ruang kosong sebesar 1,5 GB. Resolusi Monitor Minimal 800x600, direkomendasikan untuk menggunakan 1024x768 atau lebih tinggi. Operating System Windows XP Service Pack 2 atau operating system yang lebih baru Jika ingin menginstal Microsoft Project Server, Anda harus memiliki komputer dengan spesifikasi minimum: : Smart Project Plan with Microsoft Office Project 2007 9 3Bab 1 edited.pdf 1 3Bab 1 edited.pdf 1 10/23/2008 3:23:03 PM 10/23/2008 3:23:03 PM
  • 10.
    » INSTALASI MICROSOFTPROJECT Komponen Prasyarat Processor Minimal 2,5 GHz, Semakin tinggi kecepatan prosesor semakin baik. Memory Minimal 1024 MB, semakin besar semakin baik. Harddisk Memerlukan ruang kosong sebesar 3 GB. Resolusi Monitor Minimal 1024x768 atau lebih tinggi. Operating System Microsoft Windows Server 2003 Standard Edition, Windows Server 2003 Enterprise Edition, Windows Server 2003 Datacenter Edition, atau Windows Server 2003 Web Edition dengan service pack. Windows SharePoint Services 3.0. Jika sudah memeriksa komputer Anda dan cukup memadai untuk diinstal Microsoft Project, silakan melanjutkan ke tahapan instalasi. Memperoleh Serial Number Pada DVD PC Media disertakan file master Microsoft Project 2007 edisi standar, untuk memperoleh serial number trial, Anda harus terhubung ke Internet. LANGKAH 1 Buka Internet Explorer dan masuk ke http://trial.trymicrosoftoffice.com/wwtrial/product.aspx?re_ms=o ofamily=projectproculture=en-GB seperti pada Gambar 1.1. Gambar 1.1 Situs resmi download Microsoft Project. 10 : Smart Project Plan with Microsoft Office Project 2007 3Bab 1 edited.pdf 2 3Bab 1 edited.pdf 2 10/23/2008 3:29:43 PM 10/23/2008 3:29:43 PM
  • 11.
    INSTALASI MICROSOFT PROJECT« LANGKAH 2 Klik tombol download untuk masuk tahapan berikutnya. Tunggu hingga muncul tampilan seperti pada Gambar 1.2. Masukkan identitas Anda dengan benar, terutama alamat e- mail, karena serial number trial akan dikirimkan ke e-mail Anda. Gambar 1.2 Masukkan indentitas diri Anda dengan benar. LANGKAH 3 Setelah mengisikan seluruh informasi yang diminta, Anda harus memasukkan user id dan password account live.com Anda. Gambar 1.3 Masukkan username dan password. : Smart Project Plan with Microsoft Office Project 2007 11 3Bab 1 edited.pdf 3 3Bab 1 edited.pdf 3 10/23/2008 3:23:04 PM 10/23/2008 3:23:04 PM
  • 12.
    » INSTALASI MICROSOFTPROJECT Jika belum punya, Anda bisa membuatnya dengan mengklik Create Account. Maka, Anda akan menerima e-mail berupa serial number untuk versi trial selama 3 bulan. LANGKAH 4 Buka e-mail Anda dan lihat apakah sudah ada balasan dari Microsoft yang berisi serial number Microsoft Project yang Anda perlukan untuk proses instalasi. Gambar 1.4 Contoh e-mail konfirmasi. Menginstal Microsoft Project Setelah Anda menerima e-mail berisi serial number, langkah berikutnya adalah menginstal Microsoft Project Standart 2007. LANGKAH 1 Klik ganda file instalasi Microsoft Project Standart 2007 dan tunggu hingga proses awal selesai. 12 : Smart Project Plan with Microsoft Office Project 2007 3Bab 1 edited.pdf 4 3Bab 1 edited.pdf 4 10/23/2008 3:23:04 PM 10/23/2008 3:23:04 PM
  • 13.
    INSTALASI MICROSOFT PROJECT« Gambar 1.5 Proses ekstraksi Microsoft Project 2007. LANGKAH 2 Masukkan nomor serial yang Anda dapatkan dari e-mail dan biarkan kosong referral key kemudian klik Continue untuk melanjutkan ke tahap berikutnya. Gambar 1.6 Memasukkan serial number. LANGKAH 3 Selanjutnya Anda akan dibawa ke halaman berisi End User Lisence Agreement. Silakan baca sebaik-baiknya agar Anda bisa mengetahui batas penggunaan lisensi yang dimiliki. Setelah memahami EULA, klik tombol Continue untuk melanjutkan. : Smart Project Plan with Microsoft Office Project 2007 13 3Bab 1 edited.pdf 5 3Bab 1 edited.pdf 5 10/23/2008 3:23:04 PM 10/23/2008 3:23:04 PM
  • 14.
    » INSTALASI MICROSOFTPROJECT Gambar 1.7 End User License Agreement. LANGKAH 4 Klik Install Now untuk memulai proses instalasi Microsoft Project 2007. Anda tinggal menunggu proses instalasi selesai. Gambar 1.8 Siap proses instalasi. 14 : Smart Project Plan with Microsoft Office Project 2007 3Bab 1 edited.pdf 6 3Bab 1 edited.pdf 6 10/23/2008 3:23:04 PM 10/23/2008 3:23:04 PM
  • 15.
    INSTALASI MICROSOFT PROJECT« LANGKAH 5 Tutup kotak dialog yang memberikan informasi bahwa proses instalasi selesai. Gambar 1.9 Instalasi selesai. Mengaktifkan Microsoft Project 2007 Setelah selesai dengan proses instalasi, Anda harus mengaktifkan Microsoft project 2007. LANGKAH 1 Buka Microsoft Project 2007 yang baru Anda instal dan tunggu sampai keluar kotak dialog aktivasi produk seperti Gambar 1.10. Kemudian klik tombol Next untuk melanjutkan. : Smart Project Plan with Microsoft Office Project 2007 15 3Bab 1 edited.pdf 7 3Bab 1 edited.pdf 7 10/23/2008 3:23:04 PM 10/23/2008 3:23:04 PM
  • 16.
    » INSTALASI MICROSOFTPROJECT Gamar 1.10 Kotak dialog aktivasi. LANGKAH 3 Jika Anda ingin mengaktifkan lisensi trial tersebut, tandai pilihan pertama, dan pilihan ketiga berfungsi untuk meng- upgrade lisensi trial Anda. Untuk mengaktifkan lisensi trial ini, pastikan komputer Anda terhubung ke Internet. Gambar 1.11 Kotak dialog aktivasi lisensi. 16 : Smart Project Plan with Microsoft Office Project 2007 3Bab 1 edited.pdf 8 3Bab 1 edited.pdf 8 10/23/2008 3:23:04 PM 10/23/2008 3:23:04 PM
  • 17.
    INSTALASI MICROSOFT PROJECT« LANGKAH 4 Tunggu hingga Microsoft Project 2007 terhubung ke server aktivasi Microsoft, setelah proses aktivasi selesai dan akan tampak kotak dialog seperti pada Gambar 1.12. Gambar 1.12 Kotak dialog aktivasi. : Smart Project Plan with Microsoft Office Project 2007 17 3Bab 1 edited.pdf 9 3Bab 1 edited.pdf 9 10/23/2008 3:23:04 PM 10/23/2008 3:23:04 PM
  • 18.
    3Bab 1 edited.pdf10 3Bab 1 edited.pdf 10 10/23/2008 3:23:04 PM 10/23/2008 3:23:04 PM
  • 19.
    MANAJEMEN PROYEK « Bab2 Manajemen Proyek Bagian ini akan mengenalkan apa itu manajemen proyek dan langkah-langkah apa saja yang harus Anda lalui untuk mengatur satu proyek. Jika Anda pernah bertanggung jawab untuk melakukan koordi-nasi berbagai tugas khusus yang harus diselesaikan dalam jangka waktu tertentu untuk menetapkan anggaran biaya proyek. Proyek Dalam kehidupan sehari-hari, Anda mungkin telah sering mendengar istilah proyek. Bahkan dalam setiap langkah kita, disadari atau tidak, kita sering bersinggungan dengan aktivitas proyek. Beberapa hari yang lalu, seorang rekan meminta penulis untuk mengatur pembangunan warnet miliknya, untuk memperlancar pekerjaan tersebut, penulis dan rekan mem- bentuk satu gugus tugas terdiri dari beberapa orang yang bertugas untuk mengurus renovasi ruangan, membeli perangkat komputer, melakukan instalasi, dan mengon- figurasikan jaringan komputer. Untuk itu, kami harus : Smart Project Plan with Microsoft Office Project 2007 19 4Bab 2 edited.pdf 1 4Bab 2 edited.pdf 1 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 20.
    » MANAJEMEN PROYEK merencanakanberapa orang yang terlibat dan berapa lama waktu yang diperlukan untuk menyelesaikan tugas tersebut. Dalam dunia kerja, sering kali kita tidak menyadari aktivitas proyek yang kita jumpai, misalnya ketika kita dipercaya untuk dapat menyelenggarakan perayaan ulang tahun perusahaan, menangani lelang, dan lain-lain. Bahkan, ketika bos Anda memberikan tugas sungguh-sungguh menggunakan istilah proyek, misalnya proyek pengem- bangan produk baru. Apakah contoh kasus di atas bisa disebut proyek? Ya, kasus di atas adalah proyek karena memiliki karakteristik tersendiri, antara lain: Ada target yang akan dicapai. Ada rentang waktu tertentu untuk melaksanakan peker- jaan tersebut. Ada pekerjaan yang harus diselesaikan oleh beberapa orang dan diperlukan koordinasi satu sama lain. Bukan pekerjaan yang rutin bagi kita. Ada parameter tertentu seperti waktu, anggaran, sumber daya, dan spesifikasi. Baiklah kita analisis kasus di atas apakah layak disebut proyek atau tidak. Target proyek: warnet. Rentang waktu: mulai ada pembicaraan yang berisi permintaan bantuan untuk membangun warnet sampai selesai pembangunan warnet. Pembagian tugas: Petugas renovasi ruangan. Petugas hardware untuk belanja segala kebutuhan warnet. Petugas software untuk menginstal perangkat lunak dan jaringan ke seluruh komputer. 20 : Smart Project Plan with Microsoft Office Project 2007 4Bab 2 edited.pdf 2 4Bab 2 edited.pdf 2 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 21.
    MANAJEMEN PROYEK « Pekerjaan bersifat nonrutin, karena membangun warnet bukanlah pekerjaan sehari-hari. Ada batas waktu pengerjaan. Manajemen Jika kita bicara manajemen, bayangan kita selalu kepada struktur organisasi di kantor atau di pemerintahan. Dan jika bicara manajemen, kita juga bicara tentang manajer, orang yang bertugas untuk mengelola manajemen. Dalam proyek, seorang manajer proyek bertanggung jawab untuk me- lakukan 4 P, yaitu Perencanaan, Pengorganisasian, Peng- arahan, dan Pengendalian seluruh sumber daya agar proyek dapat terselesaikan dengan baik. Manajemen Proyek Project Management Institute (PMI) mendefinisikan istilah manajemen proyek sebagai sebuah aplikasi dari pengetahuan, keahlian, alat, dan pada akitivitas proyek tertentu untuk memenuhi persyaratan berlangsungnya sebuah proyek. Dengan kata lain, menyelesaikan pekerjaan, tepat waktu, dalam budget, dan sesuai persyaratan atau spesifikasi. Unsur pembatas waktu, budget, dan spesifikasi sering disebut sebagai triple constrant. Tugas Manajer Proyek dan Siklus Proyek Dalam manajemen proyek, manajer proyek bukanlah orang yang memiliki otoritas tertinggi dalam proyek, masih ada otoritas yang lebih tinggi dalam satu proyek yang disebut Champion. Biasanya champion adalah orang yang memiliki proyek tersebut atau sponsor utama proyek. Tugas utama manajer proyek adalah: Merencanakan/menjadwalkan proyek. Mengelola sumber daya. Mengomunikasikan proyek. : Smart Project Plan with Microsoft Office Project 2007 21 4Bab 2 edited.pdf 3 4Bab 2 edited.pdf 3 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 22.
    » MANAJEMEN PROYEK Halterpenting dalam mengelola sebuah proyek adalah siklus hidup proyek. Siklus hidup proyek yang dimaksud adalah rentang waktu yang terdiri dari tahapan-tahapan yang akan dilalui sebuah proyek. Siklus hidup proyek memiliki empat tahap yang harus dilalui, yaitu: 1. Inisiasi proyek. 2. Perencanaan proyek. 3. Pengendalian proyek selama pelaksanaan. 4. Penutupan proyek. TAHAP INISIASI PROYEK Fokus utama tahapan inisiasi proyek adalah menemukan tantangan dan masalah dari proyek. Sedangkan, tujuan dari tahap inisiasi adalah identifikasi terhadap segala hal yang harus dilakukan dan hambatan hambatan yang mungkin terjadi selama proses pengerjaan. Secara teknis, tahap ini adalah tahap pemilihan manajer proyek yang mampu menangani proyek yang akan kita jalankan. TAHAP PERENCANAAN PROYEK Fokus utama tahap perencanaan proyek adalah bagaimana kita menyelesaikan tugas yang telah didbebankan kepada kita. Tujuan dari tahap ini adalah mengembangkan detail perencanaan proyek dengan melakukan breakdown setiap detail tugas, alokasi sumber daya, penjadwalan, perencanaan anggaran, dan bagaimana meminimalisasi risiko. Jika rencana tersebut telah disetujui oleh champion, maka proposal rencana pengelolaan proyek tadi disebut project baseline. Project baseline dijadikan tolok ukur pengendalian proyek. TAHAP PENGONTROLAN PROYEK Fokus utama tahap ini adalah memastikan bahwa proyek 22 : Smart Project Plan with Microsoft Office Project 2007 4Bab 2 edited.pdf 4 4Bab 2 edited.pdf 4 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 23.
    MANAJEMEN PROYEK « yangkita kerjakan tetap pada jalur yang telah direncanakan. Pada tahapan ini pengerjaan proyek telah dilakukan. Tujuan tahapan ini adalah memastikan bahwa proyek dapat berjalan sesuai rencana dan sesuai dengan spesifikasi serta masih dalam batasan anggaran. TAHAP PENUTUPAN PROYEK Ada tiga fokus pada tahapan ini, yaitu pertanggungjawaban, pembelajaran proyek, dan perayaan. Setelah proyek selesai dikerjakan, maka manajer proyek wajib mempertang- gungjawabkan pengerjaan proyek kepada champion dan recipient (penerima atau pengguna poyek). Biasanya, champion yang akan memberikan pernyataan resmi mengenai selesainya proyek tersebut. Karena setiap proyek merupakan event yang unik dan selalu berbeda setiap waktu, maka proses evaluasi selama berlangsungnya proyek bagi seluruh tim merupakan proses pembelajaran yang sangat berharga. Untuk itu, seorang manajer proyek memiliki peran yang sangat penting untuk melakukan penyebaran proses pembelajaran proyek dalam tim yang dipimpinnya. Jangan meremehkan acara perayaan tersebut karena perayaan adalah salah satu bentuk penghargaan terhadap seluruh usaha yang telah dilakukan. Di samping itu, perayaan dapat mempererat kebersamaan dalam sebuah tim hingga menjadi solid. Microsoft Project 2007 Mengembangkan produk perangkat lunak, penerbitan newsletter, pelaksanaan program pelatihan, memulai usaha baru, atau bahkan membangun rumah baru adalah beberapa proyek paling banyak memerlukan perencanaan dan penanganan yang baik. Bagaimana Microsoft Project 2007 membantu Anda melakukan ini? Ia membantu Anda menyusun rencana, mengisi, dan mengatur semua rincian : Smart Project Plan with Microsoft Office Project 2007 23 4Bab 2 edited.pdf 5 4Bab 2 edited.pdf 5 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 24.
    » MANAJEMEN PROYEK yangharus diselesaikan untuk mencapai tujuan Anda. Microsoft Project 2007 menyediakan informasi proyek untuk keperluan publikasi, pelacakan kemajuan, analisis biaya, menilai kualitas proyek Anda dan mengatur beberapa proyek. Pada Microsoft Project 2007, Anda bisa berinteraksi dengan data yang dibuat oleh perangkat lunak buatan Microsoft yang lain dan Anda bisa juga membangun pusat informasi proyek dengan menginstal Microsoft Project Server. Setiap anggota tim bisa mengakses informasi yang mereka perlukan dan seluruh pekerjaan bisa dikoordinasikan melalui e-mail workgroup. Jika semua itu digunakan secara optimal, maka kita bisa melakukan efisiensi waktu dan biaya. Sebelum kita belajar Microsoft Project, ada beberapa istilah yang harus kita pahami. Berikut ini istilah dan definisi yang akan sering digunakan: Tasks: mereka adalah sebuah divisi dari semua pekerjaan yang harus diselesaikan dalam rangka untuk menyempurnakan tujuan proyek. Scope: suatu proyek merupakan kombinasi dari semua tugas individu dan tujuan mereka. Resources: dapat orang, peralatan, layanan, atau bahan- bahan yang diperlukan untuk menyelesaikan berbagai tugas. Atau bisa juga merujuk pada jumlah sumber daya akan mempengaruhi lingkup dan waktu dari setiap proyek. Microsoft Project 2000 berkomunikasi dengan Anda melalui interface - grafik-grafik dan lembar kerja, menu, toolbar, dan kotak dialog. Toolbars: menyediakan jalan pintas ke fungsi yang sering digunakan. Gambar 2.1 Toolbar Microsoft Project. 24 : Smart Project Plan with Microsoft Office Project 2007 4Bab 2 edited.pdf 6 4Bab 2 edited.pdf 6 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 25.
    MANAJEMEN PROYEK « Meskipunhanya menampilkan Microsoft Project Standard Toolbar dan Formating Toolbar, Anda bisa menampilkan toolbar lainnya dengan cara pilih View, Toolbars dari menu dan klik toolbar yang tidak ditandai untuk menampilkannya. Untuk lebih jelasnya bisa dilihat pada Gambar 2.2. Gambar 2.2 Menu pengaturan toolbar. Entry bar: berfungsi untuk menampilkan persentase proses pengerjaan aktivitas dalam Microsoft Project. Status bar: terletak di bagian bawah jendela menampilkan pesan dan informasi ketika beberapa tindakan yang sedang berlangsung seperti memasukkan data, membuka, atau menyimpan file. View bar: di sebelah kiri adalah scroll-down bar yang menampilkan kolom icon yang menampilkan status tampilan. : Smart Project Plan with Microsoft Office Project 2007 25 4Bab 2 edited.pdf 7 4Bab 2 edited.pdf 7 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 26.
    » MANAJEMEN PROYEK Apayang Baru di Microsoft Project 2007? Dengan Microsoft Project 2007, Anda bisa mengendalikan anggaran dengan fitur budgettracking serta bisa memasukkan anggaran ke dalam proyek. Cost resource type meningkat kemampuannya dengan perkiraan anggaran biaya cukup dengan menampilkan pemetaan financial fields tracked dalam project accounting systems. Melacak anggaran proyek. Gunakan budget tracking untuk mendefinisikan anggaran jika Anda memiliki level akses yang cukup tinggi. Jika Anda seorang manajer proyek, bisa mengalokasikan pendanaan dan melacak biaya dan pekerjaan yang tidak perlu. Identifikasi sumber pendanaan melalui beberapa pekerjaan. Saat ini beberapa perencanaan dan biaya sesungguhnya bisa Anda terapkan secara bersamaan ke dalam proyek dengan Cost resource type, yang juga di-support oleh sistem akuntansi proyek. Gambar 2.3 Resource Information. 26 : Smart Project Plan with Microsoft Office Project 2007 4Bab 2 edited.pdf 8 4Bab 2 edited.pdf 8 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 27.
    MANAJEMEN PROYEK « Berbagi template proyek baru. Anda bisa berbagi template saat memulai proyek baru agar ada kesamaan pola dalam menyajikan laporan, prediksi, dan penerapan pembiayaan serta perencanaan pemasaran. KEMUDAHAN MEMAHAMI DAN MENGENDALIKAN JADWAL PROYEK DAN AKUNTANSI Mengatur prediksi yang masuk akal dengan tim proyek, manajemen dan pelanggan menggunakan Microsoft Project untuk menyusun penjadwalan, mengalokasikan sumber daya, dan mengatur anggaran. Memahami jadwal dengan menggunakan fitur task driver untuk mengetahui kenapa satu pekerjaan dimulai pada tanggal tertentu, dan menggunakan fitur pembatalan multilevel untuk melakukan perubahan tugas dan rencana proyek. Identifikasi faktor yang mempengaruhi jadwal pekerjaan. Kendali tugas menunjukan faktor-faktor apa saja yang mempengaruhi dimulainya satu pekerjaan. Untuk mengetahui dan mengubah tugas yang ada, Anda cukup mengklik ganda pada tugas yang ingin diubah. Gambar 2.4 Task Drivers. Mengetahui akibat perubahan yang dilakukan. Lakukan perubahan pada satu tugas dan lihat akibat dari perubahan itu terhadap seluruh proyek yang sedang berjalan. : Smart Project Plan with Microsoft Office Project 2007 27 4Bab 2 edited.pdf 9 4Bab 2 edited.pdf 9 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 28.
    » MANAJEMEN PROYEK Gambar2.5 Task list. Membatalkan dan mengembalikan beberapa perubahan. Mengembalikan tugas yang sudah dibatalkan dan mengembalikan tugas yang sudah dijalankan dengan multiple level undo. KEMUDAHAN BERKOMUNIKASI DENGAN APLIKASI OFFICE LAINNYA Anda bisa menghubungkan Microsoft Project 2007 dengan aplikasi lain seperti Microsoft Word, grafik Microsoft Excel dan presentasi Microsoft PowerPoint. 28 : Smart Project Plan with Microsoft Office Project 2007 4Bab 2 edited.pdf 10 4Bab 2 edited.pdf 10 10/23/2008 3:22:58 PM 10/23/2008 3:22:58 PM
  • 29.
    PERENCANAAN PROYEK « Bab3 Perencanaan Proyek Merencanakan satu pekerjaan bukanlah hal yang mudah, apalagi melibatkan beberapa orang. Pada bagian ini, Anda akan belajar membuat perencanaan proyek secara sederhana. Ilustrasi Perencanaan Proyek Untuk mempermudah tutorial, penulis akan membuat ilustrasi sederhana, yaitu dengan Instalasi warnet. Ada beberapa hal yang harus diperhatikan dalam menyusun perencanaan proyek dengan empat pertanyaan yang disingkat menjadi 3W+H. 1. What. Apa saja yang dikerjakan dalam membangun warnet? Membeli hardware. Komputer. AC. Meja dan kursi. Mendekorasi ruangan dan memasang interior. Instalasi hardware. : Smart Project Plan with Microsoft Office Project 2007 29 5Bab 3 edited.pdf 1 5Bab 3 edited.pdf 1 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 30.
    » PERENCANAAN PROYEK Instalasi jaringan komputer. Uji coba koneksi. 2. When. Kapan tugas tersebut diselesaikan dan dan memasuki masa uji coba. 3. Who. Siapa saja yang mengerjakan? Budi, desainer interior. Joko, perlengkapan dan logistik. Eka, teknisi komputer. Sonny, teknisi AC. Dani, asisten teknisi. Erry, asisten teknisi 4. How much. Berapa biaya yang harus dikeluarkan untuk membangun warnet? AC 1 PK Rp 2.500.000 Meja komputer 11 unit @ Rp 250.000 Komputer 11 unit @ Rp 4.000.000 Cat tembok Rp 1.000.000 Honor Budi/jam Rp 40.000 Honor Joko Rp 10.000 Honor Eka Rp 40.000 Honor Sonny Rp 30.000 Honor Danny Rp 15.000 Honor Erry Rp 15.000 Buku ini akan menitikberatkan pada pengelolaan schedule dan pembiayaan. Untuk mempermudah pekerjaan, kita akan aktifkan project guide dan menggunakan template yang telah disediakan oleh Microsoft Project. 30 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 2 5Bab 3 edited.pdf 2 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 31.

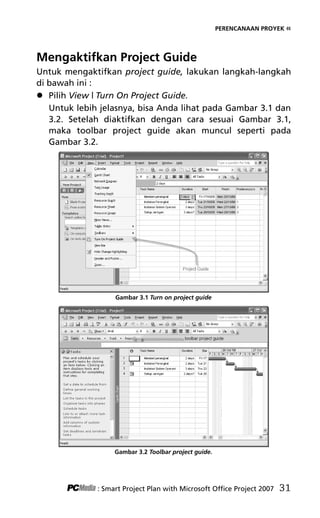

    PERENCANAAN PROYEK « MengaktifkanProject Guide Untuk mengaktifkan project guide, lakukan langkah-langkah di bawah ini : Pilih View | Turn On Project Guide. Untuk lebih jelasnya, bisa Anda lihat pada Gambar 3.1 dan 3.2. Setelah diaktifkan dengan cara sesuai Gambar 3.1, maka toolbar project guide akan muncul seperti pada Gambar 3.2. Gambar 3.1 Turn on project guide Gambar 3.2 Toolbar project guide. : Smart Project Plan with Microsoft Office Project 2007 31 5Bab 3 edited.pdf 3 5Bab 3 edited.pdf 3 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 32.
    » PERENCANAAN PROYEK Project guide mengelompokkan langkah menjadi empat kelompok utama yaitu: Tasks. Rousources. Track. Report. Memulai Project LANGKAH 1 Klik File | New untuk membuat proyek baru, pada toolbar paling bawah akan muncul New Project bar. Gambar 3.3 Memulai proyek baru. LANGKAH 2 Klik On Computer pada bagian Template untuk menampilkan menu pilihan template. Kemudian pilih General dan klik pada Blank Project dan tekan tombol OK. 32 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 4 5Bab 3 edited.pdf 4 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 33.

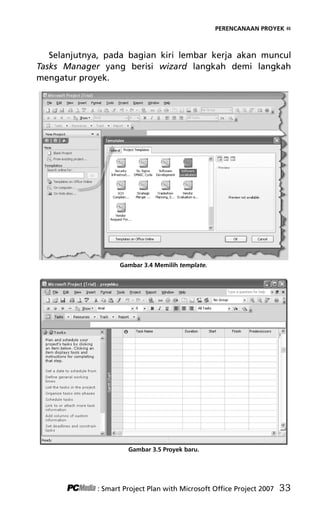

    PERENCANAAN PROYEK « Selanjutnya,pada bagian kiri lembar kerja akan muncul Tasks Manager yang berisi wizard langkah demi langkah mengatur proyek. Gambar 3.4 Memilih template. Gambar 3.5 Proyek baru. : Smart Project Plan with Microsoft Office Project 2007 33 5Bab 3 edited.pdf 5 5Bab 3 edited.pdf 5 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 34.
    » PERENCANAAN PROYEK LANGKAH3 Atur tanggal dimulainya proyek dengan mengklik Set a date to schedule from. Dan tentukan kapan Anda akan memulai proyek tersebut, klik Done setelah Anda selesai mendefinisikan tanggal mulai pekerjaan. Gambar 3.6 Set a date to schedule from. LANGKAH 4 Langkah keempat adalah menentukan jam kerja dengan mengklik Define general working times pada Tasks Manager. Kemudian pilih jam kerja Standart. Pada Calendar Template. Gambar 3.7 Define general working times langkah 1. 34 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 6 5Bab 3 edited.pdf 6 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 35.
    PERENCANAAN PROYEK « Kemudianlanjutkan ke tahap kedua dengan mengklik Continue to step 2. Pada tahapan ini, Anda menentukan hari kerja dan melakukan pengaturan ulang jam kerja apabila ada yang kurang sesuai dengan keinginan. Gambar 3.8 Menentukan hari kerja dan jam kerja. Setelah menentukan hari kerja dan jam kerja, Anda akan menentukan tanggal atau hari di mana ada libur nasional : Smart Project Plan with Microsoft Office Project 2007 35 5Bab 3 edited.pdf 7 5Bab 3 edited.pdf 7 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 36.
    » PERENCANAAN PROYEK yangmengharuskan kita untuk tidak menjalankan pekerjaan. Klik Change working time untuk memasukkan hari libur nasional. Gambar 3.9 Menambahkan libur ekstra. Gambar 3.10 Hari libur nasional. 36 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 8 5Bab 3 edited.pdf 8 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 37.
    PERENCANAAN PROYEK « KlikContinue to step 5 untuk melanjutkan ke tahapan kelima, yaitu mengubah jam kerja per hari, untuk itu Anda harus mampu menghitung secara tepat berapa jam total dalam seminggu. Jika bingung atau takut salah kalkulasi, Anda bisa melanjutkan ke langkah selanjutnya. Gambar 3.11 Mengatur time unit. Tahap pengaturan jam kerja sudah selesai dan Anda siap untuk melanjutkan ke langkah 5. LANGKAH 5 Setelah mengatur jam kerja dan waktu libur, Anda bisa mulai memasukkan daftar tugas yang sudah disusun pada awal bab ini. Agar mempermudah pengelolaan tugas, maka buatlah tugas sedetail mungkin dan memasukkannya ke dalam subtugas. Caranya adalah dengan mengklik icon panah ke kanan pada toolbar. : Smart Project Plan with Microsoft Office Project 2007 37 5Bab 3 edited.pdf 9 5Bab 3 edited.pdf 9 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 38.
    » PERENCANAAN PROYEK Gambar3.12 Mengubah task menjadi sub-task. Gambar 3.13 Daftar tugas yang belum dilakukan penjadwalan pekerjaan. Setelah selesai memasukkan daftar pekerjaan, selanjutnya kita akan memasukan jadwal pengerjaan dengan mengubah tanggal mulai dan selesainya pekerjaan. Jika pada saat Anda memasukkan tanggal pengerjaan pada hari libur, maka secara otomatis Microsoft Project akan mengubahnya menjadi tanggal setelah hari libur. 38 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 10 5Bab 3 edited.pdf 10 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 39.
    PERENCANAAN PROYEK « Gambar3.14 Mengatur jadwal pengerjaan. Setelah Anda mengubah tanggal pembelian AC, Microsoft Project akan menanyakan apakah kegiatan pembelian AC sekaligus merupakan penutup dari tugas sebelumnya, karena memang pembelian AC dilakukan setelah Anda membeli meja dan kursi komputer, maka sambungkan mereka ke dalam satu kesatuan tugas dengan memilih link them. Jika Anda memilih ini, maka apabila timeline pembelian AC mundur, secara otomatis jadwal pembelian meja dan kursi komputer juga akan mundur. Gambar 3.15 Menghubungkan tugas baru dengan tugas berikutnya. LANGKAH 5 Setelah tugas pembelian perangkat keras, tugas berikutnya adalah melakukan dekorasi ruangan. Atur jadwal dekorasi ruangan sesuai urutan tanggal sebelumnya dan tentukan : Smart Project Plan with Microsoft Office Project 2007 39 5Bab 3 edited.pdf 11 5Bab 3 edited.pdf 11 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 40.
    » PERENCANAAN PROYEK bahwawaktu yang diperlukan adalah 3 hari, untuk mengubah waktu pengerjaan lihat Gambar 3.17. Tetapi ada dua keanehan yang terjadi saat Anda mengatur jadwal pengerjaan, yaitu: Tidak ada pertanyaan untuk melakukan link. Pada gantt chart tidak terjadi link. Untuk lebih jelas perhatikan Gambar 3.16. Gambar 3.16 Tugas yang tidak terkoneksi. Gambar 3.17 Pengaturan lama pekerjaan. Padahal tugas dekorasi ruangan mengharuskan tugas pembelian perangkat keras sudah selesai. Ada satu sebab mengapa ada dua kejadian aneh, yaitu karena tugas dekorasi ruangan bukanlah bagian dari tugas pembelian perangkat keras. Sehingga oleh Microsoft Project tugas tersebut tidak terpengaruh oleh tugas pembelian perangkat keras. 40 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 12 5Bab 3 edited.pdf 12 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 41.
    PERENCANAAN PROYEK « Untukmelakukan link secara otomatis, klik ganda pada tugas Mendekorasi ruangan dan memasang interior. Hingga muncul kotak dialog seperti Gambar 3.18. Gambar 3.18 Task Information. Pilih tabulasi Predessors untuk menghubungkan tugas ini ke tugas lain. Kemudian pilih tugas yang akan dihubungkan, dalam hal ini tugas membeli kursi. Setelah selesai, klik tombol OK untuk mengakhiri. Gambar 3.19 Link task. : Smart Project Plan with Microsoft Office Project 2007 41 5Bab 3 edited.pdf 13 5Bab 3 edited.pdf 13 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 42.
    » PERENCANAAN PROYEK Andaakan melihat perubahan pada gantt chart, ada tanda bahwa tugas mendekorasi ruangan sudah terhubung dengan tugas sebelumnya. Lanjutkan untuk memasukkan jadwal selanjutnya. Dan lihat contoh jadi seperti pada Gambar 3.20. Gambar 3.20 Scheduling dan gantt chart. LANGKAH 6 Setelah selesai memasukkan tanggal pengerjaan, langkah berikutnya adalah memasukkan siapa saja yang melaksanakan pekerjaan tersebut. Klik tombol Resources kemudian pilih Specify people and equipment for the project. Gambar 3.21 Memasukkan sumber daya untuk proyek. Selanjutnya Microsoft Project akan menampilkan lembar kerja resources, pada kotak dialog bagian kiri pilih menu Enter resources manually. 42 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 14 5Bab 3 edited.pdf 14 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 43.
    PERENCANAAN PROYEK « Gambar3.22 Worksheet untuk resources. Resources terdiri dari dua macam, yaitu: 1. Cost (biaya), biasanya mengacu pada biaya variabel, yaitu biaya yang dikeluarkan berdasarkan berapa lama waktu yang diperlukan untuk menyelesaikan pekerjaan. Contoh variabel yang bisa dimasukkan ke dalam cost adalah biaya tenaga kerja. 2. Material resources (bahan baku), seperti namanya, variabel yang masuk kelompok ini adalah variabel bahan baku, dalam contoh kasus kali ini pembelian kursi, meja, dan komputer. Untuk memasukkan resources, klik pada Shell resources untuk menampilkan kota dialog Resources. Untuk lebih jelasnya lihat Gambar 3.23. Pada saat kotak dialog Resources terbuka, perhatikan pada bagian Type, apabila Anda klik akan keluar menu Pulldown dengan tiga pilihan: 1. Work, yang masuk kelompok ini adalah tenaga kerja, sewa peralatan, atau alat pendukung lain yang hanya dipakai sementara dan tidak berkurang kuantitasnya akibat dipergunakan. 2. Material, seperti arti harafiahnya, yang masuk kelompok ini : Smart Project Plan with Microsoft Office Project 2007 43 5Bab 3 edited.pdf 15 5Bab 3 edited.pdf 15 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 44.
    » PERENCANAAN PROYEK adalahbahan baku atau material lain yang dipergunakan untuk membangun atau memproduksi sesuatu, dalam hal ini seperti meja, kursi, kabel, komputer, dan lain-lain. 3. Cost, yang masuk pada tipe biaya adalah pengeluaran yang tidak bergantung kepada jumlah pekerjaan atau waktu yang diperlukan, seperti biaya tiket kereta atau tiket pesawat. Gambar 3.23 Menambahkan resource. Pada Gambar 3.23, Anda telah memasukkan nama resources, group, dan type serta e-mail, klik OK untuk melanjutkan ke langkah selanjutnya. Jika Anda perhatikan Gambar 3.24, maka akan ditemui bahwa belum ada rate per jam dari Budi. Gambar 3.24 Resources budi dengan rate kosong. 44 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 16 5Bab 3 edited.pdf 16 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 45.
    PERENCANAAN PROYEK « Untukmemasukkan rate, klik pada kolom Standart rate, setelah muncul kotak dialog Resource information seperti Gambar 3.25 masukkan honor per jam Budi. Setelah memasukkan honor per jam, klik OK untuk mengakhiri. Gambar 3.25 Resource information. Untuk variabel material, caranya hampir sama. Hanya pada type, Anda pilih material dan pada rate cukup dimasukkan standart rate saja. Lihat Gambar 3.26 untuk lebih jelasnya. Gambar 3.26 Material cost. : Smart Project Plan with Microsoft Office Project 2007 45 5Bab 3 edited.pdf 17 5Bab 3 edited.pdf 17 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 46.
    » PERENCANAAN PROYEK LANGKAH7 Setelah selesai memasukkan tanggal pengerjaan, langkah berikutnya adalah memasukkan siapa saja yang melaksanakan pekerjaan tersebut. Klik kolom Resources name, kemudian aktifkan tabulasi Resources seperti pada Gambar 3.27. Gambar 3.27 Menambahkan resources yang mengerjakan proyek. Masukkan apa atau siapa saja yang terlibat dalam pengerjaan tersebut. Untuk material, Anda harus memasukkan berapa unit material yang diperlukan. Sedangkan untuk tenaga kerja, berapa persen kehadiran petugas yang ditunjuk, apakah full time atau hanya 75% dari total waktu yang diperlukan untuk mengerjakan proyek tersebut. Gambar 3.28 Assign resources. 46 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 18 5Bab 3 edited.pdf 18 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM

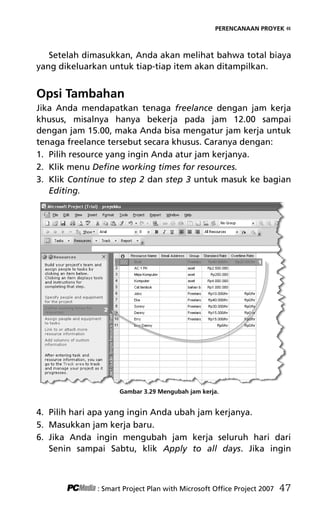

  • 47.
    PERENCANAAN PROYEK « Setelahdimasukkan, Anda akan melihat bahwa total biaya yang dikeluarkan untuk tiap-tiap item akan ditampilkan. Opsi Tambahan Jika Anda mendapatkan tenaga freelance dengan jam kerja khusus, misalnya hanya bekerja pada jam 12.00 sampai dengan jam 15.00, maka Anda bisa mengatur jam kerja untuk tenaga freelance tersebut secara khusus. Caranya dengan: 1. Pilih resource yang ingin Anda atur jam kerjanya. 2. Klik menu Define working times for resources. 3. Klik Continue to step 2 dan step 3 untuk masuk ke bagian Editing. Gambar 3.29 Mengubah jam kerja. 4. Pilih hari apa yang ingin Anda ubah jam kerjanya. 5. Masukkan jam kerja baru. 6. Jika Anda ingin mengubah jam kerja seluruh hari dari Senin sampai Sabtu, klik Apply to all days. Jika ingin : Smart Project Plan with Microsoft Office Project 2007 47 5Bab 3 edited.pdf 19 5Bab 3 edited.pdf 19 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 48.
    » PERENCANAAN PROYEK mengubahpada hari-hari tertentu, Anda bisa menyesuaikan jadwalnya. Apabila sudah selesai, klik menu Continue to step 4 untuk mengakhiri. Gambar 3.30 Mengubah jam kerja. 48 : Smart Project Plan with Microsoft Office Project 2007 5Bab 3 edited.pdf 20 5Bab 3 edited.pdf 20 10/23/2008 3:22:52 PM 10/23/2008 3:22:52 PM
  • 49.
    PENGENDALIAN PROYEK « Bab4 Pengendalian Proyek Setelah pada merencanakan satu proyek, pada bagian ini kita akan belajar bagaimana mengendalikan proyek dengan tepat dan mudah. Jika pada bab sebelumnya kita belajar bagaimana merencanakan proyek, maka pada bab ini kita akan mengelola proyek agar kelak mudah untuk dievaluasi sebagai bahan pembelajaran pengelolaan proyek di masa depan. Memulai Pengelolaan Proyek Untuk memulai pengelolaan proyek, Anda bisa mengklik tombol Track seperti pada Gambar 4.1. Gambar 4.1 Tempat tombol Track. : Smart Project Plan with Microsoft Office Project 2007 49 6Bab 4 edited.pdf 1 6Bab 4 edited.pdf 1 10/23/2008 3:22:44 PM 10/23/2008 3:22:44 PM
  • 50.
    » PENGENDALIAN PROYEK SetelahAnda aktifkan menu Track pada project guide, akan tampil tahapan pengelolaan proyek. Gambar 4.2 Project guide track. LANGKAH 1 Sebelum memulai tracking, Anda harus menyimpan perencanaan proyek Anda sebagai baseline dengan mengklik menu Save a baseline plan to compare with later versions, dilanjutkan dengan mengklik tombol Save baseline. Gambar 4.3 Save baseline. 50 : Smart Project Plan with Microsoft Office Project 2007 6Bab 4 edited.pdf 2 6Bab 4 edited.pdf 2 10/23/2008 3:22:44 PM 10/23/2008 3:22:44 PM
  • 51.
    PENGENDALIAN PROYEK « LANGKAH2 Langkah selanjutnya adalah mulai melakukan input terhadap proses pengerjaan proyek dengan mengklik Prepare to track the progress of your project dan tunggu beberapa saat untuk melihat halaman tracking seperti Gambar 4.4. Gambar 4.4 Halaman setup tracking. Pada bagian ini, ada 3 cara memasukkan tingkat penye- lesaian pekerjaan: 1. Always track by entering the percent of work complete. Cara ini berfungsi untuk memasukkan progress pekerjaan berdasarkan persentase penyelesaian. Anda cukup memasukkan angka 0 100 untuk memprediksi berapa persen pekerjaan telah diselesaikan, kelemahan metode ini adalah tingkat akurasinya sangat lemah. : Smart Project Plan with Microsoft Office Project 2007 51 6Bab 4 edited.pdf 3 6Bab 4 edited.pdf 3 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM

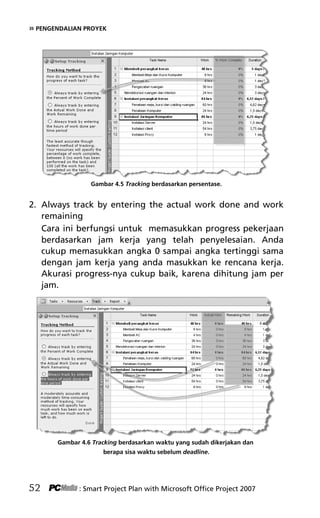

  • 52.
    » PENGENDALIAN PROYEK Gambar4.5 Tracking berdasarkan persentase. 2. Always track by entering the actual work done and work remaining Cara ini berfungsi untuk memasukkan progress pekerjaan berdasarkan jam kerja yang telah penyelesaian. Anda cukup memasukkan angka 0 sampai angka tertinggi sama dengan jam kerja yang anda masukkan ke rencana kerja. Akurasi progress-nya cukup baik, karena dihitung jam per jam. Gambar 4.6 Tracking berdasarkan waktu yang sudah dikerjakan dan berapa sisa waktu sebelum deadline. 52 : Smart Project Plan with Microsoft Office Project 2007 6Bab 4 edited.pdf 4 6Bab 4 edited.pdf 4 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM
  • 53.
    PENGENDALIAN PROYEK « 3.Always track by entering the hours of work done per time period Cara ini berfungsi untuk memasukkan progress pekerjaan berdasarkan jam kerja yang telah penyelesaian. Anda cukup memasukkan angka 0 sampai angka tertinggi sama dengan jam kerja yang Anda masukkan ke rencana kerja. Akurasi progress-nya cukup baik, karena dihitung jam per jam. Ditambah tampilan tanggal mulai pengerjaan dan tanggal penyelesaiannya membuat Anda bisa mengetahui detail jadwal pekerjaan. Gambar 4.7 Tracking berdasarkan waktu yang sudah dikerjakan dan memerlukan berapa hari penyelesaiannya. Kali ini kita akan menggunakan cara moderat dengan menggunakan metode kedua. Masukkan jumlah jam kerja yang telah diselesaikan dan lihat bedanya pada Gambar 4.8. Gambar 4.8 Input data pengerjaan proyek. : Smart Project Plan with Microsoft Office Project 2007 53 6Bab 4 edited.pdf 5 6Bab 4 edited.pdf 5 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM
  • 54.
    » PENGENDALIAN PROYEK LANGKAH3 Setelah memasukkan jadwal pekerjaan yang telah diselesaikan, kita bisa melihat perkembangan dengan membuka project guide track. Caranya cukup mudah, dengan mengklik menu Done pada Setup tracking, Anda akan dibawa ke menu project guide tracking. Untuk melihat progress kerja, silakan klik pada bagian Incorporate progress information into the project. Pada bagian incorporate progress ditampilkan beberapa kolom, yaitu: Gambar 4.10 Incorporate progress. 1. Actual Work Berisi informasi informasi berapa jam pekerjaan tersebut sudah dilakukan. 2. Remaining Work Berisi informasi berapa lama lagi sisa pekerjaan yang harus dilakukan. 3. Duration Berisi informasi berapa hari pekerjaan itu sudah dilakukan. LANGKAH 4 Ada saatnya kita perlu melihat sampai di mana perkembangan project yang dikerjakan. Untuk melihatnya, 54 : Smart Project Plan with Microsoft Office Project 2007 6Bab 4 edited.pdf 6 6Bab 4 edited.pdf 6 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM
  • 55.
    PENGENDALIAN PROYEK « Andabisa melihat dengan mengklik Check the progress of the project. Untuk melihat project apa saja yang sudah selesai, kita bisa melihatnya melalui Status indicator pada Microsoft Project. Ada beberapa icon indikator yang menandai status pekerjaan, yaitu: Icon Keterangan Status Pekerjaan yang telah selesai. Pekerjaan yang sesuai jadwal. Pekerjaan yang sudah melebihi jadwal. Pada Gambar 4.11, Anda akan melihat status tiap pekerjaan yang sudah dilakukan atau yang sudah melebihi jadwal. Gambar 4.11 Status indikator. Pada menu ini, Anda bisa melihat beberapa kelompok pekerjaan melalui filter. Adapun jenis tugas yang bisa Anda filter adalah: : Smart Project Plan with Microsoft Office Project 2007 55 6Bab 4 edited.pdf 7 6Bab 4 edited.pdf 7 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM
  • 56.
    » PENGENDALIAN PROYEK 1.Completed task, menu ini berfungsi untuk melihat tugas atau pekerjaan apa saja yang sudah selesai dijalankan. 2. Task on schedule, menu ini berfungsi untuk melihat tugas atau pekerjaan apa saja yang sudah sesuai jadwal. 3. Late Tasks, menu ini berfungsi untuk melihat tugas atau pekerjaan apa saja yang sudah terlambat dari jadwal seharusnya. 4. Critical Tasks, menu ini berfungsi untuk melihat tugas atau pekerjaan apa saja yang sudah hampir deadline. 5. Future Tasks, menu ini berfungsi untuk melihat tugas atau pekerjaan apa saja harus dilakukan selanjutnya. 6. Unstarted Tasks, berisi list pekerjaan yang belum dimulai. Selain keenam tugas tersebut, masih banyak filter yang bisa digunakan. Untuk menampilkan list lengkap, Anda bisa mengklik More Filters ... (lihat Gambar 4.12). Gambar 4.12 More Filters... 56 : Smart Project Plan with Microsoft Office Project 2007 6Bab 4 edited.pdf 8 6Bab 4 edited.pdf 8 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM
  • 57.
    PENGENDALIAN PROYEK « Andabisa juga mengubah dasar tanggal melihat progress- nya project dengan mengubah tanggal pemeriksaan status seperti pada Gambar 4.13. Jika tanggal diubah menjadi tanggal 24 Oktober, maka ada status yang berubah dari sesuai jadwal ke status terlambat. Gambar 4.13 Perubahan tanggal check status membuat indikator status berubah. Selain mengubah tanggal pemeriksaan status, Anda juga bisa menampilkan status berdasarkan status pekerjaan, interval pekerjaan berdasarkan tanggal dimulainya pekerjaan, serta interval pekerjaan berdasarkan jadwal tanggal selesainya pekerjaan. : Smart Project Plan with Microsoft Office Project 2007 57 6Bab 4 edited.pdf 9 6Bab 4 edited.pdf 9 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM
  • 58.

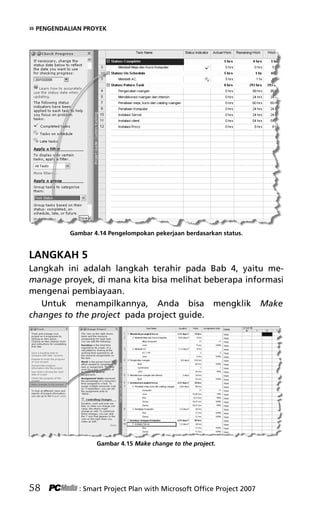

    » PENGENDALIAN PROYEK Gambar4.14 Pengelompokan pekerjaan berdasarkan status. LANGKAH 5 Langkah ini adalah langkah terahir pada Bab 4, yaitu me- manage proyek, di mana kita bisa melihat beberapa informasi mengenai pembiayaan. Untuk menampilkannya, Anda bisa mengklik Make changes to the project pada project guide. Gambar 4.15 Make change to the project. 58 : Smart Project Plan with Microsoft Office Project 2007 6Bab 4 edited.pdf 10 6Bab 4 edited.pdf 10 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM
  • 59.
    PENGENDALIAN PROYEK « Andabisa menampilkan beberapa informasi di kolom detail dengan meletakkan kursor ke sheet detail dan mengklik kanan tombol mouse Anda. Gambar 4.16 Detail sheet. Untuk mengetahui berapa besar biaya tiap-tiap pekerjaan, Anda bisa mengaktifkan detail cost dengan klik kanan dan tandai cost dengan mengklik kiri saat kursor Anda tepat di menu Cost, kemudian lihat hasilnya. Gambar 4.17 Detail sheet dengan report cost. : Smart Project Plan with Microsoft Office Project 2007 59 6Bab 4 edited.pdf 11 6Bab 4 edited.pdf 11 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM
  • 60.
    » PENGENDALIAN PROYEK Jikamerasa tampilan detail sheet kurang menarik, coba Anda ubah tampilannya dengan mengklik kanan Detail sheet l klik detail styles. Gambar 4.18 Detail styles. 1. Field informasi apa saja yang bisa ditampilkan di detail sheet. 2. Field yang ditampilkan oleh user. 3. Jenis huruf dan ukuran yang digunakan. 4. Warna latar belakang dan pattern sheet untuk field yang sedang Anda pilih di nomor 2. Untuk mengubah warna background dan pattern yang Anda sukai, silakan bereksplorasi dengan kotak dialog detail sheet ini. Untuk mengganti warna huruf, Anda bisa mengubahnya di Change font sehingga background dan warna hurufnya menjadi berbeda dibandingkan detail sheet yang lain. 60 : Smart Project Plan with Microsoft Office Project 2007 6Bab 4 edited.pdf 12 6Bab 4 edited.pdf 12 10/23/2008 3:22:45 PM 10/23/2008 3:22:45 PM
  • 61.
    PELAPORAN PROYEK « Bab5 Pelaporan Proyek Setelah Anda selesai mengerjakan proyek, saatnya menyusun laporan pengerjaan proyek. Microsoft akan memberikan banyak kemudahan dalam menampilkan laporan dalam berbagai bentuk. Laporan merupakan satu bentuk dokumen tertulis yang berisi rangkuman informasi dari satu kegiatan yang dirancang dan disusun untuk memberikan gambaran situasi dari kegiatan tersebut. Laporan bisa diberikan kepada publik maupun perorangan yang memerlukan, yang terpenting dari pelaporan adalah kesesuaian format antara pemberi laporan dan penerima laporan. Untuk itu, Microsoft menyediakan begitu banyak model pelaporan bagi Anda. Masuk ke Menu Report Melalui Project Guide Seperti sebelumnya, kita harus mengaktifkan project guide untuk pelaporan dengan cara mengklik tombol Report pada toolbar project guide. Atau bisa juga dengan mengklik menu Report area pada Project guide tracking. : Smart Project Plan with Microsoft Office Project 2007 61 7Bab 5 edited.pdf 1 7Bab 5 edited.pdf 1 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM

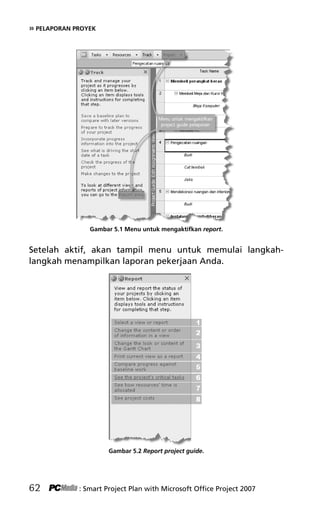

  • 62.
    » PELAPORAN PROYEK Gambar5.1 Menu untuk mengaktifkan report. Setelah aktif, akan tampil menu untuk memulai langkah- langkah menampilkan laporan pekerjaan Anda. Gambar 5.2 Report project guide. 62 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 2 7Bab 5 edited.pdf 2 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 63.
    PELAPORAN PROYEK « 1.SELECT A VIEW REPORT Menu ini menampilkan informasi proyek dalam beberapa format. Anda bisa melihat, mengedit, dan menampilkan informasi dalam beragam bentuk. Seperti halnya pada bagian tracking, pada bagian report ini tersedia beberapa template tampilan. Visual reports terbagi dalam beberapa kelompok, yaitu task overview, task usage, resource overview, resource usage, assignment overview, dan assignment usage. Sedangkan, laporan (reports) dibagi menjadi overview, current activities, costs, assignments, workload, dan custom reports. Di bagian custom reports, Anda bisa mengubah laporan sesuai kebutuhan. Untuk mulai memanfaatkan fitur Report, Anda bisa mengklik menu dan pada project guide menampilkan dua pilihan. Gambar 5.3 Menu view and reports. : Smart Project Plan with Microsoft Office Project 2007 63 7Bab 5 edited.pdf 3 7Bab 5 edited.pdf 3 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 64.
    » PELAPORAN PROYEK Padatahap pertama, kita akan mengakses display or analyze project information with a view. Pada Gambar 5.2, bisa Anda lihat bahwa di bagian bawah terlihat beberapa pilihan tampilan yang bisa dipilih. Untuk melihat tampilan lengkapnya, Anda bisa mengklik See additional view. Gambar 5.4 Kotak dialog tampilan view report secara lengkap. Berikut ini beberapa fitur view report standart yang bisa Anda lihat: View Calendar Untuk menampilkannya, Anda klik Calendar pada Select view, dan klik tombol Apply this view. Di situ Anda bisa melihat daftar pekerjaan secara berurutan tanggal dan dalam tampilan kalender. Gambar 5.5 View calendar. 64 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 4 7Bab 5 edited.pdf 4 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 65.
    PELAPORAN PROYEK « Detail Gantt Chart Untuk menampilkannya, Anda klik detail Gantt chart pada Select view, dan klik tombol Apply this view. Anda bisa melihat gantt chart secara detail. Gambar 5.6 Detail gantt chart. Network Diagram Untuk menampilkannya, Anda klik Network diagram pada Select view, dan klik tombol Apply this view. Setelah itu, akan ditampilkan diagram jaringan berupa flowchart. Di situ akan ditandai pekerjaan yang sudah selesai dengan warna hitam dan dicoret. Gambar 5.7 Network diagram. Relationship Diagram Untuk menampilkannya, Anda klik Relationship diagram : Smart Project Plan with Microsoft Office Project 2007 65 7Bab 5 edited.pdf 5 7Bab 5 edited.pdf 5 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 66.
    » PELAPORAN PROYEK padaSelect view, dan klik tombol Apply this view. Selanjutnya akan ditampilkan hubungan antara satu pekerjaan dengan pekerjaan yang lain. Gambar 5.8 Relationship diagram. Resource Form Untuk menampilkannya, Anda klik Resource form pada Select view, dan klik tombol Apply this view. Pada view report ini agak unik karena Anda bisa melihat sumber daya yang tersedia sudah mengerjakan apa dan terlibat dalam proyek apa saja. Gambar 5.9 Resource form. 66 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 6 7Bab 5 edited.pdf 6 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 67.
    PELAPORAN PROYEK « Resource Graph Untuk menampilkannya, Anda klik Resource graph pada Select view, dan klik tombol Apply this view. Menu ini berfungsi untuk melihat kinerja sumber daya kita apakah ada yang overload atau tidak. Fitur ini cukup menarik dan nyaman digunakan karena Anda bisa melihat dengan mudah siapa saja yang overload. Resource Sheet Untuk menampilkannya, Anda klik Resource view pada Select view, dan klik tombol Apply this view. Resource sheet ini memiliki tampilan mirip dengan worksheet pada Excel. Di situ, Anda bisa melihat seluruh sumber daya yang ada beserta tingkat penggunaannya. Resource Usage Untuk menampilkannya, Anda klik Resource usage pada Select view, dan klik tombol Apply this view. Resource usage berfungsi untuk melihat berapa tingkat penggunaan sumber daya yang tersedia serta berapa biaya yang harus dikeluarkan selama proyek. Untuk menambahkan detail yang ingin ditampilkan, klik kanan pada Sheet detail kemudian klik pada Detail sheet. Task Form Untuk menampilkannya, Anda klik Task form pada Select view, dan klik tombol Apply this view. Tampilan task form ini mirip dengan resources form, hanya saja ditampilkan berdasarkan kelompok tugas dan bukan berdasarkan resources-nya. Di sini, Anda bisa melihat satu pekerjaan diselesaikan oleh siapa saja dan tiap-tiap sumber daya mengerjakan pekerjaan tersebut selama berapa jam. Task Sheet Untuk menampilkannya, Anda klik Task sheet pada Select view, dan klik tombol Apply this view. Pada task sheet ini, Anda bisa melihat satu pekerjaan diselesaikan dalam berapa hari, oleh siapa, dan apa saja yang terlibat dalam proses pekerjaan tersebut. : Smart Project Plan with Microsoft Office Project 2007 67 7Bab 5 edited.pdf 7 7Bab 5 edited.pdf 7 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 68.
    » PELAPORAN PROYEK Task Usage Untuk menampilkannya, Anda klik Task sheet pada Select view, dan klik tombol Apply this view. Task usage berfungsi untuk melihat berapa jam kerja yang dipakai pada hari-hari tertentu, misalkan hari Senin bekerja selama 8 jam, sedangkan hari Selasanya hanya 1,5 jam. Tracking Gantt Untuk menampilkannya, Anda klik Tracking gantt pada Select view, dan klik tombol Apply this view. Tracking gantt berfungsi untuk membandingkan jadwal yang disusun dalam rencana kerja (baseline schedule) dibandingkan dengan realisasi jadwalnya (actual schedule). Membuat Laporan Proyek Anda bisa mengekspor laporan tersebut ke dalam pivot table Excel dengan cara yang sangat mudah. Caranya klik Create a project report untuk menampilkan pilihan penggunaan Visual report. Gambar 5.10 Create a project report. 1. Display Visual Report Menu ini berfungsi untuk mengekspor laporan ke dalam pivot table Microsoft Excel. Klik Menu untuk menampilkan kota dialog seperti pada Gambar 5.18. 68 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 8 7Bab 5 edited.pdf 8 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 69.
    PELAPORAN PROYEK « Gambar5.11 Visual report. Untuk mengekspor ke pivot table cukup mudah, Anda tinggal pilih jenis laporan apa yang diinginkan dan Anda tinggal klik tombol View. Maka, laporan akan tersusun secara otomatis dan ditampilkan di Microsoft Excel. Gambar 5.12 Hasil ekspor ke pivol table Microsoft Excel. : Smart Project Plan with Microsoft Office Project 2007 69 7Bab 5 edited.pdf 9 7Bab 5 edited.pdf 9 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 70.
    » PELAPORAN PROYEK 2.Display Reports Display report ditujukan bagi Anda yang ingin mencetak secara langsung di Microsoft Project, cara membuatnya hampir sama, klik saja Display report. Gambar 5.13 Display reports. Untuk mencetak laporan, cukup pilih salah satu jenis report, kemudian klik tombol Select untuk menampilkan model laporan yang tersedia. Setelah Anda pilih format mana yang paling sesuai, tinggal klik tombol Select untuk menampilkan print preview. Metode ini sangat mudah digunakan, tetapi memiliki keterbatasan tampilan. Gambar 5.14 Menampilkan format laporan. 70 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 10 7Bab 5 edited.pdf 10 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 71.
    PELAPORAN PROYEK « Gambar5.15 Print preview. 1. CHANGE THE CONTENT OR ORDER OF INFORMATION IN A VIEW Bagian ini bisa disebut juga bagian filtering, karena Anda bisa menampilkan sumber daya yang ingin dilihat berdasarkan karakteristik pekerjaan, durasi pekerjaan, prioritas pekerjaan, atau bahkan tanggal penyelesaian tugas tersebut. Selain itu, Anda bisa mengurutkan tampilan berdasarkan tanggal dimulainya. Penyaringan, pengelompokan, dan pengurutan data akan mengubah tampilan informasi proyek secara temporer. Anda bisa menggunakan fitur ini untuk menampilkan dan me- review informasi proyek. Fitur yang tersedia di menu ini antara lain penyaringan (filter) dan pengelompokan (group). : Smart Project Plan with Microsoft Office Project 2007 71 7Bab 5 edited.pdf 11 7Bab 5 edited.pdf 11 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 72.
    » PELAPORAN PROYEK Gambar5.16 Filter isi laporan. Filter yang disediakan, antara lain: Group complete incomplete task Kita jalankan pengelompokan antara pekerjaan yang belum selesai dengan yang sudah selesai untuk semua tugas. Group duration Kita jalankan pengelompokan berdasarkan waktu yang diperlukan untuk menyelesaikan pekerjaan. Group duration then priority Kita jalankan pengelompokan berdasarkan waktu yang diperlukan untuk menyelesaikan pekerjaan. 72 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 12 7Bab 5 edited.pdf 12 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 73.
    PELAPORAN PROYEK « 1.CHANGE THE LOOK OR CONTENT OF THE GANTT CHART Anda bisa mengubah tampilan gantt chart sesuai keinginan, tetapi ini hanya berupa tampilan agar Anda lebih merasa nyaman melihat gantt chart. Ada beberapa pilihan untuk mengubah tampilan gantt chart, dengan menggunakan wizard atau secara manual. Kali ini kita agak mempelajari bagaimana mempercantik gantt chart kita dengan menggunakan wizard. Klik Start the Gantt Chart Wizard... kemudian klik tombol Next. Gambar 5.17 Gantt chart wizard. Pilih tampilan yang Anda sukai, dilanjutkan dengan klik tombol Next. Gambar 5.18 Memilih tampilan yang disukai. : Smart Project Plan with Microsoft Office Project 2007 73 7Bab 5 edited.pdf 13 7Bab 5 edited.pdf 13 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 74.
    » PELAPORAN PROYEK Pilih apa saja yang ingin Anda tampilkan pada gantt chart, klik Next untuk melanjutkan ke tahap berikutnya. Gambar 5.19 Informasi yang ditampilkan pada gantt chart. Pada bagian ini, Anda diminta memilih untuk menampilkan dependensi satu tugas dengan tanda panah atau tidak. Gambar 5.20 Show dependencies. Tahapan untuk mengubah tampilan gantt wizard Anda sudah selesai. Klik tombol Format it untuk memformat tampilan gantt chart Anda. 74 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 14 7Bab 5 edited.pdf 14 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 75.
    PELAPORAN PROYEK « Gambar5.21 Format gantt chart. Setelah selesai format klik tombol Exit untuk melihat hasil perubahan. Anda juga bisa mengubah time scale-nya menjadi 3 baris atau menyederhanakannya menjadi 1 baris saja. Untuk menngaktifkan kotak dialog time scale, ikuti urutan penekanan menu seperti Gambar 5.34. Gambar 5.22 Kotak dialog time scale. Tiap tier atau tingkatan menu memiliki tabulasi untuk konfigurasi. : Smart Project Plan with Microsoft Office Project 2007 75 7Bab 5 edited.pdf 15 7Bab 5 edited.pdf 15 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 76.
    » PELAPORAN PROYEK Top Tier Berisi informasi global. Anda bisa menentukan kelompoknya per tahun, per setengah tahun, sampai unit terkecil. Hanya saja, Anda tidak boleh memasukkan nilai yang lebih kecil dari tier di bawahnya. Middle Tier Berisi kelompok Informasi lebih detail dibanding top tier, konfigurasi default-nya adalah weekly. Namun, Anda bisa mengubahnya menjadi harian. Bottom Tier Berisi kelompok Informasi paling detail, konfigurasi defaultnya adalah daily. Namun, Anda bisa mengubahnya menjadi tiap jam. Gambar 5.23 Time scale. 1. Unit, yang merupakan skala rentang waktu gantt chart akan ditampilkan. 2. Label, judul dari gantt chart. 3. Jumlah baris informasi time scale yang akan ditampilkan. 1. PRINT CURRENT VIEW AS A REPORT Seperti halnya nama menunya, menu ini berfungsi untuk 76 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 16 7Bab 5 edited.pdf 16 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 77.
    PELAPORAN PROYEK « mencetaklaporan proyek yang sedang aktif. Menu ini cukup mudah dan intuitif karena tidak memerlukan banyak prosedur untuk mencetak dokumen yang diperlukan. Untuk mencetak, anda cukup mengikut wizard berikut ini: Klik Print current view as a report l one page. Gambar 5.24 Mencetak satu halaman. Klik continue to step 2 -- biarkan apa adanya dan klik continue to step 3. Klik page setup untuk mengubah header dan footer. Gambar 5.25 Pengaturan header, footer, dan margin cetak. : Smart Project Plan with Microsoft Office Project 2007 77 7Bab 5 edited.pdf 17 7Bab 5 edited.pdf 17 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 78.
    » PELAPORAN PROYEK Jika Anda ingin melihat bagaimana hasil cetakannya nanti, silakan klik tombol Preview untuk melihat hasil cetakan di layar. Apabila masih dirasa kurang, Anda bisa masuk ke page setup lagi untuk mengatur margin dan jenis font. Gambar 5.26 Hasil print preview. 1. COMPARE PROGRESS AGAINST BASELINE WORK Baseline works adalah chart yang Anda susun saat merencanakan satu proyek dan rencana jadwal pengerjaan proyek. Pada scheduled bar ditampilkan tanggal pekerjaan yang sedang berlangsung. Pada praktiknya, ada perbedaan antara perencanaan dengan realisasi pengerjaan proyek. Anda bisa melihat perbedaan tersebut dalam kolom-kolom pada lembar kerja. Anda bisa juga menggunakan menu ini untuk menganalisis rencana jadwal dan realisasinya. Dengan menggunakan filter, Anda bisa juga menampilkan tugas yang masih harus diselesaikan tanpa menampilkan tugas yang sudah diselesaikan. 78 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 18 7Bab 5 edited.pdf 18 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 79.
    PELAPORAN PROYEK « Untukmembandingkan baseline dan actual, Anda cukup mengklik Compare progress against baseline work akan ditampilkan dua gantt chart yang saling berhimpitan. Gantt chart atas menggambar kondisi sebenarnya (actual), sedangkan bagian bawah menampilkan rencana awal (baseline). Gambar 5.27 Perbandingan actual dan baseline. Jika Anda perhatikan Gambar 5.39, Anda akan melihat ada dua warna, yaitu hitam dan hijau. Hitam adalah baseline schedule, sedangkan hijau adalah actual schedule. 2. SEE THE PROJECT’S CRITICAL TASKS Jika Anda melihat ada beberapa pekerjaan yang mendekati tenggat waktu atau bahkan memiliki kemungkinan melewatinya, bisa melakukan beberapa langkah berikut: Mengoptimalkan alur tugas yang kritis dengan menganalisis beberapa pekerjaan yang bisa seharusnya bisa dikerjakan simultan, tapi ternyata dikerjakan berurutan yang menyebabkan tertundanya satu pekerjaan. Memodifikasi sumber daya yang ditugaskan untuk menyelesaikan pekerjaan. Anda bisa juga menambahkan sumber daya baru untuk menyelesaikan tugas tersebut agar lebih cepat terselesaikan. Mempersempit ruang lingkup kerja dan memprioritaskan target kerja utama. : Smart Project Plan with Microsoft Office Project 2007 79 7Bab 5 edited.pdf 19 7Bab 5 edited.pdf 19 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 80.
    » PELAPORAN PROYEK Untukmelihat jalur kritis proyek Anda cuku mudah. Dengan cara klik See the project’s critical tasks, Anda akan melihat pekerjaan yang mencapai titik kritis atau hampir melewati tenggat waktu dengan warna merah. Gambar 5.28 Critical tasks. 1. SEE HOW RESOURCES’ TIME IS ALLOCATED Menu ini berfungsi untuk menampilkan sumber daya dan pekerjaan yang dialokasikan untuk mereka. Untuk melihat sumber daya tersebut bertugas di pekerjaan apa saja dan bagaimana progress-nya, Anda cukup mengklik sumber daya di kiri atas. Maka, kolom kanan atas dan bawah akan menampilkan detailnya. Gambar 5.29 Resources time allocated. 80 : Smart Project Plan with Microsoft Office Project 2007 7Bab 5 edited.pdf 20 7Bab 5 edited.pdf 20 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 81.
    PELAPORAN PROYEK « 2.SEE PROJECT COSTS Menu ini adalah menu paling menarik, karena Anda bisa melihat berapa besar anggaran yang dihabiskan untuk proyek ini dan Anda bisa melakukan analisis biaya proyek melalui beberapa cara: 1. Mengubah sumber daya yang digunakan untuk menyelesaikan satu pekerjaan. Misalnya, dengan mengganti pekerja yang memiliki honor tinggi dengan yang berhonor rendah. 2. Menyesuaikan tarif untuk tiap sumber daya, misalnya dengan bernegosiasi untuk mendapatkan harga termurah atau dengan sistem borongan hingga berapa lama tugas tadi diselesaikan tidak akan membuat pegeluaran Anda membengkak. Tentu saja Anda hanya bisa melakukan cara ini jika pekerjaan tersebut tidak bergantung kepada pekerjaan lainnya atau ada pekerjaan lain yang bergantung pada pekerjaan tersebut. 3. Mengurangi ruang lingkup kerja proyek, atau dengan bahasa lain, lebih fokus pada pekerjaan inti untuk mengurangi biaya. Salah satu cara adalah dengan menghapus tugas yang tidak perlu atau mempersingkat waktu pengerjaan serta efisiensi staf. Dengan melakukan cara tersebut diharapkan mampu mengurangi biaya. Untuk membuka prediksi biaya proyek, Anda cukup mengklik See project costs. Gambar 5.30 Project costs. : Smart Project Plan with Microsoft Office Project 2007 81 7Bab 5 edited.pdf 21 7Bab 5 edited.pdf 21 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 82.
    » PELAPORAN PROYEK Padaproject cost terdapat beberapa kolom, yaitu: 1. Total Cost, berisi informasi total biaya yang dikeluarkan pada saat Anda mengerjakan proyek. 2. Baseline, berisi rencana anggaran belanja yang akan Anda keluarkan. Karena masih merupakan rencana, sering kali terdapat selisih antara total cost dan baseline, ini dikarenakan ada perbedaan antara rencana dan realisasi. 3. Variance, adalah selisih antara rencana anggaran dengan total biaya setelah dilakukan efisiensi. Jika angka dimulai dengan tanda kurung, maka terjadi penghematan biaya sebesar (x) rupiah. 4. Actual, adalah informasi biaya yang sudah dikeluarkan sampai saat dibuatnya laporan, jika angkanya 0 ada kemungkinan memang belum waktunya dikerjakan. 5. Remaining, berisi informasi anggaran yang masih tersisa untuk menyelesaikan pekerjaan. 82 : Smart Project Plan with Microsoft Office Project 2007 Raih kesempatan mendapatkan 10 paket Online Training Microsoft Project 2007 dari Keystone senilai total Rp36.000.000,- bagi 10 orang pemenang PERTANYAAN: Menurut Anda, topik apa yang paling tepat untuk diangkat dalam ekstra buku PC Media berikutnya? A. Programming B. Sekuriti Virus Komputer C. Database D. Server E. Microsoft PowerPoint Advanced CARA MENJAWAB: Pelanggan Indosat (Matrix, IM3, Mentari, Starone); Telkomsel (Halo, Simpati, As); XL (Xplor, Bebas, Jempol); Flexi; atau Mobile-8 (Fren) kirim SMS ke 7669: Ketik SMS: PCMEDIAspasi12spasiPROJECTspasi[Jawaban A/B/C/D/E]spasiNAMA Contoh: PCMEDIA 12 PROJECT C BUDI SMS diterima selambat-lambatnya 19 Desember 2008. Nama pemenang diumumkan pada PC Media 02/2009 halaman 142 yang terbit 15 Januari 2009. 7Bab 5 edited.pdf 22 7Bab 5 edited.pdf 22 10/23/2008 3:23:22 PM 10/23/2008 3:23:22 PM
  • 83.
    Untuk setiap pembelian PCatau Laptop yang sudah teRinstall Office Small Business 2007 cOEM ASLI dari distributor resmi indonesia Mulai 1 Nov ‘08 - 31 Des ’08. Untuk setiap pembelian PC atau Laptop yang gratis CD Training Office small business senilai Rp 75 ribu. ANALISA pakai office 2007 Publisher 2007 Business Contact Manager Office small Business 2007 SUKSES UKM ALA OFFICE Small Business PEMASARAN PROFESIONAL pakai jAlin relasi pakai PROFIT pakai JANGAN LUPA MINTA PASANG OFFICE Small BusinEss YANG ASLI! Gratis Software Akuntansi accurate SMALL BUSINESS senilai rp 1 juta. + + = Office SB gratis* Rp 1 Juta! Beli * Rp 1 juta berupa bonus dan tidak bisa diuangkan. selama persediaan masih ada. SBE_Advert_PCMediaMiniBook_FA.indd 1 SBE_Advert_PCMediaMiniBook_FA.indd 1 10/24/2008 3:47:10 PM 10/24/2008 3:47:10 PM
  • 84.
    Cover 4_IRM.indd 1 Cover4_IRM.indd 1 24/10/2008 15:17:25 24/10/2008 15:17:25
