SlideShare a Scribd company logo
九州の鉄工所が
kintoneとTwitterで
ノリノリになった話
株式会社乗富鉄工所
・写真撮影 :11年
・YouTube :2年
・キャンプ :1年
・Twitter :2年
・kintone :10ヶ月
趣味
大学院生の私@2009
家業など知らん!
おれは好きなことをやる!
父
鉄工所を30年維持
元造船職人。
売上10億の会社を築いたレジェンド
祖父
ぎゃー!!!
リーマン
ショック!!

Recommended for you

チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜
チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜
チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜

kintone hive 2021 大阪事例 kintone hive osaka vol.9 ユーザー事例 ヤンマーエンジニアリング株式会社 紀平智志 氏

kintonekintonehive
k i n t o n e で 「はやく・安く・高品質」な業務改革
k i n t o n e で 「はやく・安く・高品質」な業務改革k i n t o n e で 「はやく・安く・高品質」な業務改革
k i n t o n e で 「はやく・安く・高品質」な業務改革

kintone hive 2023 大阪事例 kintone hive osaka vol.11 ユーザー事例 関西電力株式会社 藤井伸弥氏 中野 一高氏

kintonekintonehive
ぼくらは呼吸をするように変化する
ぼくらは呼吸をするように変化するぼくらは呼吸をするように変化する
ぼくらは呼吸をするように変化する

kintone hive 2021 仙台事例 kintone hive sendai vol.4 ユーザー事例 有限会社竹鶏ファーム 志村 竜生 氏

kintonekintonehive
教授のすすめで造船所へ・・・
前職での主な仕事内容
①生産管理
②生産現場改善
③業務改善
動かぬ現場、週2のプレゼンボッコボコ
えっ、情シスの人やらないの?
続くトラブル、鳴りやまぬ無線
!"#$%&'()*+,-

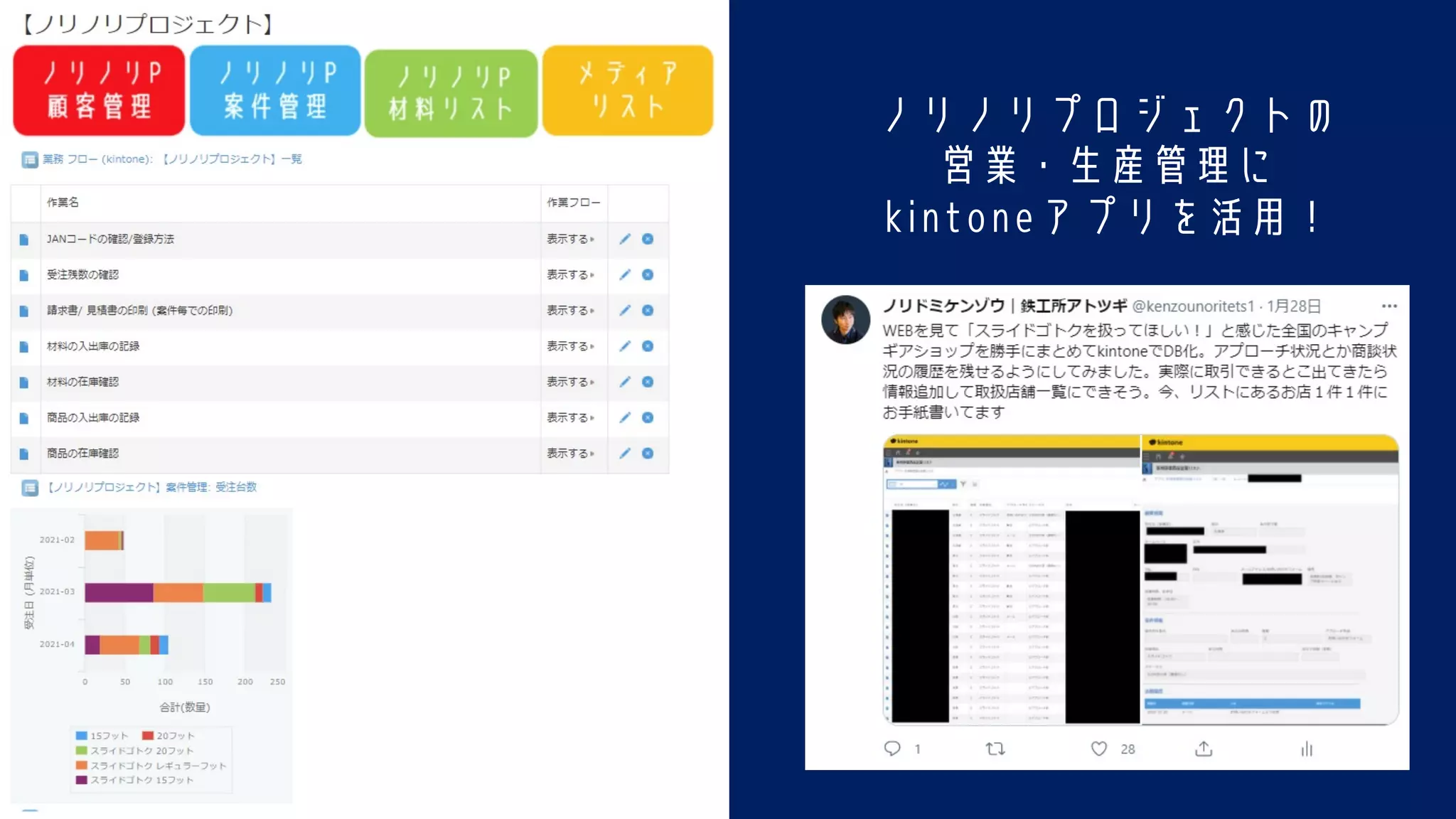

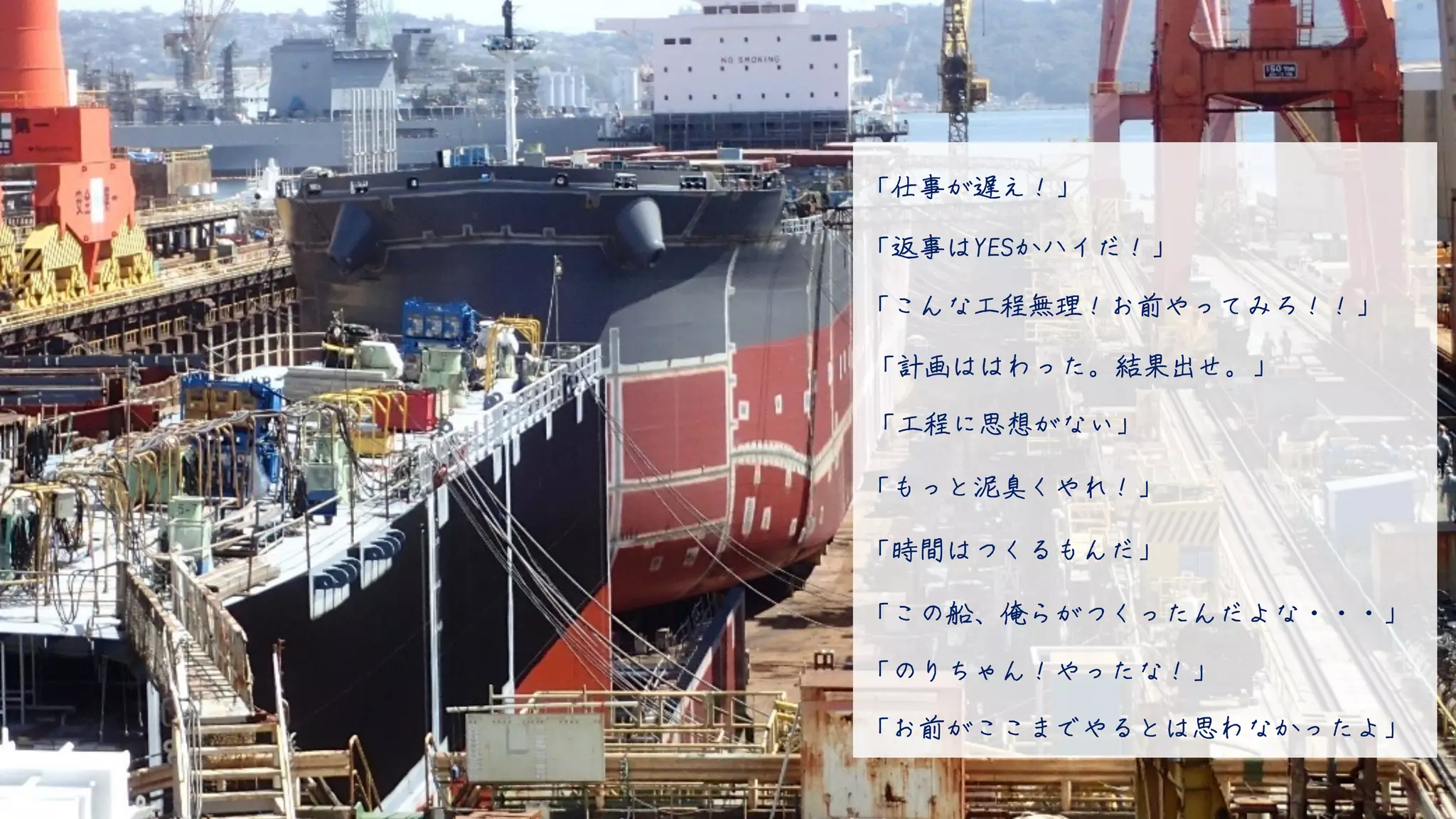

!./01234,56789:;,,-
!<=$$>8?@ABCD@-
!12EFGH0I-
!J8KLMN7O,-
!PQ$RNSJ/+-
!TUVW/,78?0,-
!56H..XY7SK$F>0(8?Z-
![#H],-
!.T^_`aHRN8?/+Z0bbb-
!"#$%&'()*+,-
!./01234,56789:;,,-
!<=$$>8?@ABCD@-
!12EFGH0I-
!J8KLMN7O,-
!PQ$RNSJ/+-
!TUVW/,78?0,-
!56H..XY7SK$F>0(8?Z-
![#H],-
!.T^_`aHRN8?/+Z0bbb-
かえってきてくれー!

Recommended for you

kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜
kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜
kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜

kintone hive 2021 東京事例 kintone hive tokyo vol.13 ユーザー事例 株式会社ダイブ 鮎川 悟 氏

kintonekintonehive
\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語
\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語
\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語

kintone hive 2023 大阪事例 kintone hive osaka vol.11 ユーザー事例 株式会社神戸製鋼所 今井健太氏 田淵裕子氏

kintonekintonehive
Let’s make our business DRY kintone - RPA連携で業務自動化
Let’s make our business DRY kintone - RPA連携で業務自動化Let’s make our business DRY kintone - RPA連携で業務自動化
Let’s make our business DRY kintone - RPA連携で業務自動化

The document discusses automating procurement processes at Okinawa Institute of Science and Technology Graduate University using kintone and RPA. It describes how the previous manual processes of copying and pasting between Excel and emails were inefficient ("WET"). The new system uses kintone to create databases and templates and RPA to automate tasks like uploading data from ERP. This streamlines processes, reduces errors, and allows staff to focus on higher-level work rather than routine tasks. The changes are estimated to reduce annual work hours by 500 hours.

kintonekintonehive
も
の
づ
く
り
っ
て
最
高
に
オ
モ
シ
ロ
イ
!
家
業
の
鉄
工
所
を
飛
躍
さ
せ
よ
う
!
鉄工職人 “メタルクリエイター”
幅広い技能をもつオーダーメイドものづくりのプロ(DIYの王様)
鉄工所とは・・・
金属を加工してモノ
をつくる町工場!
特技:溶接
鉄を熱で溶かして繋げる
専門性
+
組織力
個の力
造船所 ▶スペシャリスト集団 鉄工所▶ジェネラリスト集団
水門メーカー
(福岡県最大)
年間約200件
の工事を実施

Recommended for you

「仲間のために」という想いが、kintone全社活用につながった。
「仲間のために」という想いが、kintone全社活用につながった。「仲間のために」という想いが、kintone全社活用につながった。
「仲間のために」という想いが、kintone全社活用につながった。

kintone hive 2021 東京事例 kintone hive tokyo vol.13 ユーザー事例 エン・ジャパン株式会社 高橋 淳也 氏

kintonekintonehive
“自分ゴト”の業務改善を
“自分ゴト”の業務改善を“自分ゴト”の業務改善を
“自分ゴト”の業務改善を

1) The document discusses mobile work and improving business processes by moving beyond limitations of existing knowledge and capabilities. 2) It describes workshops held with 7 departments to identify necessary functions for mobile work based on each department's specific needs and goals. 3) As a result of these workshops, several mobile apps were developed and customized for different tasks like construction inspections and site surveys. This allowed field work to be more efficiently recorded and shared digitally.

kintonekintonehive
現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏
現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏
現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏

kintone hive 2023 大阪事例 kintone hive osaka vol.11 ユーザー事例 神戸市役所 小阪真吾氏 小寺有美香氏

kintonekintonehive

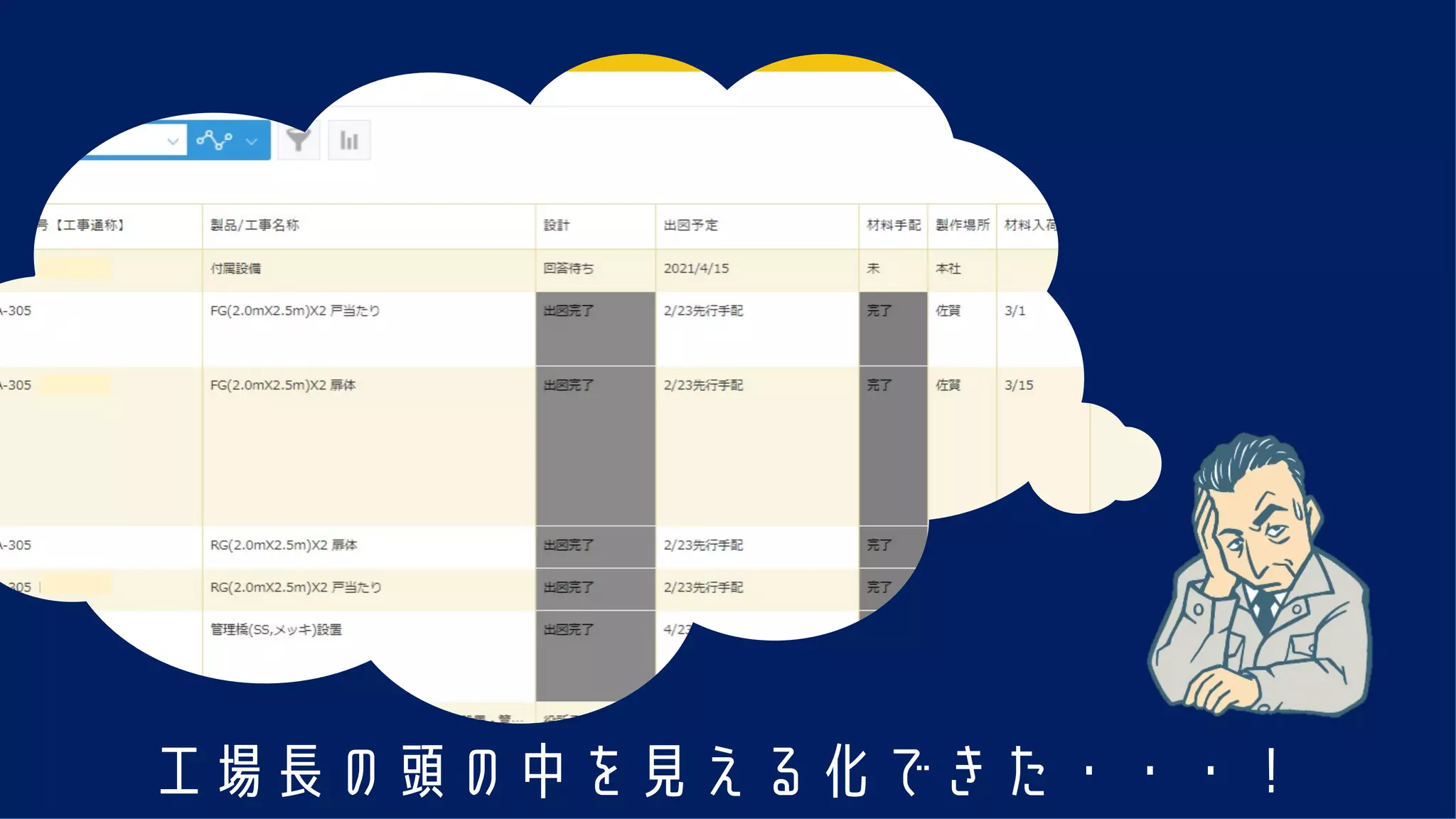

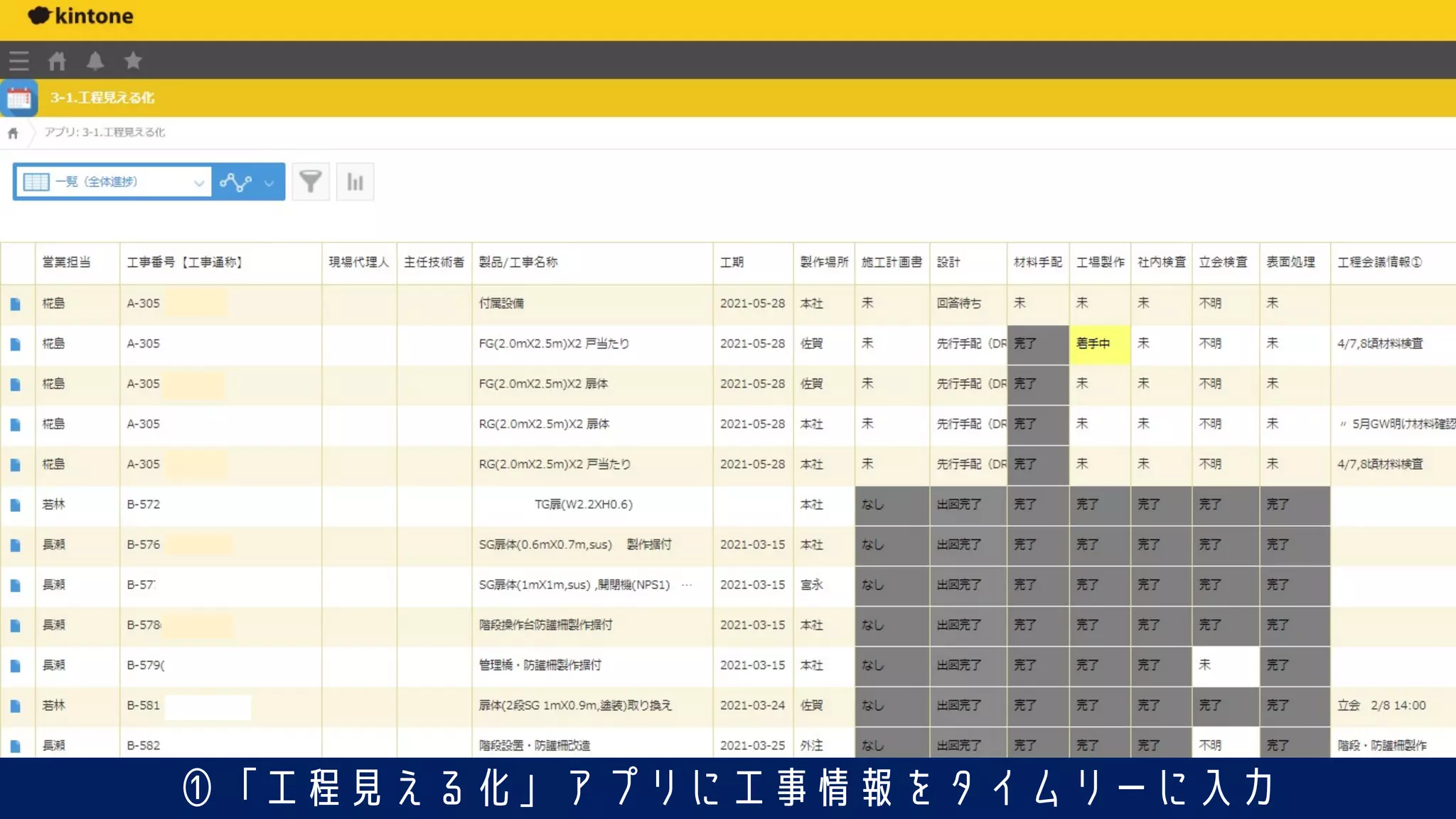

工程計画が超複雑
(情報が確定しない&突発工事多数)
工場長 工場長が地獄(2020年3月定年)
書類地獄
会議資料作成地獄
なんでもか
んでも俺に
きくなー!
Twitterで
呟いてみた。
匿名エンジニアから
オススメされ・・・
即、実行!

Recommended for you

kintoneを活用したアカウント自動制御システム
kintoneを活用したアカウント自動制御システムkintoneを活用したアカウント自動制御システム
kintoneを活用したアカウント自動制御システム

2016年5月26日 kintone hive 講演資料 (株式会社ディー・エヌ・エー様事例)

kintonekintonehive
kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜
kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜
kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜

kintone hive 2023 大阪事例 kintone hive osaka vol.11 ユーザー事例 認定NPO法人おてらおやつクラブ 桂浄薫氏 茶円春希氏

kintonekintonehive
kintone AWARD 2018 星野リゾート 事例
kintone AWARD 2018 星野リゾート 事例kintone AWARD 2018 星野リゾート 事例
kintone AWARD 2018 星野リゾート 事例

kintone AWARD 2018 (2018/11/7) 株式会社星野リゾート

kintonekintonehivekintoneaward
年寄りには
分からん
意味あるの?
無駄なお金
になるのでは・・・
手間増えるだ
けじゃ・・・
鉄工所には
難しいのでは・・・
カイゼン
あるある
新しいものに
飛びついても・・・
アナログなチェック
が大事だ
年寄りには
分からん
意味あるの?
無駄なお金
になるのでは・・・
手間増えるだ
けじゃ・・・
鉄工所には
難しいのでは・・・
カイゼン
あるある
試用期間(1ヶ月)
で結果出す!
工程計画が超複雑
(情報が確定しない&突発工事多数)
工場長 工場長が地獄(2020年3月定年)
書類地獄
会議資料作成地獄
なんでもか
んでも俺に
きくなー!
工程計画が超複雑
(情報が確定しない&突発工事多数)
工場長 工場長が地獄(2020年3月定年)
書類地獄
会議資料作成地獄
これを解決しよう!
・・・?

Recommended for you

【法人向け】人材派遣・紹介の提案書
【法人向け】人材派遣・紹介の提案書【法人向け】人材派遣・紹介の提案書
【法人向け】人材派遣・紹介の提案書

千葉県専門の人材派遣会社ワークパワーの営業資料。 法人顧客向けに、人材派遣と人材紹介の両サービスを説明 するために説明・提案資料です。 【ワークパワー株式会社】 http://www.w-power.jp

人材 派遣 紹介 営業
kintone活用は続くよ どこまでも
kintone活用は続くよ どこまでもkintone活用は続くよ どこまでも
kintone活用は続くよ どこまでも

1) The speaker is Naoki Takahara from Modosuji Tax Accountant Corporation. He has 19 years of experience in systems development and support work. 2) Modosuji Tax Accountant Corporation was established in 1991 with 40 employees including 10 tax accountants and 1 accountant. They aim to solve all problems of small and medium enterprises. 3) Naoki introduced how his company started using kintone to improve productivity and business management. They created applications for timesheet management, billing, profit analysis, and business forecasts which reduced workload and helped achieve sales targets.

kintonekintonehive
サンタクロースの仕事を変えたkintone活用事例
サンタクロースの仕事を変えたkintone活用事例サンタクロースの仕事を変えたkintone活用事例
サンタクロースの仕事を変えたkintone活用事例

kintone hive 2021 東京事例 kintone hive tokyo vol.13 ユーザー事例 NPO法人チャリティーサンタ 青山 恭隼 氏

kintonekintonehive
実はほかにも物件あ
るんだけど・・・
この工事予定
変わったから!
(実は先週分かってた)
お客さんがすぐやって
ほしいって!
(実は余裕ある)
変更ないよー
(実はあるけどまだ先だし・・・)
営業マンA
営業マンB
営業マンC
生産管理部
の担当者
面倒臭えー!!

㎦㌢ ㍀侊 ㍜㑨㺃丅㌋ ㍭㎥
㍰㌓㍋㍆㋾
㏒㌅㽲㍚㌋
㏉㌓京㑨㌋ ㌂从㎦㌢ ㎑ ㌈ 䀹 ㋸ ㌎ 佺 ㎋ ㎑ ㌈ 䀹 ㋸ ㌎ 佺 ㎋ ㎑ ㌈ 䀹 ㋸ ㌎ 佺 ㎋ ㎑ ㌈ 䀹 ㋸ ㌎ 佺 ㎋ ㎑
㍰㌓京㑨㌋ 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31
珈㋹䐗㮈㍭ ㌻儘也偶㏇从 7/11㌛㌑㌟唹㍿㍟亀㌀
㌆伉 ㍻㌦㎮㍓㌻儘㍓倊㍛┉ 8/21
丯倦㌺㌨
㌆伉 兊㏓倬倊㍛┉ 9/10
╣ ㏉㌉㎦㌢┉ ┎ ㋁㋬㋠㉕㍧䨄┎ 丿㏢㍟
2017/8/31 僙㍖㌨㺔㍪ 可㋋㌁
㎜㎂㍓㎮䒑㬎 ╣ 吃
僙㍖㌨㺔㍪ 4 㓇 ㋢㊨
伏俚㋧㋈㋀㋅㉕㋫㋫┤㋖㋑㋬㋗丬㎌㊜㎲䰠
僎㋽㌨㺔㍪ 可㋋㌁ 8/7侍㉕仟㎨㉕䖸三㎻㊜㏔㎻
㍃倦
2016/3/16 僙㍖㔟㌦䀹㌙㎱䇳㒒┳ ㌆伉
㍃倦
2015/3/25 㟽㌻㌙丕个䯨㍃㍈㏏㌹㋼ ㌆伉
㏗㍛㏉㌉8┩ 9㌎㌕䨄㎦㌢┊ ㈰㉘㏉㌉㉕㌌㈸㉃䒑㬎㈨┑
可㋋㌁
2 .2 媾㍳乿 依㑪㌑䒾┉ 㫗佳倊㌛㎦㌢ ㏉㌉㏉乳㍐ ㌻儘
0 ㌫䌂 ㌻儘也1㏤丬㎌ ㋚㋬
0 7/M 11㌎㊒㊔㏉㌉㎦㌢ ㎮㍮䒾䜌伖㍿ 刵㍭
2017/2/9 2 .2 㿗仍 6/E ㏫任㋣┤㊼┤㋘┤㋫┤┉ 10/E ㎋傠
㏉㌉侖僀┉ ㏱佈㏓㍫㌀┉ 7/B
㍥侭剝列䀹㌙㎱䇳㒒 2 ㌆伉
㏉㌉侖僀┉ ㏱佈㏓㍫㌀┉ 7/B
㋹估乄㔟㌦䀹㌙㎱䇳㒒 8 ㌆伉
㏉㍛佑㌆㎦㌢ 丬㎌㌦㕞㌕㌗┊ 佪㍊㤗俏㎦㌢ ╣ ㎸乀㌛冼 ㎸乀㍔㕮㈮㎦㌢
2017/8/25 㭭㓇㍽乩仍㎋㍣㌦㎋㍣㾮㎋㍣亠仫上
2 .7 㿗仍 ≨≻≢≼≷2PC S ,≨≻≢≼≷≸≨≼≎2PC S ,㎸乀16┉ 8PC S 丬㎌┉ ╣ ╣ # 1仨㌼俜㌢┊ # 2儺亮㎦㌢
8/10佑㌆㎦㌢ ╣ ≚≻≒
≐≰≞≷㉑1㛏侖㍫ ╣ 吃㕮僞事
2017/8/5 ㍥侭剝列䀹㌙㎱䇳㒒 ㌆伉 7/18
㋹㍫㮈㍭≃㋖㊵㊼≃㓇㋽䀹㎑
30 9㌎吃㕮㎦㌢
2017/4/15 㭭㓇㍽伾䇳㍙㊽㋡㮈㍭㌉㍬㍪
㌻儘2 5 1 0 3 仏㏶ 1/24 8/16侍 㮇世尨㎋㍇㊯┤㋅㊜之㊊㏉乳㏠㌌㈸㎦㌢
2017/6/30 匜佳㮈㍭ ㌊㌤㏱佈┉ ㍟
8/E㊈㉑佑㌆ 㭭㓇㍽㔟勵㌟㍽䀹䒑㬎㌉㍬㍪ 3 4 㿗仍 1/6 ㏉㌉侖┊ 㤗俏佪㍊㉘㎦㌢
80 ㌆伉≃㌀㎼ ㌊㌤㎲㍾≃㌯㋼
2017/9/29 㭭㓇㍽㔟勵㌟㍽䀹䒑㬎㌉㍬㍪
2 6 .5 㿗仍 6/15 ╨ 㹦㍚㊔㌊㌤㎲㍾┊ ㋽㌊㊂丁㍏╣ A l
嘩 㫗佳㉕倊㌛㎦㌢ 8/E匂傛㌛冼
仏㏶≃㌏㌀ # 2夵㍔ ㍓区㎌㏉㌑䒾 ㍟
2017/11/30 伾䇳㍙㊽㋡㮈㍭㌉㍬㍪ 1 0 1 仏㏶ 6/5 ╨ # 1㌊㌤㎲㍾ ╨ # 2㌊㌤㎲㍾
㋹㍫㮈㍭┎ ≪
≚≼≞┎ 㓇㋽䀹㎑㟨㌢㮈㍭㏉㌉㚑㌚㎿㌅㌼
62 9㌎吃㕮㎦㌢ 㫗佳㉑刕ㇿ㈮
2017/9/30 㭭㓇㍽伾䇳㍙㊽㋡㮈㍭㌉㍬㍪
28 5 6 .2 仏㏶ 5/23 䙥㏓--㎠㎶㌟㌊㌤㎲㍾--㍓区㎌㏉--㏉㌓㎲㍾㎦㌢ E493嘩㉘哘㌂㌟┊ ㎠㎶≃㌊㌤㎲㍾┲ 8㌎㌀僞事┳┊ ㈺㉘㌟㍓区㎌㏉
㌎䐈㍀㒼
2018/3/31 㭭㓇㍽ 㔟勵㌟㍽䀹䒑㬎㌉㍬㍪
3 .5 ㌆伉
C -01052 !"#$%&'()*+,-./012345
6&'7809:7.0000;<=>?
C -01053 @ABAC@DEF:GH0IJK
LMNOPQRS>?
!"TUVWXPYZXPY[]^!:XPY_`
I-01024
(D -36)
abcdef0g7Vc40*/@hF:ijkl./
mOnoR_`7.00pqrstqouvwxygz{|}u0~
c•€ •‚ ƒ•€ •„… •A
D -01082
†@‡>?
E-00492
E-00493
E-00498
E-00487
ˆ‰Š‹Œ•Ž•@•mOn‘’“”•oR_`
p•Ž•@•mOn0–
c€ —3•‚ ˜
W€ —dK
p‘’“”•oR_`… cA
ˆ‰Š‹Œ•Ž•@•mOn:™7.š š p›oLœ•ž
mOn0–
c€ —3•‚ ˜
W€ —dKš š pŸ oR_`… cA
¡¢£%³´%ª«¬C@Bµ-®/¯°¶0·²
abcdefg7V•40*/@hF:ijkl./š š š š š ¸
¹+80mOnE†G7.
º{|}u»p@¼½|¾¿À±„A"p;<DÁ§±WÂ"pQ
RSÁ§±WÃ"š pÄÅÆDZKÈÉ"ÊË?±WÈÉ"p
ÌÍÎÏÐÊË?±WÈÉ"00pѧ:±KÈÉ"0ºÒÓ
D -01067
E-00486
D -01072
T¬ÔÕ0XPYZ-®
D -01073
Ö×%ØÙBµÆÚ±c78"7.00LÛPÜLoLœ
•žmOnoR_`0000ÝÞ
Ýo0Lœ•žmOn
–
•€ •‚ ˜
•€ •0… 0•Aß,àáßµâU0… 0•y
ˆ‰Š‹Œ9:7.0!C@ã<ämOnoR_`
p!C@ã<ämOn0–
c€ „‚ ˜
K€ •… •Aß‘’“”•ß
å}æ}sÏ|çÎwcèéê;<Ë™
C -01058
Vc•4ë@DZLMNOP¿À
㏉㎃㌌㎥
㎮
㌥
倊
㕞
㌜
䚯
㏉㌉㎵別
㍰㌓吃㕮
䜌㍆
㌕䨄㎾
侖僀 ㏉㌓䙥㏓
C -01054
ì
í
•XPYîïðDÁ§
LMNOPoR_`±ñòóô"
㏉㌉
丒係
D -A 06
D -A 53
㭭㓇㍽乩仍㎋
㍣㌦乩㌫冕㎼
亠仫上
I-01023
(C -942)
õö÷ø./0îù%VôC@8ú@F:mOn:7.
±ûümOnoR_`"
8㌎┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ 8㌎
¤ýþÿ!0ë@DZi"-®
E-00495
Ö×%()W4#$A%!77.š š š &v'()¾*”o+‘y
{|}u0,—•••‚ ˜
•c••š š š Ÿ p‘’“”•oR_`š … š •A
D -01077 abc—efš g7V•400-./012ëZ†G7.
2 34Ë™„5±cÂú"š p678¿À
㎦㌢ ㍀侊 ㍜㑨㺃丅㌋ ㍭㎥
㍰㌓㍋㍆㋾
㏒㌅㽲㍚㌋
㏉㌓京㑨㌋ ㌂从㎦㌢ ㎑ ㌈ 䀹 ㋸ ㌎ 佺 ㎋ ㎑ ㌈ 䀹 ㋸ ㌎ 佺 ㎋ ㎑ ㌈ 䀹 ㋸ ㌎ 佺 ㎋ ㎑ ㌈ 䀹 ㋸ ㌎ 佺 ㎋ ㎑
㍰㌓京㑨㌋ 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31
珈㋹䐗㮈㍭ ㌻儘也偶㏇从 7/11㌛㌑㌟唹㍿㍟亀㌀
㌆伉 ㍻㌦㎮㍓㌻儘㍓倊㍛┉ 8/21
丯倦㌺㌨
㌆伉 兊㏓倬倊㍛┉ 9/10
╣ ㏉㌉㎦㌢┉ ┎ ㋁㋬㋠㉕㍧䨄┎ 丿㏢㍟
2017/8/31 僙㍖㌨㺔㍪ 可㋋㌁
㎜㎂㍓㎮䒑㬎 ╣ 吃
僙㍖㌨㺔㍪ 4 㓇 ㋢㊨
伏俚㋧㋈㋀㋅㉕㋫㋫┤㋖㋑㋬㋗丬㎌㊜㎲䰠
僎㋽㌨㺔㍪ 可㋋㌁ 8/7侍㉕仟㎨㉕䖸三㎻㊜㏔㎻
㍃倦
2016/3/16 僙㍖㔟㌦䀹㌙㎱䇳㒒┳ ㌆伉
㍃倦
2015/3/25 㟽㌻㌙丕个䯨㍃㍈㏏㌹㋼ ㌆伉
㏗㍛㏉㌉8┩ 9㌎㌕䨄㎦㌢┊ ㈰㉘㏉㌉㉕㌌㈸㉃䒑㬎㈨┑
可㋋㌁
2 .2 媾㍳乿 依㑪㌑䒾┉ 㫗佳倊㌛㎦㌢ ㏉㌉㏉乳㍐ ㌻儘
0 ㌫䌂 ㌻儘也1㏤丬㎌ ㋚㋬
0 7/M 11㌎㊒㊔㏉㌉㎦㌢ ㎮㍮䒾䜌伖㍿ 刵㍭
2017/2/9 2 .2 㿗仍 6/E ㏫任㋣┤㊼┤㋘┤㋫┤┉ 10/E ㎋傠
㏉㌉侖僀┉ ㏱佈㏓㍫㌀┉ 7/B
㍥侭剝列䀹㌙㎱䇳㒒 2 ㌆伉
㏉㌉侖僀┉ ㏱佈㏓㍫㌀┉ 7/B
㋹估乄㔟㌦䀹㌙㎱䇳㒒 8 ㌆伉
㏉㍛佑㌆㎦㌢ 丬㎌㌦㕞㌕㌗┊ 佪㍊㤗俏㎦㌢ ╣ ㎸乀㌛冼 ㎸乀㍔㕮㈮㎦㌢
2017/8/25 㭭㓇㍽乩仍㎋㍣㌦㎋㍣㾮㎋㍣亠仫上
2 .7 㿗仍 ≨≻≢≼≷2PC S ,≨≻≢≼≷≸≨≼≎2PC S ,㎸乀16┉ 8PC S 丬㎌┉ ╣ ╣ # 1仨㌼俜㌢┊ # 2儺亮㎦㌢
8/10佑㌆㎦㌢ ╣ ≚≻≒
≐≰≞≷㉑1㛏侖㍫ ╣ 吃㕮僞事
2017/8/5 ㍥侭剝列䀹㌙㎱䇳㒒 ㌆伉 7/18
㋹㍫㮈㍭≃㋖㊵㊼≃㓇㋽䀹㎑
30 9㌎吃㕮㎦㌢
2017/4/15 㭭㓇㍽伾䇳㍙㊽㋡㮈㍭㌉㍬㍪
㌻儘2 5 1 0 3 仏㏶ 1/24 8/16侍 㮇世尨㎋㍇㊯┤㋅㊜之㊊㏉乳㏠㌌㈸㎦㌢
2017/6/30 匜佳㮈㍭ ㌊㌤㏱佈┉ ㍟
8/E㊈㉑佑㌆ 㭭㓇㍽㔟勵㌟㍽䀹䒑㬎㌉㍬㍪ 3 4 㿗仍 1/6 ㏉㌉侖┊ 㤗俏佪㍊㉘㎦㌢
80 ㌆伉≃㌀㎼ ㌊㌤㎲㍾≃㌯㋼
2017/9/29 㭭㓇㍽㔟勵㌟㍽䀹䒑㬎㌉㍬㍪
2 6 .5 㿗仍 6/15 ╨ 㹦㍚㊔㌊㌤㎲㍾┊ ㋽㌊㊂丁㍏╣ A l
嘩 㫗佳㉕倊㌛㎦㌢ 8/E匂傛㌛冼
仏㏶≃㌏㌀ # 2夵㍔ ㍓区㎌㏉㌑䒾 ㍟
2017/11/30 伾䇳㍙㊽㋡㮈㍭㌉㍬㍪ 1 0 1 仏㏶ 6/5 ╨ # 1㌊㌤㎲㍾ ╨ # 2㌊㌤㎲㍾
㋹㍫㮈㍭┎ ≪
≚≼≞┎ 㓇㋽䀹㎑㟨㌢㮈㍭㏉㌉㚑㌚㎿㌅㌼
62 9㌎吃㕮㎦㌢ 㫗佳㉑刕ㇿ㈮
2017/9/30 㭭㓇㍽伾䇳㍙㊽㋡㮈㍭㌉㍬㍪
28 5 6 .2 仏㏶ 5/23 䙥㏓--㎠㎶㌟㌊㌤㎲㍾--㍓区㎌㏉--㏉㌓㎲㍾㎦㌢ E493嘩㉘哘㌂㌟┊ ㎠㎶≃㌊㌤㎲㍾┲ 8㌎㌀僞事┳┊ ㈺㉘㌟㍓区㎌㏉
㌎䐈㍀㒼
2018/3/31 㭭㓇㍽ 㔟勵㌟㍽䀹䒑㬎㌉㍬㍪
3 .5 ㌆伉
C -01052 !"#$%&'()*+,-./012345
6&'7809:7.0000;<=>?
C -01053 @ABAC@DEF:GH0IJK
LMNOPQRS>?
!"TUVWXPYZXPY[]^!:XPY_`
I-01024
(D -36)
abcdef0g7Vc40*/@hF:ijkl./
mOnoR_`7.00pqrstqouvwxygz{|}u0~
c•€ •‚ ƒ•€ •„… •A
D -01082
†@‡>?
E-00492
E-00493
E-00498
E-00487
ˆ‰Š‹Œ•Ž•@•mOn‘’“”•oR_`
p•Ž•@•mOn0–
c€ —3•‚ ˜
W€ —dK
p‘’“”•oR_`… cA
ˆ‰Š‹Œ•Ž•@•mOn:™7.š š p›oLœ•ž
mOn0–
c€ —3•‚ ˜
W€ —dKš š pŸ oR_`… cA
¡¢£%³´%ª«¬C@Bµ-®/¯°¶0·²
abcdefg7V•40*/@hF:ijkl./š š š š š ¸
¹+80mOnE†G7.
º{|}u»p@¼½|¾¿À±„A"p;<DÁ§±WÂ"pQ
RSÁ§±WÃ"š pÄÅÆDZKÈÉ"ÊË?±WÈÉ"p
ÌÍÎÏÐÊË?±WÈÉ"00pѧ:±KÈÉ"0ºÒÓ
D -01067
E-00486
D -01072
T¬ÔÕ0XPYZ-®
D -01073
Ö×%ØÙBµÆÚ±c78"7.00LÛPÜLoLœ
•žmOnoR_`0000ÝÞ
Ýo0Lœ•žmOn
–
•€ •‚ ˜
•€ •0… 0•Aß,àáßµâU0… 0•y
ˆ‰Š‹Œ9:7.0!C@ã<ämOnoR_`
p!C@ã<ämOn0–
c€ „‚ ˜
K€ •… •Aß‘’“”•ß
å}æ}sÏ|çÎwcèéê;<Ë™
C -01058
Vc•4ë@DZLMNOP¿À
㏉㎃㌌㎥
㎮
㌥
倊
㕞
㌜
䚯
㏉㌉㎵別
㍰㌓吃㕮
䜌㍆
㌕䨄㎾
侖僀 ㏉㌓䙥㏓
C -01054
ì
í
•XPYîïðDÁ§
LMNOPoR_`±ñòóô"
㏉㌉
丒係
D -A 06
D -A 53
㭭㓇㍽乩仍㎋
㍣㌦乩㌫冕㎼
亠仫上
I-01023
(C -942)
õö÷ø./0îù%VôC@8ú@F:mOn:7.
±ûümOnoR_`"
8㌎┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ ┉ 8㌎
¤ýþÿ!0ë@DZi"-®
E-00495
Ö×%()W4#$A%!77.š š š &v'()¾*”o+‘y
{|}u0,—•••‚ ˜
•c••š š š Ÿ p‘’“”•oR_`š … š •A
D -01077 abc—efš g7V•400-./012ëZ†G7.
2 34Ë™„5±cÂú"š p678¿À
作るのに時間が掛かる(2時間/回) → 徒労感・・・
1,2週間先までしか見えない → 行き当たりばったり
全体的な忙しさが分からない → 工事部にしわ寄せ
※全体的な忙しさを見る工程表は8時間かかる + 私しか作れない ので2ヶ月に1回
や
さ
し
い
世
界
・
・
・

Recommended for you

​鍼灸治療所の基幹システムをkintoneで作ってみた ~No カスタマイズ Only プラグイン~
​鍼灸治療所の基幹システムをkintoneで作ってみた  ~No カスタマイズ Only プラグイン~​鍼灸治療所の基幹システムをkintoneで作ってみた  ~No カスタマイズ Only プラグイン~
​鍼灸治療所の基幹システムをkintoneで作ってみた ~No カスタマイズ Only プラグイン~

【​kintone hive osaka vol.8】 社会医療法人健生会​ システム管理課 中尾 典隆 氏

kintonekintonehive
株式会社FinT会社紹介資料
株式会社FinT会社紹介資料株式会社FinT会社紹介資料
株式会社FinT会社紹介資料

株式会社FinTの会社紹介資料です!

体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話
体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話
体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話

kintone hive 2023 大阪事例 kintone hive osaka vol.11 ユーザー事例 八代製薬株式会社 喜田晃大氏

kintonekintonehive
3週間で
アプリが完成!
①「工程見える化」アプリに工事情報をタイムリーに入力
!"#$%&'()
②CSVで書き出す ③エクセルファイルにそのまま貼付

Recommended for you

【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022
【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022
【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022

2022年11月11日に実施した、Cybozu Days2022 における「サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏」セッションの資料です。

cybozuサイボウズ
kintone evangelist 0720
kintone evangelist 0720kintone evangelist 0720
kintone evangelist 0720

userfestial2021

便利に!スムーズに!コミュニケーション活性化
便利に!スムーズに!コミュニケーション活性化便利に!スムーズに!コミュニケーション活性化
便利に!スムーズに!コミュニケーション活性化

kintone hive 2021 大阪事例 kintone hive osaka vol.9 ユーザー事例 スラッシュ株式会社 安藤史織 氏

kintonekintonehive
2021/4/16
工事番号【工
事通称】 客先 工期 営業担当
施工計画
書 製品/工事名称 設計 出図予定
主要購入品(内容と手配状
況)
材料手
配
主要材
料入荷
日
工場製
作
製作場
所
製作責任
者
製作開
始予定
製作完
了予定 外注先と範囲・条件(製作)
社内検
査 社検日
立会検
査 立検日 表面処理 送り日 戻り日 工程会議情報① 工事内容
工事準
備 現地工事
外注先と範囲・条件・施工
体制台帳 工事時期
工事開
始予定
工事完
了予定 工事責任者 工事メンバー
竣工検
査
完成図
書
クロー
ジング
社内書
類 工程会議情報②
A-305【北浦
樋管】
5/28 椛島 未 付属設備 回答待ち 4/15 未 未 本社 田中(石
橋)
6/1 6/20 未 不明 未 未 未 椛島洋二 秋原+1or2 未 未 未 未 1/8キックオフ
FG (2.
0m X 2.
5m )X 2
戸当たり
先行手配
(DR待
ち)
2/23先
行手配
完了 3/1 着手
中
佐賀 4/12 4/21 未 不明 未 4/7,8頃材料検査 未 未 椛島洋二 秋原+1or2 未 未 未 未 工期未定。ただし製作はしておく。
FG (2.
0m X 2.
5m )X 2
扉体
先行手配
(DR待
ち)
完了 3/15 未 佐賀 5/10 5/25 未 不明 未 未 未 椛島洋二 秋原+1or2 未 未 未 未
R G (2.
0m X 2.
5m )X
2 扉体
先行手配
(DR待
ち)
2/23先
行手配
開閉機納期7/末
材料スキンプレート3/30
設変材料4/6
完了 3/10 未 本社 田中(石
橋)
6/1 6/16 メインローラ(加工完)4/30 未 不明 未 〃
5月GW明け材料確認
未 未 椛島洋二 秋原+1or2 未 未 未 未
R G (2.
0m X 2.
5m )X
2 戸当たり
先行手配
(DR待
ち)
完了 3/19 未 本社 田中(石
橋)
5/21 6/3 未 不明 未 4/7,8頃材料検査 未 未 椛島洋二 秋原+1or2 未 未 未 未
B -572 花宗太田 若林 なし 南五反野B TG扉
(W 2.
2X H 0.
6)
出図完了 11/2 開閉機:2/5 完了 11/10 完了 本社 11/24 12/4 土木手配有り 完了 12/14 完了 12/24 完了 既設扉撤去あり(1月上) 完了 完了 2/27 2/27 岡崎多久男 完了 完了 完了 未 3/2 土のう撤去
手直し有り
B-576【釜谷
樋管】
柳川みやま土
木組合
3/15 長瀬 なし S G扉体
(0.
6m X 0.
7m ,
sus)
製作据付
出図完了 11/26
先行手
配
ゴム:12/18納期 完了 12/4 完了 本社 12/24 12/28 完了 完了 2/15 完了 未 完了 3/11 3/11 未定 完了 完了 なし 未 3/11¤ 12
B-577(東ノ切
地区)
柳川みやま土
木組合
3/15 長瀬 なし S G扉体
(1m X1m ,sus) ,開
閉機(NPS 1) 製作
据付
出図完了 12/1 ゴム12/25納期 完了 12/8 完了 宮永 12/18 1/13 完了 1/14 完了 2/12 完了 完了 完了 3/3 3/4 野田浩平 完了 完了 なし 未
B-578(幸々町
樋管)
柳川みやま土
木組合
3/15 長瀬 なし 階段操作台防護柵
製作据付
出図完了 12/1 先
行手配
完了 完了 本社 堤勝 12/18 12/25 完了 1/13 完了 2/12 完了 完了 完了 3/6 3/6 未定 完了 完了 なし 未 (営業)連絡
扉撤去日
3/19 竣工
B-579(山ノ内
地区)
柳川みやま土
木組合
3/15 長瀬 なし 管理橋・防護柵製
作据付
出図完了 11/27 完了 12/4 完了 本社 岡崎 12/18 12/28 完了 1/13 未 2/12 完了 完了 完了 3/17 3/17 未定 完了 完了 なし 未 3/17¤ 19
3/19 竣工
B-581【茅原
ノ1樋管】
花宗太田 3/24 若林 なし 扉体(2段S G
1m X0.9m ,塗装)取
り換え
出図完了 12/22に
製作分
先行図
出した
完了 1/7 完了 佐賀 1/25 1/25 完了 2/4 完了 2/8 完了 3/5 立会 2/8 14:00 3/22まで 完了 完了 3月中旬 3/22 3/22 未定 未 完了 なし 未 3/29竣工検査
B-582【拝領
開ノ二樋門】
柳川みやま土
木組合
3/25 長瀬 なし 階段設置・防護柵
改造
出図完了 1/26 完了 1/26 完了 外注 1/26 1/29 階段、手摺 外注(城北
製作所)納期2/20
完了 不明 完了 階段・防護柵製作 階段設置・防護柵改造 完了 完了 3/16 3/16 未定 未 完了 なし 未
B-583【坂井
前】
花宗太田土木
組合
3/24 若林 未 防護柵 出図完了 2/4 完了 2/5 完了 本社 堤勝 2/8 2/9 完了 未 完了 3/15 3/18 メッキ後検査 完了 完了 3月下旬 3/23 3/23 未定 未 完了 なし 未 3/29竣工検査
B-未【志賀
開】
柳川みやま府
土木組合
6/10 長瀬 未 管理橋(S S ,メッキ)
設置
着手中 4/23 未 未 5/10 5/11 未 不明 未 未 未 6/4 6/4 未定 未 未 なし 未
C -189 タクマ 岡 なし 有明クリーンセン
ター建設工事(残
工事)
なし なし なし なし なし なし 残工事(ダンピングボックス据付、
仕舞工事など)
なし 着手中 山陽工業(1月はセザ
キ工業から増員)
1月~2月末
(仮)
1/11 2/19 岡崎多久男 稲吉 なし なし なし なし 2/1~2/3は1名増員必要
3/8の週 片付2日
C -191 秀電社 3/31 岡 なし 白川ポンプ場 水
密調整
なし なし なし なし なし なし S GX5 戸当、扉体、開閉機据付 完了 完了 12/21~25 2/12 2/12 荒巻靖 廣松、古賀 未 未 未 未 バイパスゲート試運転4/20 2名(荒巻
+ 1)
C-223【広川
ため池】
ドボテック
(広川町役
場)
3/10 若林 なし 土砂吐GX1、斜樋
GX3、ため池栓X1
据付工事
出図完了 土砂吐GX1:日新産業
1/20
斜樋GX3:日新産業2/26
ため池栓X1:日新産業
2/26
完了 なし 未 不明 なし 完了 完了 1月末 3/3 3/4 岡崎多久男 なし 完了 なし 未
C-228【小郡
FGX3】
小郡市役所 5/31 長瀬 なし FG戸当り
[S U S /2m X 2m ]X 1
出図完了 2/24 完了 3/10 完了 3/4 3/12 未 不明 完了 戸当り据付 未 未 4月末 4/28 4/29 高尾孝文 未 未 未 未 KO2/22
FG扉体
[S U S /2m X 2m ]X 1
出図完了 完了 3/10 完了 佐賀 廣松 3/15 3/25 未 不明 完了 FG扉体据付 未 未 5/18 5/19 高尾孝文 未 未 未 未
FG扉体
[S U S /2m X 1.
25m ]
X 2
出図完了 2/24 完了 3/10 未 外注 開成 未 不明 未 FG扉体据付 未 未 5/18 5/19 高尾孝文 未 未 未 未
FG戸当り
[S U S /2m X 1.
25m ]
X 2
出図完了 完了 3/10 未 外注 開成 未 不明 未 戸当り据付 未 未 4月末 4/28 4/29 高尾孝文 未 未 未 未
C -230 龍土木(柳川
市役所)
3/19 若林 なし 内ネジゲート□500
据付
なし 内ネジゲート□500(久
保田鉄工所)
完了 なし 未 不明 なし なし 未 4/28 4/28 未定 未 未 なし 未
C-231【池町
川FGX11】
久留米市役所 6/15 長瀬 なし 池町川FH新設工事
(13?箇所)
回答待ち 図面は
できて
る
未 なし 外注 簡易FG(久保田鉄工)
φ300X3 、φ350X1 、φ
450X2 、φ500X1 、φ
600X1 、φ900X1 、角型
500X 2
未 不明 なし 未 未 5/17 5/26 未定 未 未 未 未
~完了

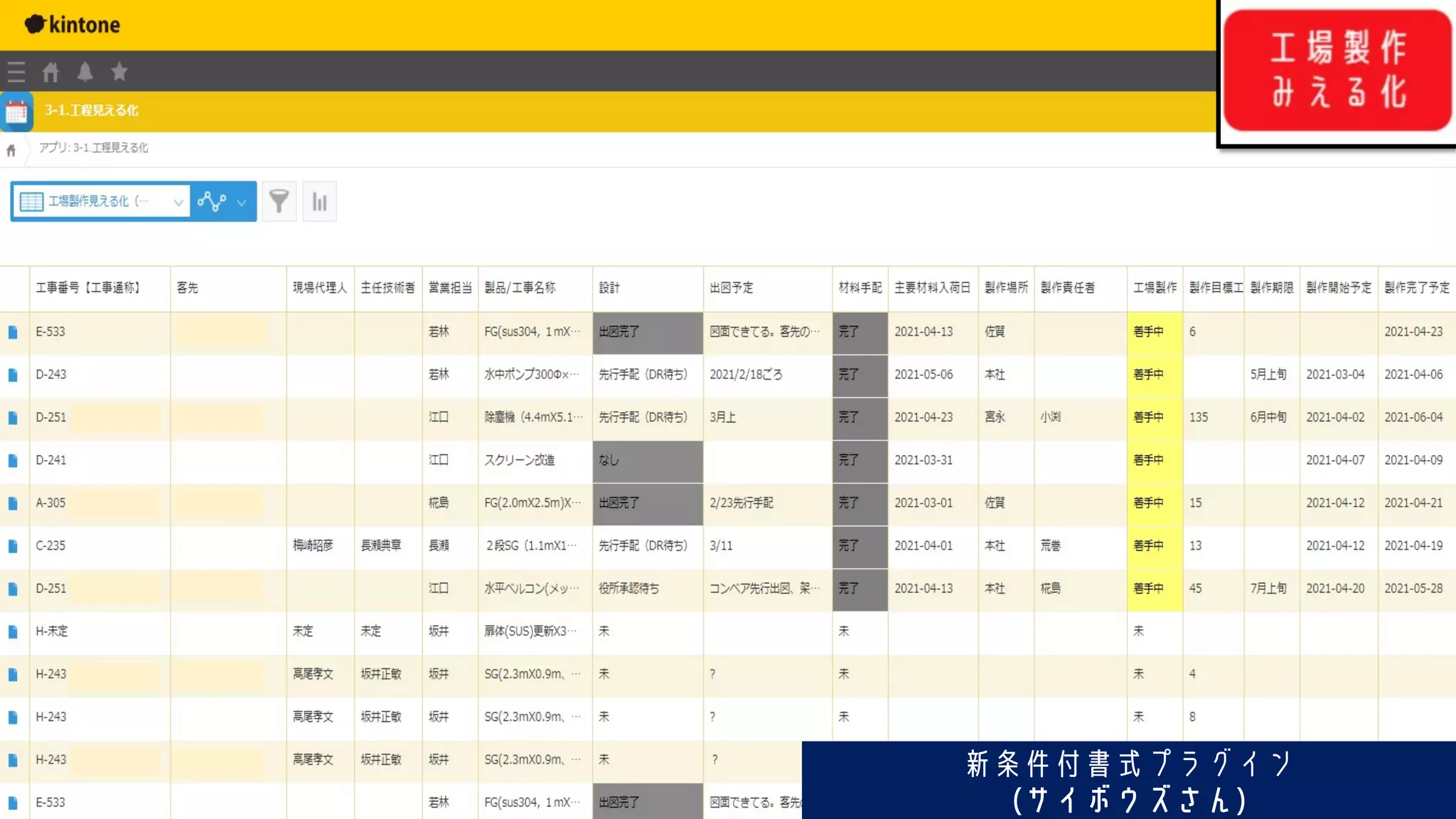

みえる!工程会議(kintone連携)
物件情報 設計~材料・購入品手配 ~工場製作 ~現地工事
グレー:工場製作完了/なし
黒背景:現地工事完了/なし
青背景:着手中 赤字;未確定情報
工程会議資料が完成!(作成時間約2時間▶1分)
1~2週先までしか見えなかった工事が、完了まで見えるようになった!
作業時間
1/120
全体的な忙しさが見える!(作成時間約8時間▶1分)
2か月先まで見えるので、早めに手が打てる!
作業時間
1/500
とりあえず入力は私がやって
紙ベースで効果を実感してもらうことに。
「まずおいしい思いをしてもらって
説明会や雑談でジワジワ巻き込む」作戦
Twitterで
呟いてみた。

Recommended for you

情報のバトン〜手渡しと宅配ボックス〜
情報のバトン〜手渡しと宅配ボックス〜情報のバトン〜手渡しと宅配ボックス〜
情報のバトン〜手渡しと宅配ボックス〜

kintone hive 2021 仙台事例 kintone hive sendai vol.4 ユーザー事例 アドレス株式会社 小林 涼香 氏、髙木 純花 氏

kintonekintonehive
Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」
Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」
Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」

Cybozu Days 2020 Tokyo にて「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」と題したセッションを開催しました。

サイボウズサイボウズofficecybozu days
kintone から生まれた感謝の心
kintone から生まれた感謝の心kintone から生まれた感謝の心
kintone から生まれた感謝の心

kintone AWARD 2020 九州・沖縄地区:株式会社現場サポート 永田 亮介 氏

kintonekintonehive
Twitterで
呟いてみた。
Twitterで
呟いてみた。
想像以上の反響が!
先輩ユーザーやサイボウズ
の方に褒められて有頂天!
触発されてkintone
始める方も・・・

Recommended for you

町の靴屋の業務改善〜小さな会社の大きな一歩〜
町の靴屋の業務改善〜小さな会社の大きな一歩〜町の靴屋の業務改善〜小さな会社の大きな一歩〜
町の靴屋の業務改善〜小さな会社の大きな一歩〜

kintone AWARD 2020 中国・四国地区代表:有限会社中山靴店 藤原 靖久 氏

kintonekintonehive
テストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdf
テストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdfテストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdf
テストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdf

テストテストテスト

kintone Café JAPAN登壇
アトツギ仲間とkintone勉強会
学びを深める機会も!
ちょっとの
気遣い
お知らせ掲示板から
ワンクリックで見たい情報だけにアクセスできるように
担当者がリアルタイムに入力できるようになった!
新条件付書式プラグイン
(サイボウズさん)

Recommended for you

ダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdf
ダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdfダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdf
ダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdf

ダイナミックプラス株式会社の説明資料です。 ご興味ある方は、recruit@dynamic-plus.com にご連絡ください!! カジュアル面談もぜひ!

共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub
共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub
共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub

Saleshub

にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______
にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______
にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______

2023年2月23日・24日に東京で開催された「にっぽんの宝物 JAPANグランプリ2022-2023」の当日配布冊子です。 目次: ・地域の原石を全国・世界レベルのヒット商品に育てるプロジェクト「にっぽんの宝物」とは?〜ヒット商品が生まれる にっぽんの宝物の「9つの秘密」〜 ・全国大会2022-2023、世界大会2023で上位入賞をしたみなさんの声 ・地域セミナー&地域グランプリ 主催者の声 ・すでに全国22都道府県で実施実績あり「にっぽんの宝物を始めるには?」 ・にっぽんの宝物プロジェクト 過去の開催地域一覧 ・2023年度 参加地域・関係者情報 ・審査員の皆様から グランプリに寄せてメッセージ ・グランプリ審査員リスト ・大会スケジュール ・各部門紹介、エントリー紹介 ・おいしさの理由と出会える食のライブコマース「foove」紹介 ・宝物はSNSが面白い!YouTubeコラボ、自主企画紹介 ・東京駅直結 東京ミッドタウン八重洲を拠点にした「地域経済創発プロジェクト POLUCK YAESU」紹介(にっぽんの宝物コラボイベントを開催) ・10億人の挑戦を応援する「FiNANCiE」紹介 〜全国から応援団が集まる にっぽんの宝物DAOとは?〜 ・プレスリリース配信サービス「PR TIMES」紹介 ・受賞商品 店舗販売情報「自然食品F&F」紹介 ・全国大会の上位受賞商品のみが並ぶ「にっぽんの宝物 ECサイト」 ・プロデューサー 羽根拓也 メッセージ ・主催・後援・協力 ・会場情報

日程・工程・稼働表作成プラグイン使用
(TISさん)
工場長の頭の中を見える化できた・・・!
工場長1人で決めてきたことを
みんなで決める
“製造工事部作戦会議”がスタート!
(2021年1月~)
ホッ
Twitterで
以下略

Recommended for you

TOKYO-PRIME_MediaSheet_202410-202503_240625.pdf
TOKYO-PRIME_MediaSheet_202410-202503_240625.pdfTOKYO-PRIME_MediaSheet_202410-202503_240625.pdf
TOKYO-PRIME_MediaSheet_202410-202503_240625.pdf

TOKYO PRIMEは東京を中心に全国35都道府県の富裕層・ビジネス層に圧倒的な質・規模で動画広告をお届けする日本最大のタクシー・サイネージメディアです。

信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です
信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です
信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です

信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です

ChatGPTとスライドをブラッシュアップする方法について解説します!!.pdf
ChatGPTとスライドをブラッシュアップする方法について解説します!!.pdfChatGPTとスライドをブラッシュアップする方法について解説します!!.pdf
ChatGPTとスライドをブラッシュアップする方法について解説します!!.pdf

作成したスライドをより良くしたいとき。そのスライドをCahtGPTに見てもらうと瞬時にフィードバックをもらえます。それらを参考に、スライドを再編集するとブラッシュアップすることができます。その方法について解説します。ChatGPTと仕事をしてスライドもスキルも磨かれます!

パワーポイント chatgpt言語化
メタルクリエイターの“DIY力”を生かした
新規事業に注目してくれる人たちが!
メタルクリエイターが創り出し 私が売る(売れない)
メタルクリエイター X 異業種の課題 = 有りそうで無かったプロダクト
動画再生はここをクリック
メタルクリエイター X 異業種の課題 = 有りそうで無かったプロダクト
うちのゼミと
コラボしましょ!
大学(商学部)の先生
うちの工場と
コラボしましょ!
地元の鉄工所アトツギ
一緒に展示会
出しましょう!
全国の町工場仲間

Recommended for you

Findy Freelanceお客様ご案内サービス説明資料_2024Ver.pdf
Findy Freelanceお客様ご案内サービス説明資料_2024Ver.pdfFindy Freelanceお客様ご案内サービス説明資料_2024Ver.pdf
Findy Freelanceお客様ご案内サービス説明資料_2024Ver.pdf

Business

20240703_Service Design Exercise_Visual Report_vol.4.pdf
20240703_Service Design Exercise_Visual Report_vol.4.pdf20240703_Service Design Exercise_Visual Report_vol.4.pdf
20240703_Service Design Exercise_Visual Report_vol.4.pdf

サービスデザイン基礎演習Day4ビジュアルレポート

高知大学サービスデザインデザイン思考
20240706_Service Design Exercise_Visual Report_vol.5.pdf
20240706_Service Design Exercise_Visual Report_vol.5.pdf20240706_Service Design Exercise_Visual Report_vol.5.pdf
20240706_Service Design Exercise_Visual Report_vol.5.pdf

高知大学地域協働学部専門科目サービスデザイン基礎演習 Day5のビジュアルレポートです。

デザイン思考サービスデザイン高知大学
メタルクリエイターと
町工場仲間と元工場長
と創り出し
デザイナーが
まとめ、監修し、
私と大学のゼミメンバーが
イベント・広報・営業を行い
Twitterの仲間
と広げていく
メタルクリエイターが創り出し 私が売る(売れない)
BEFORE
AFTER
ECサイト
By 私&デザイナー
公式インスタ
By福大商学部飛田ゼミ
公式YouTube
By 私&デザイナー
ノリノリプロジェクトの
営業・生産管理に
kintoneアプリを活用!
初のアウトドアプロダクト「スライドゴトク」がヒット!
全国14社、26店舗+ECサイトにて好評販売中!(テレビや新聞でも)

Recommended for you

株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf
株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf
株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf

株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf

前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。
前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。
前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。

Spreadsheet及びGASで作ってみました。

株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります
株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります
株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります

株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります

情報をオープンにして、バラバラをひとつに。
メタルクリエイター X kintone X Twitter を武器に
想いを繋げて、ノリノリなプロダクトを生み出していく!
▶鉄工所がクリエイティブの“ハブ”になる。
メディア デザイナー 行政
学校
同業・異業種
の
町工場 金融機関
今日、
伝えたかったこと
発信すれば、
なにかがおこる。

Recommended for you

ACCEL JAPAN_download用資料_20240704 vol7.pdf
ACCEL JAPAN_download用資料_20240704 vol7.pdfACCEL JAPAN_download用資料_20240704 vol7.pdf
ACCEL JAPAN_download用資料_20240704 vol7.pdf

アクセルジャパン_ダウンロード資料0704

福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました
福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました
福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました

VPN vs Zerotrust

#it#vpn#zerotrust
ご清聴ありがとうございました!

More Related Content

What's hot

「ツールのために仕事をする」のはもうやめました
「ツールのために仕事をする」のはもうやめました「ツールのために仕事をする」のはもうやめました
「ツールのために仕事をする」のはもうやめました
Cybozucommunity

120年の老舗企業がkintoneを出会って大改革できた話
120年の老舗企業がkintoneを出会って大改革できた話120年の老舗企業がkintoneを出会って大改革できた話
120年の老舗企業がkintoneを出会って大改革できた話
Cybozucommunity

kintoneが生み出す一体感〜変えよう。変わろう。〜
kintoneが生み出す一体感〜変えよう。変わろう。〜kintoneが生み出す一体感〜変えよう。変わろう。〜
kintoneが生み出す一体感〜変えよう。変わろう。〜
Cybozucommunity

チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜
チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜
チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜
Cybozucommunity

k i n t o n e で 「はやく・安く・高品質」な業務改革
k i n t o n e で 「はやく・安く・高品質」な業務改革k i n t o n e で 「はやく・安く・高品質」な業務改革
k i n t o n e で 「はやく・安く・高品質」な業務改革
Cybozucommunity

ぼくらは呼吸をするように変化する
ぼくらは呼吸をするように変化するぼくらは呼吸をするように変化する
ぼくらは呼吸をするように変化する
Cybozucommunity

kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜
kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜
kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜
Cybozucommunity

\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語
\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語
\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語
Cybozucommunity

Let’s make our business DRY kintone - RPA連携で業務自動化
Let’s make our business DRY kintone - RPA連携で業務自動化Let’s make our business DRY kintone - RPA連携で業務自動化
Let’s make our business DRY kintone - RPA連携で業務自動化
Cybozucommunity

「仲間のために」という想いが、kintone全社活用につながった。
「仲間のために」という想いが、kintone全社活用につながった。「仲間のために」という想いが、kintone全社活用につながった。
「仲間のために」という想いが、kintone全社活用につながった。
Cybozucommunity

“自分ゴト”の業務改善を
“自分ゴト”の業務改善を“自分ゴト”の業務改善を
“自分ゴト”の業務改善を
Cybozucommunity

現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏
現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏
現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏
Cybozucommunity

kintoneを活用したアカウント自動制御システム
kintoneを活用したアカウント自動制御システムkintoneを活用したアカウント自動制御システム
kintoneを活用したアカウント自動制御システム
Cybozucommunity

kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜
kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜
kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜
Cybozucommunity

kintone AWARD 2018 星野リゾート 事例
kintone AWARD 2018 星野リゾート 事例kintone AWARD 2018 星野リゾート 事例
kintone AWARD 2018 星野リゾート 事例
Cybozucommunity

【法人向け】人材派遣・紹介の提案書
【法人向け】人材派遣・紹介の提案書【法人向け】人材派遣・紹介の提案書
【法人向け】人材派遣・紹介の提案書
Takeshi Ogata

kintone活用は続くよ どこまでも
kintone活用は続くよ どこまでもkintone活用は続くよ どこまでも
kintone活用は続くよ どこまでも
Cybozucommunity

サンタクロースの仕事を変えたkintone活用事例
サンタクロースの仕事を変えたkintone活用事例サンタクロースの仕事を変えたkintone活用事例
サンタクロースの仕事を変えたkintone活用事例
Cybozucommunity

​鍼灸治療所の基幹システムをkintoneで作ってみた ~No カスタマイズ Only プラグイン~
​鍼灸治療所の基幹システムをkintoneで作ってみた  ~No カスタマイズ Only プラグイン~​鍼灸治療所の基幹システムをkintoneで作ってみた  ~No カスタマイズ Only プラグイン~
​鍼灸治療所の基幹システムをkintoneで作ってみた ~No カスタマイズ Only プラグイン~
Cybozucommunity

株式会社FinT会社紹介資料
株式会社FinT会社紹介資料株式会社FinT会社紹介資料
株式会社FinT会社紹介資料
FinT1

What's hot (20)

「ツールのために仕事をする」のはもうやめました
「ツールのために仕事をする」のはもうやめました「ツールのために仕事をする」のはもうやめました
「ツールのために仕事をする」のはもうやめました

120年の老舗企業がkintoneを出会って大改革できた話
120年の老舗企業がkintoneを出会って大改革できた話120年の老舗企業がkintoneを出会って大改革できた話
120年の老舗企業がkintoneを出会って大改革できた話

kintoneが生み出す一体感〜変えよう。変わろう。〜
kintoneが生み出す一体感〜変えよう。変わろう。〜kintoneが生み出す一体感〜変えよう。変わろう。〜
kintoneが生み出す一体感〜変えよう。変わろう。〜

チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜
チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜
チームの改善 → 会社の改善風土づくりへ 〜社内展開に悩んだら〜

k i n t o n e で 「はやく・安く・高品質」な業務改革
k i n t o n e で 「はやく・安く・高品質」な業務改革k i n t o n e で 「はやく・安く・高品質」な業務改革
k i n t o n e で 「はやく・安く・高品質」な業務改革

ぼくらは呼吸をするように変化する
ぼくらは呼吸をするように変化するぼくらは呼吸をするように変化する
ぼくらは呼吸をするように変化する

kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜
kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜
kintone + 外部サービス連携で活かし方無限大!〜社員全員で実現したDX〜

\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語
\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語
\現場にフィットさせろ!/ 業務部門とシステム部門 の ハナサカ物語

Let’s make our business DRY kintone - RPA連携で業務自動化
Let’s make our business DRY kintone - RPA連携で業務自動化Let’s make our business DRY kintone - RPA連携で業務自動化
Let’s make our business DRY kintone - RPA連携で業務自動化

「仲間のために」という想いが、kintone全社活用につながった。
「仲間のために」という想いが、kintone全社活用につながった。「仲間のために」という想いが、kintone全社活用につながった。
「仲間のために」という想いが、kintone全社活用につながった。

“自分ゴト”の業務改善を
“自分ゴト”の業務改善を“自分ゴト”の業務改善を
“自分ゴト”の業務改善を

現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏
現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏
現場と情シスが全力で駆け抜けた1160日 コロナ対応の舞台裏

kintoneを活用したアカウント自動制御システム
kintoneを活用したアカウント自動制御システムkintoneを活用したアカウント自動制御システム
kintoneを活用したアカウント自動制御システム

kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜
kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜
kintoneで「おすそわけ」DX 〜お坊さんと学生が社会課題を解決〜

kintone AWARD 2018 星野リゾート 事例
kintone AWARD 2018 星野リゾート 事例kintone AWARD 2018 星野リゾート 事例
kintone AWARD 2018 星野リゾート 事例

【法人向け】人材派遣・紹介の提案書
【法人向け】人材派遣・紹介の提案書【法人向け】人材派遣・紹介の提案書
【法人向け】人材派遣・紹介の提案書

kintone活用は続くよ どこまでも
kintone活用は続くよ どこまでもkintone活用は続くよ どこまでも
kintone活用は続くよ どこまでも

サンタクロースの仕事を変えたkintone活用事例
サンタクロースの仕事を変えたkintone活用事例サンタクロースの仕事を変えたkintone活用事例
サンタクロースの仕事を変えたkintone活用事例

​鍼灸治療所の基幹システムをkintoneで作ってみた ~No カスタマイズ Only プラグイン~
​鍼灸治療所の基幹システムをkintoneで作ってみた  ~No カスタマイズ Only プラグイン~​鍼灸治療所の基幹システムをkintoneで作ってみた  ~No カスタマイズ Only プラグイン~
​鍼灸治療所の基幹システムをkintoneで作ってみた ~No カスタマイズ Only プラグイン~

株式会社FinT会社紹介資料
株式会社FinT会社紹介資料株式会社FinT会社紹介資料
株式会社FinT会社紹介資料

More from Cybozucommunity

体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話
体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話
体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話
Cybozucommunity

【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022
【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022
【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022
Cybozucommunity

kintone evangelist 0720
kintone evangelist 0720kintone evangelist 0720
kintone evangelist 0720
Cybozucommunity

便利に!スムーズに!コミュニケーション活性化
便利に!スムーズに!コミュニケーション活性化便利に!スムーズに!コミュニケーション活性化
便利に!スムーズに!コミュニケーション活性化
Cybozucommunity

情報のバトン〜手渡しと宅配ボックス〜
情報のバトン〜手渡しと宅配ボックス〜情報のバトン〜手渡しと宅配ボックス〜
情報のバトン〜手渡しと宅配ボックス〜
Cybozucommunity

Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」
Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」
Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」
Cybozucommunity

kintone から生まれた感謝の心
kintone から生まれた感謝の心kintone から生まれた感謝の心
kintone から生まれた感謝の心
Cybozucommunity

町の靴屋の業務改善〜小さな会社の大きな一歩〜
町の靴屋の業務改善〜小さな会社の大きな一歩〜町の靴屋の業務改善〜小さな会社の大きな一歩〜
町の靴屋の業務改善〜小さな会社の大きな一歩〜
Cybozucommunity

More from Cybozucommunity (8)

体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話
体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話
体育会系 非IT 未経験経理が 順風満帆な kintoneライフを送る話

【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022
【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022
【セッション資料】サイボウズのチームリーダーと学ぶ、チーム作りの舞台裏_Cybozu Days 2022

kintone evangelist 0720
kintone evangelist 0720kintone evangelist 0720
kintone evangelist 0720

便利に!スムーズに!コミュニケーション活性化
便利に!スムーズに!コミュニケーション活性化便利に!スムーズに!コミュニケーション活性化
便利に!スムーズに!コミュニケーション活性化

情報のバトン〜手渡しと宅配ボックス〜
情報のバトン〜手渡しと宅配ボックス〜情報のバトン〜手渡しと宅配ボックス〜
情報のバトン〜手渡しと宅配ボックス〜

Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」
Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」
Cybozu Days 2020「導入・浸透・活用のコツ教えます!チーム力が高まるサイボウズ Office活用事例」

kintone から生まれた感謝の心
kintone から生まれた感謝の心kintone から生まれた感謝の心
kintone から生まれた感謝の心

町の靴屋の業務改善〜小さな会社の大きな一歩〜
町の靴屋の業務改善〜小さな会社の大きな一歩〜町の靴屋の業務改善〜小さな会社の大きな一歩〜
町の靴屋の業務改善〜小さな会社の大きな一歩〜

Recently uploaded

テストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdf
テストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdfテストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdf
テストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdf
sumi944993

ダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdf
ダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdfダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdf
ダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdf
Ryota Hoshino

共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub
共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub
共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub
株式会社Saleshub

にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______
にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______
にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______
Undiscovered Gems of Japan

TOKYO-PRIME_MediaSheet_202410-202503_240625.pdf
TOKYO-PRIME_MediaSheet_202410-202503_240625.pdfTOKYO-PRIME_MediaSheet_202410-202503_240625.pdf
TOKYO-PRIME_MediaSheet_202410-202503_240625.pdf
kanzaki5

信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です
信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です
信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です
zhijiepan2

ChatGPTとスライドをブラッシュアップする方法について解説します!!.pdf
ChatGPTとスライドをブラッシュアップする方法について解説します!!.pdfChatGPTとスライドをブラッシュアップする方法について解説します!!.pdf
ChatGPTとスライドをブラッシュアップする方法について解説します!!.pdf
Haru

Findy Freelanceお客様ご案内サービス説明資料_2024Ver.pdf
Findy Freelanceお客様ご案内サービス説明資料_2024Ver.pdfFindy Freelanceお客様ご案内サービス説明資料_2024Ver.pdf
Findy Freelanceお客様ご案内サービス説明資料_2024Ver.pdf
hiroakiikeda6

20240703_Service Design Exercise_Visual Report_vol.4.pdf
20240703_Service Design Exercise_Visual Report_vol.4.pdf20240703_Service Design Exercise_Visual Report_vol.4.pdf
20240703_Service Design Exercise_Visual Report_vol.4.pdf
jun_suto

20240706_Service Design Exercise_Visual Report_vol.5.pdf
20240706_Service Design Exercise_Visual Report_vol.5.pdf20240706_Service Design Exercise_Visual Report_vol.5.pdf
20240706_Service Design Exercise_Visual Report_vol.5.pdf
jun_suto

株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf
株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf
株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf
recruit9

前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。
前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。
前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。
kmaeda1

株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります
株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります
株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります
recruit9

ACCEL JAPAN_download用資料_20240704 vol7.pdf
ACCEL JAPAN_download用資料_20240704 vol7.pdfACCEL JAPAN_download用資料_20240704 vol7.pdf
ACCEL JAPAN_download用資料_20240704 vol7.pdf
keisukefurutatsu

福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました
福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました
福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました
ShumaMatsuzaki

一歩踏み出す力!複業起業コミュニティと共に描く未来(2024年6月24日).pdf
一歩踏み出す力!複業起業コミュニティと共に描く未来(2024年6月24日).pdf一歩踏み出す力!複業起業コミュニティと共に描く未来(2024年6月24日).pdf
一歩踏み出す力!複業起業コミュニティと共に描く未来(2024年6月24日).pdf
FukudaMasami

Recently uploaded (18)

siori2407090000000000000000000000000.pdf
siori2407090000000000000000000000000.pdfsiori2407090000000000000000000000000.pdf
siori2407090000000000000000000000000.pdf

テストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdf
テストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdfテストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdf
テストテストテストテストテストテストテストテストテスト20240709_ポーターズ様採用資料.pdf

ダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdf
ダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdfダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdf
ダイナミックプラス株式会社会社説明採用説明資料Company Deck202400708.pdf

共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub
共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub
共有_企業様向けご提案資料_大手企業開拓ならSaleshub.pdfSaleshub

にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______
にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______
にっぽんの宝物 JAPANグランプリ 2023-2024 当日冊子______

TOKYO-PRIME_MediaSheet_202410-202503_240625.pdf
TOKYO-PRIME_MediaSheet_202410-202503_240625.pdfTOKYO-PRIME_MediaSheet_202410-202503_240625.pdf
TOKYO-PRIME_MediaSheet_202410-202503_240625.pdf

信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です
信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です
信頼できる情報とAIで、 事業のお悩みを スピーディに解決! スピーダのご提案資料です

ChatGPTとスライドをブラッシュアップする方法について解説します!!.pdf
ChatGPTとスライドをブラッシュアップする方法について解説します!!.pdfChatGPTとスライドをブラッシュアップする方法について解説します!!.pdf
ChatGPTとスライドをブラッシュアップする方法について解説します!!.pdf

Findy Freelanceお客様ご案内サービス説明資料_2024Ver.pdf
Findy Freelanceお客様ご案内サービス説明資料_2024Ver.pdfFindy Freelanceお客様ご案内サービス説明資料_2024Ver.pdf
Findy Freelanceお客様ご案内サービス説明資料_2024Ver.pdf

20240703_Service Design Exercise_Visual Report_vol.4.pdf
20240703_Service Design Exercise_Visual Report_vol.4.pdf20240703_Service Design Exercise_Visual Report_vol.4.pdf
20240703_Service Design Exercise_Visual Report_vol.4.pdf

20240706_Service Design Exercise_Visual Report_vol.5.pdf
20240706_Service Design Exercise_Visual Report_vol.5.pdf20240706_Service Design Exercise_Visual Report_vol.5.pdf
20240706_Service Design Exercise_Visual Report_vol.5.pdf

株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf
株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf
株式会社VISIONARY JAPAN_エンジニアチーム 採用ピッチ資料(ver2.1).pdf

前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。
前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。
前田塾経営ゲーム概要です。Shreadsheet及びGASで実現してみました。原則法人研修向けです。

株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります
株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります
株式会社VISIONARY JAPANのエンジニアチーム採用ピッチ資料になります

ACCEL JAPAN_download用資料_20240704 vol7.pdf
ACCEL JAPAN_download用資料_20240704 vol7.pdfACCEL JAPAN_download用資料_20240704 vol7.pdf
ACCEL JAPAN_download用資料_20240704 vol7.pdf

福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました
福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました
福岡の勉強会でVPNとZerotrustに関して比較していろいろ考えてみるLTをしました

0000000000fusou_silver_siori20240701.pdf
0000000000fusou_silver_siori20240701.pdf0000000000fusou_silver_siori20240701.pdf
0000000000fusou_silver_siori20240701.pdf

一歩踏み出す力!複業起業コミュニティと共に描く未来(2024年6月24日).pdf
一歩踏み出す力!複業起業コミュニティと共に描く未来(2024年6月24日).pdf一歩踏み出す力!複業起業コミュニティと共に描く未来(2024年6月24日).pdf
一歩踏み出す力!複業起業コミュニティと共に描く未来(2024年6月24日).pdf

九州の鉄工所がkintoneとTwitterでノリノリになった話
