1

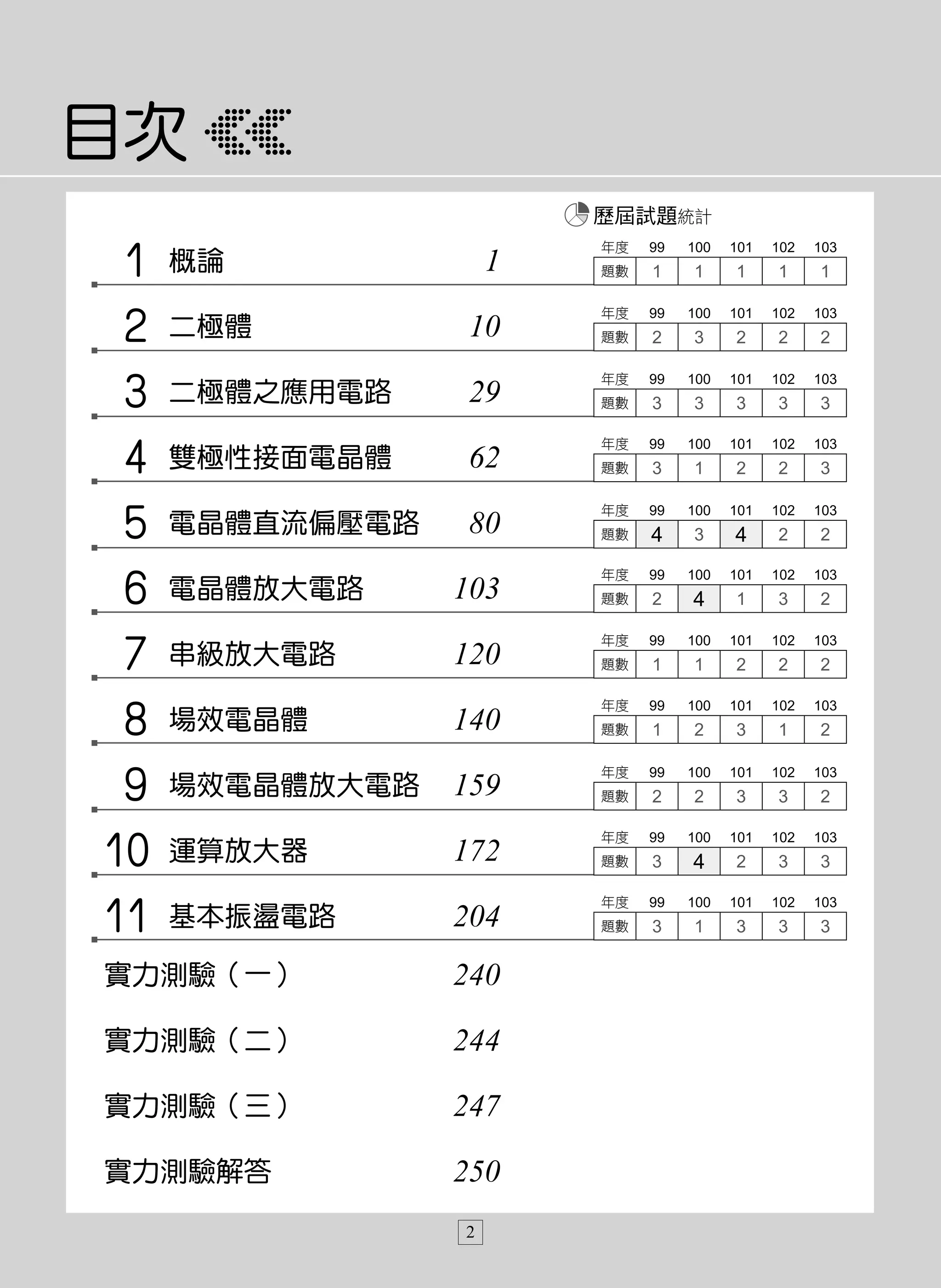

1 概論 1
	2 二極體 10
	3 二極體之應用電路 29
	4 雙極性接面電晶體 62
	5 電晶體直流偏壓電路 80
	6 電晶體放大電路 103
	7 串級放大電路 120
	8 場效電晶體 140
	9 場效電晶體放大電路 159
10	運算放大器 172
11	基本振盪電路 204
實力測驗(一) 240
實力測驗(二) 244
實力測驗(三) 247
實力測驗解答 250
2
年度 99 100 101 102 103
題數 1 1 1 1 1
年度 99 100 101 102 103
題數 2 3 2 2 2
年度 99 100 101 102 103
題數 3 3 3 3 3
年度 99 100 101 102 103
題數 3 1 2 2 3
年度 99 100 101 102 103
題數 4 3 4 2 2
年度 99 100 101 102 103
題數 2 4 1 3 2
年度 99 100 101 102 103
題數 1 1 2 2 2
年度 99 100 101 102 103
題數 1 2 3 1 2
年度 99 100 101 102 103
題數 2 2 3 3 2
年度 99 100 101 102 103
題數 3 4 2 3 3
年度 99 100 101 102 103
題數 3 1 3 3 3
二極體之應用電路 29
3

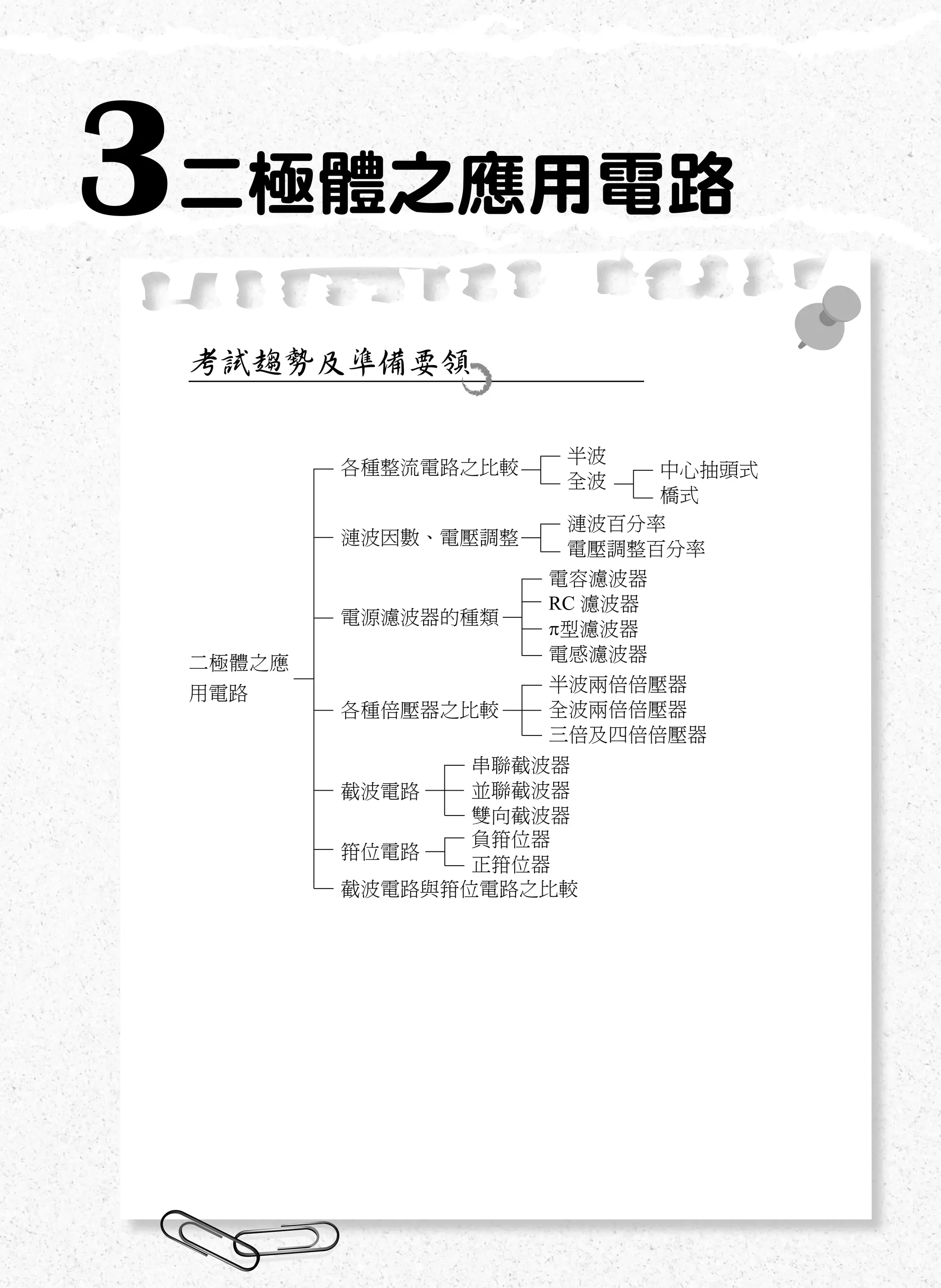

3二極體之應用電路
考試趨勢及準備要領
電容濾波器
RC 濾波器
π型濾波器
電感濾波器
半波兩倍倍壓器
全波兩倍倍壓器
三倍及四倍倍壓器
串聯截波器
並聯截波器
雙向截波器
負箝位器
正箝位器
半波
全波
漣波百分率
電壓調整百分率
中心抽頭式
橋式
各種整流電路之比較
漣波因數、電壓調整
電源濾波器的種類
各種倍壓器之比較
截波電路
箝位電路
二極體之應
用電路
截波電路與箝位電路之比較
30 二極體之應用電路
3

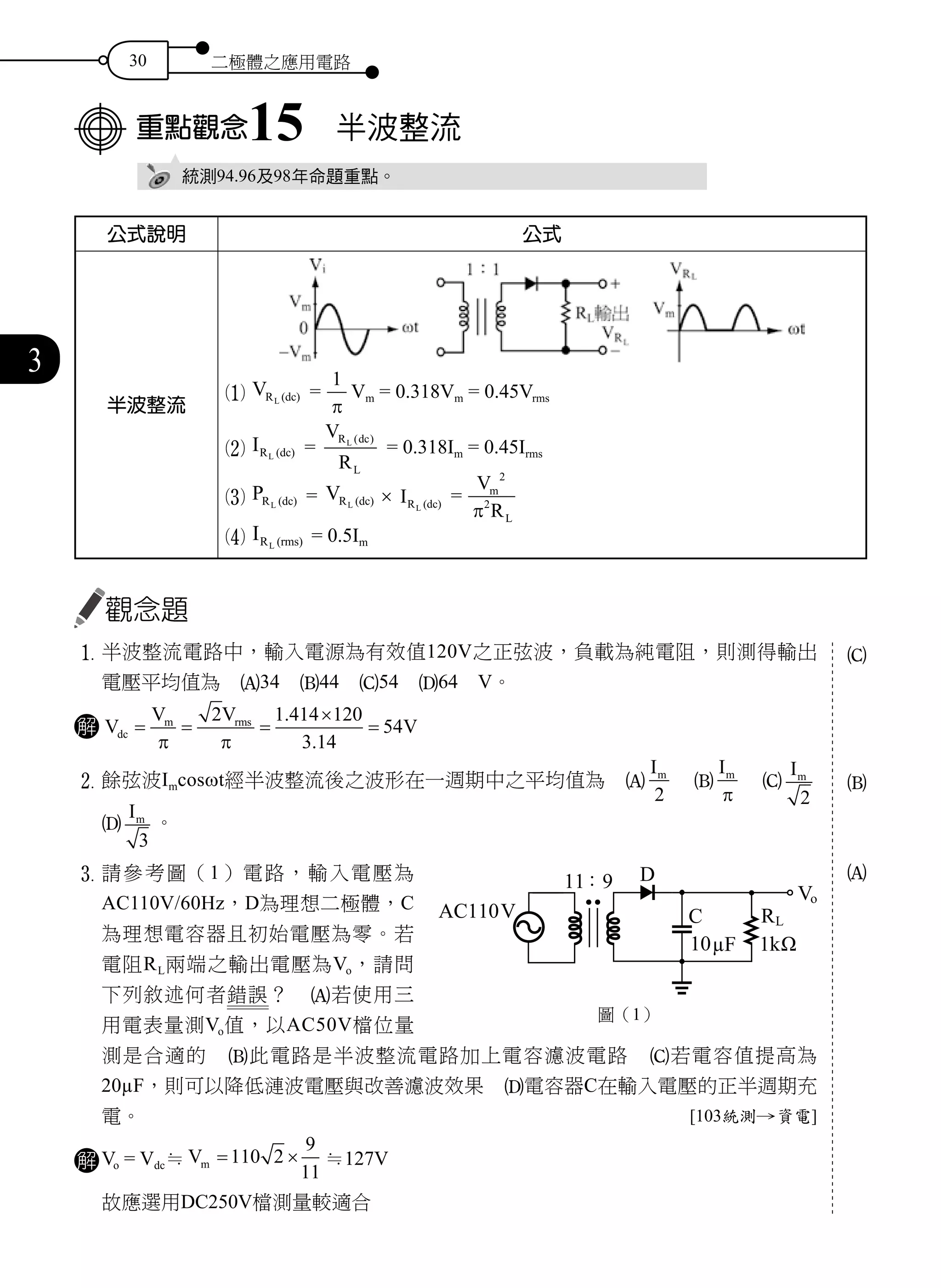

重點觀念15 半波整流
統測94.96及98年命題重點。
公式說明 公式
半波整流
1 VR (dc)L
=
1
= =π
Vm = 0.318Vm = 0.45Vrms
2 IR (dc)L
=
V
R
R dc
L
L ( )
= 0.318Im = 0.45Irms
3 PR (dc)L
= VR (dc)L
× IR (dc)L
=
V
R
m
L
2
2
= π
4 IR (rms)L
= 0.5Im
觀念題
1	半波整流電路中,輸入電源為有效值120V之正弦波,負載為純電阻,則測得輸出
電壓平均值為 A34 B44 C54 D64 V。
解 V
V V
Vdc
m rms
= = =
×
=
= = = =π π
2 1 414 120
3 14
54
.
.
2	餘弦波Imcosωt經半波整流後之波形在一週期中之平均值為 A
Im
2
 B
Im
= =π
 C
Im
2

D
Im
3
。
3	請參考圖(1)電路,輸入電壓為
AC110V/60Hz,D為理想二極體,C
為理想電容器且初始電壓為零。若
電阻RL兩端之輸出電壓為Vo,請問
下列敘述何者錯誤? A若使用三
用電表量測Vo值,以AC50V檔位量
測是合適的 B此電路是半波整流電路加上電容濾波電路 C若電容值提高為
20µF,則可以降低漣波電壓與改善濾波效果 D電容器C在輸入電壓的正半週期充
電。 [103統測→資電]
解 Vo = Vdc≒ Vm = ×110 2
9
11
≒127V
	 故應選用DC250V檔測量較適合
C
B
A
圖(1)
二極體之應用電路 31
3

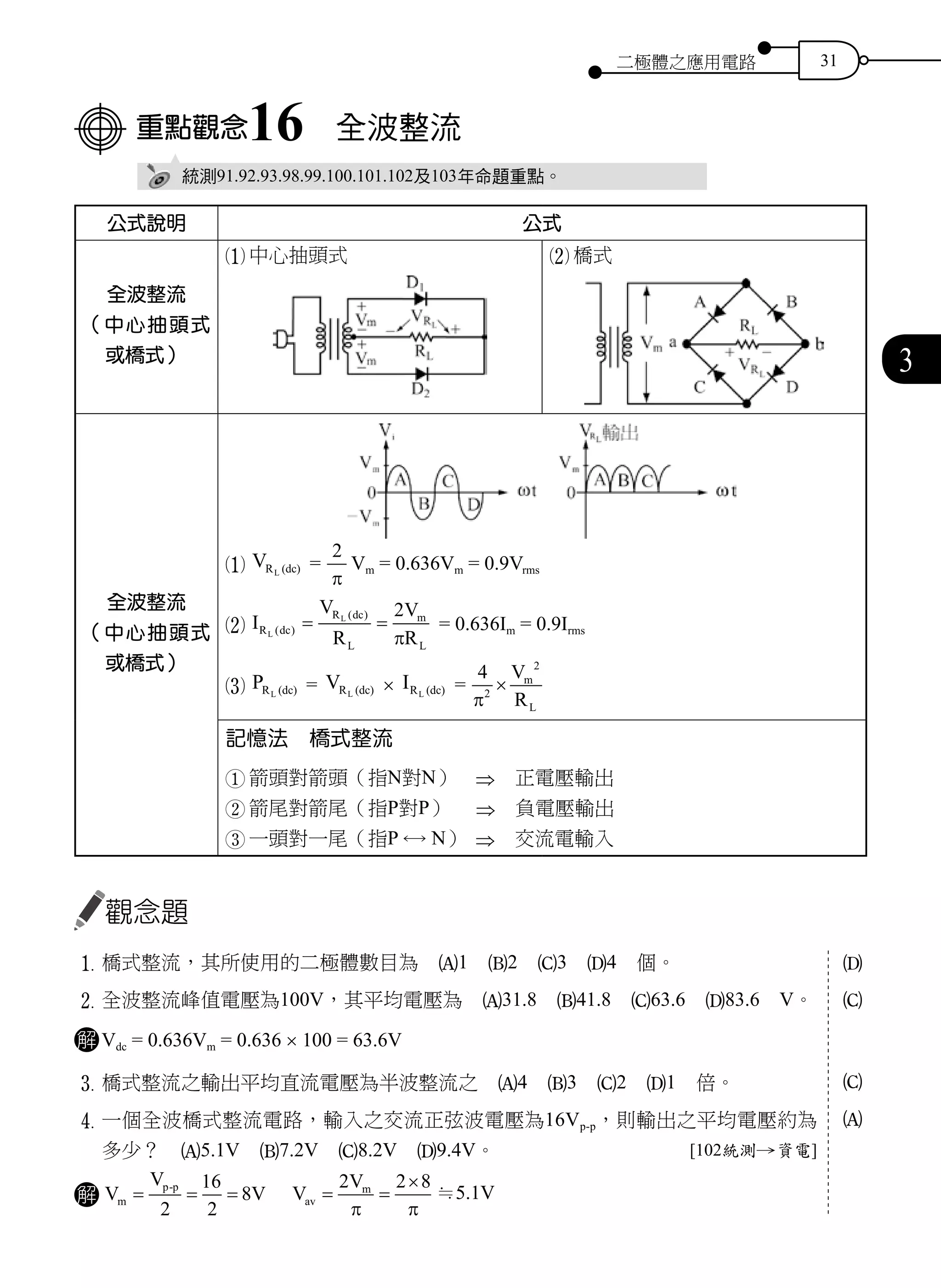

重點觀念16 全波整流
統測91.92.93.98.99.100.101.102及103年命題重點。
公式說明 公式
全波整流
(中心抽頭式
或橋式)
1 中心抽頭式 2 橋式
全波整流
(中心抽頭式
或橋式)
1 VR (dc)L
=
2
= =π
Vm = 0.636Vm = 0.9Vrms
2 I
V
R
V
R
R dc
R dc
L
m
L
L
L
( )
( )
= =
2
π
= 0.636Im = 0.9Irms
3 PR (dc)L
= VR (dc)L
× IR (dc)L
=
4
2
2
π
×
V
R
m
L
記憶法 橋式整流
1 箭頭對箭頭(指N對N) ⇒ 正電壓輸出
2 箭尾對箭尾(指P對P)  ⇒ 負電壓輸出
3 一頭對一尾(指P ←→ N) ⇒ 交流電輸入
觀念題
1	橋式整流,其所使用的二極體數目為 A1 B2 C3 D4 個。
2 全波整流峰值電壓為100V,其平均電壓為 A31.8 B41.8 C63.6 D83.6 V。
解 Vdc = 0.636Vm = 0.636 × 100 = 63.6V
3	橋式整流之輸出平均直流電壓為半波整流之 A4 B3 C2 D1 倍。
4	一個全波橋式整流電路,輸入之交流正弦波電壓為16Vp-p,則輸出之平均電壓約為
多少? A5.1V B7.2V C8.2V D9.4V。 [102統測→資電]
解 V
V
Vm
p p
= = =-
2
16
2
8   V
V
av
m
= =
×2 2 8
π π
≒5.1V
D
C
A
C

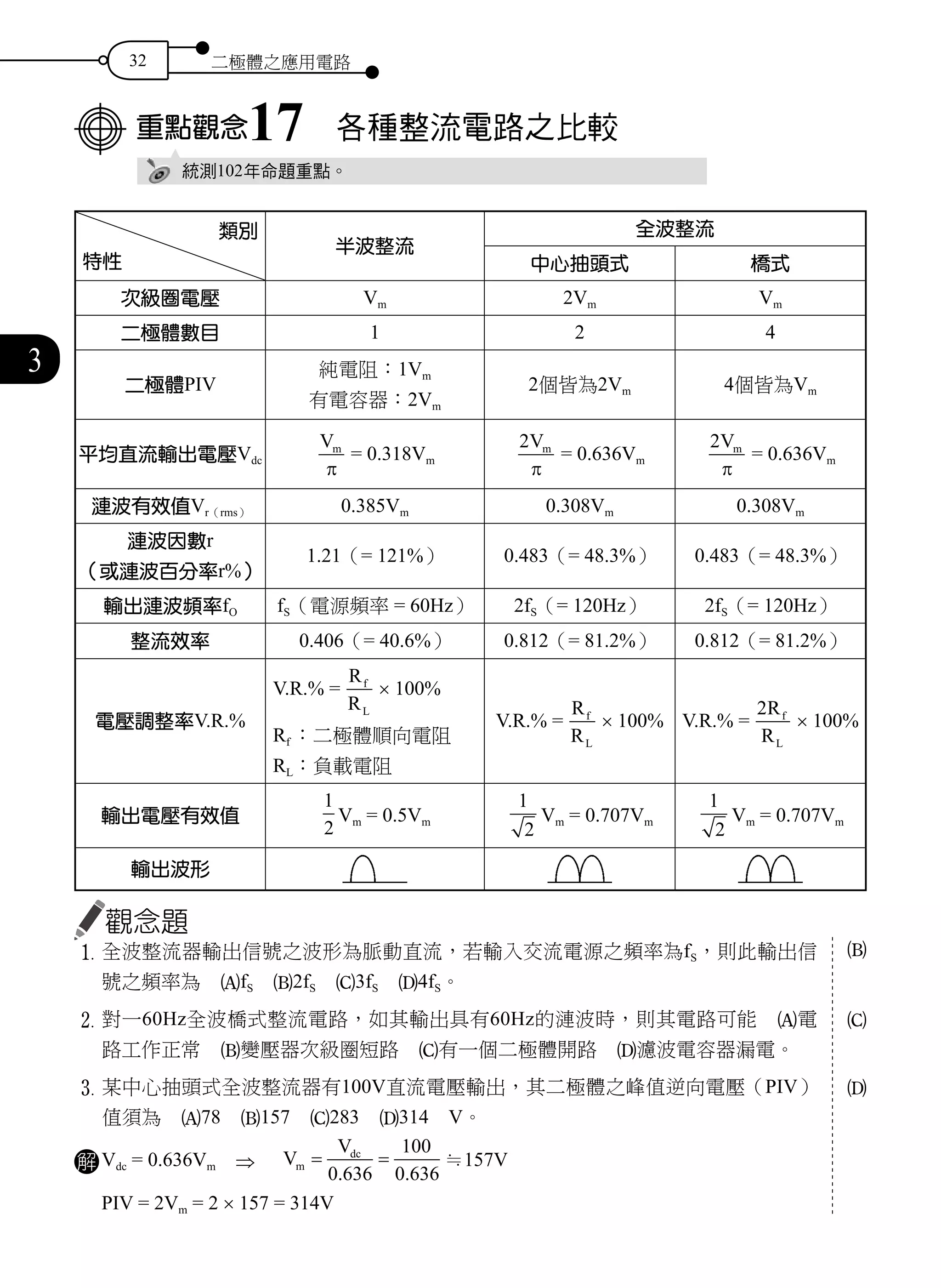

32 二極體之應用電路
3
重點觀念17 各種整流電路之比較
統測102年命題重點。
類別
特性
半波整流
全波整流
中心抽頭式 橋式
次級圈電壓 Vm 2Vm Vm
二極體數目 1 2 4
二極體PIV
純電阻:1Vm
有電容器:2Vm
2個皆為2Vm 4個皆為Vm
平均直流輸出電壓Vdc
Vm
= =π
= 0.318Vm
2Vm
= =π
= 0.636Vm
2Vm
= =π
= 0.636Vm
漣波有效值Vr(rms) 0.385Vm 0.308Vm 0.308Vm
漣波因數r
(或漣波百分率r%)
1.21(= 121%) 0.483(= 48.3%) 0.483(= 48.3%)
輸出漣波頻率fO fS(電源頻率 = 60Hz) 2fS(= 120Hz) 2fS(= 120Hz)
整流效率 0.406(= 40.6%) 0.812(= 81.2%) 0.812(= 81.2%)
電壓調整率V.R.%
V.R.% =
R
R
f
L
× 100%
Rf :二極體順向電阻
RL:負載電阻
V.R.% =
R
R
f
L
× 100% V.R.% =
2R
R
f
L
× 100%
輸出電壓有效值
1
2
Vm = 0.5Vm
1
2
Vm = 0.707Vm
1
2
Vm = 0.707Vm
輸出波形
觀念題
1 全波整流器輸出信號之波形為脈動直流,若輸入交流電源之頻率為fS,則此輸出信
號之頻率為 AfS B2fS C3fS D4fS。
2 對一60Hz全波橋式整流電路,如其輸出具有60Hz的漣波時,則其電路可能 A電
路工作正常 B變壓器次級圈短路 C有一個二極體開路 D濾波電容器漏電。
3	某中心抽頭式全波整流器有100V直流電壓輸出,其二極體之峰值逆向電壓(PIV)
值須為 A78 B157 C283 D314 V。
解 Vdc = 0.636Vm ⇒  V
V
m
dc
= =
0 636
100
0 636. .
≒157V
PIV = 2Vm = 2 × 157 = 314V
B
C
D
二極體之應用電路 33
3

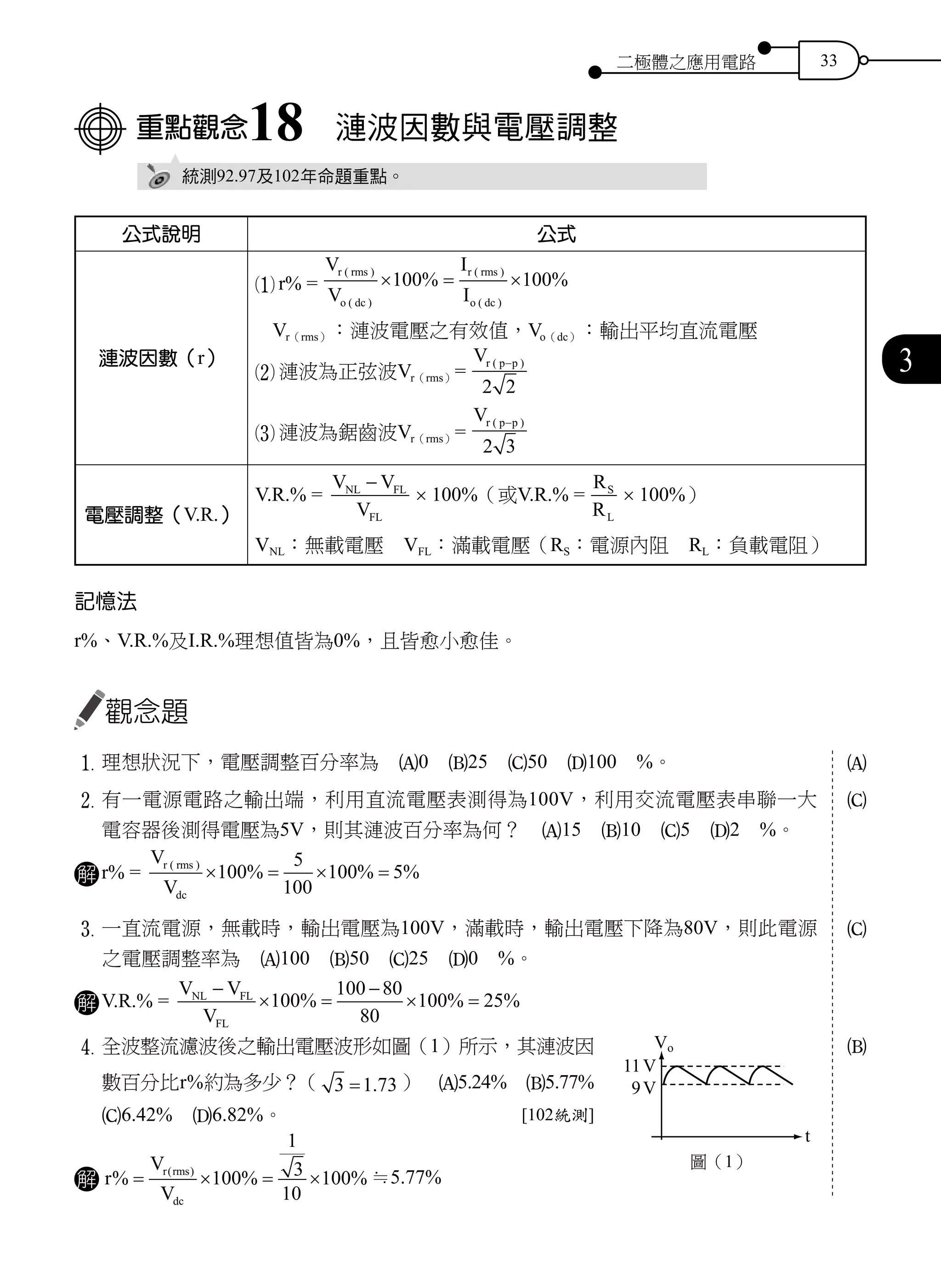

重點觀念18 漣波因數與電壓調整
統測92.97及102年命題重點。
公式說明 公式
漣波因數(r)
1 r% =
V
V
I
I
r rms
o dc
r rms
o dc
( )
( )
( )
( )
% %× = ×100 100
Vr(rms):漣波電壓之有效值,Vo(dc):輸出平均直流電壓
2 漣波為正弦波Vr(rms)=
Vr p p( )-
2 2
3 漣波為鋸齒波Vr(rms)=
Vr p p( )-
2 3
電壓調整(V.R.)
V.R.% =
V V
V
NL FL
FL
-
× 100%(或V.R.% =
R
R
S
L
× 100%)
VNL:無載電壓 VFL:滿載電壓(RS:電源內阻 RL:負載電阻)
記憶法
r%、V.R.%及I.R.%理想值皆為0%,且皆愈小愈佳。
觀念題
1	理想狀況下,電壓調整百分率為 A0 B25 C50 D100 %。
2	有一電源電路之輸出端,利用直流電壓表測得為100V,利用交流電壓表串聯一大
電容器後測得電壓為5V,則其漣波百分率為何? A15 B10 C5 D2 %。
解 r% =
V
V
r rms
dc
( )
% % %× = × =100
5
100
100 5
3	一直流電源,無載時,輸出電壓為100V,滿載時,輸出電壓下降為80V,則此電源
之電壓調整率為 A100 B50 C25 D0 %。
解 V.R.% =
V V
V
NL FL
FL
−
× =
−
× =100
100 80
80
100 25% % %
4	全波整流濾波後之輸出電壓波形如圖(1)所示,其漣波因
數百分比r%約為多少?( 3 1 73= . ) A5.24% B5.77%
C6.42% D6.82%。 [102統測]
解 r
V
V
r rms
dc
% % %( )
= × = ×100
1
3
10
100 ≒5.77%
A
C
C
B
圖(1)

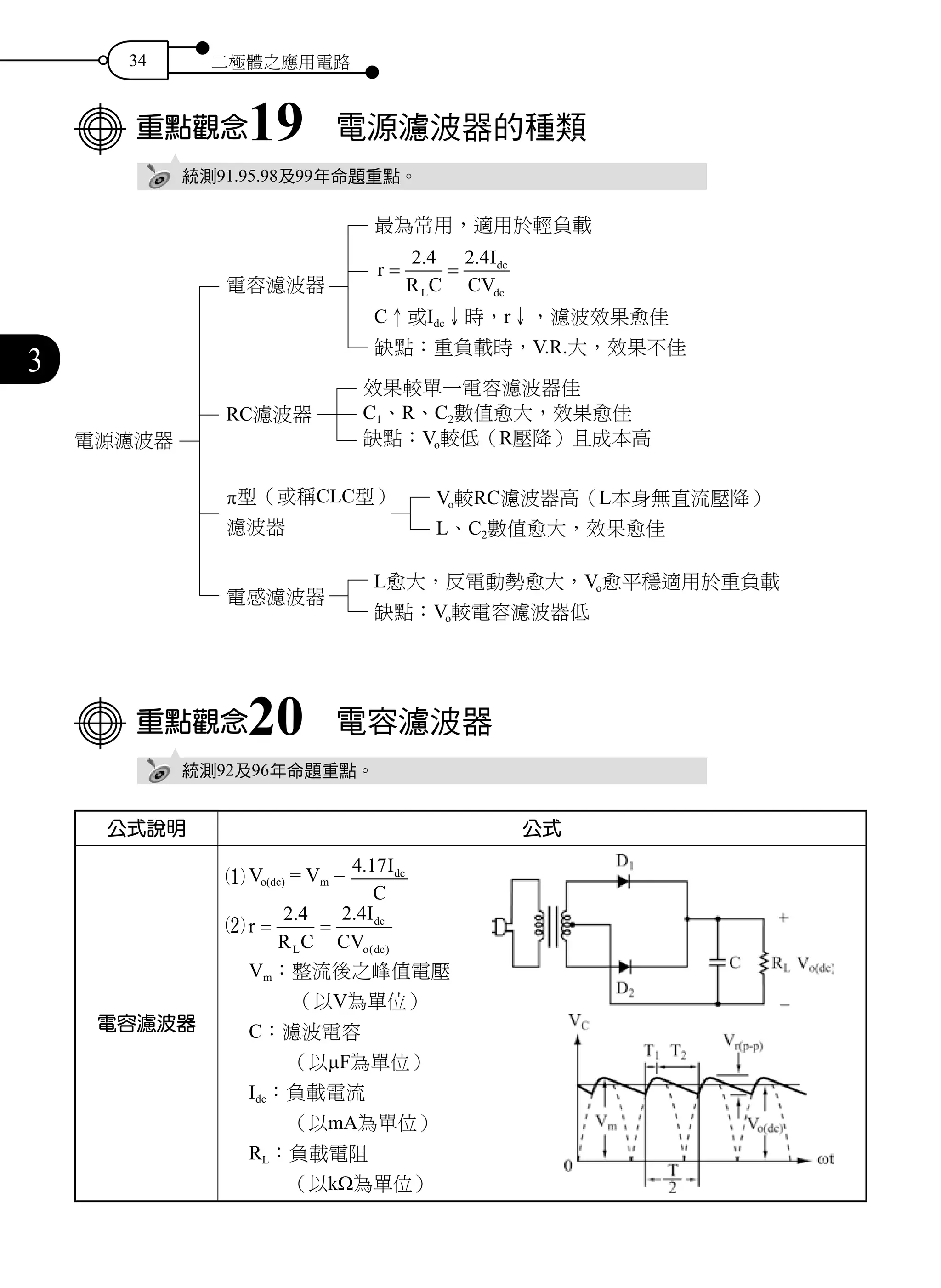

34 二極體之應用電路
3
重點觀念19 電源濾波器的種類
統測91.95.98及99年命題重點。
重點觀念20 電容濾波器
統測92及96年命題重點。
公式說明 公式
電容濾波器
1 Vo(dc) = Vm - 4 17. I
C
dc
2 r
R C
I
CVL
dc
o dc
= =
2 4 2 4. .
( )
Vm:整流後之峰值電壓
   (以V為單位)
C:濾波電容
  (以µF為單位)
Idc:負載電流
  (以mA為單位)
RL:負載電阻
  (以kΩ為單位)
最為常用,適用於輕負載
r
R C
I
CVL
dc
dc
= =
2 4 2 4. .
C↑或Idc↓時,r↓,濾波效果愈佳
缺點:重負載時,V.R.大,效果不佳
效果較單一電容濾波器佳
C1、R、C2數值愈大,效果愈佳
缺點:Vo較低(R壓降)且成本高
Vo較RC濾波器高(L本身無直流壓降)
L、C2數值愈大,效果愈佳
L愈大,反電動勢愈大,Vo愈平穩適用於重負載
缺點:Vo較電容濾波器低
電容濾波器
RC濾波器
π型(或稱CLC型)
濾波器
電感濾波器
電源濾波器
二極體之應用電路 35
3

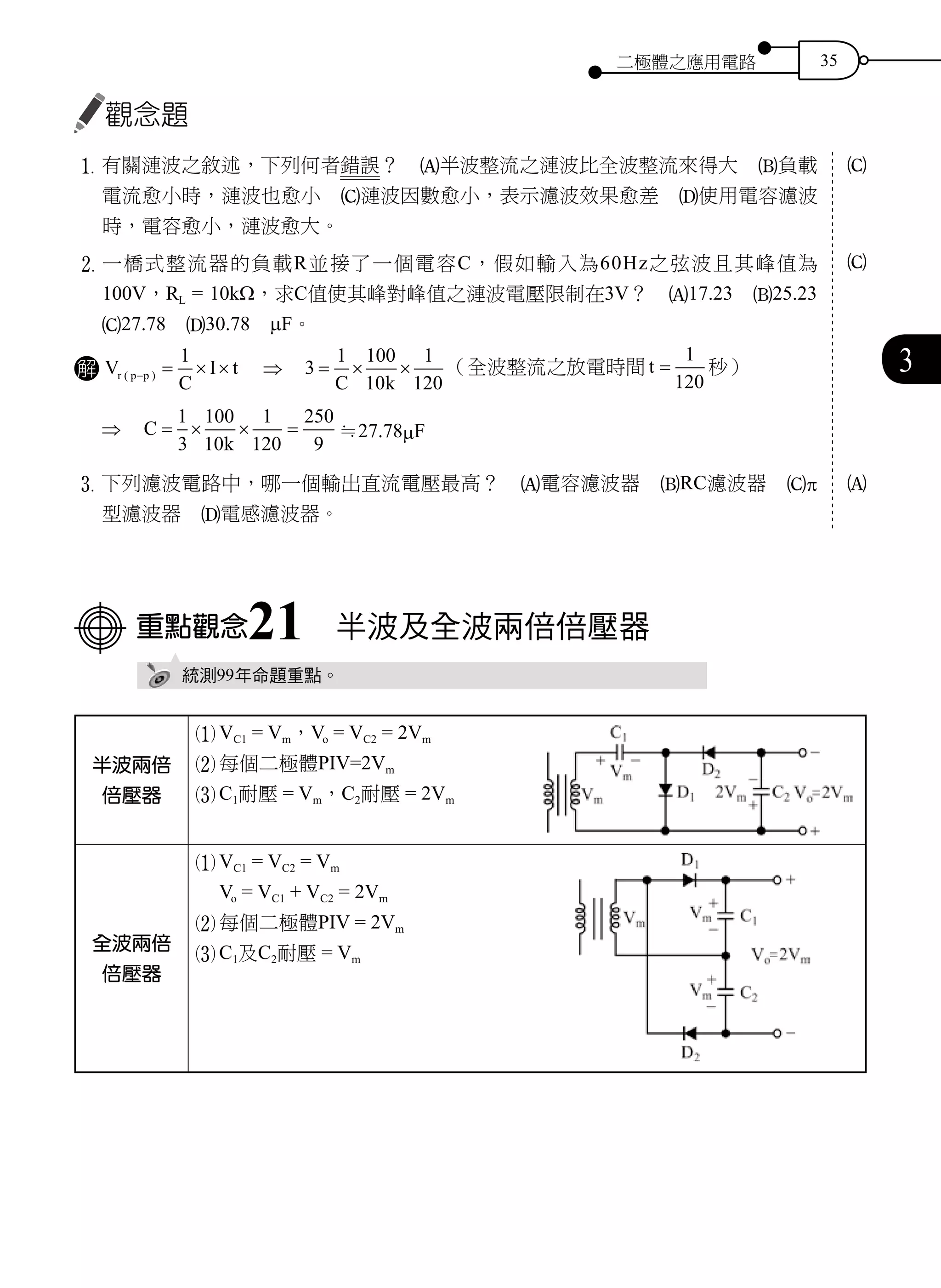

觀念題
1	有關漣波之敘述,下列何者錯誤? A半波整流之漣波比全波整流來得大 B負載
電流愈小時,漣波也愈小 C漣波因數愈小,表示濾波效果愈差 D使用電容濾波
時,電容愈小,漣波愈大。
2	一橋式整流器的負載R並接了一個電容C,假如輸入為60Hz之弦波且其峰值為
100V,RL = 10kΩ,求C值使其峰對峰值之漣波電壓限制在3V? A17.23 B25.23
C27.78 D30.78 µF。
解 V
C
I tr p p( )− = × ×
1
 ⇒ 3
1 100
10
1
120
= × ×
C k
(全波整流之放電時間 t =
1
120
秒)
⇒ C
k
= × × =
1
3
100
10
1
120
250
9
≒27.78µF
3	下列濾波電路中,哪一個輸出直流電壓最高? A電容濾波器 BRC濾波器 Cπ
型濾波器 D電感濾波器。
重點觀念21 半波及全波兩倍倍壓器
統測99年命題重點。
半波兩倍
倍壓器
1 VC1 = Vm,Vo = VC2 = 2Vm
2 每個二極體PIV=2Vm
3 C1耐壓 = Vm,C2耐壓 = 2Vm
全波兩倍
倍壓器
1 VC1 = VC2 = Vm
Vo = VC1 + VC2 = 2Vm
2 每個二極體PIV = 2Vm
3 C1及C2耐壓 = Vm
C
C
A
36 二極體之應用電路
3
觀念題
1	如圖(1)所示電路,若施加50V(rms)的交流電壓,在無負載情況時,其Vo為
A100 B141 C282 D300 V。
解 Vo = VC2 = 2Vm = 2 × 50 × 2 ≒141V
圖(1) 圖(2)
2	如圖(2)所示,Vo為 A20 B40 C56 D102 V。
解 Vo = VC1 + VC2 = 2Vm = 2
100
5
2× × ≒56V
3	圖(2)中,D1及D2之耐壓至少為多少? A
1
2
Vm B2Vm C3Vm D4Vm。
重點觀念22 半波三倍及四倍倍壓器
統測98年命題重點。
公式說明 公式
半波三倍及四
倍倍壓器
1	VC1 = Vm,VC2 = VC3 = VC4 = 2Vm
VC1 + VC3 = Vm + 2Vm = 3Vm,VC2 + VC4 = 2Vm + 2Vm = 4Vm
2	每個二極體PIV = 2Vm
3	C1耐壓 = Vm,C2、C3、C4耐壓 = 2Vm
B
C
B

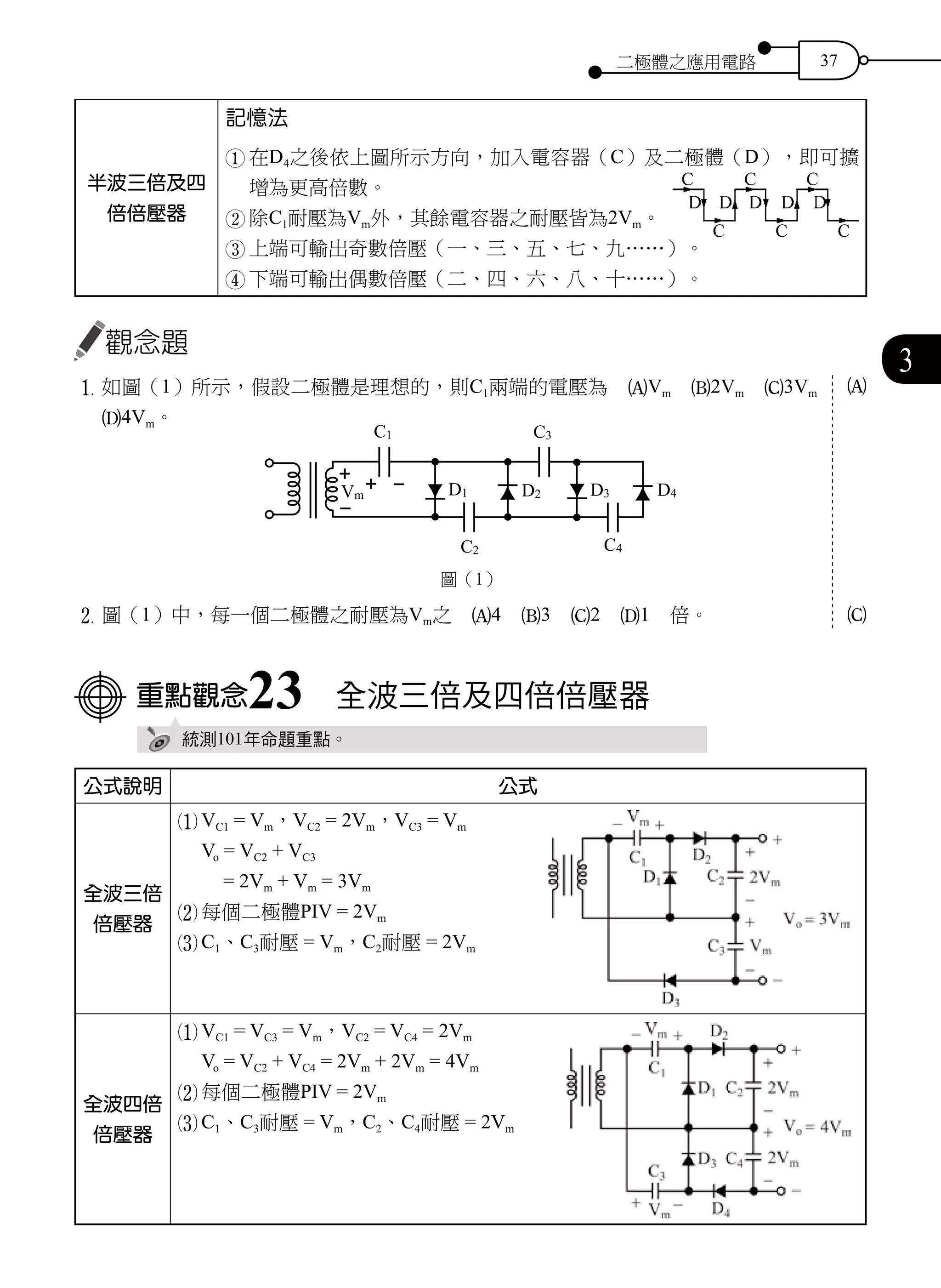

二極體之應用電路 37
3
半波三倍及四
倍倍壓器
記憶法
1	在D4之後依上圖所示方向,加入電容器(C)及二極體(D),即可擴
增為更高倍數。
2	除C1耐壓為Vm外,其餘電容器之耐壓皆為2Vm。
3	上端可輸出奇數倍壓(一、三、五、七、九……)。
4	下端可輸出偶數倍壓(二、四、六、八、十……)。
觀念題
1	如圖(1)所示,假設二極體是理想的,則C1兩端的電壓為 AVm B2Vm C3Vm
D4Vm。
圖(1)
2	圖(1)中,每一個二極體之耐壓為Vm之 A4 B3 C2 D1 倍。
重點觀念23 全波三倍及四倍倍壓器
統測101年命題重點。
公式說明 公式
全波三倍
倍壓器
1	VC1 = Vm,VC2 = 2Vm,VC3 = Vm
Vo = VC2 + VC3
= 2Vm + Vm = 3Vm
2 每個二極體PIV = 2Vm
3 C1、C3耐壓 = Vm,C2耐壓 = 2Vm
全波四倍
倍壓器
1	VC1 = VC3 = Vm,VC2 = VC4 = 2Vm
		Vo = VC2 + VC4 = 2Vm + 2Vm = 4Vm
2	每個二極體PIV = 2Vm
3	C1、C3耐壓 = Vm,C2、C4耐壓 = 2Vm
A
C
38 二極體之應用電路
3

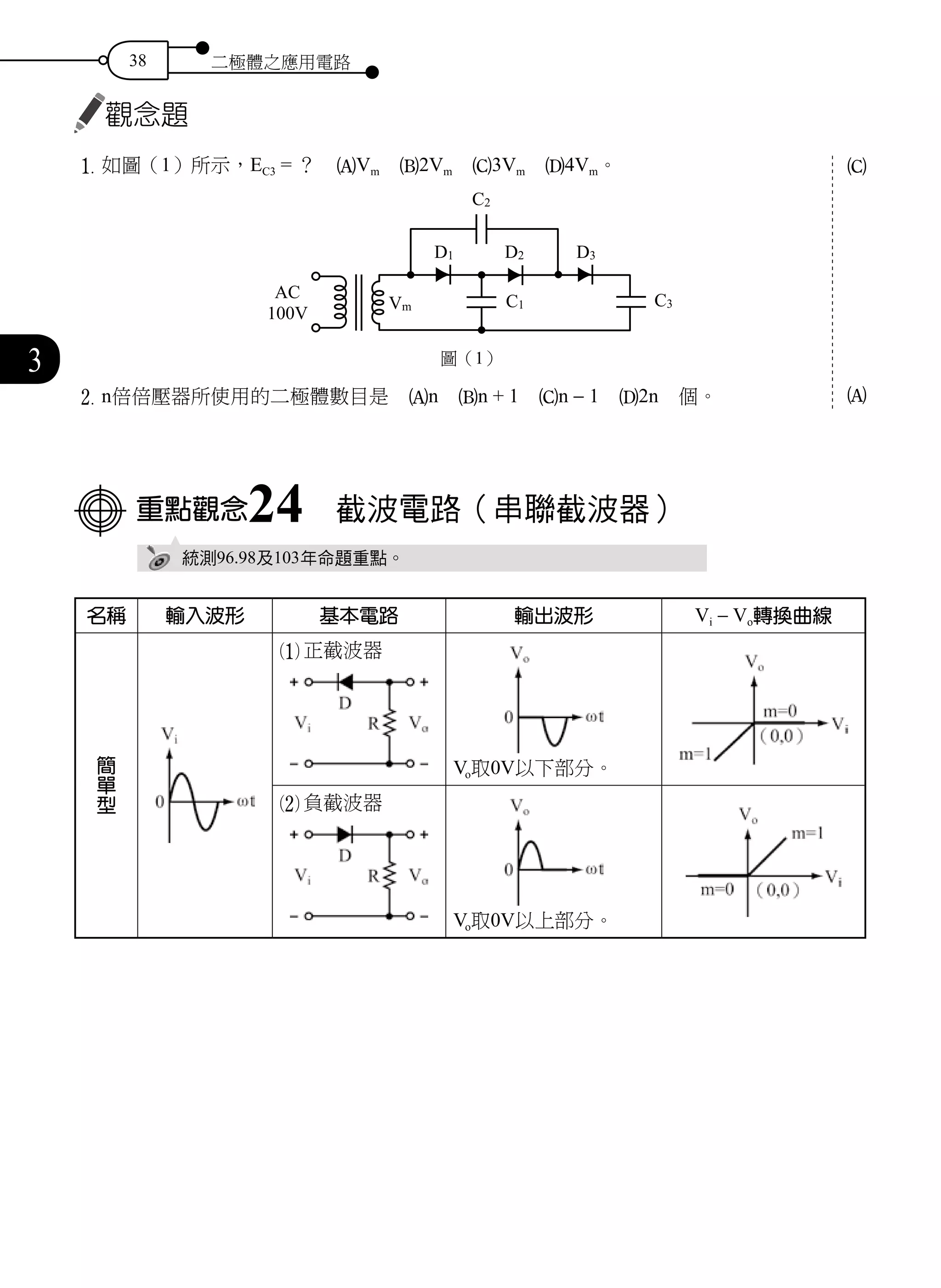

觀念題
1	如圖(1)所示,EC3 = ? AVm B2Vm C3Vm D4Vm。
圖(1)
2 n倍倍壓器所使用的二極體數目是 An Bn + 1 Cn - 1 D2n 個。
重點觀念24 截波電路(串聯截波器)
統測96.98及103年命題重點。
名稱 輸入波形 基本電路 輸出波形 Vi - Vo轉換曲線
簡
單
型
1	正截波器
Vo取0V以下部分。
2	負截波器
Vo取0V以上部分。
C
A
二極體之應用電路 39
3

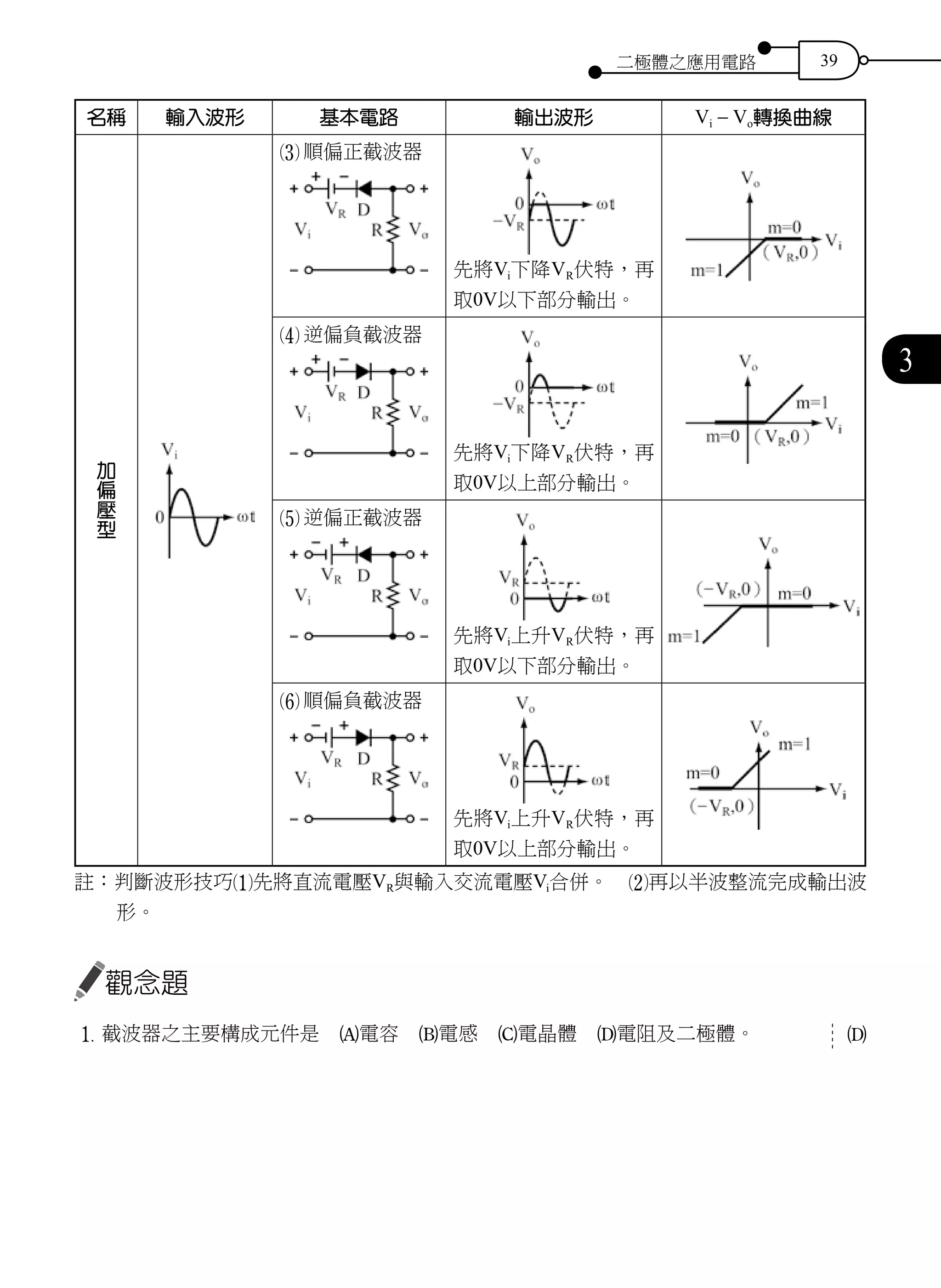

名稱 輸入波形 基本電路 輸出波形 Vi - Vo轉換曲線
加
偏
壓
型
3	順偏正截波器
先將Vi下降VR伏特,再
取0V以下部分輸出。
4	逆偏負截波器
先將Vi下降VR伏特,再
取0V以上部分輸出。
5	逆偏正截波器
先將Vi上升VR伏特,再
取0V以下部分輸出。
6	順偏負截波器
先將Vi上升VR伏特,再
取0V以上部分輸出。
註:判斷波形技巧1先將直流電壓VR與輸入交流電壓Vi合併。 2再以半波整流完成輸出波
形。
觀念題
1 截波器之主要構成元件是 A電容 B電感 C電晶體 D電阻及二極體。 D
40 二極體之應用電路

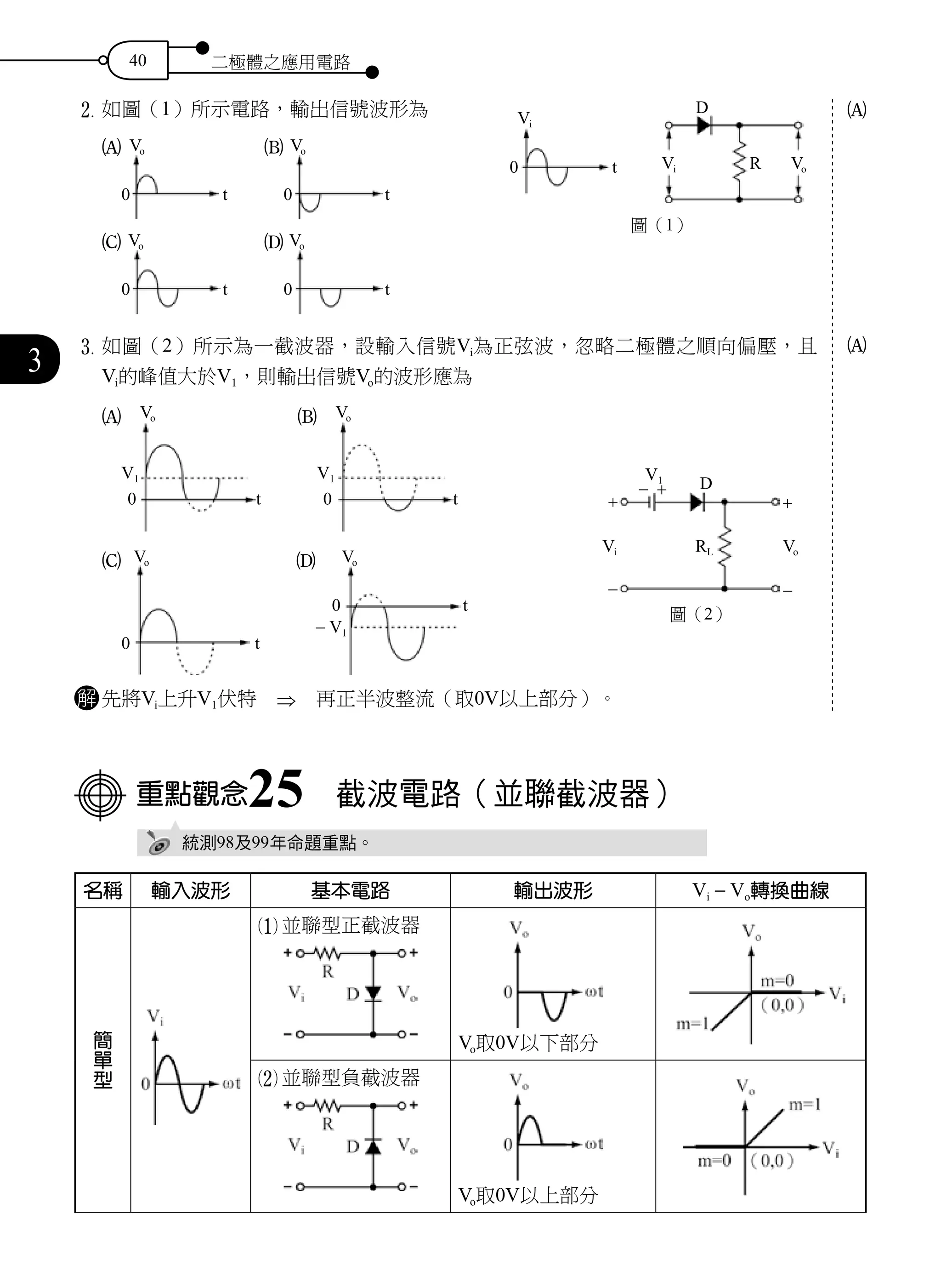

3

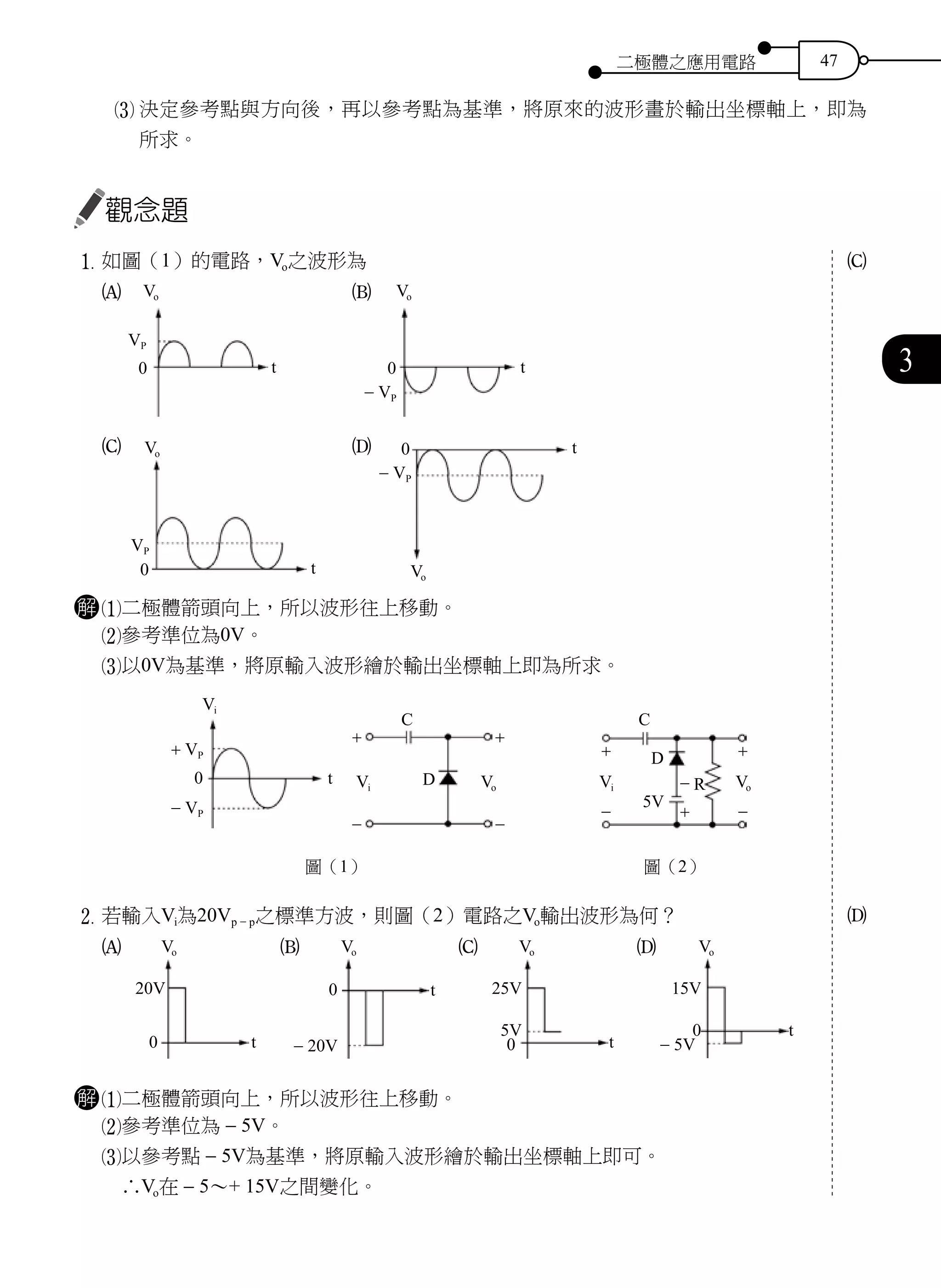

2	如圖(1)所示電路,輸出信號波形為
A Vo
0 t
 B Vo
0 t
C Vo
0 t
 D Vo
0 t
3 如圖(2)所示為一截波器,設輸入信號Vi為正弦波,忽略二極體之順向偏壓,且
Vi的峰值大於V1,則輸出信號Vo的波形應為
A Vo
V1
0 t
 B Vo
V1
0 t
C Vo
0 t
 D Vo
0
- V1
t
解 先將Vi上升V1伏特 ⇒ 再正半波整流(取0V以上部分)。
重點觀念25 截波電路(並聯截波器)
統測98及99年命題重點。
名稱 輸入波形 基本電路 輸出波形 Vi - Vo轉換曲線
簡
單
型
1	並聯型正截波器
Vo取0V以下部分
2	並聯型負截波器
Vo取0V以上部分
A
A
Vi
Vi VoR
D
0 t
圖(1)
D
圖(2)
V1
- +
RLVi Vo
+
-
+
-
二極體之應用電路 41
3
加
偏
壓
型

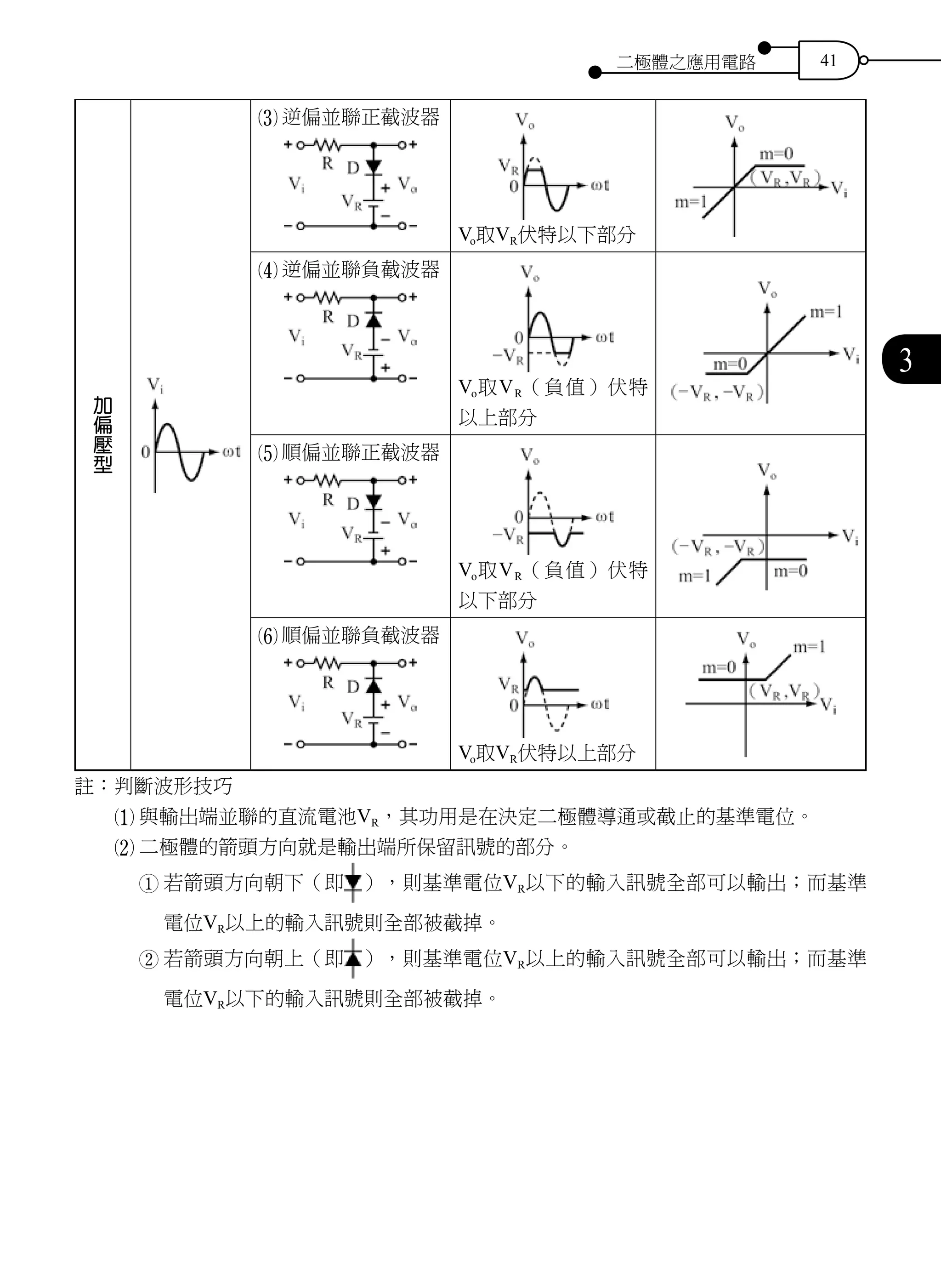

3	逆偏並聯正截波器
Vo取VR伏特以下部分
4	逆偏並聯負截波器
Vo取VR(負值)伏特
以上部分
5	順偏並聯正截波器
Vo取VR(負值)伏特
以下部分
6	順偏並聯負截波器
Vo取VR伏特以上部分
註:判斷波形技巧
1	與輸出端並聯的直流電池VR,其功用是在決定二極體導通或截止的基準電位。
2	二極體的箭頭方向就是輸出端所保留訊號的部分。
1	若箭頭方向朝下(即 ),則基準電位VR以下的輸入訊號全部可以輸出;而基準
電位VR以上的輸入訊號則全部被截掉。
2	若箭頭方向朝上(即 ),則基準電位VR以上的輸入訊號全部可以輸出;而基準
電位VR以下的輸入訊號則全部被截掉。

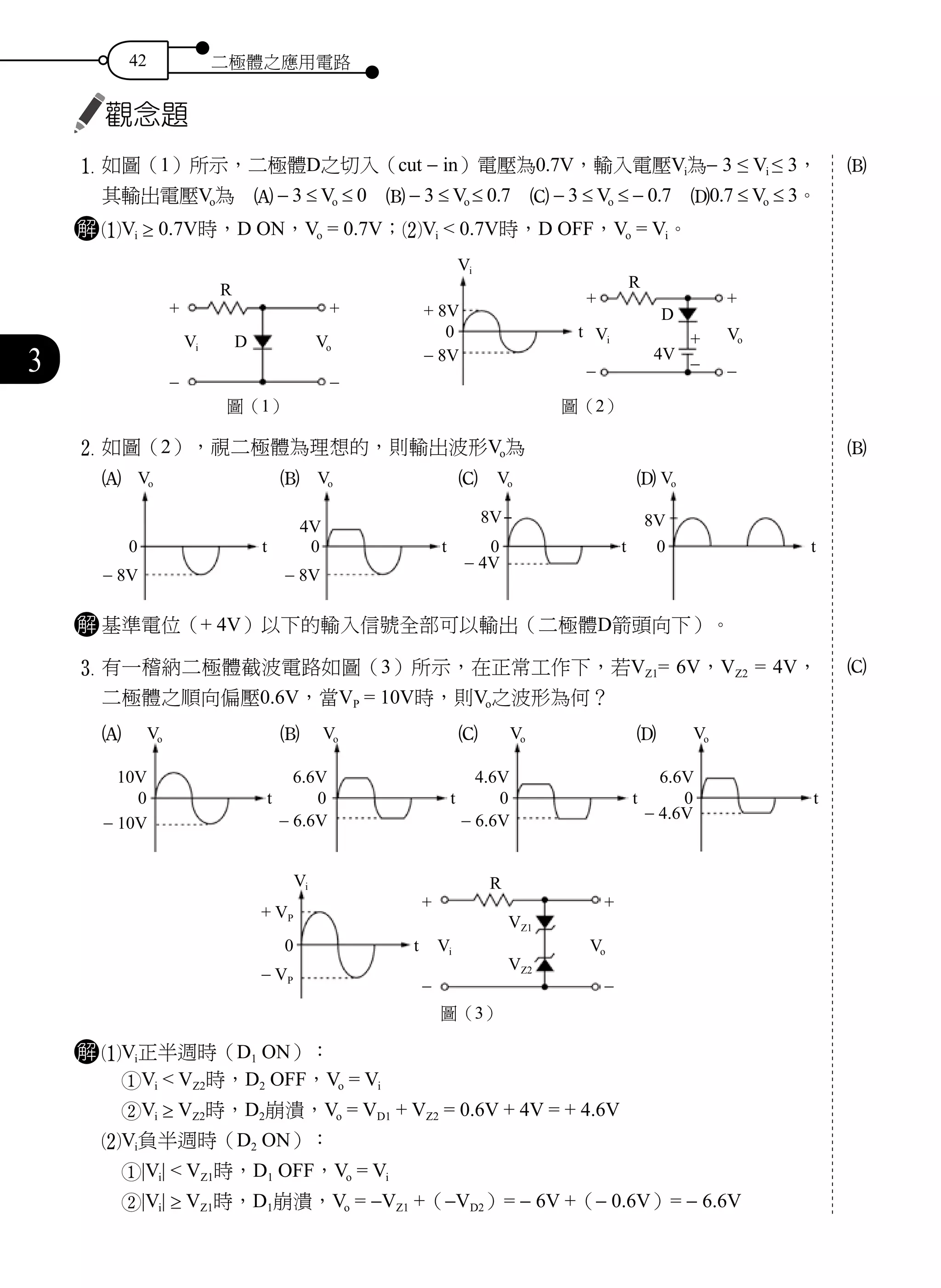

42 二極體之應用電路
3
觀念題
1	如圖(1)所示,二極體D之切入(cut - in)電壓為0.7V,輸入電壓Vi為- 3 ≤ Vi ≤ 3,
其輸出電壓Vo為 A - 3 ≤ Vo ≤ 0 B - 3 ≤ Vo ≤ 0.7 C - 3 ≤ Vo ≤ - 0.7 D0.7 ≤ Vo ≤ 3。
解 1Vi ≥ 0.7V時,D ON,Vo = 0.7V;2Vi < 0.7V時,D OFF,Vo = Vi。
圖(1)
R
Vi D
-
+ +
-
Vo
圖(2)
R
Vi
Vi
+ 8V
t
D
4V
0
- 8V
Vo
+ +
+
-- -
2	如圖(2),視二極體為理想的,則輸出波形Vo為
A        B        C        D
解 基準電位(+ 4V)以下的輸入信號全部可以輸出(二極體D箭頭向下)。
3	有一稽納二極體截波電路如圖(3)所示,在正常工作下,若VZ1= 6V,VZ2 = 4V,
二極體之順向偏壓0.6V,當VP = 10V時,則Vo之波形為何?
A        B        C        D
Vi R
VZ1
VZ2
Vi Vo0 t
+ VP
+ +
- VP
- -
圖(3)
解 1Vi正半週時(D1 ON):
1Vi < VZ2時,D2 OFF,Vo = Vi
2Vi ≥ VZ2時,D2崩潰,Vo = VD1 + VZ2 = 0.6V + 4V = + 4.6V
2Vi負半週時(D2 ON):
1|Vi| < VZ1時,D1 OFF,Vo = Vi
2|Vi| ≥ VZ1時,D1崩潰,Vo = -VZ1 +(-VD2)= - 6V +(- 0.6V)= - 6.6V
B
B
C
Vo
0
8V
t
Vo
0 t
- 8V
Vo
0
4V
t
- 8V
Vo
0
8V
t
- 4V
t
Vo
0
10V
- 10V
Vo
0 t
6.6V
- 4.6V
Vo
0 t
6.6V
- 6.6V
Vo
0 t
4.6V
- 6.6V
二極體之應用電路 43
3

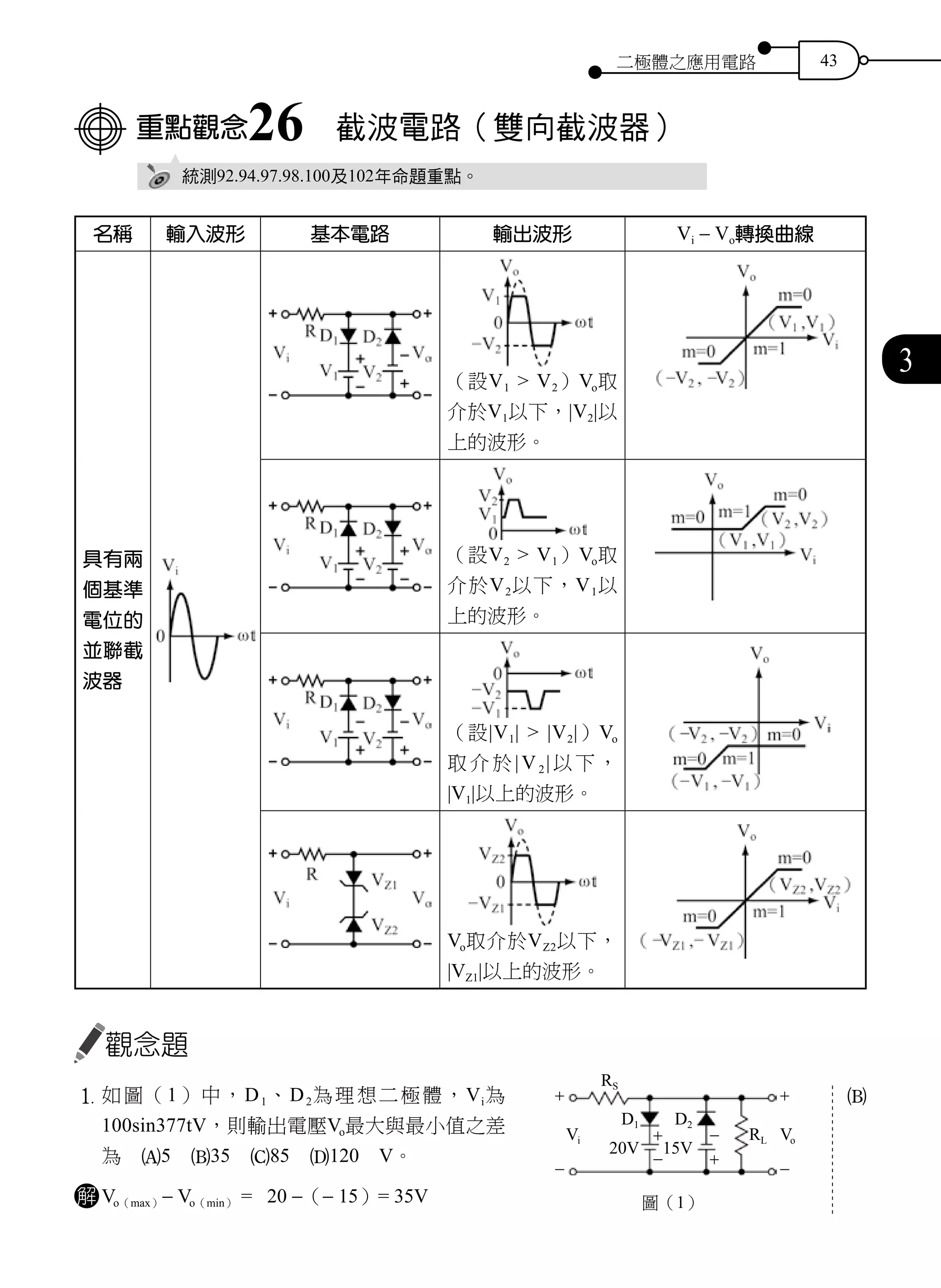

重點觀念26 截波電路(雙向截波器)
統測92.94.97.98.100及102年命題重點。
名稱 輸入波形 基本電路 輸出波形 Vi - Vo轉換曲線
具有兩
個基準
電位的
並聯截
波器
(設V1 > V2)Vo取
介於V1以下,|V2|以
上的波形。
(設V2 > V1)Vo取
介於V2以下,V1以
上的波形。
(設|V1| > |V2|)Vo
取介於|V2|以下,
|V1|以上的波形。
Vo取介於VZ2以下,
|VZ1|以上的波形。
觀念題
1	如圖(1)中,D1、D2為理想二極體,Vi為
100sin377tV,則輸出電壓Vo最大與最小值之差
為 A5 B35 C85 D120 V。
解 Vo(max)- Vo(min) = 20 -(- 15)= 35V
RS
Vi VoRL
-
-+
+-
-
+ +
D1 D2
20V 15V
圖(1)
B
44 二極體之應用電路
3

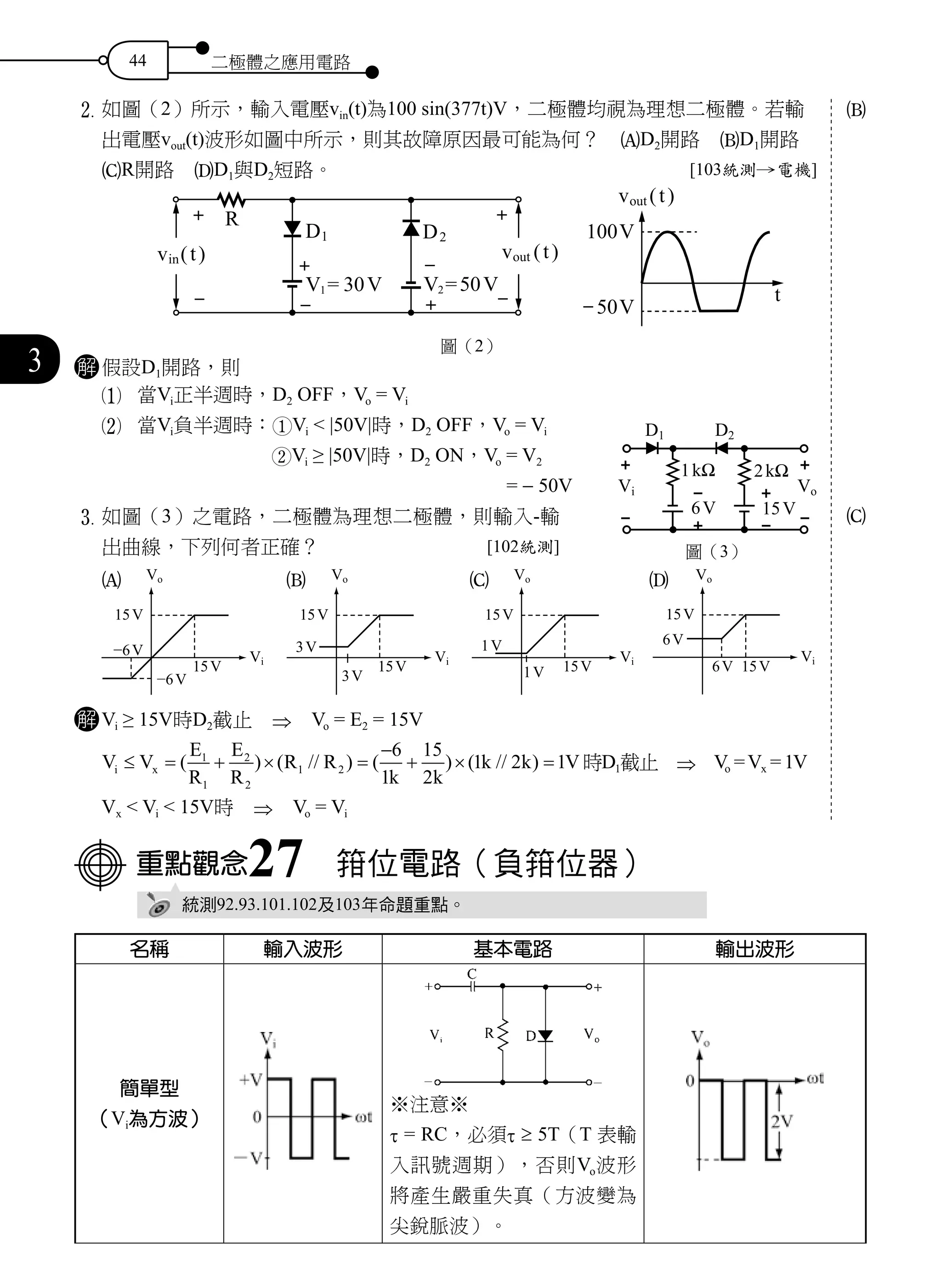

2	如圖(2)所示,輸入電壓vin(t)為100 sin(377t)V,二極體均視為理想二極體。若輸
出電壓vout(t)波形如圖中所示,則其故障原因最可能為何? AD2開路 BD1開路
CR開路 DD1與D2短路。 [103統測→電機]
圖(2)
t
100V
vout (t)
50V
R
D1
V1= 30V
vin(t) vout (t)
D2
V2=50V
解 假設D1開路,則
1 當Vi正半週時,D2 OFF,Vo = Vi
2 當Vi負半週時:1Vi < |50V|時,D2 OFF,Vo = Vi
2Vi ≥ |50V|時,D2 ON,Vo = V2
= - 50V
3	如圖(3)之電路,二極體為理想二極體,則輸入-輸
出曲線,下列何者正確? [102統測]
A B C D
解 Vi ≥ 15V時D2截止 ⇒ Vo = E2 = 15V
V V
E
R
E
R
R R
k k
k k Vi x≤ = + × =
−
+ × =( ) ( // ) ( ) ( // )1
1
2
2
1 2
6
1
15
2
1 2 1 時D1截止 ⇒ Vo =Vx = 1V
Vx < Vi < 15V時 ⇒ Vo = Vi
重點觀念27 箝位電路(負箝位器)

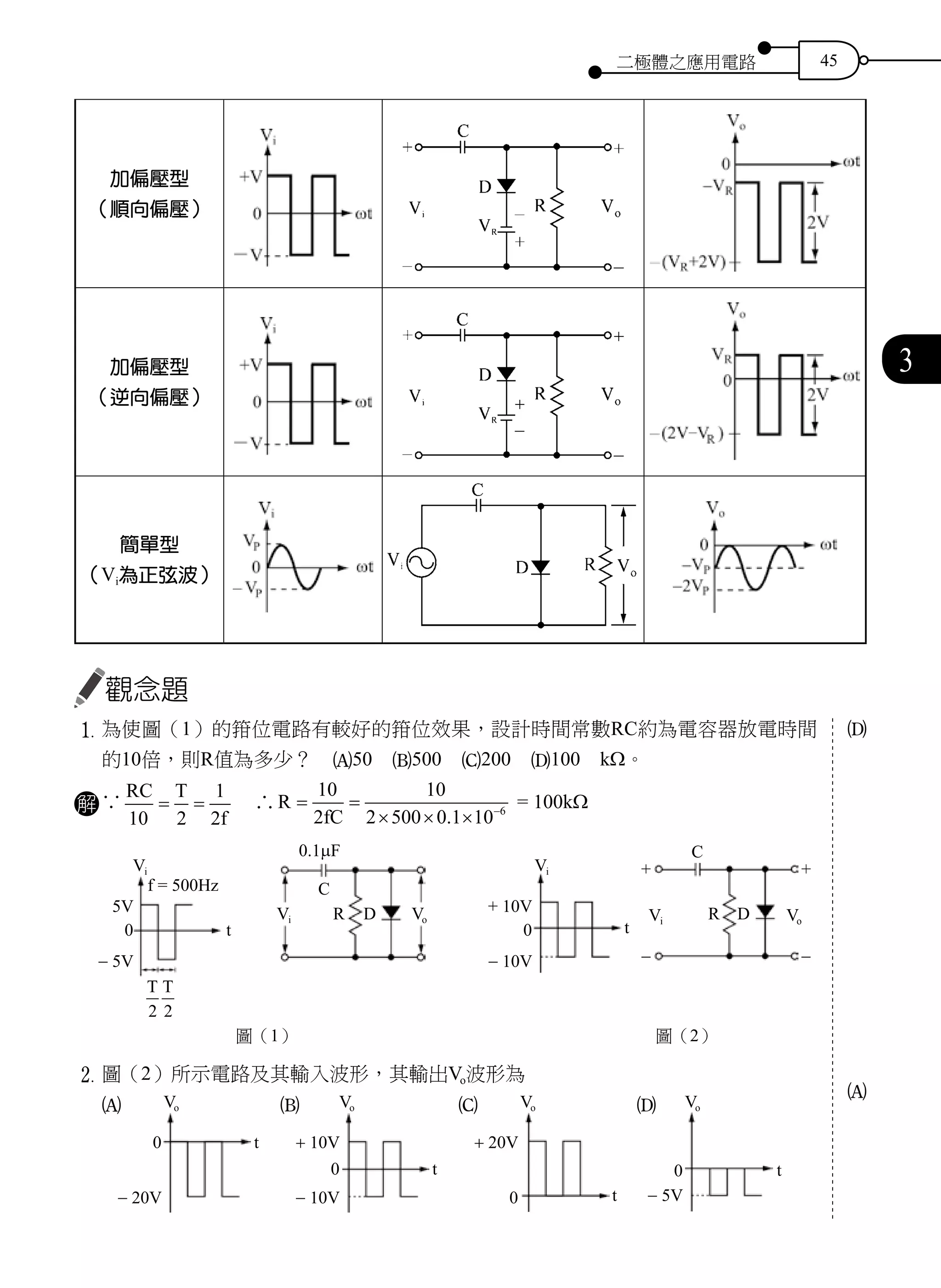

統測92.93.101.102及103年命題重點。
名稱 輸入波形 基本電路 輸出波形
簡單型

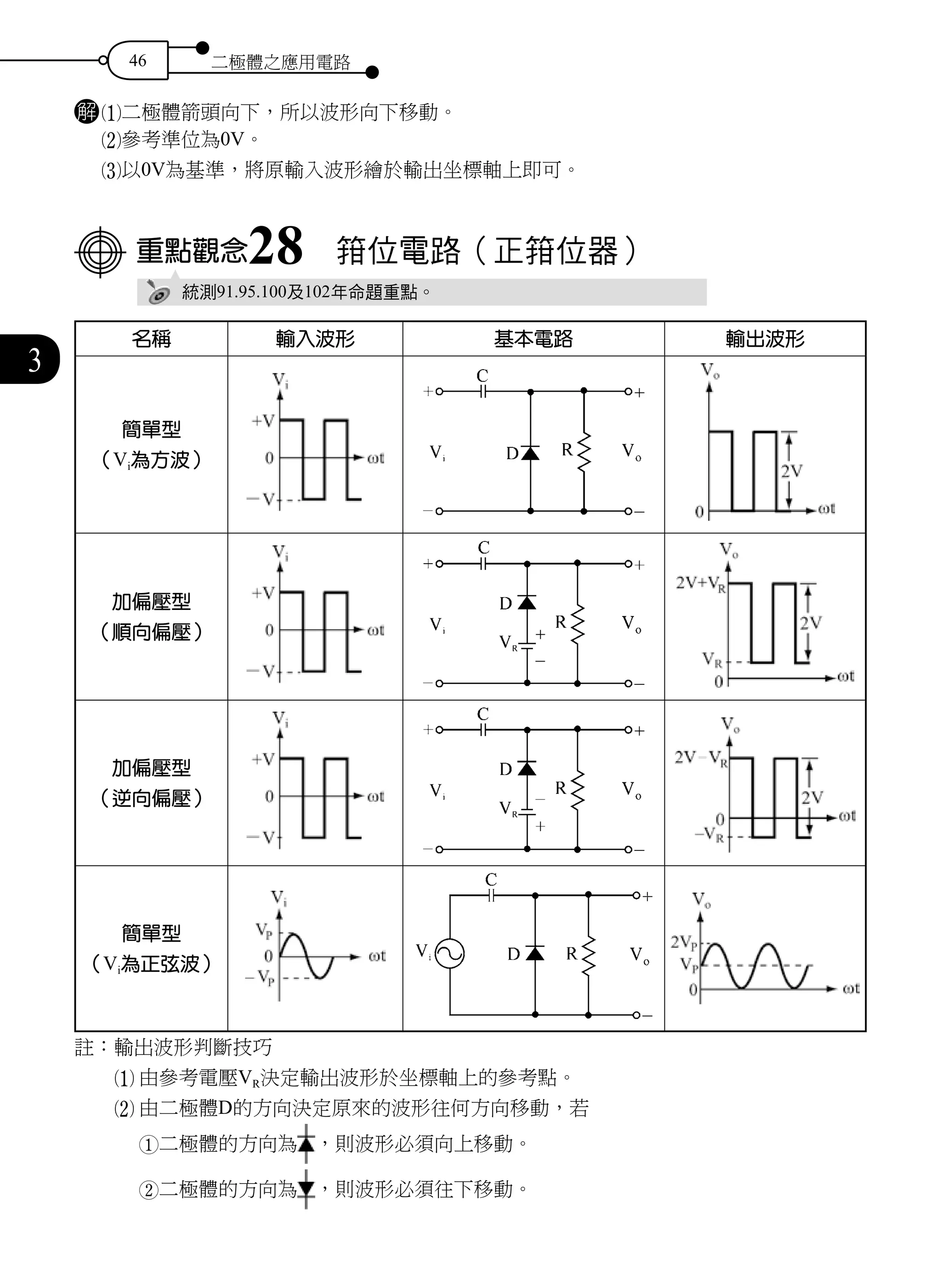

(Vi為方波)
※注意※
τ = RC,必須τ ≥ 5T(T 表輸
入訊號週期),否則Vo波形
將產生嚴重失真(方波變為
尖銳脈波)。
B
C
圖(3)
二極體之應用電路 45
3
加偏壓型
(順向偏壓)
加偏壓型
(逆向偏壓)
簡單型

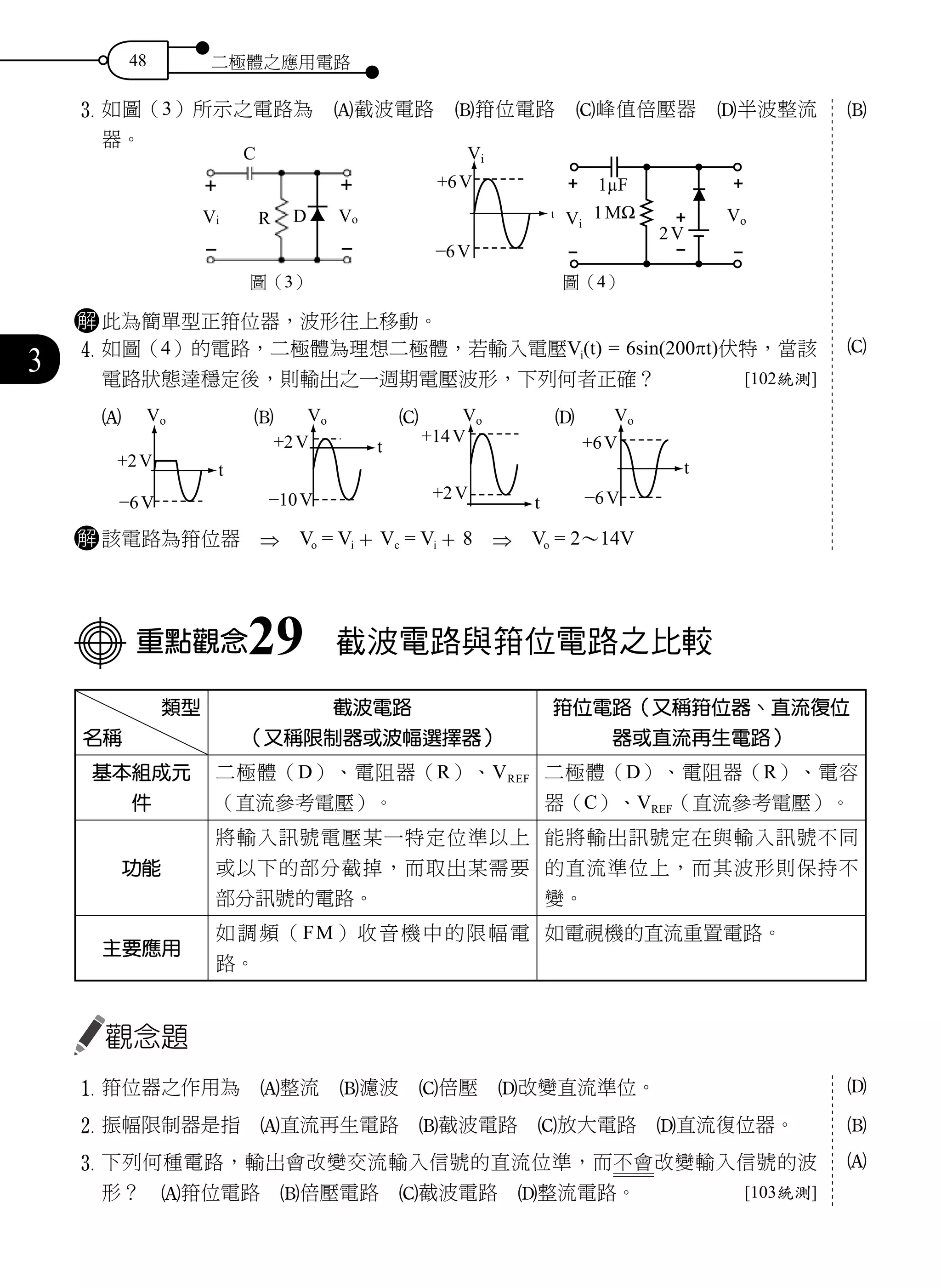

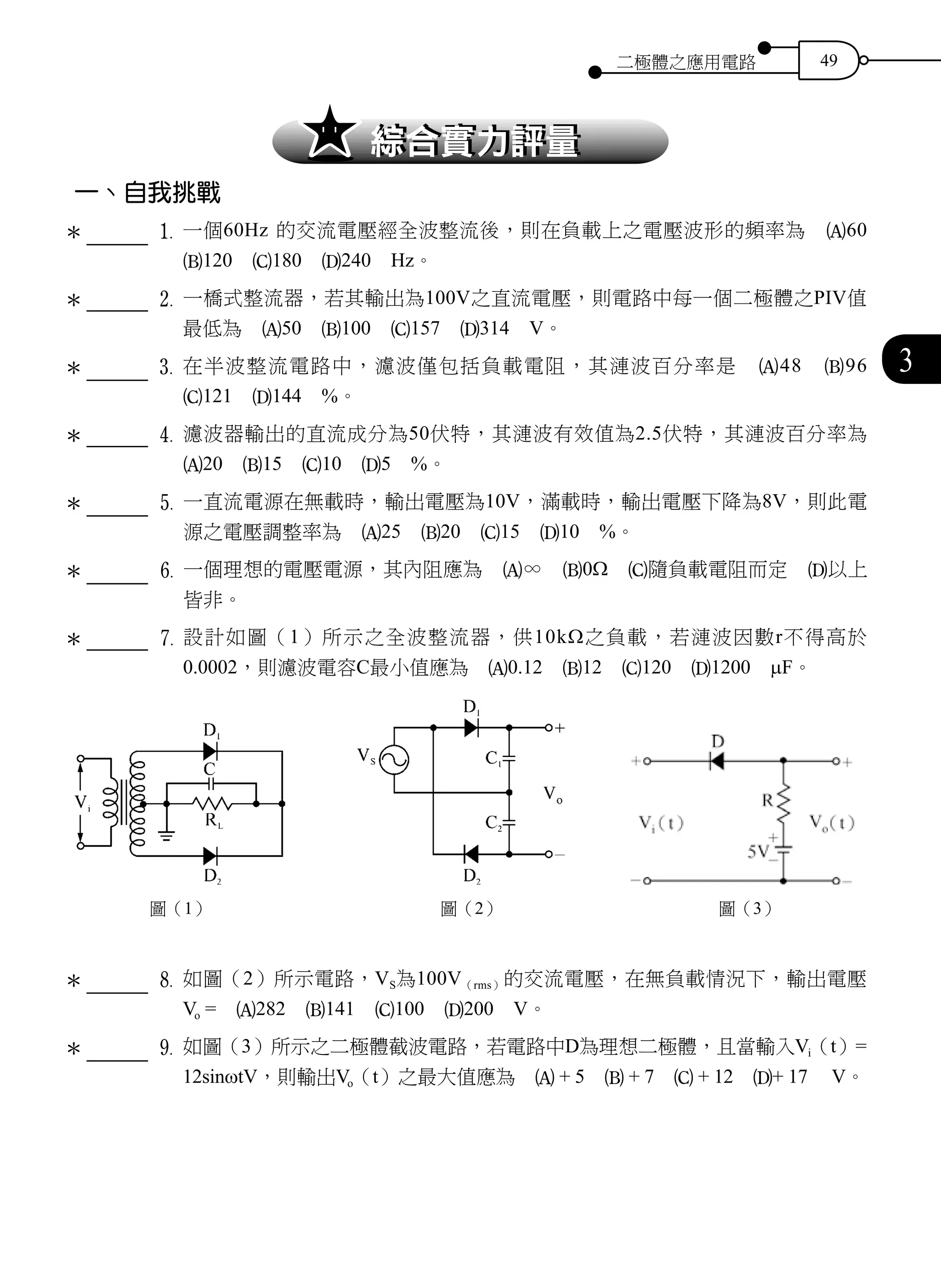

(Vi為正弦波)
觀念題
1	為使圖(1)的箝位電路有較好的箝位效果,設計時間常數RC約為電容器放電時間
的10倍,則R值為多少? A50 B500 C200 D100 kΩ。
解 ∵
RC T
f10 2
1
2
= =  ∴ R
fC
= =
× × × −
10
2
10
2 500 0 1 10 6
.
= 100kΩ
Vi
Vi Vo
+ +
- -
C
R D+ 10V
0 t
- 10V
Vi
f = 500Hz
0.1µF
C
R DVi Vo
5V
0 t
- 5V
T T
2 2
圖(1) 圖(2)
2	圖(2)所示電路及其輸入波形,其輸出Vo波形為
A        B        C        D
D
AVo
0 t
- 20V
Vo
0 t
- 10V
+ 10V
Vo
0 t
+ 20V
Vo
0 t
- 5V
46 二極體之應用電路
3
解 1二極體箭頭向下,所以波形向下移動。
2參考準位為0V。
	3以0V為基準,將原輸入波形繪於輸出坐標軸上即可。
重點觀念28 箝位電路(正箝位器)
統測91.95.100及102年命題重點。
名稱 輸入波形 基本電路 輸出波形
簡單型
(Vi為方波)
加偏壓型
(順向偏壓)
加偏壓型
(逆向偏壓)
簡單型
(Vi為正弦波)
註:輸出波形判斷技巧
1	由參考電壓VR決定輸出波形於坐標軸上的參考點。
2	由二極體D的方向決定原來的波形往何方向移動,若
1二極體的方向為 ,則波形必須向上移動。
2二極體的方向為 ,則波形必須往下移動。
二極體之應用電路 47
3
3	決定參考點與方向後,再以參考點為基準,將原來的波形畫於輸出坐標軸上,即為
所求。
觀念題
1	如圖(1)的電路,Vo之波形為
	A B
C D
解 1二極體箭頭向上,所以波形往上移動。
	2參考準位為0V。
	3以0V為基準,將原輸入波形繪於輸出坐標軸上即為所求。
Vi
Vi
D
C
Vo
t0
- VP
+ VP
+ +
- -
圖(1)
Vi
D
5V
C
R Vo
+ +
- -+
-
圖(2)
2	若輸入Vi為20Vp - p之標準方波,則圖(2)電路之Vo輸出波形為何?
A        B        C        D
解 1二極體箭頭向上,所以波形往上移動。
	2參考準位為 - 5V。
	3以參考點 - 5V為基準,將原輸入波形繪於輸出坐標軸上即可。
 ∴Vo在 - 5~+ 15V之間變化。
C
D
Vo
VP
0 t
Vo
0 t
- VP
Vo
0 t
VP
Vo
0 t
- VP
Vo
20V
0 t
Vo
25V
0
5V
t
Vo
0
- 20V
t
t
Vo
15V
- 5V
0
48 二極體之應用電路
3
3	如圖(3)所示之電路為 A截波電路 B箝位電路 C峰值倍壓器 D半波整流
器。
圖(3) 圖(4)
解 此為簡單型正箝位器,波形往上移動。
4	如圖(4)的電路,二極體為理想二極體,若輸入電壓Vi(t) = 6sin(200πt)伏特,當該
電路狀態達穩定後,則輸出之一週期電壓波形,下列何者正確? [102統測]
A B C D
解 該電路為箝位器 ⇒ Vo = Vi + Vc = Vi + 8 ⇒ Vo = 2~14V
重點觀念29 截波電路與箝位電路之比較
類型
名稱
截波電路
(又稱限制器或波幅選擇器)
箝位電路(又稱箝位器、直流復位
器或直流再生電路)
基本組成元
件
二極體(D)、電阻器(R)、VREF
(直流參考電壓)。
二極體(D)、電阻器(R)、電容
器(C)、VREF(直流參考電壓)。
功能
將輸入訊號電壓某一特定位準以上
或以下的部分截掉,而取出某需要
部分訊號的電路。
能將輸出訊號定在與輸入訊號不同
的直流準位上,而其波形則保持不
變。
主要應用
如調頻(FM)收音機中的限幅電
路。
如電視機的直流重置電路。
觀念題
1	箝位器之作用為 A整流 B濾波 C倍壓 D改變直流準位。
2	振幅限制器是指 A直流再生電路 B截波電路 C放大電路 D直流復位器。
3	下列何種電路,輸出會改變交流輸入信號的直流位準,而不會改變輸入信號的波
形? A箝位電路 B倍壓電路 C截波電路 D整流電路。 [103統測]
B
C
D
B
A
二極體之應用電路 49
3
一、自我挑戰
		 	1	 一個60Hz 的交流電壓經全波整流後,則在負載上之電壓波形的頻率為 A60
B120 C180 D240 Hz。
2 一橋式整流器,若其輸出為100V之直流電壓,則電路中每一個二極體之PIV值
最低為 A50 B100 C157 D314 V。
		 	3	 在半波整流電路中,濾波僅包括負載電阻,其漣波百分率是 A48 B96
C121 D144 %。
4	濾波器輸出的直流成分為50伏特,其漣波有效值為2.5伏特,其漣波百分率為
A20 B15 C10 D5 %。
		 	5	 一直流電源在無載時,輸出電壓為10V,滿載時,輸出電壓下降為8V,則此電
源之電壓調整率為 A25 B20 C15 D10 %。
		 	6	 一個理想的電壓電源,其內阻應為 A∞ B0Ω C隨負載電阻而定 D以上
皆非。
7	設計如圖(1)所示之全波整流器,供10kΩ之負載,若漣波因數r不得高於
0.0002,則濾波電容C最小值應為 A0.12 B12 C120 D1200 µF。
		 	8	 如圖(2)所示電路,VS為100V(rms)的交流電壓,在無負載情況下,輸出電壓
Vo = A282 B141 C100 D200 V。
		 	9	 如圖(3)所示之二極體截波電路,若電路中D為理想二極體,且當輸入Vi(t)=
12sinωtV,則輸出Vo(t)之最大值應為 A + 5 B + 7 C + 12 D+ 17  V。
*
*
*
*
*
*
*
*
*
圖(1) 圖(2) 圖(3)
50 二極體之應用電路
3
0	圖(4)之電路,若輸入為10Vp-p之方波,則其輸出波形為
二、歷屆試題
		 	1	 若一電源頻率為50Hz,經半波整流後,輸出電壓漣波頻率為何? A25 B30
C50 D60 Hz。 [96統測]
		 	2	 下列關於半波整流加上電容器濾波電路之敘述,何者錯誤? A二極體所需的
峰值反向偏壓(PIV)與未加上電容器濾波時一樣 B漣波頻率與未加上電容
器濾波時一樣 C加上電容器濾波後電壓漣波因數得到改善 D加上電容器濾
波後輸出電壓增加。 [96統測]
3	有效值110V的正弦波電壓經過5:1的變壓器降壓後,再用二極體作半波整流供
給負載RL,若用三用電表的直流電壓檔測量整流後之電壓,則電表指示為何?
A4.9 B7.9 C9.9 D19.9 V。 [96統測]
		 	4	 有一電源電路之輸出端,利用直流電壓表測得為50V,利用交流電壓表串聯一
大電容器後測得電壓為3V,則其漣波百分率為何? A6% B5% C4%
D3%。 [97統測]
		 	5	 設一直流電源無載時的電壓為25V,當負載自電源抽取滿載電流時,輸出電壓
為20V,則此電源的電壓調整率為何? A15% B20% C25% D30%。
[97統測]
		 	6	 若圖(5)所示電路中之二極體為理想二極體,則輸出電壓Vo為下列何者?
A10 B8 C6 D4 V。 [97統測→電子]
圖(5) 圖(6)
*
*
*
*
*
圖(4)
A
C
B
D
二極體之應用電路 51
3
		 	7	 如圖(6)所示之理想變壓器電路,D為理想二極體,Vi = 156sin(337t)V,
RL = 30Ω,則Vo平均值約為何? A10 B20 C30 D40 V。 [98 統測]
8 如圖(7)所示之電路,Vi = 10sin(377t)V,D 為理想二極體,R = 10Ω,則下
列敘述何者正確? AVo最小值為 - 3V BVo最大值為7V CVo平均值為0V
DVo有效值為0V。 [98統測]
圖(9)圖(7) 圖(8)
		 	9	 如圖(8)所示之電路,Vi = 156sin(377t)V,輕載且正常工作時,則下列敘
述何者正確? AVo漣波大小和L值無關 BVo漣波大小和C2值無關 CL值越
大及C2值越大,Vo漣波越小 DL值越小及C2值越小,Vo漣波越小。 [98 統測]
		 	0	 如圖(9)所示的橋式全波整流電路,次級線圈電壓Vi為峰對峰值50V之交流電
壓,若二極體為理想元件,則輸出電壓之平均值約為多少? A15.9 B17.7
C31.8 D35.4 V。 [98統測→電子]
q 圖(10)所示之二極體電路,若二極體之導通電壓為0.7V,則輸出電壓值Vo為
何? A3.7 B4.7 C6.7 D10 V。 [98統測→電子]
圖(10) 圖(12)圖(11)
w	如圖(11)所示之電路,若二極體順向導通電壓為0.7V,其輸入 - 輸出轉換特
性曲線為下列何者? [98統測→電子]
				 A  B  C  D
		 e	 圖(12)為倍壓整流電路,二極體為理想元件,Vm為變壓器二次側交流電壓的
最大值,試問輸出的直流電壓Vo為何? A Vm B2Vm C3Vm D- 2Vm。
[98統測→電機]
r	圖(13)中的二極體為理想元件,求輸出電壓Vo
為何? A8 B4 C2 D- 2 V。
[98統測→電機]
*
*
*
*
*
*
圖(13)
52 二極體之應用電路
3
		 	t	 如圖(14)所示之電路,下列有關Vo漣波電壓有效值之敘述,何者正確? A
與Vi頻率成正比 B與Vi振幅成正比 C與電阻RL成正比 D與電容C成正比。
[99統測]
圖(14) 圖(15)
		 	y	 如圖(15)所示之電路,D1為理想二極體,Vi為最大值5V,最小值0V且工作週
期(duty cycle)為0.5之脈波,則Vo的平均值為何? A1.5 B2.5 C3.5
D4.5 V。 [99統測]
		 	u	 如圖(16)所示之電路,Vi = VmsinωtV,則下列敘述何者正確?  AVo漣波頻
率是Vi電壓頻率的兩倍 B二極體D1的最大逆向偏壓為Vm C電容器C1上的電
壓為2Vm D電路為半波二倍倍壓電路。 [99統測]
圖(16) 圖(17)
		 	i	 圖(17)之二極體D3於實驗時燒毀成斷路狀態,則其電路之功能為何? A全
波整流 B半波整流且Vo之平均值 > 0 C半波整流且Vo之平均值<0 D無法
輸出任何信號。 [99統測→電子]
		 	o	 圖(18)之二極體為理想,且Vi為峰對峰值20V之弦波信號,請問Vo之峰對峰值
電壓為何? A8 B10 C13 D20 V。 [99統測→電子]
圖(18)
D1 D2 D3
圖(19)
		 	p	 如圖(19)所示之電路,下列RL與C 的組合中,何者會使Vo的漣波電壓最小?
ARL = 10kΩ、C = 10µF BRL = 10kΩ、C = 1µF C RL = 1kΩ、C = 10µF D
RL = 1kΩ、C = 1µF。 [99統測→電機]
*
*
*
*
*
二極體之應用電路 53
3
		 	a	 如圖(20)所示之電路,其中二極體具理想特性,則其輸出輸入電壓之轉換特
性曲線為何? [99統測→電機]
				 A  B  C  D
圖(20)
D1 D2
圖(21)
		 	s	 如圖(21)所示之電路中,二極體的切入(障壁)電壓為0.7V,輸入電壓Vin為
15sin(60t)V,則下列敘述何者正確? A輸出電壓Vout最高為2.3V B輸出電
壓Vout最低為 - 2.7V C輸出電壓Vout最高為3.7V D通過2kΩ電阻的最大電流為
6.15mA。 [100統測]
		 	d	 如圖(22)所示之電路中,輸入電壓Vin = 8sin(1000t)V,若使用理想二極體且
RC電路的放電效應可忽略,則下列有關輸出電壓Vout的敘述,何者正確? A最
大值為22V B平均值為8V C有效值為 6
8
2
+ V  D最小值為6 - 8 2 V。
[100統測]
圖(22) 圖(23)
		 	f	 如圖(23)所示之電路中,Vin是接家中插座的交流電110V/60Hz,D1~D4的切
入電壓為0.7V,D5的稽納電壓為12V,若所有二極體的內阻都忽略不計,則下
列敘述何者錯誤?( 2 = 1.414) AD1導通時,D2也導通 B電容C兩端的最
大電壓降為12V C通過電阻R的最大電流約為6.5mA DD1與D2所承受的峰值
逆向電壓(PIV)大小相同。 [100統測]
*
*
*
*
54 二極體之應用電路
3
		 	g	 二極體截波電路如圖(24)所示,假設D為理想二極體,則使用示波器量測到
的Vo近似波形為何? [100統測→電子]
A B
C D
		 	h	 下圖哪一種電路不會改變輸入信號的波形、振幅與頻率,而是將輸入信號的波
形,移位至某一參考電壓準位以上或以下? [100統測→電機]
A   B   C   D
		 	j	 測量截波電路的波形時,示波器的選擇開關應置於哪個位置? AGND
BAC CDC DCAL。 [100統測→電機]
k	下列敘述何者錯誤? A交流電壓轉成直流電壓依序為:電源變壓器、整流電
路、濾波電路 B濾波電路中,負載不變時,濾波電容器愈小,則輸出直流電
壓愈大 C電的正負極性不會隨時間改變,稱為直流 D製作全波兩倍壓電
路,須使用二個二極體與二個電容器。 [100統測→電機]
		 	l	 如圖(25)之電路,假設RC值遠大於輸入信號vs(t)之週期,D為理想二極
體,試問輸出電壓vo(t)之直流準位為何? A0V B - 5V C - 10V D
- 15V。 [101統測]
圖(25) 圖(26)
		 	;	 如圖(26)所示之電路,假設所有二極體皆為理想二極體,試問輸出電壓vo(t)
之平均電壓值為何? A3V (B) - 3V C7V D - 7V。 [101統測]
*
圖(24)
*
*
*
*
*
二極體之應用電路 55
3
		 	z	 如圖(27)所示之電路,有關此電路之特性敘述,何者正確? AC2的耐壓至
少需為一倍Vm BC3的耐壓至少需為兩倍Vm CD1的峰值逆向電壓至少為兩倍
Vm D此電路為半波三倍壓電路。 [101統測]
圖(27) 圖(28)
		 	x	 圖(28)所示之電路為何種電路架構? A串聯負截波電路 B串聯正截波電
路 C並聯負截波電路 D並聯正截波電路。 [101統測→電子]
		 	c	 圖(29)之電壓倍增整流電路中,變壓器和二極體皆是理想元件,Vm是變壓器
一次側交流電壓的最大值。請問輸出Vo和V1的直流電壓為下列何者? AVo =
3Vm,V1 = 4Vm BVo = 4Vm,V1 = 3Vm CVo = 0.4Vm,V1 = 0.3Vm DVo =
0.3Vm,V1 = 0.4Vm。 [101統測→電機]
圖(29)
		 	v	 如圖(30)所示之Vo與Vi轉移特性曲線,若Vi = 20sin(ωt)V,下列截波電路
中,何者符合此轉移特性曲線?(其中二極體是理想元件)
A  B
C  D
[101統測→電機]
*
*
*
圖(30)
56 二極體之應用電路
3
		 	b	 如圖(31)所示之電路,其中二極體是理想元件。若Vi(t)= 20sin(ωt)V,
下列對輸出Vo的敘述,何者正確? A最高正電壓為20V B最高正電壓為10V
C最低負電壓為 - 20V D最低負電壓為 - 32V。 [101統測→電機]
圖(31) 圖(32)
		 	n	 一電路與其輸入信號如圖(32)所示,電路中Z1與Z2為稽納二極體,在電路可
正常工作下,則下列何者為不可能測得的輸出波形? [102統測→資電]
A B C D
		 	m	 就整流電路而言,半波整流、全波整流及橋式整流電路之比較,以下敘述何者
錯誤? A此三者其二極體使用數依序分別為1,2,4個 B此三者其二極體逆
向電壓峰值PIV依序分別為Vm,Vm,2Vm(Vm為輸入電壓的峰值) C此三者
其輸出時二極體導通數依序分別為1,1,2個 D此三者其輸出電壓的平均值
(直流值)依序分別為Vm/π,2Vm/π,2Vm/π。 [102統測→電機]
		 	,	 圖(33)所示電路中二極體為理想二極體,若輸入電壓Vi為介於 + 12V至 - 12V之
正弦波,則其輸出電壓Vo的最大值與最小值分別為何? A + 30V, + 6V B
+ 18V, - 6V C + 6V, - 18V D - 6V, - 30V。 [102統測→電機]
圖(33) 圖(34)
		 	.	 如圖(34)所示之電路,若D1及D2均為理想二極體, v t t Vi ( ) = 200 2 377sin ,
變壓器匝數比N1:N2:N3=10:1:1,則電流io之有效值為何? A2A
B2 2 A C4A D4 2 A。 [103統測]
*
*
*
*
二極體之應用電路 57
3
		 	/	 如圖(35)所示理想二極體之電路;若令s為輸出對輸入轉換曲線中斜線部分之
斜率,則此電路之轉換曲線為何? [103統測]
A   B   C   D
。
圖(35) 圖(36)
		 	!	 中間抽頭整流電路如圖(36)所示,假設此電路中D1與D2均為理想二極體。輸
出電壓Vo為電阻RL的端電壓。請問下列何者為比較接近正確輸出的電壓波形?
A  B
C  D
。
[103統測→資電]

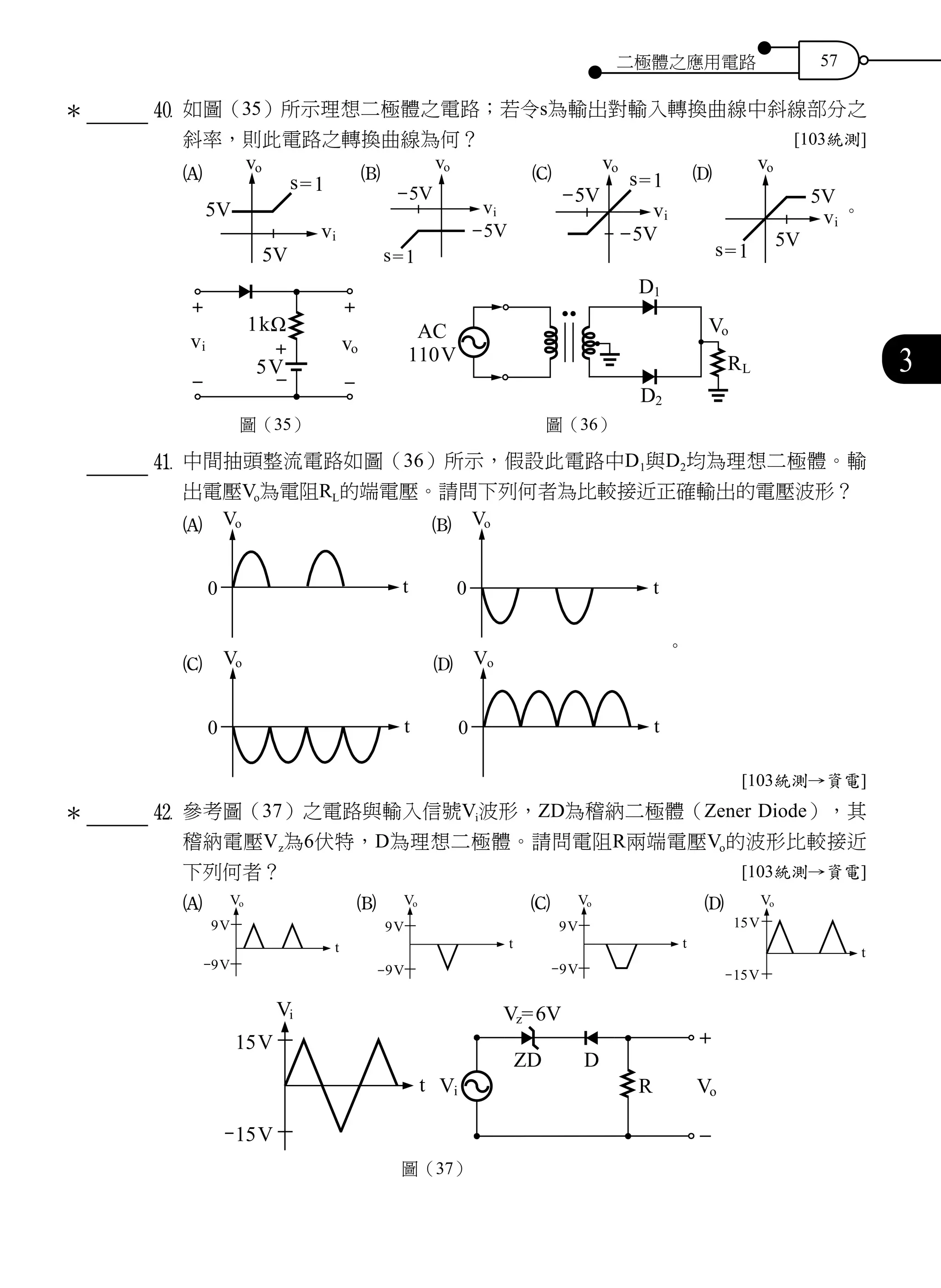

		 	@	 參考圖(37)之電路與輸入信號Vi波形,ZD為稽納二極體(Zener Diode),其
稽納電壓Vz為6伏特,D為理想二極體。請問電阻R兩端電壓Vo的波形比較接近
下列何者? [103統測→資電]
A  B  C  D
圖(37)
*
*

3510電子試閱本

  • 2.
  • 3.
    1 概論 1 2二極體 10 3 二極體之應用電路 29 4 雙極性接面電晶體 62 5 電晶體直流偏壓電路 80 6 電晶體放大電路 103 7 串級放大電路 120 8 場效電晶體 140 9 場效電晶體放大電路 159 10 運算放大器 172 11 基本振盪電路 204 實力測驗(一) 240 實力測驗(二) 244 實力測驗(三) 247 實力測驗解答 250 2 年度 99 100 101 102 103 題數 1 1 1 1 1 年度 99 100 101 102 103 題數 2 3 2 2 2 年度 99 100 101 102 103 題數 3 3 3 3 3 年度 99 100 101 102 103 題數 3 1 2 2 3 年度 99 100 101 102 103 題數 4 3 4 2 2 年度 99 100 101 102 103 題數 2 4 1 3 2 年度 99 100 101 102 103 題數 1 1 2 2 2 年度 99 100 101 102 103 題數 1 2 3 1 2 年度 99 100 101 102 103 題數 2 2 3 3 2 年度 99 100 101 102 103 題數 3 4 2 3 3 年度 99 100 101 102 103 題數 3 1 3 3 3
  • 4.
  • 5.
    30 二極體之應用電路 3 重點觀念15 半波整流 統測94.96及98年命題重點。 公式說明 公式 半波整流 1VR (dc)L = 1 = =π Vm = 0.318Vm = 0.45Vrms 2 IR (dc)L = V R R dc L L ( ) = 0.318Im = 0.45Irms 3 PR (dc)L = VR (dc)L × IR (dc)L = V R m L 2 2 = π 4 IR (rms)L = 0.5Im 觀念題 1 半波整流電路中,輸入電源為有效值120V之正弦波,負載為純電阻,則測得輸出 電壓平均值為 A34 B44 C54 D64 V。 解 V V V Vdc m rms = = = × = = = = =π π 2 1 414 120 3 14 54 . . 2 餘弦波Imcosωt經半波整流後之波形在一週期中之平均值為 A Im 2  B Im = =π  C Im 2   D Im 3 。 3 請參考圖(1)電路,輸入電壓為 AC110V/60Hz,D為理想二極體,C 為理想電容器且初始電壓為零。若 電阻RL兩端之輸出電壓為Vo,請問 下列敘述何者錯誤? A若使用三 用電表量測Vo值,以AC50V檔位量 測是合適的 B此電路是半波整流電路加上電容濾波電路 C若電容值提高為 20µF,則可以降低漣波電壓與改善濾波效果 D電容器C在輸入電壓的正半週期充 電。 [103統測→資電] 解 Vo = Vdc≒ Vm = ×110 2 9 11 ≒127V 故應選用DC250V檔測量較適合 C B A 圖(1)
  • 6.
    二極體之應用電路 31 3 重點觀念16 全波整流 統測91.92.93.98.99.100.101.102及103年命題重點。 公式說明 公式 全波整流 (中心抽頭式 或橋式) 1中心抽頭式 2 橋式 全波整流 (中心抽頭式 或橋式) 1 VR (dc)L = 2 = =π Vm = 0.636Vm = 0.9Vrms 2 I V R V R R dc R dc L m L L L ( ) ( ) = = 2 π = 0.636Im = 0.9Irms 3 PR (dc)L = VR (dc)L × IR (dc)L = 4 2 2 π × V R m L 記憶法 橋式整流 1 箭頭對箭頭(指N對N) ⇒ 正電壓輸出 2 箭尾對箭尾(指P對P)  ⇒ 負電壓輸出 3 一頭對一尾(指P ←→ N) ⇒ 交流電輸入 觀念題 1 橋式整流,其所使用的二極體數目為 A1 B2 C3 D4 個。 2 全波整流峰值電壓為100V,其平均電壓為 A31.8 B41.8 C63.6 D83.6 V。 解 Vdc = 0.636Vm = 0.636 × 100 = 63.6V 3 橋式整流之輸出平均直流電壓為半波整流之 A4 B3 C2 D1 倍。 4 一個全波橋式整流電路,輸入之交流正弦波電壓為16Vp-p,則輸出之平均電壓約為 多少? A5.1V B7.2V C8.2V D9.4V。 [102統測→資電] 解 V V Vm p p = = =- 2 16 2 8   V V av m = = ×2 2 8 π π ≒5.1V D C A C
  • 7.
    32 二極體之應用電路 3 重點觀念17 各種整流電路之比較 統測102年命題重點。 類別 特性 半波整流 全波整流 中心抽頭式 橋式 次級圈電壓Vm 2Vm Vm 二極體數目 1 2 4 二極體PIV 純電阻:1Vm 有電容器:2Vm 2個皆為2Vm 4個皆為Vm 平均直流輸出電壓Vdc Vm = =π = 0.318Vm 2Vm = =π = 0.636Vm 2Vm = =π = 0.636Vm 漣波有效值Vr(rms) 0.385Vm 0.308Vm 0.308Vm 漣波因數r (或漣波百分率r%) 1.21(= 121%) 0.483(= 48.3%) 0.483(= 48.3%) 輸出漣波頻率fO fS(電源頻率 = 60Hz) 2fS(= 120Hz) 2fS(= 120Hz) 整流效率 0.406(= 40.6%) 0.812(= 81.2%) 0.812(= 81.2%) 電壓調整率V.R.% V.R.% = R R f L × 100% Rf :二極體順向電阻 RL:負載電阻 V.R.% = R R f L × 100% V.R.% = 2R R f L × 100% 輸出電壓有效值 1 2 Vm = 0.5Vm 1 2 Vm = 0.707Vm 1 2 Vm = 0.707Vm 輸出波形 觀念題 1 全波整流器輸出信號之波形為脈動直流,若輸入交流電源之頻率為fS,則此輸出信 號之頻率為 AfS B2fS C3fS D4fS。 2 對一60Hz全波橋式整流電路,如其輸出具有60Hz的漣波時,則其電路可能 A電 路工作正常 B變壓器次級圈短路 C有一個二極體開路 D濾波電容器漏電。 3 某中心抽頭式全波整流器有100V直流電壓輸出,其二極體之峰值逆向電壓(PIV) 值須為 A78 B157 C283 D314 V。 解 Vdc = 0.636Vm ⇒  V V m dc = = 0 636 100 0 636. . ≒157V PIV = 2Vm = 2 × 157 = 314V B C D
  • 8.
    二極體之應用電路 33 3 重點觀念18 漣波因數與電壓調整 統測92.97及102年命題重點。 公式說明 公式 漣波因數(r) 1r% = V V I I r rms o dc r rms o dc ( ) ( ) ( ) ( ) % %× = ×100 100 Vr(rms):漣波電壓之有效值,Vo(dc):輸出平均直流電壓 2 漣波為正弦波Vr(rms)= Vr p p( )- 2 2 3 漣波為鋸齒波Vr(rms)= Vr p p( )- 2 3 電壓調整(V.R.) V.R.% = V V V NL FL FL - × 100%(或V.R.% = R R S L × 100%) VNL:無載電壓 VFL:滿載電壓(RS:電源內阻 RL:負載電阻) 記憶法 r%、V.R.%及I.R.%理想值皆為0%,且皆愈小愈佳。 觀念題 1 理想狀況下,電壓調整百分率為 A0 B25 C50 D100 %。 2 有一電源電路之輸出端,利用直流電壓表測得為100V,利用交流電壓表串聯一大 電容器後測得電壓為5V,則其漣波百分率為何? A15 B10 C5 D2 %。 解 r% = V V r rms dc ( ) % % %× = × =100 5 100 100 5 3 一直流電源,無載時,輸出電壓為100V,滿載時,輸出電壓下降為80V,則此電源 之電壓調整率為 A100 B50 C25 D0 %。 解 V.R.% = V V V NL FL FL − × = − × =100 100 80 80 100 25% % % 4 全波整流濾波後之輸出電壓波形如圖(1)所示,其漣波因 數百分比r%約為多少?( 3 1 73= . ) A5.24% B5.77%  C6.42% D6.82%。 [102統測] 解 r V V r rms dc % % %( ) = × = ×100 1 3 10 100 ≒5.77% A C C B 圖(1)
  • 9.
    34 二極體之應用電路 3 重點觀念19 電源濾波器的種類 統測91.95.98及99年命題重點。 重點觀念20 電容濾波器 統測92及96年命題重點。 公式說明 公式 電容濾波器 1Vo(dc) = Vm - 4 17. I C dc 2 r R C I CVL dc o dc = = 2 4 2 4. . ( ) Vm:整流後之峰值電壓    (以V為單位) C:濾波電容   (以µF為單位) Idc:負載電流   (以mA為單位) RL:負載電阻   (以kΩ為單位) 最為常用,適用於輕負載 r R C I CVL dc dc = = 2 4 2 4. . C↑或Idc↓時,r↓,濾波效果愈佳 缺點:重負載時,V.R.大,效果不佳 效果較單一電容濾波器佳 C1、R、C2數值愈大,效果愈佳 缺點:Vo較低(R壓降)且成本高 Vo較RC濾波器高(L本身無直流壓降) L、C2數值愈大,效果愈佳 L愈大,反電動勢愈大,Vo愈平穩適用於重負載 缺點:Vo較電容濾波器低 電容濾波器 RC濾波器 π型(或稱CLC型) 濾波器 電感濾波器 電源濾波器
  • 10.
    二極體之應用電路 35 3 觀念題 1 有關漣波之敘述,下列何者錯誤? A半波整流之漣波比全波整流來得大 B負載 電流愈小時,漣波也愈小 C漣波因數愈小,表示濾波效果愈差 D使用電容濾波 時,電容愈小,漣波愈大。 2 一橋式整流器的負載R並接了一個電容C,假如輸入為60Hz之弦波且其峰值為 100V,RL =10kΩ,求C值使其峰對峰值之漣波電壓限制在3V? A17.23 B25.23  C27.78 D30.78 µF。 解 V C I tr p p( )− = × × 1  ⇒ 3 1 100 10 1 120 = × × C k (全波整流之放電時間 t = 1 120 秒) ⇒ C k = × × = 1 3 100 10 1 120 250 9 ≒27.78µF 3 下列濾波電路中,哪一個輸出直流電壓最高? A電容濾波器 BRC濾波器 Cπ 型濾波器 D電感濾波器。 重點觀念21 半波及全波兩倍倍壓器 統測99年命題重點。 半波兩倍 倍壓器 1 VC1 = Vm,Vo = VC2 = 2Vm 2 每個二極體PIV=2Vm 3 C1耐壓 = Vm,C2耐壓 = 2Vm 全波兩倍 倍壓器 1 VC1 = VC2 = Vm Vo = VC1 + VC2 = 2Vm 2 每個二極體PIV = 2Vm 3 C1及C2耐壓 = Vm C C A
  • 11.

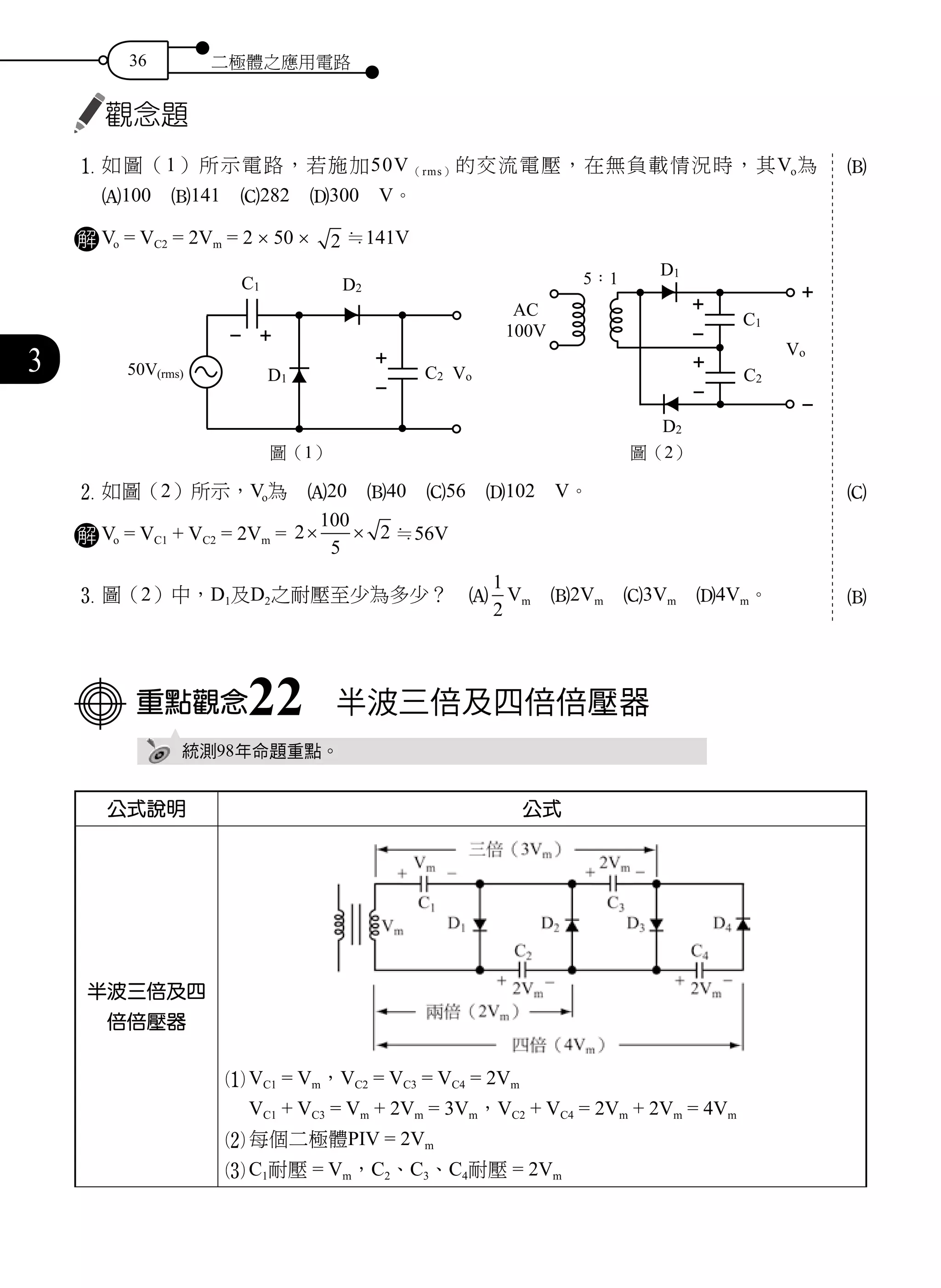

    36 二極體之應用電路 3 觀念題 1 如圖(1)所示電路,若施加50V(rms)的交流電壓,在無負載情況時,其Vo為  A100 B141 C282 D300 V。 解 Vo= VC2 = 2Vm = 2 × 50 × 2 ≒141V 圖(1) 圖(2) 2 如圖(2)所示,Vo為 A20 B40 C56 D102 V。 解 Vo = VC1 + VC2 = 2Vm = 2 100 5 2× × ≒56V 3 圖(2)中,D1及D2之耐壓至少為多少? A 1 2 Vm B2Vm C3Vm D4Vm。 重點觀念22 半波三倍及四倍倍壓器 統測98年命題重點。 公式說明 公式 半波三倍及四 倍倍壓器 1 VC1 = Vm,VC2 = VC3 = VC4 = 2Vm VC1 + VC3 = Vm + 2Vm = 3Vm,VC2 + VC4 = 2Vm + 2Vm = 4Vm 2 每個二極體PIV = 2Vm  3 C1耐壓 = Vm,C2、C3、C4耐壓 = 2Vm B C B
  • 12.
    二極體之應用電路 37 3 半波三倍及四 倍倍壓器 記憶法 1 在D4之後依上圖所示方向,加入電容器(C)及二極體(D),即可擴 增為更高倍數。 2 除C1耐壓為Vm外,其餘電容器之耐壓皆為2Vm。 3 上端可輸出奇數倍壓(一、三、五、七、九……)。 4 下端可輸出偶數倍壓(二、四、六、八、十……)。 觀念題 1 如圖(1)所示,假設二極體是理想的,則C1兩端的電壓為 AVm B2Vm C3Vm  D4Vm。 圖(1) 2 圖(1)中,每一個二極體之耐壓為Vm之 A4 B3 C2 D1 倍。 重點觀念23 全波三倍及四倍倍壓器 統測101年命題重點。 公式說明 公式 全波三倍 倍壓器 1 VC1= Vm,VC2 = 2Vm,VC3 = Vm Vo = VC2 + VC3 = 2Vm + Vm = 3Vm 2 每個二極體PIV = 2Vm 3 C1、C3耐壓 = Vm,C2耐壓 = 2Vm 全波四倍 倍壓器 1 VC1 = VC3 = Vm,VC2 = VC4 = 2Vm Vo = VC2 + VC4 = 2Vm + 2Vm = 4Vm 2 每個二極體PIV = 2Vm 3 C1、C3耐壓 = Vm,C2、C4耐壓 = 2Vm A C
  • 13.
    38 二極體之應用電路 3 觀念題 1 如圖(1)所示,EC3 =? AVm B2Vm C3Vm D4Vm。 圖(1) 2 n倍倍壓器所使用的二極體數目是 An Bn + 1 Cn - 1 D2n 個。 重點觀念24 截波電路(串聯截波器) 統測96.98及103年命題重點。 名稱 輸入波形 基本電路 輸出波形 Vi - Vo轉換曲線 簡 單 型 1 正截波器 Vo取0V以下部分。 2 負截波器 Vo取0V以上部分。 C A
  • 14.

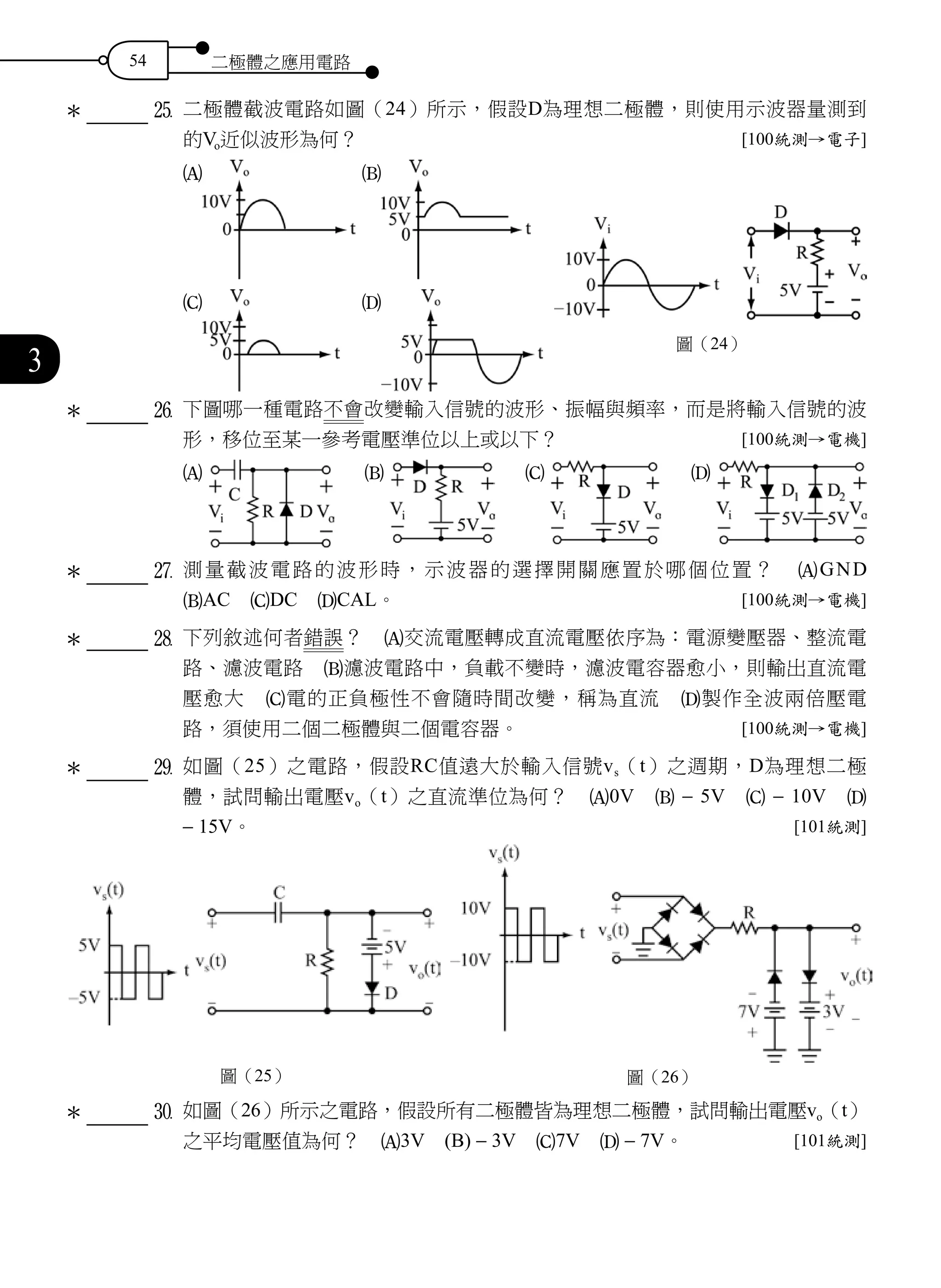

    二極體之應用電路 39 3 名稱 輸入波形基本電路 輸出波形 Vi - Vo轉換曲線 加 偏 壓 型 3 順偏正截波器 先將Vi下降VR伏特,再 取0V以下部分輸出。 4 逆偏負截波器 先將Vi下降VR伏特,再 取0V以上部分輸出。 5 逆偏正截波器 先將Vi上升VR伏特,再 取0V以下部分輸出。 6 順偏負截波器 先將Vi上升VR伏特,再 取0V以上部分輸出。 註:判斷波形技巧1先將直流電壓VR與輸入交流電壓Vi合併。 2再以半波整流完成輸出波 形。 觀念題 1 截波器之主要構成元件是 A電容 B電感 C電晶體 D電阻及二極體。 D
  • 15.
    40 二極體之應用電路 3 2 如圖(1)所示電路,輸出信號波形為 A Vo 0t  B Vo 0 t C Vo 0 t  D Vo 0 t 3 如圖(2)所示為一截波器,設輸入信號Vi為正弦波,忽略二極體之順向偏壓,且 Vi的峰值大於V1,則輸出信號Vo的波形應為  A Vo V1 0 t  B Vo V1 0 t C Vo 0 t  D Vo 0 - V1 t 解 先將Vi上升V1伏特 ⇒ 再正半波整流(取0V以上部分)。 重點觀念25 截波電路(並聯截波器) 統測98及99年命題重點。 名稱 輸入波形 基本電路 輸出波形 Vi - Vo轉換曲線 簡 單 型 1 並聯型正截波器 Vo取0V以下部分 2 並聯型負截波器 Vo取0V以上部分 A A Vi Vi VoR D 0 t 圖(1) D 圖(2) V1 - + RLVi Vo + - + -
  • 16.
  • 17.
    42 二極體之應用電路 3 觀念題 1 如圖(1)所示,二極體D之切入(cut -in)電壓為0.7V,輸入電壓Vi為- 3 ≤ Vi ≤ 3, 其輸出電壓Vo為 A - 3 ≤ Vo ≤ 0 B - 3 ≤ Vo ≤ 0.7 C - 3 ≤ Vo ≤ - 0.7 D0.7 ≤ Vo ≤ 3。 解 1Vi ≥ 0.7V時,D ON,Vo = 0.7V;2Vi < 0.7V時,D OFF,Vo = Vi。 圖(1) R Vi D - + + - Vo 圖(2) R Vi Vi + 8V t D 4V 0 - 8V Vo + + + -- - 2 如圖(2),視二極體為理想的,則輸出波形Vo為  A        B        C        D 解 基準電位(+ 4V)以下的輸入信號全部可以輸出(二極體D箭頭向下)。 3 有一稽納二極體截波電路如圖(3)所示,在正常工作下,若VZ1= 6V,VZ2 = 4V, 二極體之順向偏壓0.6V,當VP = 10V時,則Vo之波形為何?  A        B        C        D Vi R VZ1 VZ2 Vi Vo0 t + VP + + - VP - - 圖(3) 解 1Vi正半週時(D1 ON): 1Vi < VZ2時,D2 OFF,Vo = Vi 2Vi ≥ VZ2時,D2崩潰,Vo = VD1 + VZ2 = 0.6V + 4V = + 4.6V 2Vi負半週時(D2 ON): 1|Vi| < VZ1時,D1 OFF,Vo = Vi 2|Vi| ≥ VZ1時,D1崩潰,Vo = -VZ1 +(-VD2)= - 6V +(- 0.6V)= - 6.6V B B C Vo 0 8V t Vo 0 t - 8V Vo 0 4V t - 8V Vo 0 8V t - 4V t Vo 0 10V - 10V Vo 0 t 6.6V - 4.6V Vo 0 t 6.6V - 6.6V Vo 0 t 4.6V - 6.6V
  • 18.
    二極體之應用電路 43 3 重點觀念26 截波電路(雙向截波器) 統測92.94.97.98.100及102年命題重點。 名稱 輸入波形基本電路 輸出波形 Vi - Vo轉換曲線 具有兩 個基準 電位的 並聯截 波器 (設V1 > V2)Vo取 介於V1以下,|V2|以 上的波形。 (設V2 > V1)Vo取 介於V2以下,V1以 上的波形。 (設|V1| > |V2|)Vo 取介於|V2|以下, |V1|以上的波形。 Vo取介於VZ2以下, |VZ1|以上的波形。 觀念題 1 如圖(1)中,D1、D2為理想二極體,Vi為 100sin377tV,則輸出電壓Vo最大與最小值之差 為 A5 B35 C85 D120 V。 解 Vo(max)- Vo(min) = 20 -(- 15)= 35V RS Vi VoRL - -+ +- - + + D1 D2 20V 15V 圖(1) B
  • 19.
    44 二極體之應用電路 3 2 如圖(2)所示,輸入電壓vin(t)為100 sin(377t)V,二極體均視為理想二極體。若輸 出電壓vout(t)波形如圖中所示,則其故障原因最可能為何? AD2開路 BD1開路  CR開路 DD1與D2短路。[103統測→電機] 圖(2) t 100V vout (t) 50V R D1 V1= 30V vin(t) vout (t) D2 V2=50V 解 假設D1開路,則 1 當Vi正半週時,D2 OFF,Vo = Vi 2 當Vi負半週時:1Vi < |50V|時,D2 OFF,Vo = Vi 2Vi ≥ |50V|時,D2 ON,Vo = V2 = - 50V 3 如圖(3)之電路,二極體為理想二極體,則輸入-輸 出曲線,下列何者正確? [102統測] A B C D 解 Vi ≥ 15V時D2截止 ⇒ Vo = E2 = 15V V V E R E R R R k k k k Vi x≤ = + × = − + × =( ) ( // ) ( ) ( // )1 1 2 2 1 2 6 1 15 2 1 2 1 時D1截止 ⇒ Vo =Vx = 1V Vx < Vi < 15V時 ⇒ Vo = Vi 重點觀念27 箝位電路(負箝位器) 統測92.93.101.102及103年命題重點。 名稱 輸入波形 基本電路 輸出波形 簡單型 (Vi為方波) ※注意※ τ = RC,必須τ ≥ 5T(T 表輸 入訊號週期),否則Vo波形 將產生嚴重失真(方波變為 尖銳脈波)。 B C 圖(3)
  • 20.
    二極體之應用電路 45 3 加偏壓型 (順向偏壓) 加偏壓型 (逆向偏壓) 簡單型 (Vi為正弦波) 觀念題 1 為使圖(1)的箝位電路有較好的箝位效果,設計時間常數RC約為電容器放電時間 的10倍,則R值為多少? A50 B500 C200 D100 kΩ。 解 ∵ RCT f10 2 1 2 = =  ∴ R fC = = × × × − 10 2 10 2 500 0 1 10 6 . = 100kΩ Vi Vi Vo + + - - C R D+ 10V 0 t - 10V Vi f = 500Hz 0.1µF C R DVi Vo 5V 0 t - 5V T T 2 2 圖(1) 圖(2) 2 圖(2)所示電路及其輸入波形,其輸出Vo波形為  A        B        C        D D AVo 0 t - 20V Vo 0 t - 10V + 10V Vo 0 t + 20V Vo 0 t - 5V
  • 21.
    46 二極體之應用電路 3 解 1二極體箭頭向下,所以波形向下移動。 2參考準位為0V。 3以0V為基準,將原輸入波形繪於輸出坐標軸上即可。 重點觀念28 箝位電路(正箝位器) 統測91.95.100及102年命題重點。 名稱輸入波形 基本電路 輸出波形 簡單型 (Vi為方波) 加偏壓型 (順向偏壓) 加偏壓型 (逆向偏壓) 簡單型 (Vi為正弦波) 註:輸出波形判斷技巧 1 由參考電壓VR決定輸出波形於坐標軸上的參考點。 2 由二極體D的方向決定原來的波形往何方向移動,若 1二極體的方向為 ,則波形必須向上移動。 2二極體的方向為 ,則波形必須往下移動。
  • 22.
    二極體之應用電路 47 3 3 決定參考點與方向後,再以參考點為基準,將原來的波形畫於輸出坐標軸上,即為 所求。 觀念題 1 如圖(1)的電路,Vo之波形為  A B     CD  解 1二極體箭頭向上,所以波形往上移動。 2參考準位為0V。 3以0V為基準,將原輸入波形繪於輸出坐標軸上即為所求。 Vi Vi D C Vo t0 - VP + VP + + - - 圖(1) Vi D 5V C R Vo + + - -+ - 圖(2) 2 若輸入Vi為20Vp - p之標準方波,則圖(2)電路之Vo輸出波形為何?  A        B        C        D 解 1二極體箭頭向上,所以波形往上移動。 2參考準位為 - 5V。 3以參考點 - 5V為基準,將原輸入波形繪於輸出坐標軸上即可。  ∴Vo在 - 5~+ 15V之間變化。 C D Vo VP 0 t Vo 0 t - VP Vo 0 t VP Vo 0 t - VP Vo 20V 0 t Vo 25V 0 5V t Vo 0 - 20V t t Vo 15V - 5V 0
  • 23.
    48 二極體之應用電路 3 3 如圖(3)所示之電路為 A截波電路 B箝位電路 C峰值倍壓器 D半波整流 器。 圖(3) 圖(4) 解此為簡單型正箝位器,波形往上移動。 4 如圖(4)的電路,二極體為理想二極體,若輸入電壓Vi(t) = 6sin(200πt)伏特,當該 電路狀態達穩定後,則輸出之一週期電壓波形,下列何者正確? [102統測] A B C D 解 該電路為箝位器 ⇒ Vo = Vi + Vc = Vi + 8 ⇒ Vo = 2~14V 重點觀念29 截波電路與箝位電路之比較 類型 名稱 截波電路 (又稱限制器或波幅選擇器) 箝位電路(又稱箝位器、直流復位 器或直流再生電路) 基本組成元 件 二極體(D)、電阻器(R)、VREF (直流參考電壓)。 二極體(D)、電阻器(R)、電容 器(C)、VREF(直流參考電壓)。 功能 將輸入訊號電壓某一特定位準以上 或以下的部分截掉,而取出某需要 部分訊號的電路。 能將輸出訊號定在與輸入訊號不同 的直流準位上,而其波形則保持不 變。 主要應用 如調頻(FM)收音機中的限幅電 路。 如電視機的直流重置電路。 觀念題 1 箝位器之作用為 A整流 B濾波 C倍壓 D改變直流準位。 2 振幅限制器是指 A直流再生電路 B截波電路 C放大電路 D直流復位器。 3 下列何種電路,輸出會改變交流輸入信號的直流位準,而不會改變輸入信號的波 形? A箝位電路 B倍壓電路 C截波電路 D整流電路。 [103統測] B C D B A
  • 24.
    二極體之應用電路 49 3 一、自我挑戰 1 一個60Hz 的交流電壓經全波整流後,則在負載上之電壓波形的頻率為 A60  B120 C180 D240 Hz。 2 一橋式整流器,若其輸出為100V之直流電壓,則電路中每一個二極體之PIV值 最低為 A50 B100 C157 D314 V。 3 在半波整流電路中,濾波僅包括負載電阻,其漣波百分率是 A48 B96  C121 D144 %。 4 濾波器輸出的直流成分為50伏特,其漣波有效值為2.5伏特,其漣波百分率為  A20 B15 C10 D5 %。 5 一直流電源在無載時,輸出電壓為10V,滿載時,輸出電壓下降為8V,則此電 源之電壓調整率為 A25 B20 C15 D10 %。 6 一個理想的電壓電源,其內阻應為 A∞ B0Ω C隨負載電阻而定 D以上 皆非。 7 設計如圖(1)所示之全波整流器,供10kΩ之負載,若漣波因數r不得高於 0.0002,則濾波電容C最小值應為 A0.12 B12 C120 D1200 µF。 8 如圖(2)所示電路,VS為100V(rms)的交流電壓,在無負載情況下,輸出電壓 Vo = A282 B141 C100 D200 V。 9 如圖(3)所示之二極體截波電路,若電路中D為理想二極體,且當輸入Vi(t)= 12sinωtV,則輸出Vo(t)之最大值應為 A + 5 B + 7 C + 12 D+ 17  V。 * * * * * * * * * 圖(1) 圖(2) 圖(3)
  • 25.
    50 二極體之應用電路 3 0 圖(4)之電路,若輸入為10Vp-p之方波,則其輸出波形為 二、歷屆試題 1 若一電源頻率為50Hz,經半波整流後,輸出電壓漣波頻率為何? A25 B30  C50 D60 Hz。 [96統測] 2 下列關於半波整流加上電容器濾波電路之敘述,何者錯誤? A二極體所需的 峰值反向偏壓(PIV)與未加上電容器濾波時一樣 B漣波頻率與未加上電容 器濾波時一樣 C加上電容器濾波後電壓漣波因數得到改善 D加上電容器濾 波後輸出電壓增加。 [96統測] 3 有效值110V的正弦波電壓經過5:1的變壓器降壓後,再用二極體作半波整流供 給負載RL,若用三用電表的直流電壓檔測量整流後之電壓,則電表指示為何? A4.9 B7.9 C9.9 D19.9 V。 [96統測] 4 有一電源電路之輸出端,利用直流電壓表測得為50V,利用交流電壓表串聯一 大電容器後測得電壓為3V,則其漣波百分率為何? A6% B5% C4%  D3%。 [97統測] 5 設一直流電源無載時的電壓為25V,當負載自電源抽取滿載電流時,輸出電壓 為20V,則此電源的電壓調整率為何? A15% B20% C25% D30%。 [97統測] 6 若圖(5)所示電路中之二極體為理想二極體,則輸出電壓Vo為下列何者? A10 B8 C6 D4 V。 [97統測→電子] 圖(5) 圖(6) * * * * * 圖(4) A C B D
  • 26.
    二極體之應用電路 51 3 7 如圖(6)所示之理想變壓器電路,D為理想二極體,Vi = 156sin(337t)V, RL = 30Ω,則Vo平均值約為何? A10 B20 C30 D40 V。 [98 統測] 8 如圖(7)所示之電路,Vi = 10sin(377t)V,D 為理想二極體,R = 10Ω,則下 列敘述何者正確? AVo最小值為 - 3V BVo最大值為7V CVo平均值為0V  DVo有效值為0V。 [98統測] 圖(9)圖(7) 圖(8) 9 如圖(8)所示之電路,Vi = 156sin(377t)V,輕載且正常工作時,則下列敘 述何者正確? AVo漣波大小和L值無關 BVo漣波大小和C2值無關 CL值越 大及C2值越大,Vo漣波越小 DL值越小及C2值越小,Vo漣波越小。 [98 統測] 0 如圖(9)所示的橋式全波整流電路,次級線圈電壓Vi為峰對峰值50V之交流電 壓,若二極體為理想元件,則輸出電壓之平均值約為多少? A15.9 B17.7  C31.8 D35.4 V。 [98統測→電子] q 圖(10)所示之二極體電路,若二極體之導通電壓為0.7V,則輸出電壓值Vo為 何? A3.7 B4.7 C6.7 D10 V。 [98統測→電子] 圖(10) 圖(12)圖(11) w 如圖(11)所示之電路,若二極體順向導通電壓為0.7V,其輸入 - 輸出轉換特 性曲線為下列何者? [98統測→電子] A  B  C  D e 圖(12)為倍壓整流電路,二極體為理想元件,Vm為變壓器二次側交流電壓的 最大值,試問輸出的直流電壓Vo為何? A Vm B2Vm C3Vm D- 2Vm。 [98統測→電機] r 圖(13)中的二極體為理想元件,求輸出電壓Vo 為何? A8 B4 C2 D- 2 V。 [98統測→電機] * * * * * * 圖(13)
  • 27.
    52 二極體之應用電路 3 t 如圖(14)所示之電路,下列有關Vo漣波電壓有效值之敘述,何者正確? A 與Vi頻率成正比 B與Vi振幅成正比 C與電阻RL成正比 D與電容C成正比。 [99統測] 圖(14) 圖(15) y 如圖(15)所示之電路,D1為理想二極體,Vi為最大值5V,最小值0V且工作週 期(duty cycle)為0.5之脈波,則Vo的平均值為何? A1.5 B2.5 C3.5  D4.5 V。 [99統測] u 如圖(16)所示之電路,Vi = VmsinωtV,則下列敘述何者正確?  AVo漣波頻 率是Vi電壓頻率的兩倍 B二極體D1的最大逆向偏壓為Vm C電容器C1上的電 壓為2Vm D電路為半波二倍倍壓電路。 [99統測] 圖(16) 圖(17) i 圖(17)之二極體D3於實驗時燒毀成斷路狀態,則其電路之功能為何? A全 波整流 B半波整流且Vo之平均值 > 0 C半波整流且Vo之平均值<0 D無法 輸出任何信號。 [99統測→電子] o 圖(18)之二極體為理想,且Vi為峰對峰值20V之弦波信號,請問Vo之峰對峰值 電壓為何? A8 B10 C13 D20 V。 [99統測→電子] 圖(18) D1 D2 D3 圖(19) p 如圖(19)所示之電路,下列RL與C 的組合中,何者會使Vo的漣波電壓最小? ARL = 10kΩ、C = 10µF BRL = 10kΩ、C = 1µF C RL = 1kΩ、C = 10µF D RL = 1kΩ、C = 1µF。 [99統測→電機] * * * * *
  • 28.
    二極體之應用電路 53 3 a 如圖(20)所示之電路,其中二極體具理想特性,則其輸出輸入電壓之轉換特 性曲線為何? [99統測→電機] A  B  C  D 圖(20) D1 D2 圖(21) s 如圖(21)所示之電路中,二極體的切入(障壁)電壓為0.7V,輸入電壓Vin為 15sin(60t)V,則下列敘述何者正確? A輸出電壓Vout最高為2.3V B輸出電 壓Vout最低為 - 2.7V C輸出電壓Vout最高為3.7V D通過2kΩ電阻的最大電流為 6.15mA。 [100統測] d 如圖(22)所示之電路中,輸入電壓Vin = 8sin(1000t)V,若使用理想二極體且 RC電路的放電效應可忽略,則下列有關輸出電壓Vout的敘述,何者正確? A最 大值為22V B平均值為8V C有效值為 6 8 2 + V  D最小值為6 - 8 2 V。 [100統測] 圖(22) 圖(23) f 如圖(23)所示之電路中,Vin是接家中插座的交流電110V/60Hz,D1~D4的切 入電壓為0.7V,D5的稽納電壓為12V,若所有二極體的內阻都忽略不計,則下 列敘述何者錯誤?( 2 = 1.414) AD1導通時,D2也導通 B電容C兩端的最 大電壓降為12V C通過電阻R的最大電流約為6.5mA DD1與D2所承受的峰值 逆向電壓(PIV)大小相同。 [100統測] * * * *
  • 29.
    54 二極體之應用電路 3 g 二極體截波電路如圖(24)所示,假設D為理想二極體,則使用示波器量測到 的Vo近似波形為何? [100統測→電子] A B C D h 下圖哪一種電路不會改變輸入信號的波形、振幅與頻率,而是將輸入信號的波 形,移位至某一參考電壓準位以上或以下? [100統測→電機] A   B   C   D j 測量截波電路的波形時,示波器的選擇開關應置於哪個位置? AGND  BAC CDC DCAL。 [100統測→電機] k 下列敘述何者錯誤? A交流電壓轉成直流電壓依序為:電源變壓器、整流電 路、濾波電路 B濾波電路中,負載不變時,濾波電容器愈小,則輸出直流電 壓愈大 C電的正負極性不會隨時間改變,稱為直流 D製作全波兩倍壓電 路,須使用二個二極體與二個電容器。 [100統測→電機] l 如圖(25)之電路,假設RC值遠大於輸入信號vs(t)之週期,D為理想二極 體,試問輸出電壓vo(t)之直流準位為何? A0V B - 5V C - 10V D - 15V。 [101統測] 圖(25) 圖(26) ; 如圖(26)所示之電路,假設所有二極體皆為理想二極體,試問輸出電壓vo(t) 之平均電壓值為何? A3V (B) - 3V C7V D - 7V。 [101統測] * 圖(24) * * * * *
  • 30.
    二極體之應用電路 55 3 z 如圖(27)所示之電路,有關此電路之特性敘述,何者正確? AC2的耐壓至 少需為一倍Vm BC3的耐壓至少需為兩倍Vm CD1的峰值逆向電壓至少為兩倍 Vm D此電路為半波三倍壓電路。 [101統測] 圖(27) 圖(28) x 圖(28)所示之電路為何種電路架構? A串聯負截波電路 B串聯正截波電 路 C並聯負截波電路 D並聯正截波電路。 [101統測→電子] c 圖(29)之電壓倍增整流電路中,變壓器和二極體皆是理想元件,Vm是變壓器 一次側交流電壓的最大值。請問輸出Vo和V1的直流電壓為下列何者? AVo = 3Vm,V1 = 4Vm BVo = 4Vm,V1 = 3Vm CVo = 0.4Vm,V1 = 0.3Vm DVo = 0.3Vm,V1 = 0.4Vm。 [101統測→電機] 圖(29) v 如圖(30)所示之Vo與Vi轉移特性曲線,若Vi = 20sin(ωt)V,下列截波電路 中,何者符合此轉移特性曲線?(其中二極體是理想元件) A  B C  D [101統測→電機] * * * 圖(30)
  • 31.
    56 二極體之應用電路 3 b 如圖(31)所示之電路,其中二極體是理想元件。若Vi(t)= 20sin(ωt)V, 下列對輸出Vo的敘述,何者正確? A最高正電壓為20V B最高正電壓為10V  C最低負電壓為 - 20V D最低負電壓為 - 32V。 [101統測→電機] 圖(31) 圖(32) n 一電路與其輸入信號如圖(32)所示,電路中Z1與Z2為稽納二極體,在電路可 正常工作下,則下列何者為不可能測得的輸出波形? [102統測→資電] A B C D m 就整流電路而言,半波整流、全波整流及橋式整流電路之比較,以下敘述何者 錯誤? A此三者其二極體使用數依序分別為1,2,4個 B此三者其二極體逆 向電壓峰值PIV依序分別為Vm,Vm,2Vm(Vm為輸入電壓的峰值) C此三者 其輸出時二極體導通數依序分別為1,1,2個 D此三者其輸出電壓的平均值 (直流值)依序分別為Vm/π,2Vm/π,2Vm/π。 [102統測→電機] , 圖(33)所示電路中二極體為理想二極體,若輸入電壓Vi為介於 + 12V至 - 12V之 正弦波,則其輸出電壓Vo的最大值與最小值分別為何? A + 30V, + 6V B + 18V, - 6V C + 6V, - 18V D - 6V, - 30V。 [102統測→電機] 圖(33) 圖(34) . 如圖(34)所示之電路,若D1及D2均為理想二極體, v t t Vi ( ) = 200 2 377sin , 變壓器匝數比N1:N2:N3=10:1:1,則電流io之有效值為何? A2A  B2 2 A C4A D4 2 A。 [103統測] * * * *
  • 32.
    二極體之應用電路 57 3 / 如圖(35)所示理想二極體之電路;若令s為輸出對輸入轉換曲線中斜線部分之 斜率,則此電路之轉換曲線為何? [103統測] A   B   C   D 。 圖(35) 圖(36) ! 中間抽頭整流電路如圖(36)所示,假設此電路中D1與D2均為理想二極體。輸 出電壓Vo為電阻RL的端電壓。請問下列何者為比較接近正確輸出的電壓波形? A  B C  D 。 [103統測→資電] @ 參考圖(37)之電路與輸入信號Vi波形,ZD為稽納二極體(Zener Diode),其 稽納電壓Vz為6伏特,D為理想二極體。請問電阻R兩端電壓Vo的波形比較接近 下列何者? [103統測→資電] A  B  C  D 圖(37) * *
