Tranvía de Ayacucho y sus dos
cables
Valor del proyecto:
$ 677.522.288.004
Financiamiento del Proyecto
Gerente del proyecto
Contratos proyecto 23 contratos
Pob...
Convenio CN2010-0114
Firma del convenio 01/09/2010
Valor inicial (aporte) $ 484.490.336.000
Plazo inicial 30 meses
Acta de...
Adiciones convenio CN2010-0114
Concepto Valor estimado
Anclajes $ 3.000.000.000
Roca $ 12.000.000.000
Pilas Loyola $ 1.000...
Avance operación instructiva
● Unidades recibidas: Se han recibido de conformidad 7 vehículos tranviarios.
● Conductores t...
Avance operación instructiva
● Recorridos: Con corte a 5 de noviembre se han realizado 338 recorridos con usuarios
● Canti...
Avance operación instructiva
● Ajustes hacia operación comercial
1. Subestaciones y catenaria: instalar el telemando de la...
Avance de obra tramo 2
● Avance de obra
Ajustes hacia pruebas
● Ajustes hacia operación
1. Catenaria: finalizar instalación catenaria hasta Oriente.
2. Vía: calib...
Avance cable Línea H
Avance cable Línea H
Avance cable Línea M
15
Contexto caso estación
Miraflores (Muro del eje 2)
16
Contexto caso estación
Miraflores (Muro del eje 2)
Fecha Concepto
Enero 2015 Desplazamiento muro del eje 2 (alteración ...
Problemas muro de
contención eje 2
Deficiencias principales en:
• Capacidad estructural
• Calidad de construcción
Diagnóst...
G´-13 H-13 I-13
Columnas
Estación
A Diagnóstico
Contexto caso estación
Miraflores (Muro del eje 2)
A Diagnóstico
Contexto caso estación
Miraflores (Muro del eje 2)
Desplome Aprox. 30 cm
A
Diagnóstico
Contexto caso estación
Miraflores (Muro del eje 2)
Muro de contención que
vincula los edificios del
tranvía, el cable y el túnel
falso
Muro de contención zona
túnel falso en...
Desestimación proceso de
contratación con Universidades
● Desde abril se hicieron visitas con entidades académicas especia...
● Alternativa viable: Retomar el proceso de contratación del dictamen pericial con entidades
del sector privado.
● Inicio ...
Contrato Dictamen Pericial
Descripción Concepto
Contrato: CN2015-0295
Objeto:
Elaboración del dictamen pericial de los fal...
HITO
2015 2016
OCT NOV DIC Ene Feb Marz Abri May Jun Jul Ago Sept
Trabajo de campo (inspección, toma
de muestras y medicio...
Descripción A cargo de: Fecha
1
Diseño solución estación
Miraflores
Integral S.A. Finaliza 10/12/2015
2
Supervisión diseño...
Cronograma Línea M
HITO
2015 2016
NOV DIC ENE FEB MAR
Estructura de línea
Estación El Pinal
Montaje electromecánico Estaci...
● Calle 50 Colombia: ampliación de la sección de vía y mejora de andenes para la
circulación peatonal entre la carrera 35 ...
● Avance en las obras de la calle 50 Colombia. Comenzaron desde el 28 de
julio de 2015 y tienen una duración estimada de 4...
GRACIAS.
Presentacion concejo tranvia noviembre
Presentacion concejo tranvia noviembre
Upcoming SlideShare
Loading in …5
×

Presentacion concejo tranvia noviembre

631 views

Published on

Presentación usada por Claudia Restrepo (Gerente del Metro) en el debate sobre el Tranvía de Ayacucho

Published in: Government & Nonprofit
  • Be the first to comment

  • Be the first to like this

Presentacion concejo tranvia noviembre

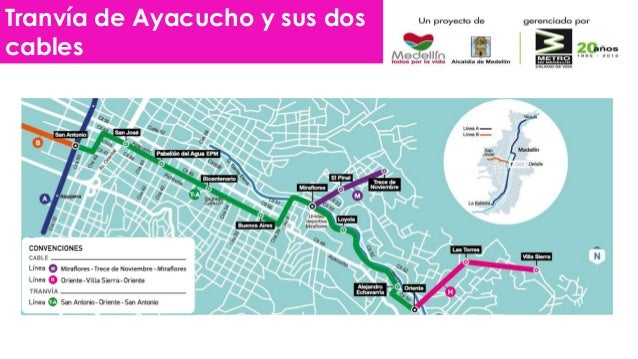

  1. 1. Tranvía de Ayacucho y sus dos cables

  2. 2. Valor del proyecto: $ 677.522.288.004 Financiamiento del Proyecto Gerente del proyecto Contratos proyecto 23 contratos Población beneficiada 360 mil habitantes de la zona centro oriental de Medellín Tranvía de Ayacucho y sus dos cables

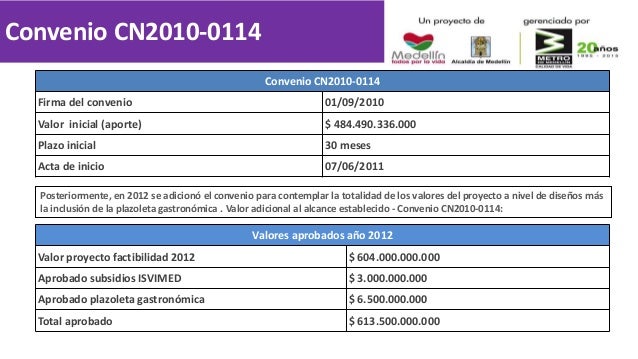

  3. 3. Convenio CN2010-0114 Firma del convenio 01/09/2010 Valor inicial (aporte) $ 484.490.336.000 Plazo inicial 30 meses Acta de inicio 07/06/2011 Valores aprobados año 2012 Valor proyecto factibilidad 2012 $ 604.000.000.000 Aprobado subsidios ISVIMED $ 3.000.000.000 Aprobado plazoleta gastronómica $ 6.500.000.000 Total aprobado $ 613.500.000.000 Posteriormente, en 2012 se adicionó el convenio para contemplar la totalidad de los valores del proyecto a nivel de diseños más la inclusión de la plazoleta gastronómica . Valor adicional al alcance establecido - Convenio CN2010-0114: Convenio CN2010-0114

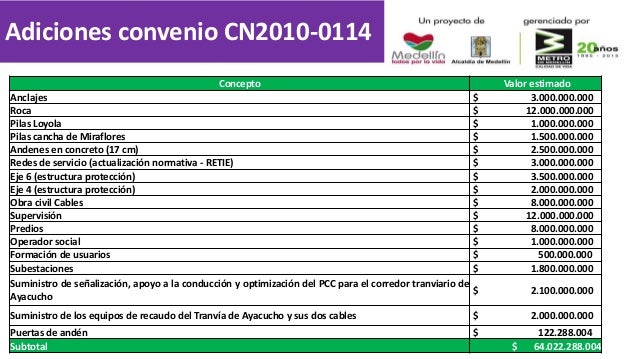

  4. 4. Adiciones convenio CN2010-0114 Concepto Valor estimado Anclajes $ 3.000.000.000 Roca $ 12.000.000.000 Pilas Loyola $ 1.000.000.000 Pilas cancha de Miraflores $ 1.500.000.000 Andenes en concreto (17 cm) $ 2.500.000.000 Redes de servicio (actualización normativa - RETIE) $ 3.000.000.000 Eje 6 (estructura protección) $ 3.500.000.000 Eje 4 (estructura protección) $ 2.000.000.000 Obra civil Cables $ 8.000.000.000 Supervisión $ 12.000.000.000 Predios $ 8.000.000.000 Operador social $ 1.000.000.000 Formación de usuarios $ 500.000.000 Subestaciones $ 1.800.000.000 Suministro de señalización, apoyo a la conducción y optimización del PCC para el corredor tranviario de Ayacucho $ 2.100.000.000 Suministro de los equipos de recaudo del Tranvía de Ayacucho y sus dos cables $ 2.000.000.000 Puertas de andén $ 122.288.004 Subtotal $ 64.022.288.004

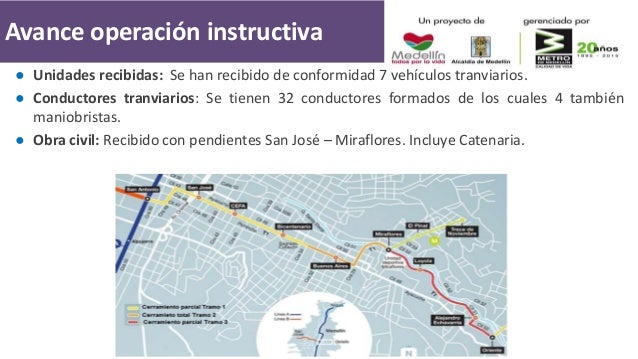

  5. 5. Avance operación instructiva ● Unidades recibidas: Se han recibido de conformidad 7 vehículos tranviarios. ● Conductores tranviarios: Se tienen 32 conductores formados de los cuales 4 también maniobristas. ● Obra civil: Recibido con pendientes San José – Miraflores. Incluye Catenaria.

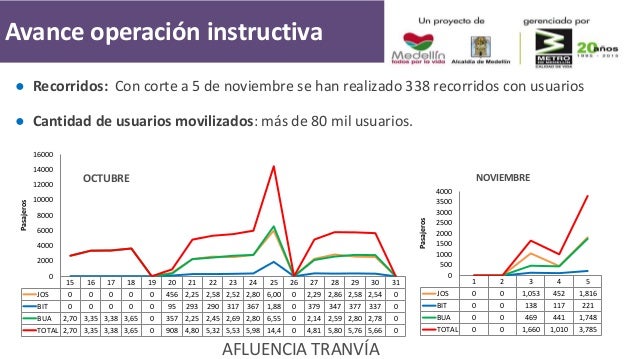

  6. 6. Avance operación instructiva ● Recorridos: Con corte a 5 de noviembre se han realizado 338 recorridos con usuarios ● Cantidad de usuarios movilizados: más de 80 mil usuarios. 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 JOS 0 0 0 0 0 456 2,25 2,58 2,52 2,80 6,00 0 2,29 2,86 2,58 2,54 0 BIT 0 0 0 0 0 95 293 290 317 367 1,88 0 379 347 377 337 0 BUA 2,70 3,35 3,38 3,65 0 357 2,25 2,45 2,69 2,80 6,55 0 2,14 2,59 2,80 2,78 0 TOTAL 2,70 3,35 3,38 3,65 0 908 4,80 5,32 5,53 5,98 14,4 0 4,81 5,80 5,76 5,66 0 0 2000 4000 6000 8000 10000 12000 14000 16000 Pasajeros AFLUENCIA TRANVÍA 1 2 3 4 5 JOS 0 0 1,053 452 1,816 BIT 0 0 138 117 221 BUA 0 0 469 441 1,748 TOTAL 0 0 1,660 1,010 3,785 0 500 1000 1500 2000 2500 3000 3500 4000 Pasajeros NOVIEMBREOCTUBRE

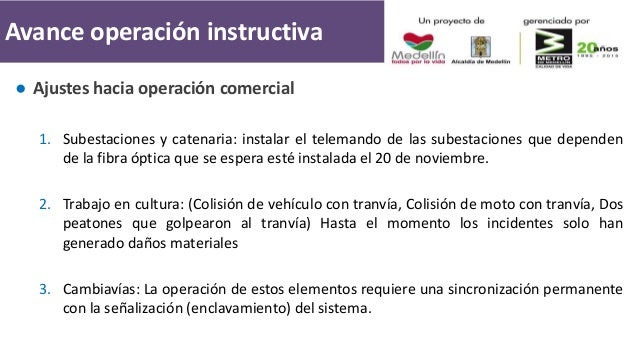

  7. 7. Avance operación instructiva ● Ajustes hacia operación comercial 1. Subestaciones y catenaria: instalar el telemando de las subestaciones que dependen de la fibra óptica que se espera esté instalada el 20 de noviembre. 2. Trabajo en cultura: (Colisión de vehículo con tranvía, Colisión de moto con tranvía, Dos peatones que golpearon al tranvía) Hasta el momento los incidentes solo han generado daños materiales 3. Cambiavías: La operación de estos elementos requiere una sincronización permanente con la señalización (enclavamiento) del sistema.
  8. 8. Avance de obra tramo 2 ● Avance de obra

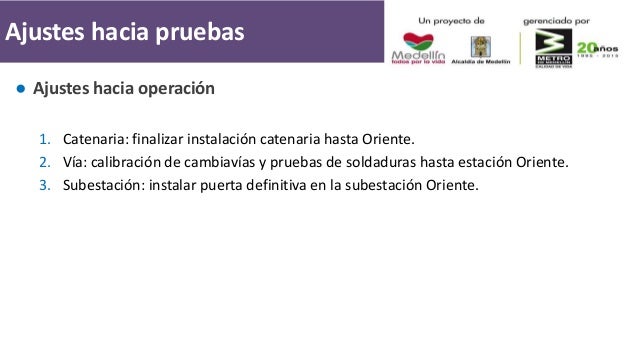

  9. 9. Ajustes hacia pruebas ● Ajustes hacia operación 1. Catenaria: finalizar instalación catenaria hasta Oriente. 2. Vía: calibración de cambiavías y pruebas de soldaduras hasta estación Oriente. 3. Subestación: instalar puerta definitiva en la subestación Oriente.

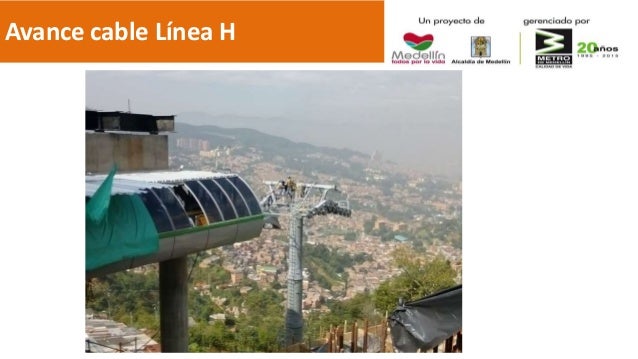

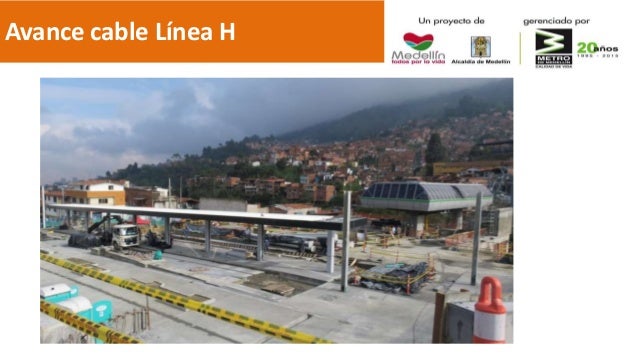

  10. 10. Avance cable Línea H
  11. 11. Avance cable Línea H

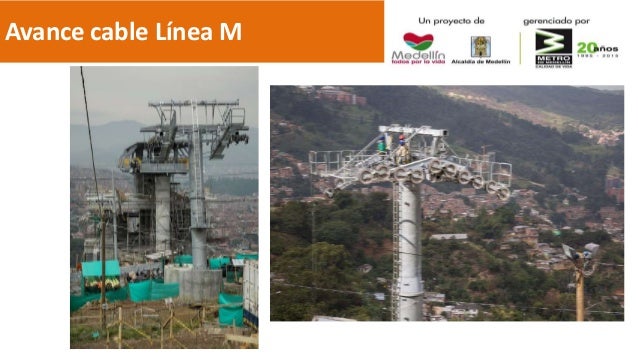

  12. 12. Avance cable Línea M

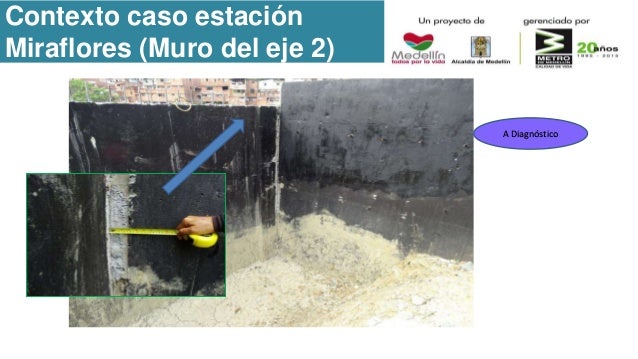

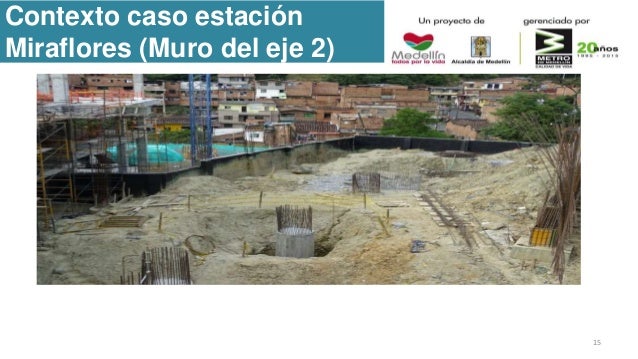

  13. 13. 15 Contexto caso estación Miraflores (Muro del eje 2)

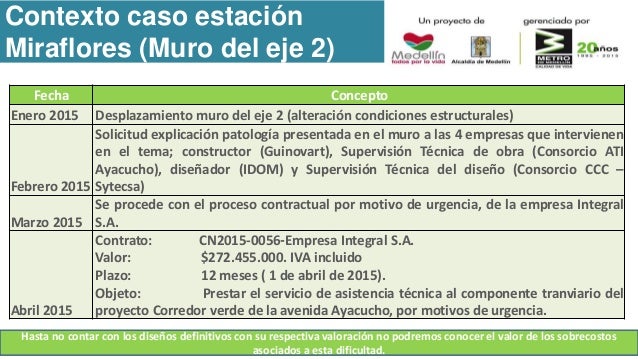

  14. 14. 16 Contexto caso estación Miraflores (Muro del eje 2) Fecha Concepto Enero 2015 Desplazamiento muro del eje 2 (alteración condiciones estructurales) Febrero 2015 Solicitud explicación patología presentada en el muro a las 4 empresas que intervienen en el tema; constructor (Guinovart), Supervisión Técnica de obra (Consorcio ATI Ayacucho), diseñador (IDOM) y Supervisión Técnica del diseño (Consorcio CCC – Sytecsa) Marzo 2015 Se procede con el proceso contractual por motivo de urgencia, de la empresa Integral S.A. Abril 2015 Contrato: CN2015-0056-Empresa Integral S.A. Valor: $272.455.000. IVA incluido Plazo: 12 meses ( 1 de abril de 2015). Objeto: Prestar el servicio de asistencia técnica al componente tranviario del proyecto Corredor verde de la avenida Ayacucho, por motivos de urgencia. Hasta no contar con los diseños definitivos con su respectiva valoración no podremos conocer el valor de los sobrecostos asociados a esta dificultad.

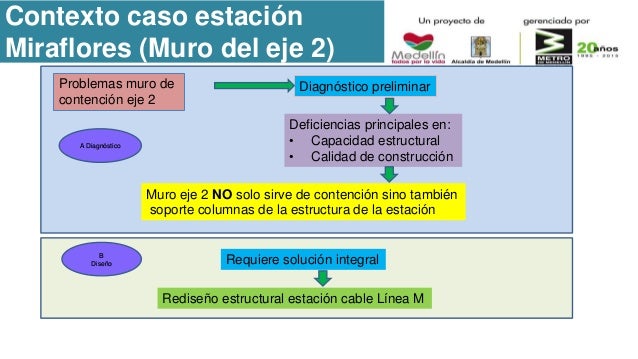

  15. 15. Problemas muro de contención eje 2 Deficiencias principales en: • Capacidad estructural • Calidad de construcción Diagnóstico preliminar Muro eje 2 NO solo sirve de contención sino también soporte columnas de la estructura de la estación Rediseño estructural estación cable Línea M Requiere solución integral A Diagnóstico B Diseño Contexto caso estación Miraflores (Muro del eje 2)

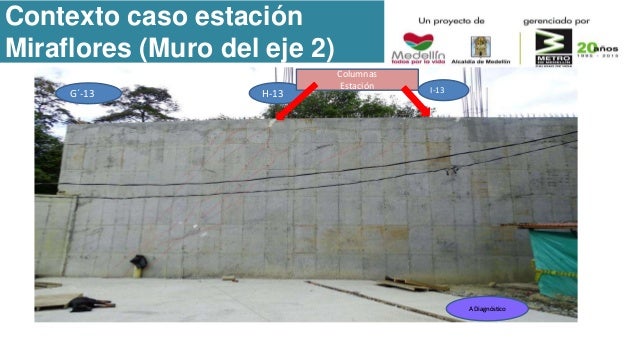

  16. 16. G´-13 H-13 I-13 Columnas Estación A Diagnóstico Contexto caso estación Miraflores (Muro del eje 2)
  17. 17. A Diagnóstico Contexto caso estación Miraflores (Muro del eje 2)

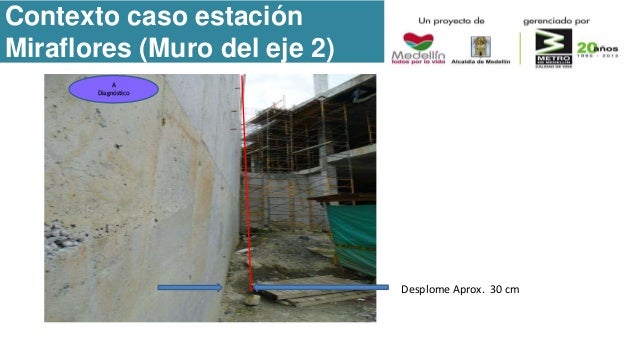

  18. 18. Desplome Aprox. 30 cm A Diagnóstico Contexto caso estación Miraflores (Muro del eje 2)

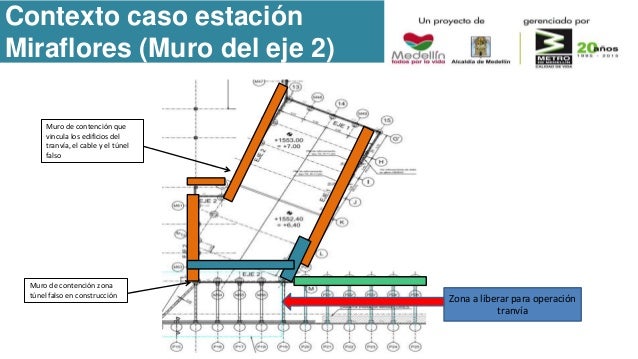

  19. 19. Muro de contención que vincula los edificios del tranvía, el cable y el túnel falso Muro de contención zona túnel falso en construcción Zona a liberar para operación tranvía Contexto caso estación Miraflores (Muro del eje 2)
  20. 20. Desestimación proceso de contratación con Universidades ● Desde abril se hicieron visitas con entidades académicas especialistas en estudios patológicos de estructuras para presentación de propuestas para dictamen pericial de los fallos de dos de las unidades estructurales de la estación Miraflores. ● Entidades invitadas: Universidad de Los Andes, Universidad de Medellín y Escuela de Ingeniería de Antioquia. ● La Universidad de Medellín: No cumplió con la acreditación de todos los requisitos. ● Universidad de Los Andes: Informó que desistía de participar en el proceso de selección. ● La Escuela de Ingeniería de Antioquia: No presentó propuesta.

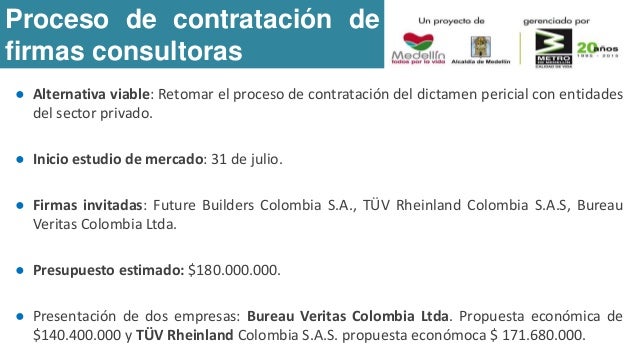

  21. 21. ● Alternativa viable: Retomar el proceso de contratación del dictamen pericial con entidades del sector privado. ● Inicio estudio de mercado: 31 de julio. ● Firmas invitadas: Future Builders Colombia S.A., TÜV Rheinland Colombia S.A.S, Bureau Veritas Colombia Ltda. ● Presupuesto estimado: $180.000.000. ● Presentación de dos empresas: Bureau Veritas Colombia Ltda. Propuesta económica de $140.400.000 y TÜV Rheinland Colombia S.A.S. propuesta económoca $ 171.680.000. Proceso de contratación de firmas consultoras

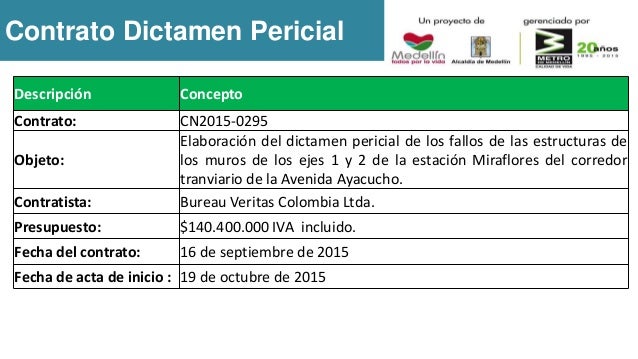

  22. 22. Contrato Dictamen Pericial Descripción Concepto Contrato: CN2015-0295 Objeto: Elaboración del dictamen pericial de los fallos de las estructuras de los muros de los ejes 1 y 2 de la estación Miraflores del corredor tranviario de la Avenida Ayacucho. Contratista: Bureau Veritas Colombia Ltda. Presupuesto: $140.400.000 IVA incluido. Fecha del contrato: 16 de septiembre de 2015 Fecha de acta de inicio : 19 de octubre de 2015

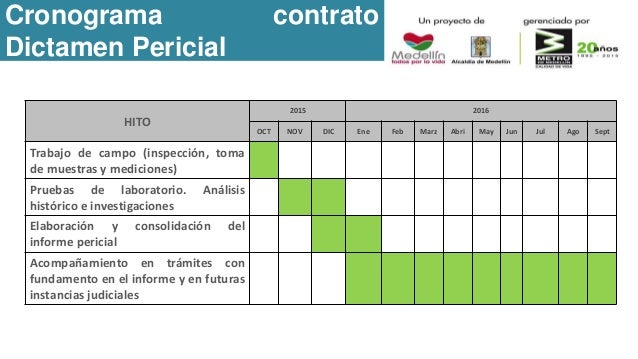

  23. 23. HITO 2015 2016 OCT NOV DIC Ene Feb Marz Abri May Jun Jul Ago Sept Trabajo de campo (inspección, toma de muestras y mediciones) Pruebas de laboratorio. Análisis histórico e investigaciones Elaboración y consolidación del informe pericial Acompañamiento en trámites con fundamento en el informe y en futuras instancias judiciales Cronograma contrato Dictamen Pericial

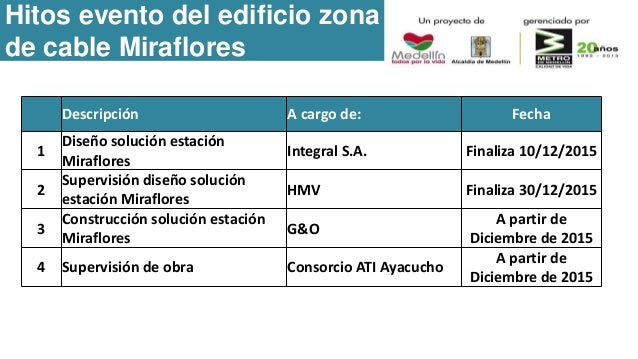

  24. 24. Descripción A cargo de: Fecha 1 Diseño solución estación Miraflores Integral S.A. Finaliza 10/12/2015 2 Supervisión diseño solución estación Miraflores HMV Finaliza 30/12/2015 3 Construcción solución estación Miraflores G&O A partir de Diciembre de 2015 4 Supervisión de obra Consorcio ATI Ayacucho A partir de Diciembre de 2015 Hitos evento del edificio zona de cable Miraflores

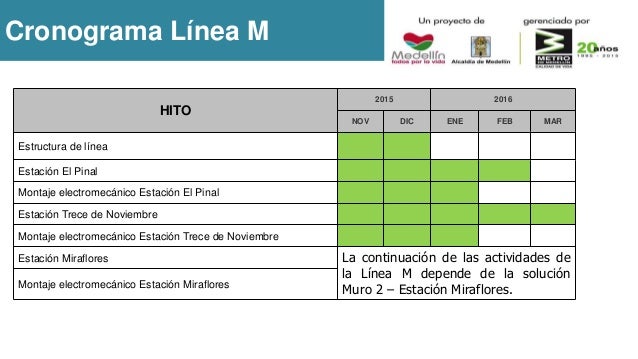

  25. 25. Cronograma Línea M HITO 2015 2016 NOV DIC ENE FEB MAR Estructura de línea Estación El Pinal Montaje electromecánico Estación El Pinal Estación Trece de Noviembre Montaje electromecánico Estación Trece de Noviembre Estación Miraflores La continuación de las actividades de la Línea M depende de la solución Muro 2 – Estación Miraflores. Montaje electromecánico Estación Miraflores

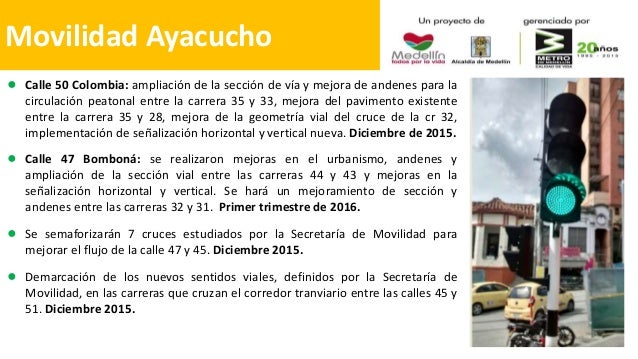

  26. 26. ● Calle 50 Colombia: ampliación de la sección de vía y mejora de andenes para la circulación peatonal entre la carrera 35 y 33, mejora del pavimento existente entre la carrera 35 y 28, mejora de la geometría vial del cruce de la cr 32, implementación de señalización horizontal y vertical nueva. Diciembre de 2015. ● Calle 47 Bomboná: se realizaron mejoras en el urbanismo, andenes y ampliación de la sección vial entre las carreras 44 y 43 y mejoras en la señalización horizontal y vertical. Se hará un mejoramiento de sección y andenes entre las carreras 32 y 31. Primer trimestre de 2016. ● Se semaforizarán 7 cruces estudiados por la Secretaría de Movilidad para mejorar el flujo de la calle 47 y 45. Diciembre 2015. ● Demarcación de los nuevos sentidos viales, definidos por la Secretaría de Movilidad, en las carreras que cruzan el corredor tranviario entre las calles 45 y 51. Diciembre 2015. Movilidad Ayacucho
  27. 27. ● Avance en las obras de la calle 50 Colombia. Comenzaron desde el 28 de julio de 2015 y tienen una duración estimada de 4 meses. ● Pavimento de la calle 50 Colombia entre las carreras 35 y 28 en la primera semana de diciembre con una duración estimada de 15 días. ● Obras de la calle 47 Bombona entre las carreras 32 y 31 del 15 noviembre al 30 de diciembre. ● Semaforización adicional en la zona de las carreras 45 y 47. Enero 31 de 2016. ● Obras de parcheo en la calle 45: Responsable Secretaría de Infraestructura ● Señalización vial (horizontal y vertical) en todo el corredor y su zona de influencia: 15 de octubre al 30 de noviembre. ● Semaforización de cinco cruces conexos al tranvía ubicados en la zona centro. Diciembre 2015. Movilidad Ayacucho
  28. 28. GRACIAS.

×
